8.14模板施工方案
- 格式:doc
- 大小:771.50 KB
- 文档页数:14

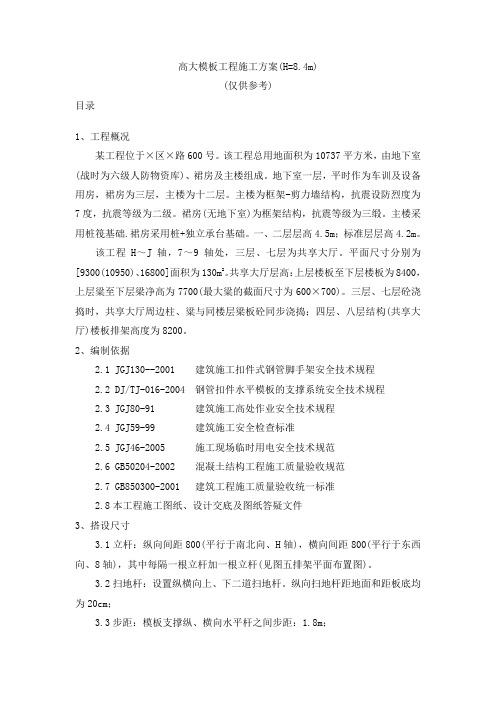

高大模板工程施工方案(H=8.4m)(仅供参考)目录1、工程概况某工程位于×区×路600号。
该工程总用地面积为10737平方米,由地下室(战时为六级人防物资库)、裙房及主楼组成。
地下室一层,平时作为车训及设备用房,裙房为三层,主楼为十二层。
主楼为框架-剪力墙结构,抗震设防烈度为7度,抗震等级为二级。
裙房(无地下室)为框架结构,抗震等级为三缎。
主楼采用桩筏基础.裙房采用桩+独立承台基础。
一、二层层高4.5m;标准层层高4.2m。
该工程H~J轴,7~9轴处,三层、七层为共享大厅。
平面尺寸分别为[9300(10950)、16800]面积为130m2。
共享大厅层高:上层楼板至下层楼板为8400,上层粱至下层梁净高为7700(最大粱的截面尺寸为600×700)。
三层、七层砼浇捣时,共享大厅周边柱、粱与同楼层梁板砼同步浇捣;四层、八层结构(共享大厅)楼板排架高度为8200。
2、编制依据2.1 JGJ130--2001 建筑施工扣件式钢管脚手架安全技术规程2.2 DJ/TJ-016-2004 钢管扣件水平模板的支撑系统安全技术规程2.3 JGJ80-91 建筑施工高处作业安全技术规程2.4 JGJ59-99 建筑施工安全检查标准2.5 JGJ46-2005 施工现场临时用电安全技术规范2.6 GB50204-2002 混凝土结构工程施工质量验收规范2.7 GB850300-2001 建筑工程施工质量验收统一标准2.8本工程施工图纸、设计交底及图纸答疑文件3、搭设尺寸3.1立杆:纵向间距800(平行于南北向、H轴),横向间距800(平行于东西向、8轴),其中每隔一根立杆加一根立杆(见图五排架平面布置图)。
3.2扫地杆:设置纵横向上、下二道扫地杆。
纵向扫地杆距地面和距板底均为20cm;3.3步距:模板支撑纵、横向水平杆之间步距:1.8m;3.4竖向剪刀撑:沿排架四周及梁侧边,每隔四跨连续设置纵向、横向剪刀撑。
工地模板工程专项施工方案一、工程概况本工程位于XX市XX区,占地面积XX平方米,主要包括建筑物、道路、排水和绿化等工程内容,总投资XX万元。
施工单位为XX建筑工程有限公司,施工期为XX年XX月至XX年XX月。
二、施工准备1. 施工人员组织施工人员包括项目经理、施工队长、安全员、机械操作人员、施工工人等,按照施工计划进行组织和安排。
2. 施工设备准备根据工程需要,准备好各种机械设备、施工车辆、工具和仪器等。
3. 施工材料准备根据工程设计和规划,准备好各种建筑材料、沙、石、水泥、钢材等。
4. 安全防护准备组织施工人员进行安全教育培训,提供必要的安全防护用品,确保施工安全。
5. 施工场地布置对施工场地进行布置,包括搭建临时工棚、设置施工标志、划定施工区域等。
三、施工工艺1. 土方开挖根据工程设计要求,进行土方开挖和整平,确保地基平整。
2. 基础施工进行地基处理和基础施工,包括打桩、浇筑混凝土等。
3. 主体结构施工按照建筑设计图纸,进行主体结构施工,包括梁柱墙体、楼板等。
4. 安装工程进行设备安装、管道敷设、电气线路铺设等。
5. 装饰装修进行室内外装饰装修工程,包括墙面涂料、地面铺装、门窗安装等。
6. 道路、排水、绿化工程进行道路铺设、排水系统建设和绿化工程施工。
四、施工组织1. 项目经理负责整个工程的施工管理和协调工作,制定并执行施工计划。
2. 施工队长负责具体施工过程中的指挥和管理工作,确保施工进度和质量。
3. 安全员负责施工现场的安全管理和事故预防工作,定期进行安全检查和隐患排查。
4. 机械操作人员负责机械设备的操作和维护工作,确保设备正常运转。
5. 施工工人按照工艺要求进行具体施工工作,保证施工质量。
五、施工质量控制1. 严格按照工程设计和规范要求进行施工,确保施工质量。
2. 进行施工过程中的质量检查和验收,及时发现和纠正施工中的质量问题。
3. 对关键节点和重要部位进行专项质量检查,确保施工质量达标。
模板施工方案范本一、前言在进行任何施工项目前,施工方案的制定是至关重要的环节。
本文将详细介绍一个模板施工方案范本,以便各方在施工过程中参考并制定符合项目需求的具体施工方案。
二、施工背景根据工程项目的性质、范围和技术要求,施工方案是确保工程质量和进度的关键因素之一。
为了高效地完成工程任务,施工方案必须明确指导施工人员的具体工作流程,并将各项工作合理分解和安排。
三、施工方案制定步骤1.项目概况:对施工项目的整体情况进行概述,包括项目名称、地点、规模、工期等信息。
2.工程概述:详细描述工程的特点、结构类型、材料、施工难点等。
3.施工目标:确定施工的整体目标和要求,如完成工程质量标准、施工周期等。
4.施工方案设计:制定具体的施工方案,包括施工组织设计、施工工艺、施工方法等。
5.施工进度计划:制定详细的施工进度计划,按照时间节点安排工程进度。
6.施工安全:重点考虑施工中的安全措施和应急预案,确保施工过程安全无事故。
7.材料设备:确定所需的施工材料和设备清单,保证施工过程中的物资供应。
8.人员配置:合理配置施工人员,确保施工队伍的配备满足项目需求。
9.质量控制:制定质量控制计划,确保施工质量符合标准要求。
10.验收标准:确定工程验收的标准和程序,保证工程符合规范要求。
四、总结施工方案是工程项目顺利进行的基础,一个完善的施工方案可以指导施工队伍高效有序地完成工程任务。
通过本文介绍的模板施工方案范本,希望能够为各方提供参考,使施工工作更加规范、安全、高效。
希望本文对你在制定施工方案时有所帮助,祝施工顺利!。
第1篇一、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程结构:钢筋混凝土框架结构5. 工程概况:本项目为一栋多层住宅楼,地上XX层,地下XX层,建筑高度XX米。
二、施工准备1. 施工组织设计(1)编制模板分项工程施工组织设计,明确施工流程、施工方法、施工工艺、质量标准、安全措施等。
(2)组织施工人员进行技术交底,确保施工人员掌握施工要求。
2. 材料设备准备(1)模板材料:选用符合设计要求的模板,如钢模板、木模板等。
(2)支撑材料:选用强度、刚度、稳定性符合要求的支撑材料,如钢管、木方等。
(3)紧固件:选用符合设计要求的紧固件,如螺栓、扣件等。
(4)其他材料:水泥、砂、石子、钢筋等。
3. 施工人员准备(1)组织专业技术人员进行现场勘查,了解施工现场条件。
(2)组织施工人员进行技术培训,提高施工技能。
(3)配备足够的施工人员,确保施工进度。
三、施工工艺1. 模板制作(1)根据设计图纸和施工要求,制作模板。
(2)模板制作应符合设计要求,确保尺寸准确、形状规则。
(3)模板表面应平整、光滑,便于脱模。
2. 模板安装(1)根据施工图纸和施工要求,进行模板安装。
(2)模板安装应牢固、平整、垂直。
(3)模板安装完成后,进行检查验收。
3. 模板加固(1)根据施工要求,进行模板加固。
(2)模板加固应符合设计要求,确保模板稳定。
(3)加固材料应符合设计要求,如钢管、木方等。
4. 模板拆除(1)根据施工要求,进行模板拆除。
(2)模板拆除应按顺序进行,确保安全。
(3)拆除后的模板应及时清理、保养。
四、质量控制1. 材料质量控制(1)模板材料、支撑材料、紧固件等应符合设计要求。
(2)材料进场前,应进行检验,确保质量。
2. 施工过程质量控制(1)模板制作、安装、加固、拆除等工序应符合施工要求。
(2)施工过程中,应进行自检、互检、专检,确保施工质量。
阶段计划及保障措施编制:代成平审核:张子川批准:张兴凯宁夏回族自治区水利水电工程局古蔺县观文水库工程一标段施工项目部 2017年8月11日一、概述按照政府、业主等领导部门要求的年底合同工程完工的目标要求,结合现场实际施工情况,特制定以2018年2月5日为完工目标倒排工期的阶段计划和保障措施。
二、工程形象面貌及剩余主要工程量1、大坝填筑形象面貌为:大坝整体填筑至1092.45m,大坝上游坝坡预制块护坡施工至1083.00m;完成全部固结灌浆施工,完成齿槽段、灌浆平洞4单元及20~23单元部分帷幕灌浆,正在进行左坝肩23单元帷幕灌浆实验。
2、取水(导流)隧洞形象面貌为:进水塔浇筑至1090.50m,完成进水塔人行桥1#、2#、3#、4#排架及5#桥台混凝土浇筑;进口箱涵及进水口全部完成;洞身只剩0+30~0+50龙台头段、取水洞出口只剩闸室启闭机以上闸房,其余混凝土均已完成。
完成取水洞0+70.4~0+236.5段回填灌浆。
3、溢洪道形象面貌为:溢洪道开挖施工全部完成;完成进口0+000.0~0+030.0段、交通桥桥台及桥面板、0+038.0~0+118.0段混凝土浇筑。
剩余主要工程量表如下表1:表1 剩余主要工程量表单位工程项目名称单位设计量剩余工程量备注剩余数量占设计比例拦河大坝过渡料m³27360 1650 6.1%1092.45-1094m 帷幕灌浆m 6900 1297 18.8%预制块护坡块42000 8000 19.5% 大坝上游防浪墙m³350 350 100%坝顶路面砼m³250 250 100%坝后砼框格梁护坡m(m³)2200(135)2200(135)100%坝后1076平台砼浇筑m³900 900 100%取水隧洞进水塔启闭机层m³800 100 12.5%至启闭机平台进水塔闸房项 1 1 100%取水隧洞出口闸房项 1 1 100%导流洞封堵m³550 550 100.0% 导0+5.5~0+45 取0+30~0+50砼m³130 130 100.0%取0+5.55~0+70.4段回填㎡230 230 100.0%溢洪道锚杆施工根125 350 35.7% 溢118~194段混凝土浇筑m³4510 1950 41.0% 溢118~194段其他管理房项 1 1 100.0% 左右岸管理公路砼m³3500 3500 100.0%三、进度计划1、从上表1可以看出本阶段剩余主要项目为混凝土浇筑和帷幕灌浆,在2017年第二个枯水期进行导流洞封堵,二枯还需完成取水洞剩余的混凝土衬砌、回填灌浆工作和验收工作,这些工作完成后进行收尾工程施工,计划总工期175天,详细进度见后附:观文水库枢纽一标段阶段施工进度计划横道图。
封面一、工程概况 (2)二、编写依据 (3)三、方案概述、工艺介绍 (3)四、高支模支撑系统质量、安全措施 (3)五、高支模工程监测 (8)六、塔楼二14米高扣件钢管楼板模板支架计算书 (9)七、塔楼二14米层高梁0.7x0.8模板扣件钢管高支撑架计算书 (15)八、文化中心2层夹层10米高扣件钢管楼板模板支架计算书 (23)九、文化中心2层夹层1600x1400梁支架计算 (29)十、文化中心2层夹层1.6x1.4 梁侧模板计算书 (34)十一、文化中心2层夹层1.4x1.4梁模板扣件钢管高支撑架计算书 (40)十二、文化中心2层夹层1.4x1.4梁侧模板计算书 (45)十三、高支顶施工应急预案 (51)上部结构8米以上层高模板支设施工方案一、工程概况太古汇商业、酒店、办公楼和文化中心工程为大型综合式建筑,位于广州市天河区繁华商业区,在天河路与天河东路交汇处的西北向。
工程由地下室、裙楼、文化中心和三座塔楼组成,其中三座塔东南角、东北角和西南角,文化中心位于工程的西北角,随着塔楼的高度与体量不同,而且朝向不同方向,形楼分别位于工程的成一高低错落、视觉效果丰富的群体建筑。
裙楼亦以相同的概念处理,形成南低北高,面向南面天河路的公共广场。
太古汇工程为大型综合式建筑,现场的占地总面积约为45000m2,总建筑面积达472392m2。
其中地下部分为4 层地下室,建筑面积为194723m2,主要为车库、商铺、餐饮及设备用房等。
地上建筑为三座塔楼(塔楼1、塔楼2 与酒店A)和一座文化中心,建筑面积为277669m2,其中:A区包括东南角为塔楼1,共40 层,建筑总高度为211.95m,主要功能为办公;酒店A 为一栋28 层的建筑物,座落于场地的东北面,建筑物高度为128m,主要功能为酒店;B区包括:西南角为塔楼2,共29 层,建筑总高度约165.75m,主要功能为办公和酒店; 8 层的文化中心则位于场地西北角,建筑物高度为58.7m,主要功能为文娱活动;以上各部分由4 层裙楼商场联系在一起,商场主要功能为商铺。
徐州月星环球商业中心高大模板支撑施工方案(B标段)一、编制依据1、本工程的施工图纸;2、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011);3、建筑施工模板安全技术规范(JGJ162-2008);4、建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号);5、建筑施工高处作业安全技术规范(JGJ80-91);6、建筑施工安全检查标准(JGJ59-99);7、钢管扣件水平模板的支撑系统安全技术规程(DG/TJ08-016-2004);8、混凝土结构施工质量验收规范(GB50204-2002);9、冷弯薄壁型钢结构技术规范(GB 50018-2002);10、直缝电焊钢管(GB/T13793);11、建筑结构荷载规范(GB50009-2001,2006年版);12、木结构设计规范(GB 50005-2003);13、混凝土结构设计规范(GB50010-2010);14、钢结构设计规范(GB50017-2003);15、本工程总的施工组织设计。
二、工程概况工程名称:徐州月星环球商业中心工程建设地点:位于徐州市徐海路8号,西临长安大道,南临徐海路,东靠规划路,北接城置花园住宅小区。
建设单位:徐州月星置业有限公司设计单位:江苏华晟建筑设计有限公司施工单位:浙江中成建工集团有限公司1、本工程总建筑面积约190000平方米,为地下二层,地上建筑面积约130000m2,地下建筑面积约60000 m2。
2、本方案为屋面梁板柱高支撑施工方案,屋面最大梁位于4-C轴/4-11轴~4-12轴,其截面尺寸为400mm×1100mm;最大柱截面尺寸为900mm×900mm。
屋面层高为8.2m。
屋面现浇板最厚150mm。
排架钢管的纵、横向间距是700mm,水平杆步距是1.5m,梁底均加一根钢管支撑,梁底支撑钢管的间距是700mm。
所有钢管均采用φ48×3.0的钢管。
模板工程施工方案(超高8米以上)1. 项目概述本方案旨在针对超高8米以上的模板工程进行施工规划和控制,确保工程进度、质量和安全。
2. 前期准备2.1 方案制定•完成对施工现场的勘察和评估,确定施工方案。
•制定施工进度计划,确保施工按时完成。
•确定施工材料和设备的采购计划,保证施工所需物资的供应充足。
2.2 人员配备•指定专业的工程师和技术人员负责超高模板工程的施工管理和监督。
•安排具有丰富经验的施工人员参与工程实施,确保施工质量。
3. 施工流程3.1 地基处理•进行地基处理,确保地基坚固平整,能够承受超高模板工程的施工荷载。
3.2 模板搭设•根据设计要求,搭设超高模板,确保结构稳定和安全。
•定期检查模板的完整性和稳定性,及时进行维护和修复。
3.3 混凝土浇筑•组织合理的混凝土浇筑计划,确保浇筑质量和施工进度。
•采取有效措施控制混凝土温度,避免裂缝和质量问题。
3.4 施工监督•加强施工现场监督,确保施工过程中符合设计要求和施工标准。
•定期检查超高模板的稳定性和安全性,确保施工质量和安全。
4. 质量控制4.1 质量检查•建立严格的质量检查制度,对施工过程中的关键环节进行检查和评估。
•及时发现并纠正施工中出现的质量问题,确保施工质量符合要求。
4.2 质量验收•完成超高模板工程后,进行质量验收工作,确保工程质量达到设计要求。
•若发现质量问题,及时整改并重新验收,直至达到质量标准。
5. 安全管理5.1 安全培训•对参与施工的所有人员进行安全培训,提高安全意识和应急处理能力。
•制定安全操作规程,明确工作责任,确保施工过程中不发生安全事故。
5.2 安全防护•在施工现场设置安全警示牌和安全防护设施,防止人员、设备和材料的受损。
•定期进行安全检查,发现安全隐患及时整改,确保施工安全。
6. 总结与展望通过本方案的实施,可以有效控制超高模板工程施工过程中的质量风险和安全隐患,确保工程按时完成并达到设计要求。
未来,在工程施工实践中将不断总结经验,提升施工管理水平,为工程建设质量和安全保驾护航。
浙江爱福泉药业有限公司新建工程模板施工专项方案浙江丽水东盛园艺建设有限公司二O一五年八月模板支撑施工方案一、工程概况:浙江爱福泉药业有限公司办公质检楼、口服液生产车间、口服固体制剂车间、合剂生产车间、饮片生产车间、提取车间、仓库一、二、三、机修、变配电、工程车间、乙醇回收、泵房、甲类库、食堂、1#2#门卫工程位于丽水南城七百秧区块H-13-1工业地块,由浙江爱福泉药业有限公司投资新建,北京龙安华诚建筑设计有限公司设计,浙江丽水东盛园艺建设有限公司总承包。
二、结构施工分析(一)承载受力体系1、梁板荷传力线路:上部荷载→模板→木楞、钢楞→钢管排架→结构。
2、墙柱荷载传力线路混凝土侧压力→模板→钢管对拉螺栓(二)支撑结构构件连接1、九夹板与木楞采用铁钉固定2、钢管之间、钢管与木楞之间采用模板工程中的各连接件连接。
(三)需要材料1、楼板模板、梁、柱均采用九夹板;2、支撑材料采用45mm×80mm的木楞,Ф48×3.5mm钢管,钢管无锈蚀、弯曲、压扁或裂纹等现象。
钢管应有产品质量合格证及钢管材质检验报告。
各杆件的联接采用扣件,扣件的种类有直角、对接和回旋三种。
使用的扣件应有出厂合格证及材质检验报告,不得使用脆裂、变形或滑丝的扣件。
扣件规格型号与钢筋相匹配。
脚手架的各种杆件、扣件、与螺栓均需经过筛选、除锈、上油、保养。
脚手管及扣件必须有出厂合格证及检验报告。
铜管、扣件必须按批次、数量送检,经检验不合格的材料禁止使用。
三、模板施工工艺1、安装顺序墙柱模板安装顺序:复核柱边线、控制线→放臵纵向扫地杆→立杆→横向扫地杆→水平杆→安装模板→检查垂直度、位臵→穿对拉螺栓→安装墙柱模板→全面检查复核→固定。
梁模板安装顺序:复核梁底标高、检查轴线位臵→搭设梁模支架→安装梁模板→绑扎梁钢筋→复核梁模尺寸、位臵→与相邻桁架及梁模或柱模连接固定。
楼板模板安装顺序:搭设排架→安装木楞→调整楼板模板的板底标高→铺设九夹板→检查模板平整度并调平2、拆模顺序模板拆除前必须填报申请经监理工程师批准后方可按规程拆除。
目录一、工程概况 ...................................... 错误!未定义书签。
二、工程特点………………………………………………………………………错误!未定义书签。
三、施工工艺....................................... 错误!未定义书签。
1模板工艺流程图................................... 错误!未定义书签。
2独立柱基础模板................................... 错误!未定义书签。
3.2.1计算书....................................... 错误!未定义书签。
3.2.2支模简图..................................... 错误!未定义书签。
3.3地梁模板....................................... 错误!未定义书签。
4.安全文明施工措施................................. 错误!未定义书签。
一.工程概况工程基本情况工程名称:上海世博会浦东临时场馆及配设施项目C片区2标段建设单位:上海世博土地控股有限公司招标代理机构:上海百通项目管理咨询有限公司上海世博会浦东临时场馆及配套设施项目位于世博会园区浦东段,建设地址为高科西路、南环路、云台路、北环路、浦明路围合区域及园二路、南环路、西环路、浦明路围合区域。
本标段包括C08、C09、C10地块:C08地块地处世博园区浦东园区C片区,北靠南环路,南面雪野路,东临西营路,西接西环路。
基地面积56050m2,主要的建设内容为厚板车间改造、外国自建馆、外国租赁馆及公共配套设施,厚板车间改造后设置两个美洲联合管并容纳餐饮、电信、演艺仓库、设备配套等,总建筑面积37601m2。
C09地块北靠浦明路,南面北环路,东临长清路,西接西营路。
基地面积78720m2,主要的建设内容为外国自建馆、外国租赁馆及公共配套设施,建筑总面积37810m2。
C10地块北靠北环路,南面南环路,东临长清路,西接西营路。
基地面积154750m2,主要的建设内容为外国自建馆、外国租赁馆、欧洲联合馆及公共配套设施,建筑总面积53191m2。
本标段C片区2标承包范围包括:租赁馆,建筑面积26876m2。
联合馆,建筑面积31825m2。
配套设施建筑面积21883m2。
合计建筑面积80584m2。
周边环境上海世博会浦东临时场馆及配套设施项目位于高科西路、南环路、云台路、北环路、浦明路围合区域及园二路、南环路、西环路、浦明路围合区域。
建设地址招标人已将临电(500KVa)、临水(DN100)接点至施工区域。
本标段施工区域示意图:图中红线范围内为本标段施工地块C08、C09、C10。
二.本工程特点本模板工程包括,基础梁、承台、因本工程所有单体场馆都为独立柱基础,并且为框架钢柱结构,上部结构为钢结构,因此模板工程仅出现在基础独立柱和地梁部分。
三、模板施工工艺1..模板工程施工工艺流程图2.柱模板工艺流程:安装前检查→模板安装→检查对角线长度差→安装柱模板抱箍→全面检查校正→整体固定→柱模修补。
安装柱模前,应先在结构地坪面(或楼面)上弹出轴线和柱边线,同一柱列应先弹两端柱轴线及边线,然后拉通线弹出中间部分的柱轴线和边线。
按照边线先把底部方盘固定好(可采用焊钢筋限位或钻眼插短钢筋头)。
柱模采用20mm厚优质的涂塑黑板,安装前应在模板下口按照标高找铺一层水泥砂浆(10—20mm厚),以免砼浇捣时造成柱底漏浆。
矩形(正方形)柱的模板由四面侧板、柱箍、支撑组成。
由于柱截面主要为700×700,故每面柱模均应用整块模板,以减少柱面出现上下的板缝。
所有柱模最下一道水平穿墙螺杆距地为≤150mm,所有木方均必须经过压刨机统一压刨成统一截面尺寸,且木方中到中的间距宜≤150mm;柱模拼装后,先在上下及中间设不少于两道的定位抱箍,用于校正柱模的垂直度。
在柱模校正准确后,对柱模加设抱箍,抱箍采用双拼钢管柱中间纵横向设置Ф14的对拉螺栓。
所有柱面的横向和柱角的拼缝必须严密,板缝内均需粘贴单面胶带,且板缝处均需用木方压住接缝,以确保柱角处不漏浆。
柱模安装好后,保证柱模的稳定.模板类型选择1)底板模板及基础梁、底模板采用混凝土垫层。
2).柱模板柱模板支设前必须先将根部表面松动的石子和杂物清理干净。
柱子模板支设好后,用木楔的方法固定柱子的钢筋骨架,保证柱子钢筋的保护层满足设计要求和防止钢筋笼扭曲和保护层厚度不够现象产生。
并且用水泥砂浆将根部缝隙堵严,防止跑浆。
柱子模板的支设高度到梁底面,并在根部一侧预留洞口,待模板支设好后清理柱子根部的杂物,清理完毕后立即封闭,用水泥砂浆将与支撑面的缝隙堵严。
柱子模板支设好后,用吊线或用经纬仪对柱子的垂直度进行校正偏差不允许超过规范的允许范围。
柱子采用九夹板与钢管围楞体系,柱箍纵向第一道与水平杆连接,上二道间距500mm,其余间距为600mm。
当柱子边长大于600mm时,应加设φ12对拉螺栓,纵向间距同前。
柱支模图:柱模板支撑计算书A.柱模板基本参数1.柱模板的截面宽度 B=700mm,B方向对拉螺栓2道,2.柱模板的截面高度 H=700mm,H方向对拉螺栓2道,3.柱模板的计算高度 L = 1900mm,4.柱箍间距计算跨度 d = 400mm。
5.柱模板竖楞截面宽度50mm,高度100mm,间距300mm。
6.柱箍采用圆钢管φ48×3.0,每道柱箍2根钢箍,间距400mm。
7.柱箍是柱模板的横向支撑构件,其受力状态为受弯杆件,应按受弯杆件进行计算。
B.733233i.柱模板计算简图C.柱模板荷载标准值计算1.强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。
2.新浇混凝土侧压力计算公式为下式中的较小值:i.3.其中——混凝土的重力密度,取24.000kN/m3;a)t ——新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h;i.T ——混凝土的入模温度,取20.000℃;ii.V ——混凝土的浇筑速度,取2.500m/h;iii.H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取2.000m;b)1——外加剂影响修正系数,取1.000;c)2——混凝土坍落度影响修正系数,取0.850。
4.根据公式计算的新浇混凝土侧压力标准值 F1=40.540kN/m25.实际计算中采用新浇混凝土侧压力标准值 F1=40.550kN/m26.倒混凝土时产生的荷载标准值 F2= 3.000kN/m2。
D.柱模板面板的计算1.面板直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下i.q i.面板计算简图2.面板强度计算1.支座最大弯矩计算公式i.2.跨中最大弯矩计算公式i.3.其中 q ——强度设计荷载(kN/m);i.q = (1.2×40.55+1.4×3.00)×0.40 = 21.14kN/mb) d ——竖楞的距离,d = 300mm;4.经过计算得到最大弯矩 M = 0.10×21.144×0.30×0.30=0.190kN.M5.面板截面抵抗矩 W = 400.0×18.0×18.0/6=21600.0mm36.经过计算得到 = M/W = 0.190×106/21600.0 = 8.810N/mm27.面板的计算强度小于15.0N/mm2,满足要求!3.抗剪计算1.最大剪力的计算公式如下:i.Q = 0.6qd2.截面抗剪强度必须满足:i.T = 3Q/2bh < [T]3.其中最大剪力 Q=0.6×0.300×21.144=3.806kNa)截面抗剪强度计算值 T=3×3806/(2×400×18)=0.793N/mm2b)截面抗剪强度设计值 [T]=1.40N/mm24.面板的抗剪强度计算满足要求!4.面板挠度计算1.最大挠度计算公式i.2.其中 q ——混凝土侧压力的标准值,q = 40.550×0.400=16.220kN/m;a) E ——面板的弹性模量,E = 6000.0N/mm2;b)I ——面板截面惯性矩 I = 400.0×18.0×18.0×18.0/12=194400.0mm4;3.经过计算得到 v =0.677×(40.550×0.40)×300.04/(100×6000×194400.0) = 0.763mm4.[v] 面板最大允许挠度,[v] = 300.000/250 = 1.20mm;5.面板的最大挠度满足要求!E.竖楞方木的计算1.竖楞方木直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下i.400400400qi.竖楞方木计算简图2.竖楞方木强度计算1.支座最大弯矩计算公式i.2.跨中最大弯矩计算公式i.3.其中 q ——强度设计荷载(kN/m);i.q = (1.2×40.55+1.4×3.00)×0.30 = 15.86kN/mb)d为柱箍的距离,d = 400mm;4.经过计算得到最大弯矩 M = 0.10×15.858×0.40×0.40=0.254kN.M5.竖楞方木截面抵抗矩 W = 50.0×100.0×100.0/6=83333.3mm36.经过计算得到 = M/W = 0.254×106/83333.3 = 3.045N/mm27.竖楞方木的计算强度小于13.0N/mm2,满足要求!3.竖楞方木抗剪计算1.最大剪力的计算公式如下:i.Q = 0.6qd2.截面抗剪强度必须满足:i.T = 3Q/2bh < [T]3.其中最大剪力 Q=0.6×0.400×15.858=3.806kNa)截面抗剪强度计算值 T=3×3806/(2×50×100)=1.142N/mm2b)截面抗剪强度设计值 [T]=1.30N/mm24.竖楞方木抗剪强度计算满足要求!4.竖楞方木挠度计算1.最大挠度计算公式i.2.其中 q ——混凝土侧压力的标准值,q = 40.550×0.300=12.165kN/m;a) E ——竖楞方木的弹性模量,E = 9500.0N/mm2;b)I ——竖楞方木截面惯性矩 I = 50.0×100.0×100.0×100.0/12=4166667.0mm4;3.经过计算得到 v =0.677×(40.550×0.30)×400.04/(100×9500×4166667.0) = 0.053mm4.[v] 竖楞方木最大允许挠度,[v] = 400.000/250 = 1.60mm;5.竖楞方木的最大挠度满足要求!F.B方向柱箍的计算1.本算例中,柱箍采用钢楞,截面惯性矩I和截面抵抗矩W分别为:2.钢柱箍的规格: 圆钢管φ48×3.0mm;3.钢柱箍截面抵抗矩 W =4.49cm3;4.钢柱箍截面惯性矩 I = 10.78cm4;i.i.B方向柱箍计算简图5.其中 P ——竖楞方木传递到柱箍的集中荷载(kN);i.P = (1.2×40.55+1.4×3.00)×0.30 × 0.40 = 6.34kN6.经过连续梁的计算得到i.ii.0.3100.310iii.7. 最大弯矩 M = 0.422kN.m 8. 最大支座力 N = 7.168kN 9. 最大变形 v = 0.084mm2. 柱箍强度计算1. 柱箍截面强度计算公式i.2. 其中 Mx —— 柱箍杆件的最大弯矩设计值, Mx = 0.42kN.m ;a) x —— 截面塑性发展系数, 为1.05;b) W —— 弯矩作用平面内柱箍截面抵抗矩, W = 8.98cm 3; 3. 柱箍的强度设计值(N/mm 2): [f] = 205.000 4. B 边柱箍的强度计算值 f = 47.04N/mm 2; 5. B 边柱箍的强度验算满足要求!3. 柱箍挠度计算1. 经过计算得到 v =0.084mm2. [v] 柱箍最大允许挠度,[v] = 233.333/400 = 0.58mm ;3. 柱箍的最大挠度满足要求!G. B 方向对拉螺栓的计算1. 计算公式:a) N < [N] = fA2.其中 N ——对拉螺栓所受的拉力;a) A ——对拉螺栓有效面积 (mm2);b) f ——对拉螺栓的抗拉强度设计值,取170N/mm2;3.对拉螺拴的强度要大于最大支座力7.17kN。
