模板施工方案-旋转楼梯
- 格式:doc
- 大小:859.50 KB
- 文档页数:4
改造加固钢结构旋转楼梯施工方案一、工程概述本工程为改造加固现有钢结构旋转楼梯,以提高楼梯的承载能力和安全性能。
改造包括增加梯级数量、增加扶手数量、加固节点连接等。
二、施工准备1.施工方案编制:根据工程要求,编制施工方案,确定施工工艺和施工流程。
2.施工材料采购:采购需要使用的材料,如钢材、螺栓等。
3.施工机械准备:准备好需要使用的施工机械,如吊车、焊接机等。
4.劳动力组织:组织足够的施工人员,确保施工进度。
5.安全措施:制定安全操作规程,配备好相关安全设施。
三、施工步骤1.拆除旧楼梯:先拆除旧楼梯,包括梯级和扶手。
拆除时要注意安全,避免对结构造成二次损伤。
2.加固楼梯节点:根据工程要求,在楼梯节点进行加固,可以采用添加焊接板、加装支撑等方式。
加固后要进行质量检查,确保节点的强度和稳定性。
3.增加梯级数量:根据需要,增加梯级数量。
首先确定梯级的尺寸和数量,然后进行梯级的焊接和安装。
焊接时要做好剩余应力的消除工作,保证焊缝的质量和强度。
4.增加扶手数量:根据需要,增加扶手数量。
首先确定扶手的位置和数量,然后进行扶手的焊接和安装。
焊接时要注意焊缝的质量和强度,并进行充分检查。
5.清理施工现场:施工结束后,对施工现场进行清理,包括清理垃圾、擦拭楼梯等。
四、质量控制及安全注意事项1.焊接质量:焊缝要均匀、牢固,焊接时要注意焊接电流和电压的合理控制,避免焊接出现熔渣、气孔等缺陷。
2.尺寸控制:梯级和扶手的安装要按照设计要求进行,尺寸要准确、一致,避免出现偏差。
3.节点加固:节点加固要严格按照设计要求进行,加固材料和加固措施要符合相关标准,确保节点的强度和稳定性。
4.安全注意事项:施工中要严格遵守相关安全规定,佩戴好安全防护用品,确保施工过程中不发生安全事故。
五、总结通过改造加固现有钢结构旋转楼梯,可以提高楼梯的承载能力和安全性能,延长楼梯的使用寿命。
在施工过程中,要严格按照施工方案进行操作,控制好焊接质量、尺寸和节点加固等关键控制点,确保施工质量。
库体旋梯施工方案一、施工准备现场勘查:对库体旋梯施工地点进行实地勘查,确保了解现场环境、结构条件及安全因素。
图纸审核:详细审核旋梯设计图纸,确保与实际施工条件相符合,并标识出重点和难点。
施工人员培训:对施工人员进行安全操作、技术标准等培训,确保施工质量和安全。
材料设备准备:根据设计图纸和施工进度计划,提前准备所需的材料和设备。
二、旋梯设计详图设计概述:旋梯设计应满足库体结构要求,保证使用安全、方便。
详细尺寸标注:旋梯各部件的详细尺寸应在图纸中清晰标注,包括梯段长度、宽度、高度、旋转角度等。
材料要求:明确旋梯各部件所使用的材料类型、规格和质量标准。
三、材料与设备选择材料选择:根据设计图纸和现场条件,选择符合要求的材料,如钢材、焊接材料等。
设备选择:选择适合的施工设备,如焊机、切割机等,确保施工质量和效率。
四、施工工艺流程基础施工:根据设计图纸进行基础定位和开挖。
梯段制作与安装:按照设计详图进行梯段制作,然后进行安装和固定。
防护设施安装:安装扶手、栏杆等防护设施,确保使用安全。
质量检测与调试:对安装完成的旋梯进行质量检测,确保各项性能指标符合设计要求。
五、安全保障措施施工现场安全:设置警示标志,确保施工人员和现场安全。
高空作业安全:采取高空作业安全措施,如设置安全网、佩戴安全带等。
临时用电安全:确保临时用电设施安全可靠,防止触电事故发生。
六、质量标准与检测质量标准:明确旋梯施工的各项质量标准,如尺寸偏差、焊缝质量等。
检测方法:采用合适的检测工具和方法,对旋梯的各项指标进行检测,确保符合设计要求。
七、工程进度计划施工进度表:制定详细的施工进度计划表,明确各阶段的施工任务和时间节点。
进度监控:对施工进度进行实时监控和调整,确保工程按时完成。
八、施工完成与验收施工完成检查:对施工完成的旋梯进行全面检查,确保各项指标符合设计要求。
验收准备:整理施工记录、质量检测报告等资料,为验收做好准备。
正式验收:接受相关部门的正式验收,确保旋梯工程合格交付使用。
2023精选钢构旋转楼梯施工方案任意 [完整版] .doc 范本1:第一章介绍1.1 项目背景1.2 项目目标1.3 现有材料和工具1.4 术语和定义第二章设计概况2.1 结构设计要求2.2 钢构旋转楼梯设计2.3 建筑物及楼梯平面布置2.4 构件的选择及规格2.5 存在的问题及解决方案第三章施工方案3.1 施工准备工作3.2 施工流程图3.3 施工步骤及细节3.4 施工安全措施3.5 施工进度计划第四章资源和成本4.1 施工人力资源4.2 施工材料和设备资源4.3 施工成本估算4.4 资源调配和管理第五章质量控制5.1 质量标准和检验要求5.2 施工过程中的质量控制措施5.3 建筑材料的质量测试第六章安全管理6.1 安全标准和要求6.2 施工现场安全管理措施6.3 紧急情况应对方案第七章环境保护7.1 环境保护政策和法规7.2 施工期间的环境保护措施第八章工程交接和验收8.1 工程交接准备工作8.2 工程交接程序和文件8.3 工程验收标准和程序第九章文档记录和附件9.1 施工日志记录9.2 问题和意见记录9.3 图纸和技术文件附件9.4 合同和协议附件附件:附件1:施工流程图附件2:材料和设备清单附件3:验收标准和测试报告法律名词及注释:1. 概况:本文档描述的是钢构旋转楼梯的施工方案,旨在满足项目背景和设计要求。
根据现有的材料和工具,详细介绍了施工方案的各个章节。
通过质量控制、安全管理和环境保护等措施,确保工程的质量和安全。
最后,附上了相关的文档记录和附件。
2. 法律名词及注释:根据施工方案的需要,可能涉及到一些法律名词和注释,比如建筑法规、环境保护法等。
在本文档中,将对相关名词进行解释和注释,以便读者理解和遵守。
范本2:第一章项目背景1.1 项目概述1.2 项目目标1.3 项目范围1.4 项目进度第二章概述2.1 钢构旋转楼梯的定义与特点2.2 旋转楼梯设计要求2.3 结构基本参数2.4 材料选择与规格第三章施工方案3.1 施工准备工作3.2 施工流程图3.3 施工步骤与细节3.4 施工安全措施3.5 施工质量控制第四章施工资源与成本4.1 人力资源需求4.2 材料与设备资源4.3 成本估算与预算4.4 资源管理与调配第五章安全管理5.1 安全方针与目标5.2 施工现场安全管理5.3 紧急情况应对与处理5.4 安全培训与意识第六章质量管理6.1 质量要求与标准6.2 施工过程质量控制6.3 建筑材料质量检验6.4 施工质量验收第七章环境保护7.1 环境保护政策与法规7.2 施工期环境保护措施7.3 工地环境恢复与整治第八章工程交接与验收8.1 交接准备工作8.2 交接程序与文件8.3 工程验收标准与要求第九章文档记录与附件9.1 施工日志记录9.2 问题与意见记录9.3 图纸与技术文件附件9.4 合同与协议附件附件:附件1:施工流程图附件2:材料与设备清单附件3:验收标准与测试报告法律名词及注释:1. 概述:本文档为钢构旋转楼梯施工方案,详细介绍了项目概述、施工方案、资源及成本、安全管理、质量管理、环境保护、工程交接与验收等章节的内容,以确保项目的质量与安全。

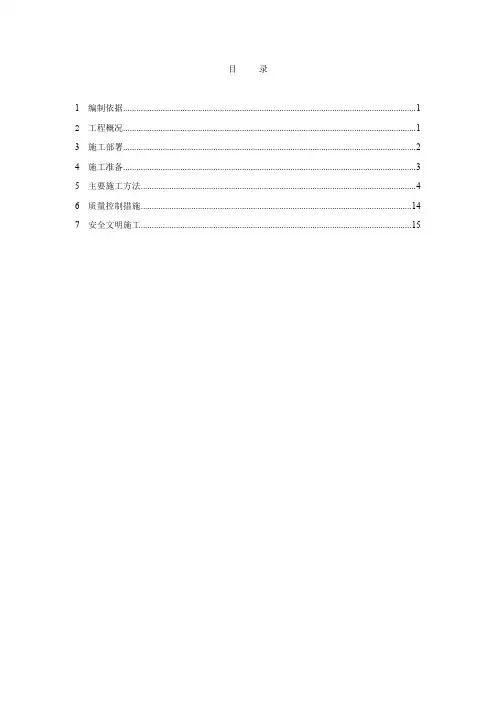

目录1 编制依据 (1)2 工程概况 (1)3 施工部署 (2)4 施工准备 (3)5 主要施工方法 (4)6 质量控制措施 (14)7 安全文明施工 (15)1 编制依据1.4 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)1.5 《建筑施工碗扣式脚手架安全技术规范》(JGJ166-2008)1.6 《建筑施工模板安全技术规范》(JGJ162-2008)1.7 《建筑结构荷载规范(2006版)》(GB50009-2001)1.8 《钢筋混凝土用钢第2部分热轧带肋钢筋》国家标准第1号修改单(GB1499.2-2007/XG1-2009)1.9 《混凝土结构工程施工质量验收规范(2011版)》(GB50204-2002)1.10《建筑工程施工质量验收统一标准》(GB50300-2001)1.11《建筑施工安全检查标准》(JGJ59-2011)1.12《建筑施工高处作业安全技术规范》(JGJ80-1991)1.13《建筑施工手册(第四版)》2 工程概况2.1工程总概况本工程设计使用年限:50年;建筑耐火等级:一级;框架剪力墙结构;结构设计抗震等级:框架-剪力墙为一级,与音乐厅相连的框架柱为特一级;按建筑物所在地抗震设防烈度七度提高一度采取抗震措施;基地面积65143㎡,总建筑面积85509㎡。
地下一层、地上七层。
2.2旋转楼梯概况本工程共设有两部旋转楼梯,编号分为LT8a、LT8b,位于5~6/H~J轴及8~9/H~J轴处;楼梯中央位置有半径1300mm、厚500mm的环形承重墙;楼梯宽度为2700mm,净高7500mm;贯穿-0.100m、+4.100m、+7.400m三层楼板,在+2.500m、+5.800m标高处设有休息平台板;梯板厚150mm;楼梯外边缘有截面尺寸300x450mm的梯梁;楼梯整体呈螺旋状,具体详见下图:图1 旋转楼梯平面2.3旋转楼梯的施工难点2.3.1旋转楼梯结构形态特殊,准确的测量放线与架体模板支设为施工难点;2.3.2旋转楼梯的承重墙、梯梁、梯板及相关楼层梁的配筋分别有HRB235直径8mm、HRB235直径10mm、HRB335直径12mm、HRB400直径16mm、HRB400直径20mm、HRB400直径22mm、HRB400直径28mm等,且XTL1、XTL2贯穿较近承重墙锚入较远承重墙,结构的钢筋绑扎为施工难点;2.3.3旋转楼梯平面为扇形,各梯段、梯级截面尺寸变化大,模板支撑为施工难点;2.3.4旋转楼梯立柱圆筒直径2600mm,踏步悬挑梁与立柱等分盘旋正交,该部分模板支设为施工难点;2.3.5旋转楼梯核心圆筒立柱与踏步混凝土整体浇注,混凝土施工难度大。

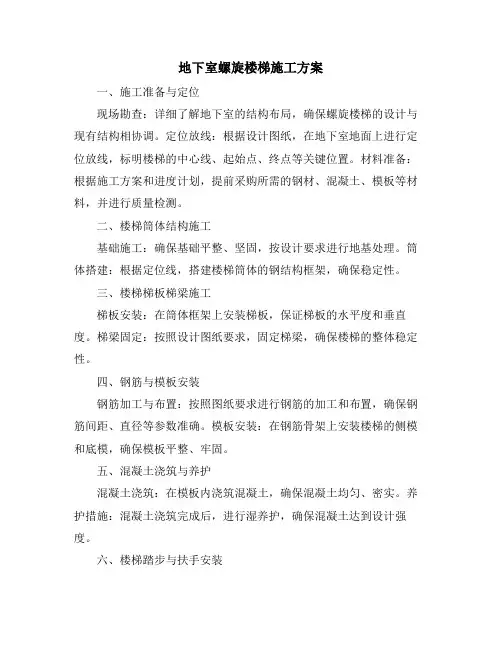

地下室螺旋楼梯施工方案一、施工准备与定位现场勘查:详细了解地下室的结构布局,确保螺旋楼梯的设计与现有结构相协调。
定位放线:根据设计图纸,在地下室地面上进行定位放线,标明楼梯的中心线、起始点、终点等关键位置。
材料准备:根据施工方案和进度计划,提前采购所需的钢材、混凝土、模板等材料,并进行质量检测。
二、楼梯筒体结构施工基础施工:确保基础平整、坚固,按设计要求进行地基处理。
筒体搭建:根据定位线,搭建楼梯筒体的钢结构框架,确保稳定性。
三、楼梯梯板梯梁施工梯板安装:在筒体框架上安装梯板,保证梯板的水平度和垂直度。
梯梁固定:按照设计图纸要求,固定梯梁,确保楼梯的整体稳定性。
四、钢筋与模板安装钢筋加工与布置:按照图纸要求进行钢筋的加工和布置,确保钢筋间距、直径等参数准确。
模板安装:在钢筋骨架上安装楼梯的侧模和底模,确保模板平整、牢固。
五、混凝土浇筑与养护混凝土浇筑:在模板内浇筑混凝土,确保混凝土均匀、密实。
养护措施:混凝土浇筑完成后,进行湿养护,确保混凝土达到设计强度。
六、楼梯踏步与扶手安装踏步安装:根据设计要求,安装楼梯踏步,确保踏步间距、高度等参数准确。
扶手安装:在楼梯两侧安装扶手,确保扶手牢固、平稳。
七、细节完善与安全措施细部处理:对楼梯的边角、接缝等部位进行细部处理,确保外观美观。
安全措施:施工过程中,设置安全警示标志,采取必要的防护措施,确保施工人员安全。
八、质量检验与保养计划质量检验:对完成的楼梯进行全面质量检验,确保各项参数符合设计要求。
保养计划:制定楼梯的日常保养计划,定期对楼梯进行清洁、润滑等保养工作,确保楼梯的正常使用。
以上是地下室螺旋楼梯的详细施工方案,包含施工准备、定位、筒体结构施工、梯板梯梁施工、钢筋与模板安装、混凝土浇筑与养护、楼梯踏步与扶手安装、细节完善与安全措施以及质量检验与保养计划等方面的内容。
在施工过程中,需严格按照施工方案执行,确保施工质量与安全。
旋转楼梯的施工方法与计算方式(一)旋转楼梯模板的制作安装旋转楼梯一般有两种,一种是绕圆心旋转1800即可达到一个楼层高度的楼梯,称为螺旋式楼梯;另一种是大半径螺旋状梯段。
1. 螺旋式梯段模板的计算(1)熟悉图纸(2)确定计算范围(3)计算方法1)求出内圆、外圆水平投影在900范围内的弧长LL内=R内×3.14÷2 L外=R外×3.14÷22)求出外圆三角及内圆三角的坡度=H:L内圆坡度=900范围的旋转高/内圆900范围的弧长外圆坡度=900范围的旋转高/外圆900范围的弧长3)求出900范围螺旋弧长所对应的半径R1大,加R2大R1大=R1×斜面系数R2大=R2×斜面系数(4)地板放样:按R1大、R2大画出内外圆半径大小,然后根据实际情况查出底板的大样。
2. 螺旋式楼梯支模(1)螺旋楼梯支模1)在垫层上按平面图弹出地盘线,分出台阶阶数,并标出每个台阶的积累标高如图14-6(b)以及图14-7所示。
2)固定端圈梁底用砖按坡度砌成,砌体找坡可用6点钢筋焊制的坡度架控制。
3)楼梯踏步断面为齿形,可直接按图做出木模,按地盘线位置和标高由下到上,每四阶为一组依次安放,外支撑柱根部应适应向外倾斜,使楼板更加稳固。
4)楼梯楼板镀锌铁皮外模加三道圆弧带如图14-10。
2)固定端圈梁底用砖按坡度砌成,砌体找坡可用6点钢筋焊制的坡度架控制。
3)楼梯踏步断面为齿形,可直接按图做出木模,按地盘线位置和标高由下到上,每四阶为一组依次安放,外支撑柱根部应适应向外倾斜,使楼板更加稳固。
4)楼梯楼板镀锌铁皮外模加三道圆弧带如图14-10。
(2)大半径螺旋楼梯支模梯段楼板由牵杠撑、牵杠、隔栅、帮板和踏步侧板等部分组成。
如图14-13所示。
制作前,先进行计算画线或用尺放样,将所需各种基本数据计算列表,并确定支模轴线部位,具体操作步骤如下:1)放线2)牵杠组合架组装3)隔栅4)地板:5)帮模板6)踏步挡板(二)木扶手及弯头旋转木扶手的计算及放样(1)直径和半径的计算(同前)(2)螺旋扶手长度的计算外扶手的长度=放样半径R大1×3.14÷2里扶手的长度=放样半径R大2×3.14÷2扶手的长度也可以通过放样,套出样板,根据样板再进行下料。
旋转楼梯怎么施工方案1. 引言随着人们生活水平的提高,人们对于居住环境的要求也越来越高。
在建造房屋时,设计师们常常会选择旋转楼梯来增添居室的美感和独特性。
本文将讨论旋转楼梯的施工方案,以帮助您更好地了解旋转楼梯的制作过程。
2. 材料准备在开始施工之前,需要准备以下材料:•楼梯支撑结构材料(例如木材、钢铁等)•楼梯踏步材料(例如实木、复合材料等)•楼梯扶手材料(例如金属、木材等)•楼梯栏杆材料(例如金属、玻璃等)•楼梯连接件、螺丝、胶水等辅助材料3. 施工步骤3.1 设计旋转楼梯的尺寸和形状在施工之前,需要根据房屋的结构和实际需要,确定旋转楼梯的尺寸和形状。
这一步骤需要设计师进行详细的测量和计划,并制定详细的施工图纸。
3.2 制作楼梯支撑结构根据设计图纸,开始制作楼梯的支撑结构。
支撑结构的制作需要按照一定的角度和曲线来裁剪和连接木材或金属材料。
确保支撑结构的稳固和平衡性。
3.3 安装楼梯踏步将预先准备好的楼梯踏步材料进行切割和加工,然后按照设计图纸的指示,将楼梯踏步固定在楼梯的支撑结构上。
确保每个踏步都平整牢固。
3.4 安装楼梯扶手选择合适的楼梯扶手材料,根据设计图纸指示,将楼梯扶手固定在楼梯的侧面。
楼梯扶手的安装需要注意其高度和倾斜度,以保证使用者的安全。
3.5 安装楼梯栏杆选择合适的楼梯栏杆材料,按照设计图纸指示,将楼梯栏杆固定在楼梯的侧面或顶部。
楼梯栏杆的安装需要确保其稳固性和高度符合相关安全标准。
3.6 进行修整和涂装完成以上安装步骤后,对整个旋转楼梯进行修整和涂装工作。
修整包括清理杂质、平整踏步表面、修补瑕疵等工作。
涂装则可以根据个人喜好选择合适的涂料,并刷涂在楼梯表面,增加楼梯的美观度和耐久性。
3.7 完成验收和维护完成所有的施工工作后,进行楼梯的验收工作。
检查楼梯的稳固性、平整度和安全性,并对需要进行调整或修补的地方进行处理。
之后,定期进行维护工作,包括定期清洁、修复瑕疵和加强连接件等工作,以保证楼梯的长久使用。
医院旋转楼梯钢结构施工方案
一、概况
项目背景:三甲综合医院旋转楼梯钢结构施工。
项目建筑物:旋转楼梯钢结构。
施工要求:本项目重点突出的施工要求是:钢结构必须强度高,耐久,整大楼梯必须合乎规范,旋转楼梯周边结构完好,安全可靠。
二、施工准备
1.技术准备:在施工期间,应该进行全面的技术准备,包括楼梯钢结
构的设计、材料的配合比、焊接技术、安全技术等方面的准备工作,以保
证施工质量。
2.材料准备:按照设计要求,要准备钢材,焊材,锚固件,标准件等。
3.设备准备:配备必要的施工设备,包括焊接机,锚铆机,切割机,
钢筋拉力机等。
4.人员准备:要准备足够的工人,熟悉钢结构施工的工人,特别是焊接、件锚铆的工人要经过严格的技术培训,把握施工过程,进行安全施工。
三、施工方案
1.安装前的准备工作:首先对楼梯钢结构图进行全面的检查;然后相
互检查和配合安装检查楼梯钢构件,确保每个部分的尺寸、质量符合施工
要求;根据坐标进行楼梯钢构件定位,确保钢构件安装准确;清理坑槽,
确保安装道路畅通;对地面长度和斜率进行测量。
旋转钢梯现场施工方案旋转钢梯现场施工方案一、施工准备1. 安排专业施工人员,确保施工人员具有相应的技术能力和操作经验。
2. 准备所需的施工材料和工具,包括旋转钢梯、螺栓、螺母、润滑油等。
3. 对施工现场进行清理和平整,确保施工区域的安全。
二、安装固定底座1. 在施工场地上找准旋转钢梯的安装位置,并进行标注。
2. 将旋转钢梯的底座放置在标注位置上,使用水平仪进行调整,确保底座水平稳固。
3. 使用螺栓和螺母将底座固定在地面上,确保底座的牢固。
三、梯段安装和润滑1. 将旋转钢梯的梯段依次安装在底座上,确保梯段间的连接牢固可靠。
2. 在梯段的滚动轴处涂上适量的润滑油,以减少梯段的摩擦阻力,提高旋转的顺畅度。
3. 使用调节螺栓对旋转坡度进行微调,确保旋转角度的准确性和稳定性。
四、旋转机构安装和调试1. 将旋转机构安装在旋转钢梯的顶部,确保安装牢固。
2. 进行旋转机构的调试,确保旋转的灵活度和稳定性。
3. 对旋转机构进行润滑和防锈处理,增加其使用寿命。
五、安全设施安装1. 在旋转钢梯的两侧安装防护栏杆,以保障施工人员的安全。
2. 在旋转钢梯的底座周围设置防滑垫,防止滑倒和滑动。
六、施工现场清理和检查1. 在施工过程中,及时清理施工现场的垃圾和杂物,保持施工区域的整洁和安全。
2. 对已安装的旋转钢梯进行检查和测试,确保其正常运转和使用。
七、完成验收和技术交底1. 完成旋转钢梯的施工验收,确保其符合相关标准和规范。
2. 进行施工方案的技术交底,告知相关工作人员有关旋转钢梯的使用、维护和保养事项。
通过以上施工方案的实施,旋转钢梯的安装施工可以顺利进行,确保施工质量和人员安全。

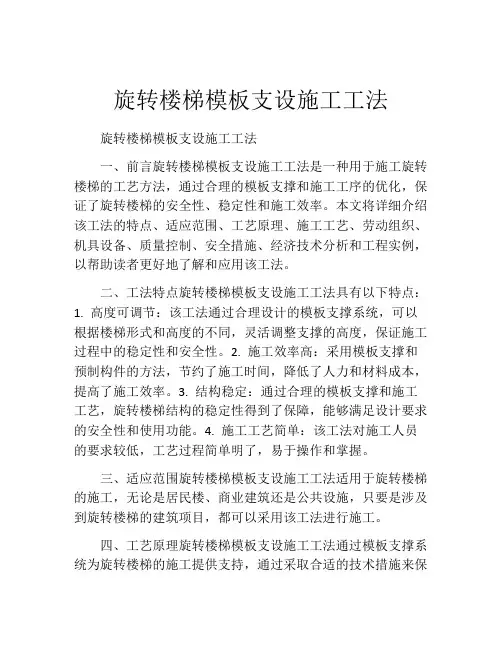

旋转楼梯模板支设施工工法旋转楼梯模板支设施工工法一、前言旋转楼梯模板支设施工工法是一种用于施工旋转楼梯的工艺方法,通过合理的模板支撑和施工工序的优化,保证了旋转楼梯的安全性、稳定性和施工效率。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例,以帮助读者更好地了解和应用该工法。
二、工法特点旋转楼梯模板支设施工工法具有以下特点:1. 高度可调节:该工法通过合理设计的模板支撑系统,可以根据楼梯形式和高度的不同,灵活调整支撑的高度,保证施工过程中的稳定性和安全性。
2. 施工效率高:采用模板支撑和预制构件的方法,节约了施工时间,降低了人力和材料成本,提高了施工效率。
3. 结构稳定:通过合理的模板支撑和施工工艺,旋转楼梯结构的稳定性得到了保障,能够满足设计要求的安全性和使用功能。
4. 施工工艺简单:该工法对施工人员的要求较低,工艺过程简单明了,易于操作和掌握。
三、适应范围旋转楼梯模板支设施工工法适用于旋转楼梯的施工,无论是居民楼、商业建筑还是公共设施,只要是涉及到旋转楼梯的建筑项目,都可以采用该工法进行施工。
四、工艺原理旋转楼梯模板支设施工工法通过模板支撑系统为旋转楼梯的施工提供支持,通过采取合适的技术措施来保证施工质量和效率。
具体的工艺原理如下:1. 模板支撑系统:根据旋转楼梯的形状和高度,设计合理的模板支撑系统,确保楼梯施工中的模板能够承受施工荷载和保持稳定。
2. 施工工序优化:通过优化施工工序和合理安排施工顺序,最大限度地提高施工效率和质量。
3. 模板材料选择:选择合适的模板材料,具有足够的强度和刚度,同时将模板的重量控制在合理范围内。
4. 施工工艺调整:根据实际情况调整施工工艺,确保施工过程中的每一个细节都符合设计要求和施工标准。
五、施工工艺1. 模板预制:根据设计要求,制作并预制旋转楼梯的模板。
2. 模板支撑安装:根据设计要求和楼梯形状,安装模板支撑系统,确保模板的稳定和水平。

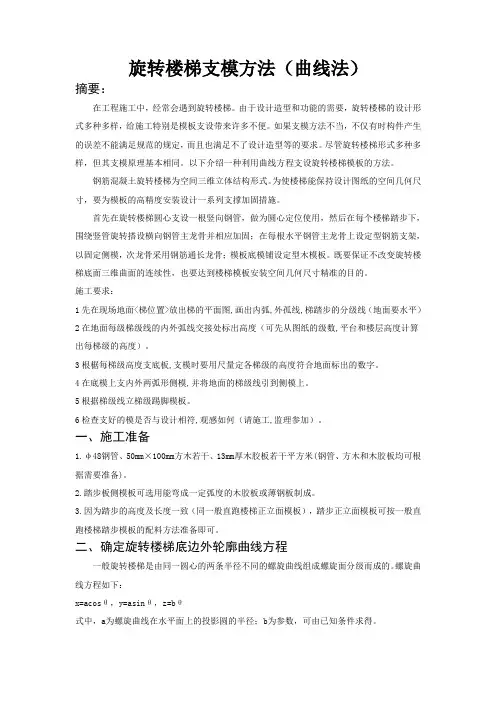

旋转楼梯支模方法(曲线法)摘要:在工程施工中,经常会遇到旋转楼梯。
由于设计造型和功能的需要,旋转楼梯的设计形式多种多样,给施工特别是模板支设带来许多不便。
如果支模方法不当,不仅有时构件产生的误差不能满足规范的规定,而且也满足不了设计造型等的要求。
尽管旋转楼梯形式多种多样,但其支模原理基本相同。
以下介绍一种利用曲线方程支设旋转楼梯模板的方法。
钢筋混凝土旋转楼梯为空间三维立体结构形式。
为使楼梯能保持设计图纸的空间几何尺寸,要为模板的高精度安装设计一系列支撑加固措施。
首先在旋转楼梯圆心支设一根竖向钢管,做为圆心定位使用,然后在每个楼梯踏步下,围绕竖管旋转搭设横向钢管主龙骨并相应加固;在每根水平钢管主龙骨上设定型钢筋支架,以固定侧模,次龙骨采用钢筋通长龙骨;模板底模铺设定型木模板。
既要保证不改变旋转楼梯底面三维曲面的连续性,也要达到楼梯模板安装空间几何尺寸精准的目的。
施工要求:1先在现场地面<梯位置>放出梯的平面图,画出内弧,外孤线,梯踏步的分级线(地面要水平)2在地面每级梯级线的内外弧线交接处标出高度(可先从图纸的级数,平台和楼层高度计算出每梯级的高度)。
3根椐每梯级高度支底板,支模时要用尺量定各梯级的高度符合地面标出的数字。
4在底模上支内外两弧形侧模,并将地面的梯级线引到侧模上。
5根据梯级线立梯级踢脚模板。
6检查支好的模是否与设计相符,观感如何(请施工,监理参加)。
一、施工准备1.φ48钢管、50mm×100mm方木若干、13mm厚木胶板若干平方米(钢管、方木和木胶板均可根据需要准备)。
2.踏步板侧模板可选用能弯成一定弧度的木胶板或薄钢板制成。
3.因为踏步的高度及长度一致(同一般直跑楼梯正立面模板),踏步正立面模板可按一般直跑楼梯踏步模板的配料方法准备即可。
二、确定旋转楼梯底边外轮廓曲线方程一般旋转楼梯是由同一圆心的两条半径不同的螺旋曲线组成螺旋面分级而成的。
螺旋曲线方程如下:x=acosθ,y=asinθ,z=bθ式中,a为螺旋曲线在水平面上的投影圆的半径;b为参数,可由已知条件求得。
第1篇一、工程概况本工程为某住宅楼楼梯工程,位于XX市XX区XX路XX号。
楼梯采用钢筋混凝土结构,共分为三层,每层楼梯包括一段直梯和一段转弯梯。
直梯宽度为1.2米,转弯梯宽度为1.5米,总高度为6米。
楼梯施工要求符合国家相关标准和规范,确保施工质量、安全、环保。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解楼梯的结构、尺寸和施工要求。
(2)编制施工方案,明确施工工艺、施工顺序和施工方法。
(3)组织技术人员和施工队伍进行技术交底,确保施工人员掌握施工技术和要求。
2. 材料准备(1)钢筋:直径为φ12、φ16、φ20,符合国家相关标准。
(2)混凝土:强度等级为C30,符合国家相关标准。
(3)模板:采用钢模板,尺寸符合施工要求。
(4)水泥、砂、石子等原材料,符合国家相关标准。
3. 机械设备准备(1)搅拌机:用于混凝土搅拌。
(2)钢筋切割机:用于钢筋加工。
(3)卷扬机:用于吊装模板。
(4)泵车:用于混凝土输送。
(5)其他机械设备:如电焊机、切割机等。
4. 施工现场准备(1)平整施工现场,确保施工场地符合施工要求。
(2)搭建施工临时设施,如办公室、宿舍、食堂等。
(3)设置安全警示标志,确保施工安全。
三、施工工艺1. 钢筋加工(1)根据设计图纸,计算钢筋用量。
(2)钢筋加工:切割、弯曲、焊接等。
(3)钢筋加工完成后,进行质量检查,确保符合要求。
2. 模板安装(1)根据设计图纸,确定模板尺寸和位置。
(2)模板安装:先安装直梯模板,再安装转弯梯模板。
(3)模板安装完成后,进行质量检查,确保符合要求。
3. 钢筋绑扎(1)根据设计图纸,确定钢筋绑扎顺序和间距。
(2)钢筋绑扎:采用绑扎丝进行绑扎,确保绑扎牢固。
(3)钢筋绑扎完成后,进行质量检查,确保符合要求。
4. 混凝土浇筑(1)混凝土搅拌:按照配合比进行搅拌,确保混凝土质量。
(2)混凝土浇筑:采用泵车进行输送,确保混凝土均匀浇筑。
(3)混凝土浇筑完成后,进行养护,确保混凝土强度。
旋转楼梯木工最简单施工法
大家都知道旋转楼梯好看,其精妙的结构深受人们的追捧,但是它们繁琐复杂的施工工艺却让人望而生畏,设计图纸尺寸、施工加工尺寸稍微有一些误差就能够让整个工程毁于一旦。
今天就和大家一起来聊一聊旋转楼梯木工支模步骤有哪些,希望能够对大家有所启发。
一、旋转楼梯木工支模施工步骤
1、在楼梯圆心中间固定一条定位钢管,然后在偏移角度为12.86°,距离定位钢管3000毫米的地方搭设支架立杆。
2、在CAD软件中计算出圆心定位杆标高控制线的标高,然后搭设支架的横杆。
3、在距离圆心1100毫米的在水平杆上焊设4根∮12龙骨钢筋,每根龙骨钢筋间距为300毫米。
4、在焊制了定型的钢筋支架以后,在横杆上量出圆心钢管和侧模之间的距离,最后把钢筋支架焊接到钢管上。
5、通过CAD软件预制作底板模块,在平面图上标注尺寸,把楼梯底板模块加工成32块定型模块,然后进行现场拼装。
6、铺设制作好的底模块,然后用铁丝固定在∮12钢筋龙骨上面。
7、铺设侧模块,使得侧模沿着支架形成的圆弧面进行无缝安装,然后用细铁线把侧模和支架进行固定绑扎,从而让楼梯的4个侧模顺利实现同心就位。
二、楼梯踏步剖面图
1、楼梯从底部到顶部的空间旋转角度总共为398.6°,圆心到楼梯内侧为800毫米,圆心到楼梯外侧为2300毫米,楼梯的踏步对应楼梯圆心的角度为12.86°。
2、楼梯跨越楼层共有32步,高度共有4200毫米,地板造型必须为连续的空间三维曲面造型,踏步始终是绕着同一圆心来进行的。
3、楼梯踏步的断面为T形结构,所以可以看到选择楼梯四个侧面对应着一个圆心。
模板施工方案-旋转楼梯一、前言本文旨在为施工人员提供一份关于旋转楼梯模板施工方案,通过详细的步骤和注意事项,指导施工人员在施工过程中准确、高效地完成旋转楼梯的搭建工作,确保施工质量。
二、材料准备1.木材:根据设计要求选用优质木材,确保结构稳固。
2.螺丝、螺钉:用于固定木材。
3.钢铁构件:用于加固和支撑旋转楼梯结构。
4.工具:包括电钻、锤子、手锯等。
5.其他辅助材料:如胶水、油漆等。
三、施工步骤1. 制作梯距首先根据设计要求,在楼梯位置确定好中心线,按照旋转角度划分楼梯转角。
根据转角的长度和宽度制作每个楼梯的梯距,确保每个梯距一致。
2. 制作支撑结构根据设计图纸,制作支撑结构,包括楼梯梁和支撑柱。
将支撑结构与地面固定,确保稳固牢固。
3. 制作楼梯踏步根据设计要求,制作楼梯踏步板,确保每个踏步板长度、宽度一致。
固定好踏步板与支撑结构的连接。
4. 按序安装楼梯踏步根据楼梯旋转方向和角度,依次安装每个楼梯踏步板,确保楼梯顺畅通畅。
5. 检查调整完成楼梯的安装后,对楼梯进行整体检查,确保每个连接处牢固可靠,楼梯结构稳定。
四、安全注意事项1.在施工过程中,确保工作场地整洁无障碍,避免发生意外。
2.施工人员在操作电钻等工具时应戴好防护眼镜,避免眼部受伤。
3.在楼梯施工过程中,避免临时悬挂过重物品,防止楼梯结构承受过大压力。
五、总结如上所述,通过本文提供的旋转楼梯模板施工方案,施工人员可以按照步骤正确搭建旋转楼梯,确保施工质量和安全。
在施工过程中,务必遵循安全操作规范,保证构建出稳固、美观的旋转楼梯结构,为建筑增添独特韵味。
旋转楼梯施工方案1. 简介本文档旨在提供一个旋转楼梯的施工方案,该方案适用于建筑物内部楼梯的设计与施工。
我们将介绍旋转楼梯的构造原理、材料选择、施工步骤等内容,以帮助读者了解和实施旋转楼梯的工作。
2. 构造原理旋转楼梯的构造原理是基于螺旋线的几何性质。
该类型的楼梯具有旋转性质,是一种美观且空间利用率高的设计。
构造原理包括以下几个要点:•螺旋线的计算:根据楼梯的高度、半径和角度等参数,计算出螺旋线的方程。
•螺旋线的转动轴:确定螺旋线的转动轴位置,通常位于楼梯的中心位置。
•楼梯梁的支撑:梁的设计和施工是确保旋转楼梯结构稳定的关键。
3. 材料选择在选择旋转楼梯的材料时,需要考虑以下几个因素:•楼梯框架:通常使用钢材作为楼梯的主要支撑结构,确保其稳定性和耐用性。
•楼梯踏步:可以选择木材或者混凝土等材料制作楼梯踏步,并考虑防滑设计。
•扶手和栏杆:扶手和栏杆通常使用金属材料,可以选择不同形式和风格的设计。
4. 施工步骤以下是旋转楼梯施工的基本步骤:步骤1:准备工作•确定楼梯的位置、高度和半径等参数。
•绘制螺旋线图纸,计算出螺旋线的各个点的坐标。
步骤2:搭建框架•根据螺旋线图纸,使用钢材搭建楼梯的主要支撑结构。
•确定转动轴的位置,并固定在楼梯的中心位置。
步骤3:安装楼梯踏步•根据螺旋线的参数,制作楼梯踏步。
•将楼梯踏步安装在楼梯框架上,确保每个踏步的位置和角度一致。
步骤4:安装扶手和栏杆•根据设计要求,制作扶手和栏杆。
•将扶手和栏杆安装在楼梯框架上,确保其稳定性和安全性。
步骤5:测试和调整•检查楼梯的结构稳定性和功能性。
•进行必要的调整,确保楼梯的正常使用。
5. 安全注意事项•在施工过程中,严格按照相关安全规范操作,确保施工人员的安全。
•楼梯踏步的表面要设计防滑处理,以防止滑倒事故发生。
•安装扶手和栏杆时,确保其稳固且高度适当,以保证使用者的安全。
6. 结论本文档介绍了旋转楼梯的施工方案,包括构造原理、材料选择、施工步骤和安全注意事项等内容。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==旋转梯施工方案篇一:模板施工方案-旋转楼梯旋转楼梯模板方案1、模板配置与加固:如下图:侧模9mm厚竹胶板模5㎝宽竹胶板厚14㎜底模9mm厚竹胶板模侧模与底模均采用9㎜厚竹胶板,角部均设4㎝宽14㎜厚竹胶板条,连接与固定底模与侧模。
按图示尺寸,矩形梁侧模高250㎜,矩形梁底模与翼檐底模均按后示尺寸放样加工。
2、模板加固:如下图:— 1 —φ48*3.5钢管兼翼檐加固钢管φ48*3.5钢管支撑楼梯底板φ48*3.5钢管兼翼檐加固钢管φ48*3.5钢管位于旋转楼梯圆先根据图纸尺寸现场放圆弧,圆心设立杆,根据旋转楼梯标高,每150高用“十”字扣连接水平钢管用以支撑旋转楼梯底模。
在紧挨翼檐侧模位置设立杆,与水平钢管相连,作为旋转楼梯模板支架,兼用于翼檐侧模加固。
如下图:— 2 —弧形立管校正到位后,用φ14钢筋点焊固定立杆间距。
3、底模加工尺寸:经计算,旋转楼梯底面展开数据为:内弧半径(翼檐内侧)1975㎜,外弧半径(翼檐外侧)3775㎜,扇形中心角角度为164.5°。
如下图:根据前面的配模图,矩形梁底模内外侧各加宽10㎜,两侧翼檐底模内外半径均增大10㎜,其配模尺寸如下:— 3 —篇二:旋转楼梯钢结构施工方案目录第一章工程概况 (2)第二章施工部署 (2)第三章施工准备 (4)第四章主要施工方案及技术措施 .................................................. 5 第五章质量保证措施 .. (10)第六章施工进度保证措施 ....................................................... 10 第七章安全生产文明施工保证措施 ............................................... 11 第八章降低成本措施 .. (12)工程概况 1.1基本情况本工程为保利生态体育公园配套设施(高尔夫酒店)钢结构工程,土建工程已进入。
2、旋转楼梯专项施工方案附:立面图附:施工大样图楼梯大样图附:楼梯杆件材料表附:旋转楼梯施工方案一、施工工艺流程二、施工要点1、深化设计与结构设计本工程的钢结构楼梯由资深专业结构工程师进行结构设计,以及对结构受力情况复核,并负责全程跟进。
饰面的深化则由装饰深化设计小组负责,专业结构工程师提供详细的结构参数,双方紧密配合。
2、测量放线钢结构安装队根据审核通过的深化设计图纸对现场进行测量,然后在地面放出结构完成线。
将测量的数据交给结构工程师,由结构工程师将根据现场尺寸调整的加工图纸发给钢结构工厂,进行构件生产加工。
在安装阶段,则可根据现场放线位置来进行组装、拼接,最终成为完整的楼梯。
3、绘制下单图及工厂构件生产结构工程师将根据现场尺寸调整的加工图纸发给钢结构工厂,厂方根据安装工艺要求及设计方案,对楼梯进行拆解,分成若干个构件进行生产。
考虑到运输问题,所有构件均做成零散件,到现场后分段焊接好,然后再进行吊装拼接施工,最后连成整体。
4、脚手架搭设有采用钢管脚手架,如右图(局部)。
脚手架必须编制专项方案,并且经过计算必须能承受施工荷载,充当构件拼接平台。
5、支座预埋板安装支座预埋板应按设计要求加工,并且应请原建筑设计院验算支座位置结构受深化设计与结构计算复下单生产 现场分段组装 脚手架搭设 上层平台悬挑梁安装 休息平台就位 梯级横梁安装 荷载试验 防火防锈处理 测量放线 支座预埋板安下层肋梁安装 上层肋梁安装 装饰基层施工 饰面安装及栏杆安装力情况。
预埋板与结构接触面应进行打磨,平整度达到能使预埋板与结构紧密接触。
预埋板的锚固方式应根据设计要求。
并且进行拉拔试验,试验结构应满足设计要求。
6、现场分段组装本工程在高层建筑内,因为运输条件所限,钢结构采用工厂加工零散件、现场分段组装、构件吊装的工艺。
在现场将工厂加工好的零散件,按组装图纸,组装成成段的可供吊装的构件。
本工程成段构件包括下层肋梁、上层肋梁、上层平台悬挑梁、休息平台。
旋转楼梯模板方案
1、模板配置与加固:
如下图:
侧模
9mm厚竹胶板模5㎝宽竹胶板条
厚14㎜
底模
9mm厚竹胶板模
侧模与底模均采用9㎜厚竹胶板,角部均设4㎝宽14㎜厚竹胶板条,连接与固定底模与侧模。
按图示尺寸,矩形梁侧模高250㎜,矩形梁底模与翼檐底模均按后示尺寸放样加工。
2、模板加固:
如下图:
φ48*3.5钢管
位于旋转楼梯圆心
兼翼檐加固钢管
φ48*3.5钢管φ48*3.5钢管兼翼檐加固钢管支撑楼梯底板
φ48*3.5钢管
先根据图纸尺寸现场放圆弧,圆心设立杆,根据旋转楼梯标高,每150高用“十”字扣连接水平钢管用以支撑旋转楼梯底模。
在紧挨翼檐侧模位置设立杆,与水平钢管相连,作为旋转楼梯模板支架,兼用于翼檐侧模加固。
如下图:
弧形立管校正到位后,用φ14钢筋点焊固定立杆间距。
3、底模加工尺寸:
经计算,旋转楼梯底面展开数据为:内弧半径(翼檐内侧)1975㎜,外弧半径(翼檐外侧)3775㎜,扇形中心角角度为164.5°。
如下图:
根据前面的配模图,矩形梁底模内外侧各加宽10㎜,两侧翼檐底模内外半径均增大10㎜,其配模尺寸如下:。
