化工建设项目审批流程图
- 格式:docx
- 大小:19.26 KB
- 文档页数:3

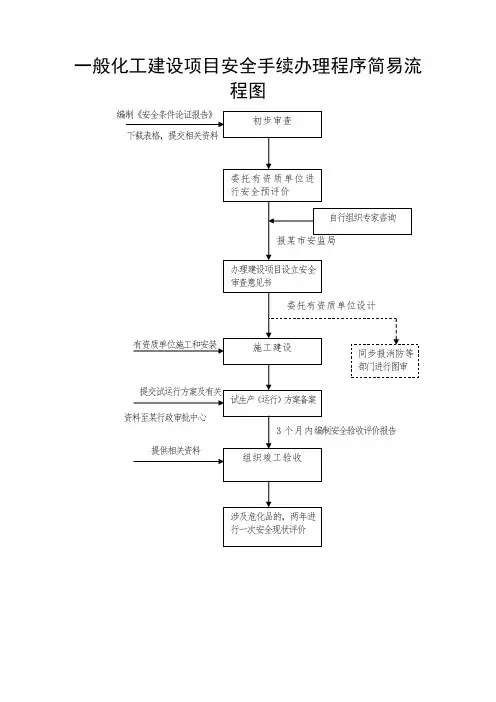

一般化工建设项目安全手续办理程序简易流程图一般化工建设项目安全手续办理程序为切实加强全市化工建设项目的安全管理,规范建设项目的安全审查事项,保证安全生产,根据《中华人民共和国安全生产法》、国务院《危险化学品安全管理条例》,参照国家安监总局《危险化学品建设项目安全许可实施办法》(国家安监总局令第8号,以下简称《办法》)和省、苏州市安监局的有关要求,现将我市一般化工建设项目安全手续的办理程序告知如下:一、一般化工建设项目区域要求二、一般化工建设项目的范围一般化工建设项目主要为除危险化学品建设项目和危险程度较大的化工建设项目以外的化工建设项目。
三、一般化工建设项目办事程序1.安全条件论证建设项目在选址前,必须对项目设立进行安全条件论证,并编制《安全条件论证报告》。
《安全条件论证报告》中必须包含以下内容:(1)根据《办法》第六条要求,具体分析项目与周边环境的相互影响(如为厂区内建设项目的,须分析项目与其周边生产装置、储存装置的相互影响),并对项目选址是否符合国家标准规范要求作出明确结论;(2)对项目范围以列表形式进行说明,如包括哪些生产车间、储存场所或其他辅助设施等;列明项目的产品(副产品)、中间产品以及所使用的原辅材料(附MSDS),如属危化品的需对应列明危编号。
(3)对项目采用的生产工艺进行说明,对工艺成熟程度和安全可靠性进行分析,并作出明确结论;(4)对项目涉及的危险、有害因素和危险、有害程度进行分析。
《安全条件论证报告》由企业自行组织专家进行审查。
2.初步审批危险化学品建设项目须由建设单位向某市安监局(某市行政服务中心安监窗口)提请初步审批,具体提交以下资料:(1)《化工建设项目安全设施初步审批表》(一式3份,见附件2);(2)《安全条件论证报告》;(3)规划部门意见;(4)环保部门意见(也可为预审意见)。
市安监局受理上述资料后,将组织相关人员进行集中审议,作出同意或者不同意项目建设的初步审查意见。

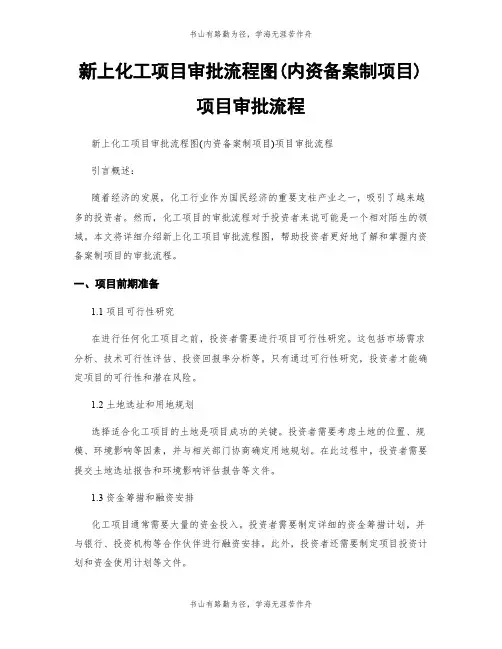

新上化工项目审批流程图(内资备案制项目)项目审批流程新上化工项目审批流程图(内资备案制项目)项目审批流程引言概述:随着经济的发展,化工行业作为国民经济的重要支柱产业之一,吸引了越来越多的投资者。
然而,化工项目的审批流程对于投资者来说可能是一个相对陌生的领域。
本文将详细介绍新上化工项目审批流程图,帮助投资者更好地了解和掌握内资备案制项目的审批流程。
一、项目前期准备1.1 项目可行性研究在进行任何化工项目之前,投资者需要进行项目可行性研究。
这包括市场需求分析、技术可行性评估、投资回报率分析等。
只有通过可行性研究,投资者才能确定项目的可行性和潜在风险。
1.2 土地选址和用地规划选择适合化工项目的土地是项目成功的关键。
投资者需要考虑土地的位置、规模、环境影响等因素,并与相关部门协商确定用地规划。
在此过程中,投资者需要提交土地选址报告和环境影响评估报告等文件。
1.3 资金筹措和融资安排化工项目通常需要大量的资金投入。
投资者需要制定详细的资金筹措计划,并与银行、投资机构等合作伙伴进行融资安排。
此外,投资者还需要制定项目投资计划和资金使用计划等文件。
二、项目备案和审批2.1 项目备案投资者需要向相关部门提交项目备案申请。
备案申请包括项目基本信息、投资主体信息、用地情况、环境影响评估报告等。
相关部门将对项目备案申请进行审核,并根据规定的程序进行备案。
2.2 环评审批化工项目需要进行环境影响评估,并获得环评审批。
投资者需要委托专业机构进行环评,并提交环评报告。
环评报告将被相关部门进行审批,审批通过后方可继续项目的后续审批程序。
2.3 安全审查和规划许可化工项目涉及到安全生产和规划管理。
投资者需要提交安全生产审查报告和规划许可申请。
相关部门将对安全生产和规划进行审查,并根据审查结果进行许可。
三、项目建设和验收3.1 设计和施工项目建设阶段,投资者需要委托设计院进行项目设计,并选择合适的施工单位进行施工。
在此过程中,投资者需要遵守相关建设规范和安全要求,确保项目的质量和安全。

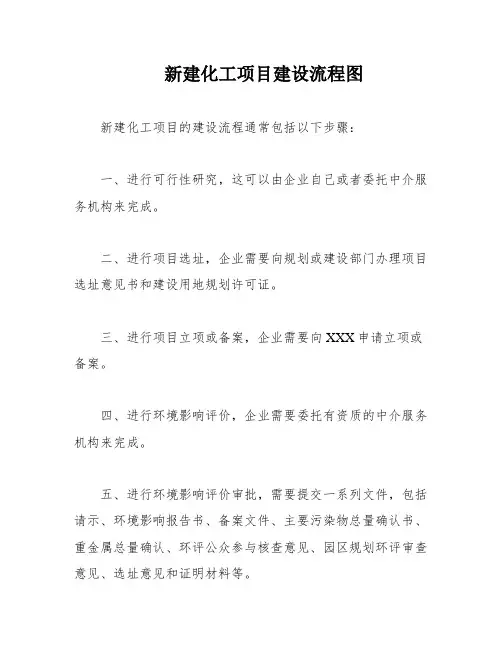

新建化工项目建设流程图新建化工项目的建设流程通常包括以下步骤:一、进行可行性研究,这可以由企业自己或者委托中介服务机构来完成。
二、进行项目选址,企业需要向规划或建设部门办理项目选址意见书和建设用地规划许可证。
三、进行项目立项或备案,企业需要向XXX申请立项或备案。
四、进行环境影响评价,企业需要委托有资质的中介服务机构来完成。
五、进行环境影响评价审批,需要提交一系列文件,包括请示、环境影响报告书、备案文件、主要污染物总量确认书、重金属总量确认、环评公众参与核查意见、园区规划环评审查意见、选址意见和证明材料等。
六、进行安全预评价和职业病危害评价报告,企业需要委托有资质的中介服务机构来完成。
七、进行安全预评价报告评审,需要由专家进行评审。
八、进行职业病危害预评价备案或审核,需要提交一系列文件,包括申请书、报告、评审意见、资质证明和其他文件资料等。
九、进行安全预评价报告备案,企业需要到安监部门备案。
十、进行项目设立安全审查,需要提交一系列文件,包括申请书、论证报告、评价报告、审批文件和企业营业执照等。
十一、政府批准,安监部门会在安全审查合格后下发批准书。
企业在进行建设项目时,需要按照一定的流程进行各项手续的办理。
首先,企业需要到工商管理部门申领工商营业执照,到国土管理部门办理土地使用证,然后委托有资质的设计单位进行初步设计。
接下来,消防部门、卫生部门和安监部门会对初步设计进行审查。
消防部门会审核消防设计文件,需要提交建设工程消防设计审核申报表、工商营业执照等合法明文件、建设工程规划许可证明文件、设计单位资质证明文件、消防设计文件、建设单位的授权委托书和受委托人的复印件等材料。
卫生部门会审核职业病防护设施设计,需要提交建设项目职业病防护设施设计审查申请书、建设项目立项审批文件、建设项目职业病防护设施设计专篇、建设单位对职业病防护设施设计专篇的评审意见、建设项目职业病防护设施设计单位的资质证明、建设项目职业病危害预评价报告审核的批复文件等材料。

化工项目建设流程一、项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作,主要有:1、文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2、项目立项①与当地政府签订相关协议;②准备好预核材料,根据要求到相关级别的政府部门完成名称预核工作;③将可研报告和立项文件上报至规定级别的发改委,发改委审查通过后拿到批复文件。
3、配套手续办理①与项目申请立项同步展开环评、安评、节能评价工作;②在环评通过后进行土地预审、规划选址意见、项目申请报告核准等工作,最终拿到水土保持方案、水资源论证、土地预审、工程地质勘查、地震影响等主管部门的审批文件;③完成公司的注册。
二、项目前期工作项目前期工作,是指建设项目立项起到批准项目开工这一期间的主要工作。
项目建议书获批准即为立项。
1、建立管理机构和制定各项规章制度并配备一定数量的工程技术管理人员。
确定工程总承包、建设监理等管理方式。
承担工程总承包、施工、建设监理的单位必须具有相应的资质,以保证对工程建设进度、质量、资金、生产准备等方面实行有效控制。
2、进行工艺包和基础设计的编制工作。
确定设计原则、设计标准、设计方案和重大技术问题,如总工艺流程、生产方法、工厂组成、总图运输,水、电、汽的供应方式和用量,关键设备及仪表选型,消防、劳动安全、工业卫生、环境保护、工程概算等。
3、项目初步设计编制完成以后,进行初步设计的审查工作。
初步设计是工程设计的重要组成部分,是编制施工图设计,安排年度计划和组织主要设备订货的依据。
工程初步设计审查是审查项目初步设计是否符合行业规章、标准,是否切合实际、安全适用、技术先进可靠,经济合理等,是进一步优化设计的过程。
4、组织主要设计、施工单位编制建设总体统筹控制计划和中期建设统筹控制计划。
总体统筹计划是把工程开工前期和建设中有关资金、施工、外事、设备材料、生产准备、试车、考核、竣工验收、协作关系、建设组织等各项工作按照系统工程原理纳入计划,合理安排、统筹兼顾,确保主控制点的完成和总体计划进度的实现。
建设工程规划审批流程工程建设项目审批流程建设工程规划审批流程一、核发建设项目选址意见书申请核发建设项目选址意见书,申请人应当提供下列材料:(一)以下有关项目立项文件之一:1、投资主管部门实行审批制的项目,需出具投资主管部门批准的项目建议书或可行性研究报告;2、投资主管部门实行核准制和备案制的项目,需出具项目投资方批准的可行性研究报告。
(二)《建设项目选址申请书》;(三)依法规定的建设项目用地协议书或者用地证明文件或者用地说明;(四)符合规划审批要求且能够反映拟建项目用地位置以及周围相互关系的城市现状地形图;(五)其他建设还应当提供以下相关材料;1、房地产开发经营项目还应当提供开发企业资质证书和工商营业执照原件和复印件;2、军队用地转为民用或者开发用地的,还应当有法定的军用土地管理部门的意见;3、市政管线工程还应当提供拟建示意图。
核发《建设项目选址意见书》程序1二、核发建设用地规划许可证申请核发建设用地规划许可证,申请人应当提供下列材料:(一)以下有关项目立项文件之一;1、投资主管部门实行审批制的项目,需出具投资主管部门批准的投资立项文件;2、投资主管部门实行核准制的项目,需出具投资主管部门的项目核准意见;3、投资主管部门实行备案制的项目,需出具项目投资方批准的可行性研究报告;(二)《建设用地规划申请书》;(三)依法规定的建设项目用地协议书或者用地证明文件或者用地说明;(四)符合规划审批要求的规划设计方案(绘制在相应比例尺的城市现状地形图上);(五)其他建设还应当提供以下相关材料:1、个人自用建设项目还应当提供申请人的户口薄和身份证原件及复印件;2、规划审批要求的《建设项目选址意见书》复印件;3、市政管线工程还应当提供符合规划审批要求的管线设计方案图及相关部门审查意见;4、需联合建设的建设项目,还应当提供联建协议书;5、改建、扩建工程还应当提供原房产屋产权证明、原施工图或者原规划批准文件;6、原址改建、且改变用地性质的建设项目,还应当提供土地权属证明文件;7、市场化运营的土地,还应当提供《国有土地使用权有偿出让合同》。

化工企业扩建厂房的手续流程通常是一个复杂的过程,需要涉及政府部门的审批和监管。
以下是一般情况下的扩建厂房手续流程的基本步骤:
1. 立项阶段:
-制定扩建厂房的规划方案,包括规划设计、用地规划等。
-编制项目可行性研究报告,进行环境影响评价等必要的前期调研和评估工作。
2. 土地审批:
-根据规划方案,申请用地审批手续,包括土地使用证和规划许可证等。
3. 建设项目核准:
-提交建设项目核准申请,需要经过相关部门的审批,包括国土资源部门、规划部门等。
4. 设计审查:
-提交扩建工程设计文件,经过相关部门的审查和批准,包括设计院、建设工程质量监督站等。
5. 施工许可:
-申请施工许可证,需要经过建设、安全监管等部门的审批。
6. 环保验收:
-提交环保手续申请,进行环保验收,确保扩建工程符合环保要求。
7. 安全监管:
-提交安全生产手续申请,进行安全生产验收,确保扩建工程符合安全生产要求。
8. 竣工验收:
-完成扩建工程后,进行竣工验收,取得竣工验收合格证。
以上是一般情况下的化工企业扩建厂房手续流程的基本步骤,但实际操作中可能会因地区、具体项目等因素而有所不同。
因此,在进行扩建工程前,建议您咨询当地相关部门或专业咨询机构,以确保按照当地法规和规定完成相关手续。
化工项目建设流程一、项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作,主要有:1、文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2、项目立项①与当地政府签订相关协议;②准备好预核材料,根据要求到相关级别的政府部门完成名称预核工作;③将可研报告和立项文件上报至规定级别的发改委,发改委审查通过后拿到批复文件。
3、配套手续办理①与项目申请立项同步展开环评、安评、节能评价工作;②在环评通过后进行土地预审、规划选址意见、项目申请报告核准等工作,最终拿到水土保持方案、水资源论证、土地预审、工程地质勘查、地震影响等主管部门的审批文件;③完成公司的注册。
二、项目前期工作项目前期工作,是指建设项目立项起到批准项目开工这一期间的主要工作。
项目建议书获批准即为立项。
1、建立管理机构和制定各项规章制度并配备一定数量的工程技术管理人员。
确定工程总承包、建设监理等管理方式。
承担工程总承包、施工、建设监理的单位必须具有相应的资质,以保证对工程建设进度、质量、资金、生产准备等方面实行有效控制。
2、进行工艺包和基础设计的编制工作。
确定设计原则、设计标准、设计方案和重大技术问题,如总工艺流程、生产方法、工厂组成、总图运输,水、电、汽的供应方式和用量,关键设备及仪表选型,消防、劳动安全、工业卫生、环境保护、工程概算等。
3、项目初步设计编制完成以后,进行初步设计的审查工作。
初步设计是工程设计的重要组成部分,是编制施工图设计,安排年度计划和组织主要设备订货的依据。
工程初步设计审查是审查项目初步设计是否符合行业规章、标准,是否切合实际、安全适用、技术先进可靠,经济合理等,是进一步优化设计的过程。
4、组织主要设计、施工单位编制建设总体统筹控制计划和中期建设统筹控制计划。
总体统筹计划是把工程开工前期和建设中有关资金、施工、外事、设备材料、生产准备、试车、考核、竣工验收、协作关系、建设组织等各项工作按照系统工程原理纳入计划,合理安排、统筹兼顾,确保主控制点的完成和总体计划进度的实现。
化工项目建设流程一、项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作,主要有:1、文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2、项目立项①与当地政府签订相关协议;②准备好预核材料,根据要求到相关级别的政府部门完成名称预核工作;③将可研报告和立项文件上报至规定级别的发改委,发改委审查通过后拿到批复文件。
3、配套手续办理①与项目申请立项同步展开环评、安评、节能评价工作;②在环评通过后进行土地预审、规划选址意见、项目申请报告核准等工作,最终拿到水土保持方案、水资源论证、土地预审、工程地质勘查、地震影响等主管部门的审批文件;③完成公司的注册。
二、项目前期工作项目前期工作,是指建设项目立项起到批准项目开工这一期间的主要工作。
项目建议书获批准即为立项。
1、建立管理机构和制定各项规章制度并配备一定数量的工程技术管理人员。
确定工程总承包、建设监理等管理方式。
承担工程总承包、施工、建设监理的单位必须具有相应的资质,以保证对工程建设进度、质量、资金、生产准备等方面实行有效控制。
2、进行工艺包和基础设计的编制工作。
确定设计原则、设计标准、设计方案和重大技术问题,如总工艺流程、生产方法、工厂组成、总图运输,水、电、汽的供应方式和用量,关键设备及仪表选型,消防、劳动安全、工业卫生、环境保护、工程概算等。
3、项目初步设计编制完成以后,进行初步设计的审查工作。
初步设计是工程设计的重要组成部分,是编制施工图设计,安排年度计划和组织主要设备订货的依据。
工程初步设计审查是审查项目初步设计是否符合行业规章、标准,是否切合实际、安全适用、技术先进可靠,经济合理等,是进一步优化设计的过程。
4、组织主要设计、施工单位编制建设总体统筹控制计划和中期建设统筹控制计划。
总体统筹计划是把工程开工前期和建设中有关资金、施工、外事、设备材料、生产准备、试车、考核、竣工验收、协作关系、建设组织等各项工作按照系统工程原理纳入计划,合理安排、统筹兼顾,确保主控制点的完成和总体计划进度的实现。
石油化工项目建设流程石油化工项目是一项复杂的工程,涉及到从炼油到化工生产的整个过程。
在项目建设过程中,需要进行前期准备、设计规划、设备采购、施工安装、调试运行等多个阶段的工作。
本文将从项目规划阶段开始,逐步介绍石油化工项目建设的流程。
一、项目规划项目规划是整个项目建设过程中最关键的阶段。
在这个阶段,项目团队需要进行市场调研、技术落地、资金筹措等工作,确定项目的可行性,并制定详细的项目计划。
1.市场调研在市场调研阶段,项目团队需要了解石油化工市场的供需情况,预测未来市场发展趋势,确定项目的市场潜力和竞争环境。
2.技术落地确定项目的技术路线是项目规划的重要一环。
项目团队需要进行技术评估和比较,选择合适的生产工艺和设备,并确定项目的主要技术参数。
3.资金筹措资金筹措是项目规划的最后一步。
项目团队需要制定详细的项目预算,确定资金来源,寻找合适的融资途径,确保项目资金充足。
二、设计规划设计规划是项目建设的重要阶段。
在这个阶段,项目团队需要进行设备选型、工艺设计、土地规划等工作,确保项目设计满足生产需求。
1.设备选型项目团队需要根据项目的工艺要求和生产规模,选择适合的生产设备。
设备选型需要考虑设备的质量、供应商的信誉和价格等因素。
2.工艺设计工艺设计是项目设计的核心内容。
项目团队需要细化项目的工艺流程图,确定生产工艺和操作参数,确保项目的设计满足生产要求。
3.土地规划在设计规划阶段,项目团队需要确定项目的用地需求,进行土地规划和布局设计。
土地规划需要考虑生产设备的布局、物流通道和环保要求等因素。
三、设备采购设备采购是项目建设的关键工作之一。
在这个阶段,项目团队需要与设备供应商进行合作,签订采购合同,确保设备的质量和交货时间。
1.合同签订项目团队需要与设备供应商进行谈判,签订设备采购合同。
合同需要明确设备的规格、数量、价格和交货时间等内容。
2.设备检验在设备交货前,项目团队需要对设备进行检验。
检验内容包括设备外观、功能参数和性能测试等,确保设备质量符合要求。
关于化工厂建设的流程和所需文件及法律依据化工厂建立需要和政府以及相关职能部门衔接,所需要的关键性资料,在此根据现行法规做一下整理,为工程建设提供一些参考。
一、企业机构部分《营业执照》、《组织机构代码证》、《国税证》、《地税证》这些证件所依据的法律大多是《公司法》。
此类的证件的申请有相应的法律规定。
但是,不涉及技术文件部分。
此类证件属于企业的省份证和户口,正常企业都应该拥有。
应该在项目建设前全部具备。
二、工程建设部分项目筹划伊始首先需要起草的第一个技术性文件是《可行性研究报告》,该报告属于基础性文件。
依照以前的《行政许可法》是需要办理的,新法对旧法的此项规定没有废止。
从法律层面上,不属于强制性的文件。
但是,属于基础性文件。
大部分地方行政机关审查大中型投资的时候,依然需要此文件。
根据我国法律的界定,年销售额在3000-30000万元,固定总资产在4000-40000万元的属于中型企业,需要做《可行性研究报告》。
该报告,也是融资时所必须的文件。
《可行性研究报告》做好之后,下一步就是需要获得《建设项目选址意见书》,该文件的核发单位为城乡规划部门。
该文件的法律依据是《中华人民共和国城乡规划法》,此文件的目的是向国家申请建设用地。
获得《建设项目选址意见书》之后,下一步是继续向规划部分申请《建设用地规划许可证》。
此两项证件对相应技术文件的要求不是很高。
对于对环境有严重影响,以及用地上有矿藏、重点保护文物或者属于保护区的地区,需要专业文件的论证。
因此,从理论上说,最好先做《环境影响评估报告书》然后再做此项工作,但是法律没有明文规定。
拥有了《建设用地规划许可证》之后,才能向国土部门申请用地。
另外,根据《中华人民共和国城乡规划法》第三十八条的相关规定中有:“以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。
新建、改建、扩建危险化学品生产、储存建设项目以及伴有危险化学品产生的化工建设项目(包括危险化学品长输管道建设项目,含石油天然气长输管道)的安全条件审查操作规范一、行政审批项目名称、性质1.名称:新建、改建、扩建危险化学品生产、储存建设项目以及伴有危险化学品产生的化工建设项目(包括危险化学品长输管道建设项目,含石油天然气长输管道)的安全条件审查。
2.性质:行政许可二、设定依据《危险化学品安全管理条例》(中华人民共和国国务院令第591号令公布, 2013年国务院第645号令修订)第十二条第一款:新建、改建、扩建生产、储存危险化学品建设项目的建设项目,应当由安全生产监督管理部门进行安全条件审查。
三、实施权限和实施主体《广西壮族自治区安全生产监督管理局关于调整保留、下放、取消行政审批事项目录的通知》(桂安监管法规〔2016〕9号)(一)自治区安全生产监督管理局负责以下的危险化学品生产建设项目安全条件审查:1.国务院投资主管部门审批(核准、备案)的危险化学品生产建设项目;2.跨各设区市的危险化学品建设项目。
(二)设区市安全生产监督管理局负责以下建设项目安全条件审查:设区市安全生产监督管理局负责以下建设项目安全条件审查:1.生产剧毒化学品的建设项目;2.自治区及地级市投资主管局审批(核准、备案)的危险化学品生产建设项目;3.涉及国家安监总局公布的重点监管危险化工工艺的建设项目;4.涉及国家安监总局公布的重点监管危险化学品的建设项目;5.本辖区内危险化学品长输管道(含石油天然气长输管道)的建设项目。
6.构成危险化学品重大危险源的建设项目。
(三)县(市)安全生产监督管理局负责除自治区、设区的市安全生产监督管理局实施以外的建设项目安全条件审查。
四、行政审批条件根据《危险化学品安全管理条例》(国务院令第591号令修订,2013年国务院令第645号修订)第十二条和《危险化学品建设项目安全监督管理办法》(国家安全生产监督管理总局令第45号公布,2015年国家安监总局第79号令修正)第十三条规定,应当符合下列条件:(一)委托具备国家规定的资质条件的机构对建设项目进行安全评价:(二)建设项目符合国家和当地政府产业政策与布局以及当地政府区域规划;(三)建设项目与周边场所、设施的距离或者拟建场址自然条件符合有关安全生产法律、法规、规章和国家标准、行业标准的规定的;(四)建设项目选址符合《工业企业总平面设计规范》(GB50187)、《化工企业总图运输设计规范》(GB50489)等相关标准;涉及危险化学品长输管道的,是否符合《输气管道工程设计规范》(GB50251)、《石油天然气工程设计防火规范》(GB50183)等相关标准;(五)主要技术、工艺符合有关安全生产法律、法规、规章和国家标准、行业标准的规定的; (六)国内首次使用的化工工艺,经省级人民政府有关部门组织的安全可靠性论证的;(七)依托原有生产、储存条件的,其依托条件安全可靠。
史上最详细的工程报建报批手续办理全流程用地申请==>项目立项==>消防报建、防雷报建、规划报建==>验收申请==>办理产权证※用地办事程序※一、征(使)用地程序和收费标准1.征(使)用农村集体所有土地程序:(1)在被征(使)用土地所在地的村发布征(使)用地公告;(2)市规划国土局、镇规划建设办公室会同被征(使)用地的村委会、股份社做好征(使)用地补偿的调查、登记和核实工作;(3)市规划国土局、镇规划建设办公室根据调查登记核实的结果和规定的征(使)用地补偿标准,会同村委会、股份社和有关单位,拟订征地(使)用补偿安置方案,并在被征(使)用土地所在村予以公告,听取意见;(4)市规划国土局将已公告和听取意见的征(使)用地补偿安置方案报市人民政府批准实施;(5)市规划国土局或委托镇规划建设办公室与被征(使)用地的村委会或股份社签订征(使)用地补偿安置协议书,并按协议书规定兑现征(使)用地补偿费,交付土地。
2.农用地转用或征用经批准后,用地按下列项目和标准缴费:(1)新增建设用地土地有偿使用费:28元/平方米;(2)耕地开垦费:一般耕地20元/平方米(现时有用地指标的已减至15元/平方米,购买易地开垦指标的要缴元/平方米),一级基本农田40元/平方米,二级基本农田35元/平方米;(3)耕地占用税:8元/平方米(集约工业区范围元/平方米);(4)公路控制线两侧纵深,一级公路为500米、二级公路为400米、三级公路为300米范围内的公路建设附加费:30元/平方米;(5)征地管理费:按征地补偿费总额的%计收;(6)建设用地审批公告费:12000元/宗;(7)减免被征土地农业税费,按征地补偿费总额的%计收,由被征地单位负责缴交。
(8)位于集约工业区内的建设用地在办理用地手续后,按顺府办发[2002]33号文件'关于推行集约工业区建设的实施细则'内的收费标准进行缴费。
二、农村村民申请建房条件和程序1.农村村民申请建住宅用地条件:(1)年满18周岁以上,履行兵役义务,没有违反计划生育政策;(2)没有安排过住房用地的无屋村民,或村民需分户建房,但原用地面积较小,不能分户建设的;(3)没有住宅空置、出租、出售或者改为经营场所的;(4)村民建住宅用地严格执行一户一宅和每户建筑占地面积不超80平方米的标准的规定;2.农村村民申请建住宅用地程序如下:(1)申请人应向所在村提出用地预申请;(2)村委会根据村民的申请,按照上报审批确认后的村民宅基地固化名单,把符合条件的名单在村内张榜公布1个月,确认无异议后统计好村民建房用地计划安排,并将名单上报镇规划建设办公室;(3)镇规划建设办审定各村村民建房用地计划安排,根据宅基地固化备案名单确认符合建房用地条件的名单;(4)符合用地条件的申请人正式向镇规划建设办公室提出建住宅用地申请;(5)镇规划建设办公室在已批准的农用地转用地块内依据已批准的村民住宅留用地小区建设规划安排用地,并审查发放《建设用地批准书》。
