建设项目建设行政审批事项流程示意图(试行)A类:需报批项目建议书或可研报告的项目B类:不需报批项目建议书或可研报告的项目C类:在本单位内部不改变说明:一、本流程图是依据国家或省制定的现行有关建设行政管理方面的法律、法规、规章的规定制作的,涉及的主要是建设系统各部门对建设项目有关的行政审批事项。
二、本流程图是按建设项目的三种不同情况(A、B、C)的全部程序制作的,在实际操作中不同情况的建设项目程序会有所不同,同种情况中的不同建设项目也会有所不同,适用中应根据具体情况选择适用。
流程示意图中粗实线框为建设行政审批事项,由审批机关审核并加盖机关印章。
细实线框和虚线框为建设行政许可的法定条件或具有实际意义的监督环节。
其中,框(2)、(4)、(18)、(19)、(20)、(21)、(22)、(23)为建设行政主管部门或有关单位行政确认、告知、证明行为,相应部门或单位可加盖印章。
流程图中的其它环节建设系统各部门一律不得再审批盖章。
三、除新颁布的法律、法规、规章规定须增加的行政审批事项或前置外,省、市、县(市)建设系统各主管部门不得自行增加新的行政审批事项或审批前置条件。
四、各项行政审批事项办理时限,是指申请人提供的条件符合法定要件及内容后,行政审批机关从正式受理到办结的最长工作日数。
对于附条件的行政许可,行政审批时限包括附件办结的时间。
时限从受理之日的次日计算,其中不包括申请人、按规定公开、专家评审,不可抗力、情势变更或其他非建设行政审批机关自身原因等造成的中止时间。
申请人申请条件要件符合规定,行政审批机关受理后,如在审查中,现实质性内容不符合规定的,应作出不予批准的决定,审批行为终止。
申请人具备条件申请的,重新计算审批时限。
流程图中有关环节的办理时限如下:1、框(1):需一级审查的项目,不超过10个工作日。
需二级或三级审批的项目,初审不超过7个工作日;发证不超过10个工作日。
2、框(2):不超过7个工作日。
工程建设项目审批流程图工程建设项目审批流程操作说明工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。
每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。
办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。
申办人办理报建的具体操作步骤如下:第一阶段:立项规划选址阶段一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批:(一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。
(二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。
(三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。
(四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。
二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。
(一)以登记备案方式立项的项目1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。
2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。
(二)以其他方式立项的项目1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。
2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。
3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。
4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。
第二阶段:建设用地审批阶段到规划局窗口(牵头部门)办理用地审批:(一)提交办理《建设用地规划许可证》的所需材料,并领取签收《监督卡》。
(二)到规划局窗口领取审批结果,在《监督卡》上签名确认,办理承诺时限为5个工作日。
(三)凭《监督卡》到国土局窗口提交相关审批材料,并在《监督卡》上签名确认。

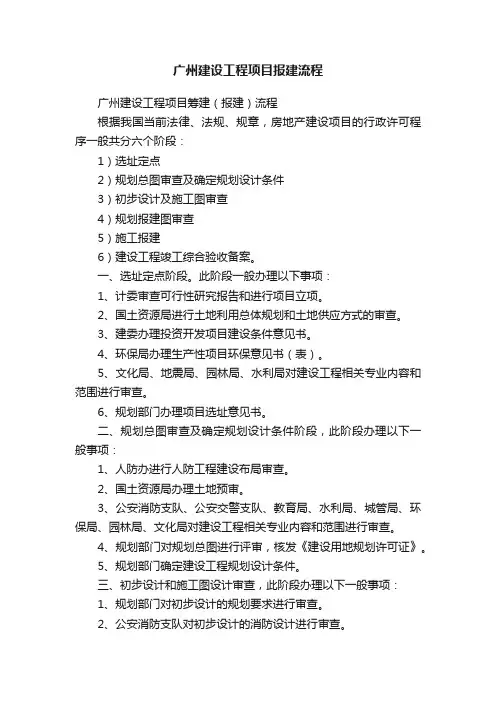

广州建设工程项目报建流程广州建设工程项目筹建(报建)流程根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点2)规划总图审查及确定规划设计条件3)初步设计及施工图审查4)规划报建图审查5)施工报建6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
四、规划报建图审查阶段,此阶段办理以下一般事项:1、公安消防支队进行消防设计审查。
2、人防办进行人防设施审查。

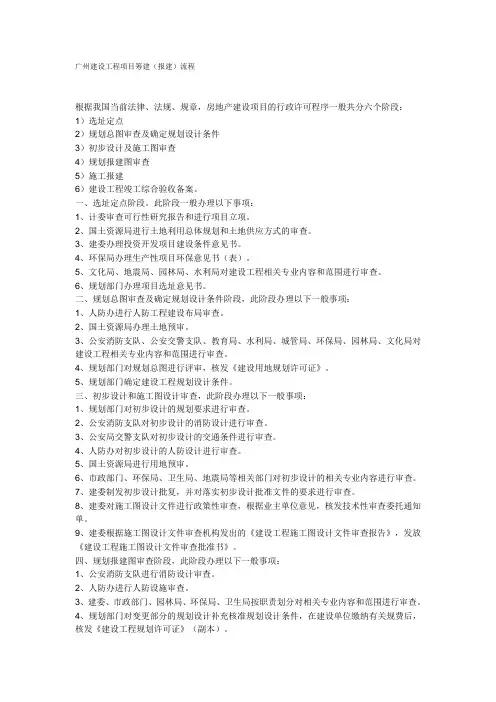

广州建设工程项目筹建(报建)流程根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点2)规划总图审查及确定规划设计条件3)初步设计及施工图审查4)规划报建图审查5)施工报建6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
四、规划报建图审查阶段,此阶段办理以下一般事项:1、公安消防支队进行消防设计审查。
2、人防办进行人防设施审查。

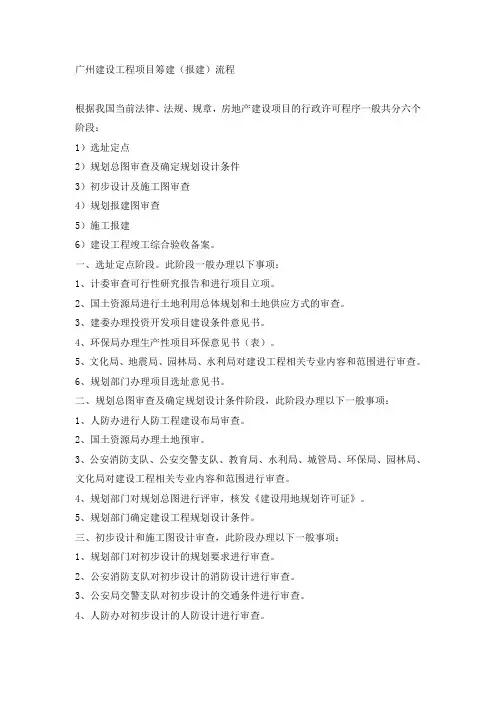

广州建设工程项目筹建(报建)流程根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点2)规划总图审查及确定规划设计条件3)初步设计及施工图审查4)规划报建图审查5)施工报建6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
四、规划报建图审查阶段,此阶段办理以下一般事项:1、公安消防支队进行消防设计审查。
2、人防办进行人防设施审查。
附件
工程建设项目审批服务流程图
社会投资类工程建设项目审批服务流程图
(一般项目审批时间控制在35个工作日以内、政府技术审查时间控制在40个工作日以内)
社会投资类工程建设项目审批服务流程图
(不带方案出让用地的产业区块范围内工业项目审批时间控制在27个工作日以内、政府技术审查时间控制在15个工作日以内)
