土石方工程量清单计价
- 格式:ppt
- 大小:2.03 MB
- 文档页数:18
土石方工程量清单计价表土石方工程量清单计价表1. 项目概述1.1 工程名称:1.2 工程地点:1.3 工程承包商:1.4 工程监理单位:1.5 工程开工日期:1.6 工程完工日期:1.7 工程主要:2. 预算编制依据2.1 工程设计文件:2.2 土方工程量测算规范:2.3 土方工程工艺规范:2.4 监理规范及要求:2.5 监督检验规程:2.6 技术交底会议记录:2.7 其他:3. 工程量计算与分类3.1 土方量计算:3.1.1 填方土方量计算:3.1.2 挖方土方量计算:3.1.3 填挖方土方量计算: 3.1.4 均衡填挖土方量计算:3.2 石方量计算:3.2.1 衬砌石方量计算:3.2.2 基础石方量计算:3.2.3 护坡石方量计算:3.2.4 消解石方量计算:3.3 其他工程量计算分类:4. 工程量清单编制4.1 土方工程量清单:4.1.1 填方工程量清单:4.1.2 挖方工程量清单:4.1.3 填挖方工程量清单:4.1.4 均衡填挖工程量清单:4.2 石方工程量清单:4.2.1 衬砌工程量清单:4.2.2 基础工程量清单:4.2.3 护坡工程量清单:4.2.4 消解工程量清单:4.3 其他工程量清单编制:5. 工程定额和单价编制5.1 土方工程定额和单价编制:5.1.1 填方工程定额和单价编制:5.1.2 挖方工程定额和单价编制:5.1.3 填挖方工程定额和单价编制: 5.1.4 均衡填挖工程定额和单价编制:5.2 石方工程定额和单价编制:5.2.1 衬砌工程定额和单价编制:5.2.2 基础工程定额和单价编制: 5.2.3 护坡工程定额和单价编制: 5.2.4 消解工程定额和单价编制:5.3 其他工程定额和单价编制:6. 工程量综合计价与总造价6.1 工程量综合计价:6.1.1 工程量计价法:6.1.2 合同总价与支付方式:6.1.3 规定价格与索赔精神:6.2 工程总造价编制:6.2.1 造价编制原则:6.2.2 利润与风险管理:6.2.3 付款方式与期限:6.2.4 资金筹措计划:7. 验收与结算7.1 工程竣工验收:7.1.1 工程竣工验收材料:7.1.2 竣工结算与支付程序: 7.1.3 质量保修与维护:7.2 工程质量保证金管理:7.2.1 计算方法与比例:7.2.2 返还条件与手续:8. 监理和质量控制8.1 工程监理:8.1.1 监理人员配置与职责: 8.1.2 监理报告与意见:8.1.3 现场检测与记录:8.2 质量控制:8.2.1 质量计划与控制措施: 8.2.2 质量检验与评估:8.2.3 缺陷整改与追踪:附件:1. 工程设计文件2. 土方工程量测算规范3. 土方工程工艺规范4. 监理规范及要求5. 监督检验规程6. 技术交底会议记录7. 其他相关附件法律名词及注释:1. 合同总价:承建方与设计方或者业主签订的工程总价,包括土石方工程量清单计价表中的各项工程量及相关费用。
D.A 土石方工程说明一、一般说明(一)土石方工程定额除各章另有说明外,适用于市政定额其他章。
(二)本定额不分土壤类别均执行定额,石方按类别执行相应定额。
土壤及岩石分类详见土壤及岩石分类表。
(三)土方定额对土壤含水量因素已综合考虑,不分干、湿土,均按本定额执行。
(四)淤泥指在静水或缓慢流水环境中沉积并含有有机质的细粒土,其天然含水量大于液限,天然孔隙比大于1.5;松土(虚方)指未经碾压、堆积时间≤1年的土壤。
(五)沟槽、基坑、一般土石方的划分应符合下列规定(不包括加宽工作面):1.底宽≤7m,底长>3倍底宽应按沟槽计算。
2.底长≤3倍底宽,底面积≤150m2应按基坑计算。
3.超过上述范围,应按一般土石方计算。
(六)平整场地系指厚度≤±300mm的就地挖、填、找平;竖向布置进行挖、填土方时,不再计算平整场地。
二、土方工程说明(一)在挡土板支撑下挖土,按相应定额项目人工乘以系数1.43,先开挖后支撑时不属支撑下挖土。
(二)人工挖一般土方,深度>2m时,定额按下表乘以系数:深度≤4m深度≤6m深度≤8m深度≤10m深度≤12m深度>12m1.06 1.12 1.24 1.36 1.48 1.65(三)人工挖沟槽、基坑土方,深度>8m时,按深度≤8m定额乘以下表系数:深度≤10m深度≤12m深度>12m1.12 1.24 1.40(四)人工挖沟槽、基坑土方,定额内已包括槽、坑底打夯的人工。
(五)挖掘机挖、运土方、沟槽、基坑定额项目系按深度≤4m考虑的,深度>4m时,定额按下表乘以系数,增运距项目不乘系数:深度≤8m深度≤12m深度>12m1.2 1.35 1.52(六)机械挖、运淤泥、流砂,按上述挖掘机挖、运土方、沟槽、基坑相应定额进行深度调整后,再乘以系数1.5。
(七)机械土石方作业的坡度因素已综合考虑在定额内,坡度不同时,定额不做调整。
(八)挖土机在垫板上作业,定额不做调整,但未包括搭拆垫板的人工、材料、机械费。
清单计价土石方与定额计价土石方区别一计算规则
清单计算规则:平整场地按设计图示尺寸以建筑物首层面积计算
挖土方按设计图示尺寸以体积计算
土方回填按按设计图示尺寸以体积计算
定额计算规则:平整场地工程量按建筑物外墙每边各加2m,以平方米计算。
挖土方工程结算时按甲乙双方签证的隐蔽工程记录计算
土方回填工程量以挖方体积减去室外地坪一下埋设构件(包括基础垫层、基础等)体积计算
二计价方法:
工程量清单计价,建设工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
分部分项工程量清单应采用综合单价计价方式。
分部分项工程量清单中:建筑工程、土石方工程可以在一份计价文件中分别按各自的取费标准计取费用,
例如在xx土石方工程按国标清单(湖南2008)。
取费文件按湘建价2009(406)号文件执行,计价文件中:①反铲挖掘机挖土、自卸汽车运土斗容量1m3和推土机推土方105kw 运距在20m属于机械土石方工程类别,所以里面的企业管理费在清单中按(人工费+机械费)*7.5%计取,利润在清单中按(人工费+机械费)*5%计取.;②平整场地和原土打夯属于建筑工程,所以里面的企业管理费在清单中按(人工费+机械费)*33.3%计取,利润在清单中按(人工费+机械费)*22%计取。
定额计价不是按综合单价分别取费计算的,建筑工程、土石方工程要在两个不同的计价文件中分别计算。
不能在一份计价文件中体现
虽然计算规则不一样,计价文件的格式不一样但是取费标准是一样的,所以计算出来的工程造价是基本一样的。
土石方清单计价综合单价引言概述:
土石方工程是建筑工程中一个重要的环节,它涉及到道路、桥梁、水利等工程的施工。
而土石方清单计价综合单价是土石方工程中常用的一种计价方法。
本文将对土石方清单计价综合单价进行详细的介绍和解析。
正文内容:
1.清单计价的概念和作用
1.1清单计价的定义
1.2清单计价的作用和意义
1.3清单计价在土石方工程中的应用
2.综合单价的构成要素
2.1综合单价的定义和计算方法
2.2综合单价的构成要素及其作用
2.3综合单价的调整和变更原则
3.土石方清单计价的基本原理
3.1土石方清单计价的基本概念
3.2土石方清单计价的工作程序
3.3土石方清单计价的计算方法
4.土石方清单计价综合单价的计算方法
4.1清单计价综合单价的计算公式
4.2清单计价综合单价的计算案例
4.3清单计价综合单价的调整和修订
5.土石方清单计价综合单价的应用
5.1土石方清单计价综合单价的应用范围
5.2土石方清单计价综合单价的使用注意事项
5.3土石方清单计价综合单价的实际案例分析
总结:
土石方清单计价综合单价是土石方工程中常用的一种计价方法,它对于工程项目的经济评估和施工管理具有重要意义。
本文对土石方清单计价综合单价的概念、构成要素、基本原理、计算方法和应用进行了详细的阐述,希望能对读者有所启发和帮助。
在实际应用中,需要根据具体情况进行合理调整和修订,并注意其使用的注意事项,以确保计价的准确性和公正性。

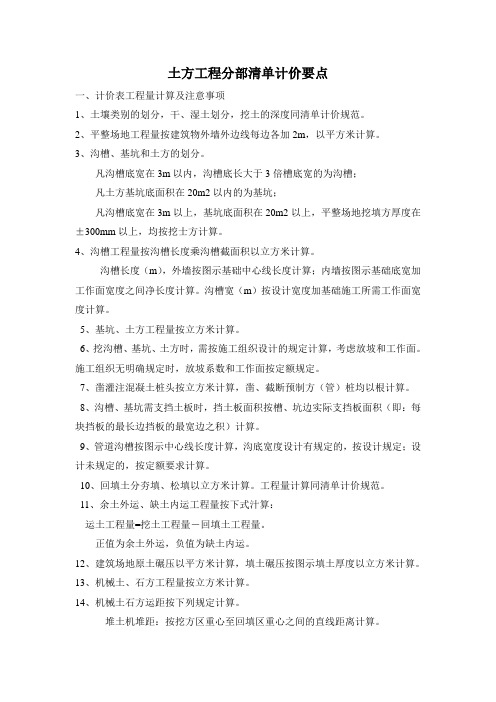

土方工程分部清单计价要点一、计价表工程量计算及注意事项1、土壤类别的划分,干、湿土划分,挖土的深度同清单计价规范。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、沟槽、基坑和土方的划分。
凡沟槽底宽在3m以内,沟槽底长大于3倍槽底宽的为沟槽;凡土方基坑底面积在20m2以内的为基坑;凡沟槽底宽在3m以上,基坑底面积在20m2以上,平整场地挖填方厚度在±300mm以上,均按挖士方计算。
4、沟槽工程量按沟槽长度乘沟槽截面积以立方米计算。
沟槽长度(m),外墙按图示基础中心线长度计算;内墙按图示基础底宽加工作面宽度之间净长度计算。
沟槽宽(m)按设计宽度加基础施工所需工作面宽度计算。
5、基坑、土方工程量按立方米计算。
6、挖沟槽、基坑、土方时,需按施工组织设计的规定计算,考虑放坡和工作面。
施工组织无明确规定时,放坡系数和工作面按定额规定。
7、凿灌注混凝土桩头按立方米计算,凿、截断预制方(管)桩均以根计算。
8、沟槽、基坑需支挡土板时,挡土板面积按槽、坑边实际支挡板面积(即:每块挡板的最长边挡板的最宽边之积)计算。
9、管道沟槽按图示中心线长度计算,沟底宽度设计有规定的,按设计规定;设计未规定的,按定额要求计算。
10、回填土分夯填、松填以立方米计算。
工程量计算同清单计价规范。
11、余土外运、缺土内运工程量按下式汁算:运土工程量=挖土工程量-回填土工程量。
正值为余土外运,负值为缺土内运。
12、建筑场地原土碾压以平方米计算,填土碾压按图示填土厚度以立方米计算。
13、机械土、石方工程量按立方米计算。
14、机械土石方运距按下列规定计算。
堆土机堆距:按挖方区重心至回填区重心之间的直线距离计算。
铲运机运距:按挖方区重心至卸土区重心加转向距离45m计算。
自卸汽车运距:按挖方区重心至填土区(或堆放地点)重心的最短距离计算。
