土石方工程清单及计价编制案例[例] 某土石方工程,基础为C25混凝土带形基础,垫层为C15混凝土垫层,垫层底宽度为1400mm,挖土深度为1800mm,基础总长为220m。
室外设计地坪以下基础的体积为227m2,垫层体积为31m3;试用清单计价法计算挖基础土方、土方回填、余土外运等分项工程的清单项目费。
[解]本例的清单项目有两个:(1)挖基础土方,清单编码为010101003,工程内容包括挖沟槽土方、场内外运输土方;(2)土(石)方回填,清单编码为010103001,工程内容为回填土夯填。
1.清单工程量(业主根据施工图计算)基础挖土底面积:1.4×220=308(m2)基础土方挖方总量:308×1.8=554(m3)基础回填土工程量:554—(227+31)=296(m3)2.投标人报价计算工程量清单计价采用综合单价模式,即综合了工料机费、管理费和利润。
综合单价中的人工单价、材料单价、机械台班单价,可由企业根据自己的价格资料以及市场价格自主确定,也可参考综合定额或企业定额确定。
为计算方便,本例的人工、机械消耗量采用广东省的建筑工程综合定额中相应项目的消耗量,人工单价取30元/工日,8t自卸汽车台班单价取385元/台班。
管理费按人工费加机械费的15%计取,利润按人工费的30%计取。
根据地质资料和施工方案,该基础工程土质为三类土,弃土运距为3km,人工挖土、人工装自卸汽车运卸土方。
本例挖基础土方项目中,人工挖沟槽土方根据挖土深度和土壤类别对应的某地区建筑工程综合定额(已含管理费)子目计量单位为100m3;人工装自卸汽车运卸土方按运卸方式和运距对应的综合定额子目计量单位为100m3。
土(石)方回填项目对应的综合定额子目计量单位为100m3。
在进行综合单价计算时,可先按各定额子目计算规则计算相应工程量,取费后,再折算为清单项目计量单位的综合单价。
(1)计价工程量根据施工组织设计要求,需在垫层底面增加操作工作面,其宽度海边0.25m。
土石方工程清单计价例题1录入者:佚名来源:本站原创考试书店资料下载按照建筑工程预算定额计算“例题1”清单的综合单价。
屋面及防水工程工程量清单编制及计价例题1某屋面如图—1,砖墙上圆檩木、20mm厚平口杉木屋面板单面刨光、油毡一层、上有36×8@500顺水条、25×25挂瓦条盖粘土平瓦,屋面坡度为B/2A=1/4,按清单计价规范编制工程量清单(假设:市场工料机单价同定额取定;工程施工方案选定为推土机和铲运机配合施工,余土为铲运机装土自卸汽车运土;工程取费标准按工程类别及企业水平情况,企业管理费按人工费及机械费之和的25%、利润按人工费及机械费之和的10%、风险按人工费的20%和机械费的10%考虑计算。
)解:按照题意,该清单项目组合内容有场地平整、余土外运(包括装土和运土)。
(1)工程量计算:已知清单工程量=469.38m2;根据采用定额的工程量计算规则,计算其施工工程量如下:平整场地S=(36.24+2×2)×(12.24+2×2)=653.5m2余土外运(5km)V=653.5×0.1=65.35m3(2)定额套用,确定工料机费:“平整场地”套用1-28定额:人工费=653.5×0.024=15.68元机械费=653.5×0.23369=152.72元余土装车套用1-68定额:人工费=65.35×0.144=9.41元机械费=65.35×0.84758=55.39元自卸汽车运土套用1-69+70×4定额:人工费=65.35×0.144=9.41元机械费=65.35×(4.72425+1.18316×4)=618.01元(3)费用计算工料机费合计:人工费=15.68+9.41+9.41=34.5元机械费=152.72+55.39+618.01=826.12元企业管理费=(34.5+826.12)×25%=215.16元利润=(34.5+826.12)×10%=86.06元风险费=34.5×20%+826.12×10%=89.51元合价=34.5+826.12+215.16+86.06+89.51=1251.35元∴综合单价=1251.35元÷469.38m2=2.67元/m2该题涉及到的大型机械进退场费应在工程措施项目清单中列项计价。

土石方工程清单计价例题1. 引言土石方工程是现代建设中常见的一项基础工程,它包括开挖、填方和回填等工艺,是工程建设不可或缺的一部分。
土石方工程的计价是根据工程施工图纸和相关参数进行的,对于确保工程质量和控制工程成本具有重要意义。
本文将以一个土石方工程清单计价例题为例,详细介绍土石方工程的计价方法。
2. 工程背景某地铁站工程需要进行土石方开挖和回填工程,为了准确计算工程成本,需要对土石方工程进行清单计价。
下面将介绍该工程的具体清单计价方法及步骤。
3. 清单计价方法3.1. 土石方开挖工程计价土石方开挖工程的计价一般按照开挖体积来进行。
计算方法如下:开挖工程费用 = 开挖面积×开挖深度×单位造价其中,开挖面积为施工图纸中开挖区域的面积,开挖深度为施工图纸中的设计深度,单位造价为每立方米的工程造价。
3.2. 土石方回填工程计价土石方回填工程的计价也按照回填体积来进行。
计算方法如下:回填工程费用 = 回填面积×回填深度×单位造价其中,回填面积为施工图纸中回填区域的面积,回填深度为施工图纸中的设计深度,单位造价为每立方米的工程造价。
4. 计价例题假设某地铁站工程的施工图纸中土石方开挖面积为1000平方米,开挖深度为5米,单位造价为500元/立方米;回填面积为800平方米,回填深度为3米,单位造价为300元/立方米。
根据以上数据,可以进行土石方工程的计价。
土石方开挖工程费用 = 1000平方米× 5米× 500元/立方米= 2,500,000元土石方回填工程费用 = 800平方米× 3米× 300元/立方米= 720,000元土石方工程总费用 = 土石方开挖工程费用 + 土石方回填工程费用= 2,500,000元 + 720,000元= 3,220,000元5. 结论通过以上计算可以得出,某地铁站工程的土石方工程总费用为3,220,000元。

市政土石方工程清单工程量计算问题/thread-322707-1-1.html1 计价规范规定:缺方内运按挖方清单项目工程量减利用回填方体积(负数) 以m3计算,是否应该为:按填方清单项目工程量减利用回填方体积(正数)以m3计算?2 缺方内运的清单工程量是指压实方吗?3 计价规范:挖沟槽、基坑土石方按原地面线以下构筑物最大水平投影面积乘以挖土深度(原地面平均标高至槽坑底高度)以m3计算。
清单工程量是否不考虑各类井、工作坑所占的土方体积?1、按填方清单项目工程量减利用回填方体积(正数)以m3;2、缺方内运的清单工程量是指压实方;3、清单工程量不考虑各类井、工作坑所占的土方体积;一、工程量计算规则1、挖一般土石方按设计图示开挖线以m3计算。
2、挖沟槽、基坑土石方按原地面线以下构筑物最大水平投影面积乘以挖土深度(原地面平均标高至槽坑底高度)以m3计算。
3、竖井挖土方按设计图示尺寸以m3计算。
4、暗挖土方按设计图示断面乘以长度以m3计算。
5、挖淤泥按设计图示的位置及界限以m3计算。
6、填方按设计图示尺寸以m3计算或按挖方清单项目工程量减基础、构筑物埋入体积加原地面线至设计要求标高间的体积以m3计算。
7、余方弃置按挖方清单项目工程量减利用回填方体积(正数) 以m3计算。
8、缺方内运按挖方清单项目工程量减利用回填方体积(负数) 以m3计算。
二、说明1、土壤及岩石(普石)分类可按(附表一)确定。
2、沟槽、基坑、一般土石方的划分应符合下列规定:(1)底宽7 m以内,底长大于底宽3倍以上应按沟槽计算。
(2)底长小于底宽3倍以下,底面积在150 m2以内应按基坑计算。
(3)超过上述范围,应按一般土石方计算。
/bjroadmis/subject1/jieshuyu/daan.htm。

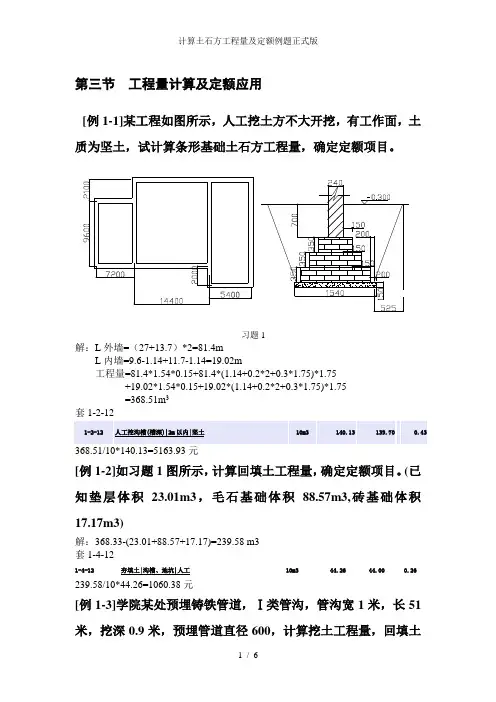

第三节工程量计算及定额应用[例1-1]某工程如图所示,人工挖土方不大开挖,有工作面,土质为坚土,试计算条形基础土石方工程量,确定定额项目。
习题1解:L外墙=(27+13.7)*2=81.4mL内墙=9.6-1.14+11.7-1.14=19.02m工程量=81.4*1.54*0.15+81.4*(1.14+0.2*2+0.3*1.75)*1.75+19.02*1.54*0.15+19.02*(1.14+0.2*2+0.3*1.75)*1.75=368.51m3套1-2-12368.51/10*140.13=5163.93元[例1-2]如习题1图所示,计算回填土工程量,确定定额项目。
(已知垫层体积23.01m3,毛石基础体积88.57m3,砖基础体积17.17m3)解:368.33-(23.01+88.57+17.17)=239.58 m3套1-4-121-4-12 夯填土|沟槽、地坑|人工10m3 44.26 44.00 0.26 239.58/10*44.26=1060.38元[例1-3]学院某处预埋铸铁管道,Ⅰ类管沟,管沟宽1米,长51米,挖深0.9米,预埋管道直径600,计算挖土工程量,回填土工程量。
解:1*0.9*51=1*0.9*51-0.22*51=[例1-3]如习题1图铲运机土方大开挖工程,土质为坚土,余土须运至400米,计算挖运土工程量,确定定额项目。
解:=[(13.7+0.77*2)* (27+0.77*2)-2*21.6-2.1*7.2]*0.15+[(13.7+0.72*2)*( 27+0.72*2)+(13.7+0.72*2+0.3*1.75)*( 27+0.72*2+0.3*1.75) +)(2*27.0*722+++++)(7.13(+.072*72.023.0)751327.1*72.07.)(*752.1*3.0]* 1.75/3-2*21.6-2.1*7.2=748.63m3套1-3-7,1-3-8748.63m3*27.04/10+748.63m3*5.64*2/10=2868.75元[例1-4]某建筑平面图如下图所示,墙厚240,计算建筑物人工场地平整的工程量,确定定额项目。

土石方工程清单计价例题一、引言土石方工程是土壤开挖、填方以及地基处理的重要环节,在建筑工程中占据着重要的位置。
土石方工程的清单计价是指根据设计图纸和规范要求,对土壤的开挖和填方进行核算和估价,为工程造价控制和财务管理提供依据。
本文将通过一个土石方工程清单计价的例题,说明清单计价的具体内容和步骤。
二、工程背景某市某小区开发项目的土建工程部分计划进行土石方开挖和填方工作。
根据工程设计图纸和规范要求,需要计算该工程的土石方开挖量和填方量,并进行相应的计价。
三、土石方工程清单计价步骤1. 收集工程设计图纸和规范要求,了解工程的具体需求和要求。
2. 初步勘测和测量土地面积,确定工程用地的具体范围。
3. 对土地进行剖面拓展,测量和记录地形和地势的变化,确定土石方开挖和填方的具体区域和数量。
4. 根据设计图纸,将工程用地分为开挖区和填方区,计算每个区域的具体面积。
5. 根据规范要求和现场实地测量数据,确定需要开挖的土石方的类型和厚度。
6. 计算每个区域的土石方开挖量,使用公式:土石方开挖量 = 面积×厚度。
7. 根据规范要求和工程设计,确定需要填方的土石方的类型和厚度。
8. 计算每个区域的土石方填方量,使用公式:土石方填方量 = 面积×厚度。
9. 根据土石方的开挖和填方量,计算每个区域的土方量和石方量。
10. 根据工程设计和市场行情,确定土方和石方的单价。
11. 计算每个区域的土方和石方的金额,使用公式:金额 = 土方量×土方单价 + 石方量×石方单价。
12. 将每个区域的金额累加,得到整个土石方工程的总金额。
四、土石方工程清单计价例题以某小区的土石方工程为例,假设开挖区的面积为1000平方米,厚度为1.5米,填方区的面积为800平方米,厚度为2米。
根据规范要求,开挖区的土方类型为普通土,土方单价为30元/立方米;填方区的土方类型为黏土,土方单价为40元/立方米。
石方类型相同,单价为50元/立方米。
土石方工程清单计价例题1录入者:佚名来源:本站原创考试书店资料下载按照建筑工程预算定额计算“例题1”清单的综合单价。
屋面及防水工程工程量清单编制及计价例题1某屋面如图—1,砖墙上圆檩木、20mm厚平口杉木屋面板单面刨光、油毡一层、上有36×8@500顺水条、25×25挂瓦条盖粘土平瓦,屋面坡度为B/2A=1/4,按清单计价规范编制工程量清单(假设:市场工料机单价同定额取定;工程施工方案选定为推土机和铲运机配合施工,余土为铲运机装土自卸汽车运土;工程取费标准按工程类别及企业水平情况,企业管理费按人工费及机械费之和的25%、利润按人工费及机械费之和的10%、风险按人工费的20%和机械费的10%考虑计算。
)解:按照题意,该清单项目组合内容有场地平整、余土外运(包括装土和运土)。
(1)工程量计算:已知清单工程量=469.38m2;根据采用定额的工程量计算规则,计算其施工工程量如下:平整场地S=(36.24+2×2)×(12.24+2×2)=653.5m2余土外运(5km)V=653.5×0.1=65.35m3(2)定额套用,确定工料机费:“平整场地”套用1-28定额:人工费=653.5×0.024=15.68元机械费=653.5×0.23369=152.72元余土装车套用1-68定额:人工费=65.35×0.144=9.41元机械费=65.35×0.84758=55.39元自卸汽车运土套用1-69+70×4定额:人工费=65.35×0.144=9.41元机械费=65.35×(4.72425+1.18316×4)=618.01元(3)费用计算工料机费合计:人工费=15.68+9.41+9.41=34.5元机械费=152.72+55.39+618.01=826.12元企业管理费=(34.5+826.12)×25%=215.16元利润=(34.5+826.12)×10%=86.06元风险费=34.5×20%+826.12×10%=89.51元合价=34.5+826.12+215.16+86.06+89.51=1251.35元∴综合单价=1251.35元÷469.38m2=2.67元/m2该题涉及到的大型机械进退场费应在工程措施项目清单中列项计价。
根据例题2工程条件和清单及企业拟定的二个施工方案计算工程挖基槽、坑土方综合单价.某住宅刚性屋面做法如图—2所示,已计算得清单工程量为112.09m2,铺设预制架空板83.987m2,按清单计价规范列出工程量清单。
35×800×800预制薄板(架空)40厚C20现浇钢丝网细石混凝土纸筋灰隔离层氯丁橡胶油毡一层100mm厚水泥珍珠岩板保温层20厚水泥砂浆找平层砚浇钢筋混凝土板图—2(假设:市场工料机单价同定额取定;工程施工方案选定为推土机和铲运机配合施工,余土为铲运机装土自卸汽车运土;工程取费标准按工程类别及企业水平情况,企业管理费按人工费及机械费之和的25%、利润按人工费及机械费之和的10%、风险按人工费的20%和机械费的10%考虑计算。
)解1:按照拟定施工方案一(人工开挖基槽坑)及采用的计价定额计算施工工程量:查定额:二类土挖深大于1.2m,K=0.5,砼垫层工作面C=0.3m挖土深度H总=1.6-0.15=1.45 m 其中:湿土H湿=1.6-1.1=0.5m(1)基槽坑挖土施工工程量:1-1断面:L=57.84÷(1.4×1.3)+0.1×6(定额规则不扣垫层搭接)=32.38mV总=32.38×(1.4+0.6+1.45×0.5)×1.45=127.94m3其中:湿土V湿=32.38×(1.4+0.6+0.5×0.5)×0. 5=36.43m32-2断面:L=9-0.6×2+0.38=8.18mV总=8.18×(1.6+0.6+1.45×0.5)×1.45=34.69m3其中:湿土V湿=8.18×(1.6+0.6+0.5×0.5)×0. 5=10.02m3J-1:V总=[(2.2+0.6+1.45×0.5)2×1.45+0.254]×3只=54.81m3其中:湿土V湿=[(2.2+0.6+0.5×0.5)2×0.5+0.010]×3只=13.98m3(2)余土外运(按基坑边堆放、人工装车、自卸汽车运土考虑,回填后余土不考虑湿土因素)弃土外运工程量为基槽坑内埋入体积数量,假设:1-1断面:V=26.6m3 2-2断面:V=6.2 m3 J-1基础:V=8.3 m3 (3)按施工工程量与清单工程量之比系数:1-1断面干土(127.94-36.43)÷57.84=1.5821湿土36.43÷57.84=0.6298运土26.6÷57.84=0.45992-2断面:干土(34.69-10.02)÷16.6=1.4861湿土10.02÷16.6=0.6036运土 6.2÷16.6=0.3735J-1:干土(54.81-13.98)÷18.88=2.1626湿土13.98÷18.88=0.7405运土8.3÷18.88=0.4396(4)套用定额,计算单位清单工程量工料机费用:工程内容套用定额指标表表1-5名称套用定额编号人工费(元/m3)材料费(元/m3)机械费(元/m3)人工挖地槽坑二类干土1-10 5.304 0 0人工挖地槽坑二类湿土1-10换 6.259 0 0人工装土1-67 3.384 0 0自卸汽车运土5km 1-69+70×4 0.144 0 9.456(5)计算综合单价综合单价计算表表1-6项目名称挖1-1有梁式钢筋砼基槽二类土方,基底垫层宽度1.4m,开挖深度1.3m,湿土深度0.5m,弃土运距5km工程内容人工挖地槽坑二类干土人工挖地槽坑二类湿土人工装土自卸汽车运土5km 合计定额编号1-10 1-10换1-67 1-69+70×4单位m3 m3 m3 m3 m3数量比值 1.5821 0.6298 0.4599 0.4599 1.0000人工费元/m3 8.39 3.94 1.56 0.07 13.96机械费0 0 0 4.35 4.35管理费 2.10 0.99 0.39 1.11 4.59利润0.84 0.39 0.16 0.44 1.83风险费 1.68 0.79 0.31 0.45 3.23综合单价13.01 6.11 2.42 6.42 27.96表中:企业管理费按人工费及机械费之和的25%、利润按人工费及机械费之和的10%、风险按人工费的20%和机械费的10%考虑计算。
同上方法,可以计算得2-2断面基槽及J-1基坑挖土的综合单价如下表:综合单价分析表(元/m3)表1-7费用名称人工费机械费管理费利润风险费综合单价2-2断面12.98 3.53 4.13 1.65 2.95 25.24J-1 17.66 4.16 5.46 2.18 3.95 33.41以上是按清单1个单位项目组合内容数量计算综合单价的方法,也可以先计算出清单项目全部组成内容的合价,然后再按清单工程量倒算出清单项目的综合单价。
解2:按照拟定施工方案二(机械大开口开挖)采用基坑上反铲挖土,土方堆于基坑周围,待回填后余土外运;放坡按定额取定,工作面按基础垫层(不考虑墙垛凸出部位)外边线加0.3米考虑。
经查定额:二类土挖深大于1.2m,K=0.75,工作面C=0.3m挖土深度H总=1.6-0.15=1.45 m 其中:湿土H湿=1.6-1.1=0.5m(1)挖土工程量:V总=(11.8+0.6+1.45×0.75)×(11.2+0.6+1.45×0.75)×1.45+0.57=252.61m3其中:V湿=(11.8+0.6+0.5×0.75)×(11.2+0.6+0.5×0.75)×0.5+0.02=77.79m3V干=252.61-77.79=174.82 m3按照清单各项目工程量进行分摊计算:清单工程量合计V=57.84+16.6+18.88=93.32 m3每1m3清单工程量的干土施工工程量=174.82÷93.32=1.8733每1m3清单工程量的湿土施工工程量=77.79÷93.32=0.8336∴断面1-1施工工程量V干=57.84×1.8733=108.35 m3V湿=57.84×0.8366=48.39m3断面2-2施工工程量V干=16.6×1.8733=31.10m3V湿=16.6×0.8366=13.89m3J-1基坑施工工程量V干=18.88×1.8733=35.37m3V湿=18.88×0.8366=15.80m3弃土外运数量、方案同解1。
(2)计算断面1-1综合单价:①机械挖二类干土套1-35定额:人工费=108.35 ×1.152元/m3=124.82元机械费=108.35×1.32287元/m3=143.33元②机械挖二类湿土(含水率30%)套1-35定额,按定额六-6点说明换算,定额乘系数1.15人工费=48.39×1.152×1.15 =64.11元机械费=48.39×1.32287×1.15=73.62元③余土外运、人工装土套1-67定额:人工费=26.6×3.384=90.01元④自卸汽车运土,运距5km 套1-69定额+1-70定额乘以4倍:人工费=26.6×0.144=3.83元机械费=26.6×(4.72425+1.18316×4)=251.55元⑤综合单价计算:人工费合计=124.82+64.11+90.01+3.83=282.77元机械费合计=143.33+73.62+251.55=468.5元企业管理费=(282.77+468.5)×25%=187.82元利润=(282.77+468.5)×10%=75.13元风险费用=282.77×20%+468.5×10%=103.40元合计:1117.62元∴断面1-1基槽挖土综合单价=1117.62÷57.84=19.32元/m3同上方法,计算2-2断面和J-1基坑挖土的合价和综合单价。
