土石方工程量清单计价表土石方工程量清单计价表1. 项目概述1.1 工程名称:1.2 工程地点:1.3 工程承包商:1.4 工程监理单位:1.5 工程开工日期:1.6 工程完工日期:1.7 工程主要:2. 预算编制依据2.1 工程设计文件:2.2 土方工程量测算规范:2.3 土方工程工艺规范:2.4 监理规范及要求:2.5 监督检验规程:2.6 技术交底会议记录:2.7 其他:3. 工程量计算与分类3.1 土方量计算:3.1.1 填方土方量计算:3.1.2 挖方土方量计算:3.1.3 填挖方土方量计算: 3.1.4 均衡填挖土方量计算:3.2 石方量计算:3.2.1 衬砌石方量计算:3.2.2 基础石方量计算:3.2.3 护坡石方量计算:3.2.4 消解石方量计算:3.3 其他工程量计算分类:4. 工程量清单编制4.1 土方工程量清单:4.1.1 填方工程量清单:4.1.2 挖方工程量清单:4.1.3 填挖方工程量清单:4.1.4 均衡填挖工程量清单:4.2 石方工程量清单:4.2.1 衬砌工程量清单:4.2.2 基础工程量清单:4.2.3 护坡工程量清单:4.2.4 消解工程量清单:4.3 其他工程量清单编制:5. 工程定额和单价编制5.1 土方工程定额和单价编制:5.1.1 填方工程定额和单价编制:5.1.2 挖方工程定额和单价编制:5.1.3 填挖方工程定额和单价编制: 5.1.4 均衡填挖工程定额和单价编制:5.2 石方工程定额和单价编制:5.2.1 衬砌工程定额和单价编制:5.2.2 基础工程定额和单价编制: 5.2.3 护坡工程定额和单价编制: 5.2.4 消解工程定额和单价编制:5.3 其他工程定额和单价编制:6. 工程量综合计价与总造价6.1 工程量综合计价:6.1.1 工程量计价法:6.1.2 合同总价与支付方式:6.1.3 规定价格与索赔精神:6.2 工程总造价编制:6.2.1 造价编制原则:6.2.2 利润与风险管理:6.2.3 付款方式与期限:6.2.4 资金筹措计划:7. 验收与结算7.1 工程竣工验收:7.1.1 工程竣工验收材料:7.1.2 竣工结算与支付程序: 7.1.3 质量保修与维护:7.2 工程质量保证金管理:7.2.1 计算方法与比例:7.2.2 返还条件与手续:8. 监理和质量控制8.1 工程监理:8.1.1 监理人员配置与职责: 8.1.2 监理报告与意见:8.1.3 现场检测与记录:8.2 质量控制:8.2.1 质量计划与控制措施: 8.2.2 质量检验与评估:8.2.3 缺陷整改与追踪:附件:1. 工程设计文件2. 土方工程量测算规范3. 土方工程工艺规范4. 监理规范及要求5. 监督检验规程6. 技术交底会议记录7. 其他相关附件法律名词及注释:1. 合同总价:承建方与设计方或者业主签订的工程总价,包括土石方工程量清单计价表中的各项工程量及相关费用。
土石方工程清单计价例题1录入者:佚名来源:本站原创考试书店资料下载按照建筑工程预算定额计算“例题1”清单的综合单价。
屋面及防水工程工程量清单编制及计价例题1某屋面如图—1,砖墙上圆檩木、20mm厚平口杉木屋面板单面刨光、油毡一层、上有36×8@500顺水条、25×25挂瓦条盖粘土平瓦,屋面坡度为B/2A=1/4,按清单计价规范编制工程量清单(假设:市场工料机单价同定额取定;工程施工方案选定为推土机和铲运机配合施工,余土为铲运机装土自卸汽车运土;工程取费标准按工程类别及企业水平情况,企业管理费按人工费及机械费之和的25%、利润按人工费及机械费之和的10%、风险按人工费的20%和机械费的10%考虑计算。
)解:按照题意,该清单项目组合内容有场地平整、余土外运(包括装土和运土)。
(1)工程量计算:已知清单工程量=469.38m2;根据采用定额的工程量计算规则,计算其施工工程量如下:平整场地S=(36.24+2×2)×(12.24+2×2)=653.5m2余土外运(5km)V=653.5×0.1=65.35m3(2)定额套用,确定工料机费:“平整场地”套用1-28定额:人工费=653.5×0.024=15.68元机械费=653.5×0.23369=152.72元余土装车套用1-68定额:人工费=65.35×0.144=9.41元机械费=65.35×0.84758=55.39元自卸汽车运土套用1-69+70×4定额:人工费=65.35×0.144=9.41元机械费=65.35×(4.72425+1.18316×4)=618.01元(3)费用计算工料机费合计:人工费=15.68+9.41+9.41=34.5元机械费=152.72+55.39+618.01=826.12元企业管理费=(34.5+826.12)×25%=215.16元利润=(34.5+826.12)×10%=86.06元风险费=34.5×20%+826.12×10%=89.51元合价=34.5+826.12+215.16+86.06+89.51=1251.35元∴综合单价=1251.35元÷469.38m2=2.67元/m2该题涉及到的大型机械进退场费应在工程措施项目清单中列项计价。

分部分项工程量清单综合单价计算表工程名称:某市YFX 道路土方工程项目编码:0401010 01001工程数量:2225项目名称:挖一般土方(四类土)综合单价:10.64元人工费材料费机械费管理费利润分项合价计量单位:m3分项单价:元序号项目编号工程内容定额单位工程量11-487反铲挖掘机挖土自卸汽车运土(3km以内)1000m3 2.114211.209681.0321.1242.2421046.12 21-3人工挖一般土方(四类土)100m3 1.111769.1600176.916353.8322552.90 31-387人工装汽车土方100m2 1.11580.80058.08116.16838.09 41-411自卸汽车运土(1km以内)1000m30.111034.325859.7800654.253054.93 3.8121116.13305.49610.9925091.351.370.0029.490.140.2711.281.反铲挖掘机挖土装车自卸汽车运土时,汽车台班乘以1.1自卸汽车单价:(13503.1 9-9006.53)÷(18.80-11.28)=597.96元机械费:9006.53+1 1.28×(1.1-1)×597.96=96 81.03元合价单价2.自卸汽车运土人工装土时,汽车运土计价依据乘以系数1.1材料费:31.2×1.1=34.32 机械费:5327.07×1.1=5859.78挖土:挖掘机挖土,自卸汽车运土进行场内土石方平衡。
运距在500m以内。
挖掘机挖不到的地方由人工进行。
取人工开挖量为总数的5%:2225× 5%=111m3机械挖土:2225-111=2114m3。

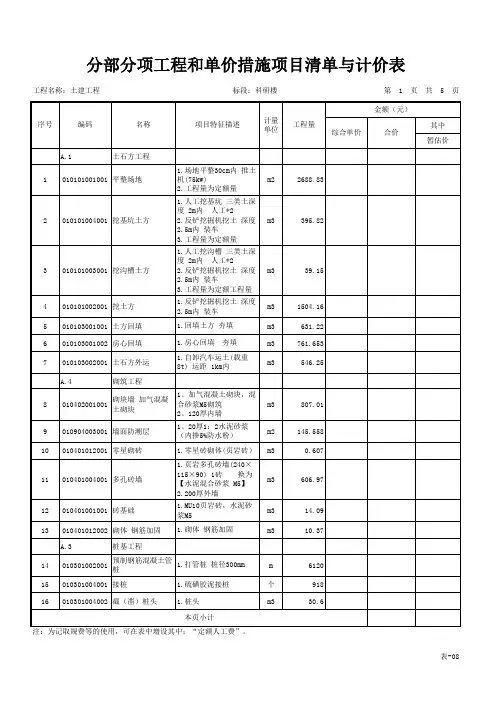

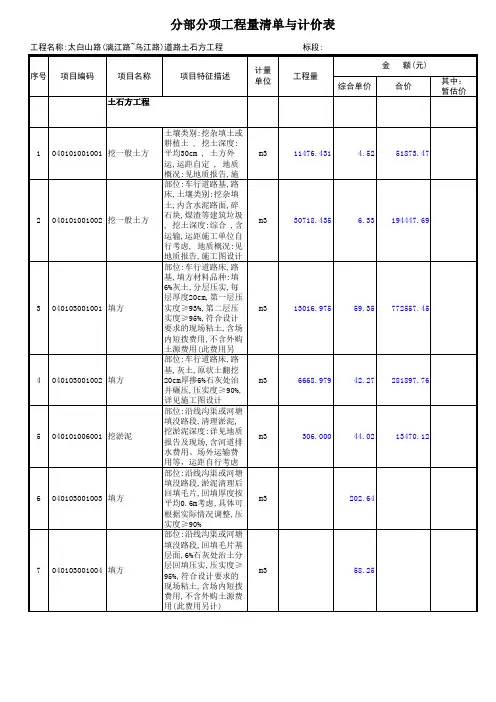

工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元工程名称:土建工程 分部工程项目名称: 单位:元表4分部分项工程量清单计价表工程名称:土建工程 分部工程项目名称: 单位:元注: 1. 材料暂估价=材料暂估单价×材料消耗量×工程量 。
D.A 土石方工程说明一、一般说明(一)土石方工程定额除各章另有说明外,适用于市政定额其他章。
(二)本定额不分土壤类别均执行定额,石方按类别执行相应定额。
土壤及岩石分类详见土壤及岩石分类表。
(三)土方定额对土壤含水量因素已综合考虑,不分干、湿土,均按本定额执行。
(四)淤泥指在静水或缓慢流水环境中沉积并含有有机质的细粒土,其天然含水量大于液限,天然孔隙比大于1.5;松土(虚方)指未经碾压、堆积时间≤1年的土壤。
(五)沟槽、基坑、一般土石方的划分应符合下列规定(不包括加宽工作面):1.底宽≤7m,底长>3倍底宽应按沟槽计算。
2.底长≤3倍底宽,底面积≤150m2应按基坑计算。
3.超过上述范围,应按一般土石方计算。
(六)平整场地系指厚度≤±300mm的就地挖、填、找平;竖向布置进行挖、填土方时,不再计算平整场地。
二、土方工程说明(一)在挡土板支撑下挖土,按相应定额项目人工乘以系数1.43,先开挖后支撑时不属支撑下挖土。
(二)人工挖一般土方,深度>2m时,定额按下表乘以系数:深度≤4m深度≤6m深度≤8m深度≤10m深度≤12m深度>12m1.06 1.12 1.24 1.36 1.48 1.65(三)人工挖沟槽、基坑土方,深度>8m时,按深度≤8m定额乘以下表系数:深度≤10m深度≤12m深度>12m1.12 1.24 1.40(四)人工挖沟槽、基坑土方,定额内已包括槽、坑底打夯的人工。
(五)挖掘机挖、运土方、沟槽、基坑定额项目系按深度≤4m考虑的,深度>4m时,定额按下表乘以系数,增运距项目不乘系数:深度≤8m深度≤12m深度>12m1.2 1.35 1.52(六)机械挖、运淤泥、流砂,按上述挖掘机挖、运土方、沟槽、基坑相应定额进行深度调整后,再乘以系数1.5。
(七)机械土石方作业的坡度因素已综合考虑在定额内,坡度不同时,定额不做调整。
(八)挖土机在垫板上作业,定额不做调整,但未包括搭拆垫板的人工、材料、机械费。
序号项目编码项目名称计量单位综合单价(元)备注1010101001平整场地 综合各类土 场内运土㎡0.74机械平整2010101002挖土方 综合各类土 不分挖土深度m3 2.093010101002挖土方 综合各类土 不分挖土深度 弃土运距10KM内m320/13每增减1KM1元(分子代表岛内、分母代表岛外)4挖基础土方 综合各类土 不分挖土深度m3 3.14按断面方体积计算5挖基础土方 综合各类土 不分挖土深度 弃土运距10KM内m320/13每增减1KM1元(分子代表岛内、分母代表岛外)6010101005挖淤泥流砂 不分深度m3 4.007010101005挖淤泥流砂 不分深度 淤泥.流砂弃距10km内m321.43每增减1KM1.3元8管沟土方 综合各类土 不区分管外径 不分挖沟深度 场内运距1km内 回填密实度90%m3 4.00按断面方体积计算9管沟土方 综合各类土 不区分管外径 不分挖沟深度 弃土运距10km内 回填密实度90%m320/13按断面方体积计算,每增减1KM1元(分子代表岛内、分母代表岛外)分部分项工程量清单计价表表表 A A.1.11 土方工程土方工程土方工程((编码编码::010101010101))表 A.1.2 挖石方挖石方((编码编码::010102)A.1 土石方工程序号项目编码项目名称计量单位综合单价(元)备注1010102002挖一般石方松石m333.22平基控制爆破;只考虑爆破安全距离大于50m小于200m的范围2010102002挖一般石方次坚石m345.69平基控制爆破;只考虑爆破安全距离大于50m小于200m的范围3010102002挖一般石方普坚石m360.39平基控制爆破;只考虑爆破安全距离大于50m小于200m的范围4010102002挖一般石方特坚石m376.97平基控制爆破;只考虑爆破安全距离大于50m小于200m的范围5挖沟槽石方综合不分深度m353.61人工开挖按断面方体积计算6挖沟槽石方综合不分深度m347.01机械打眼爆破按断面方体积计算7挖沟槽石方综合1km内场内运输m358.51机械打眼爆破按断面方体积计算8挖沟槽石方松石1m<B底宽《4mm358.38沟槽控制爆破,爆破安全距离大于50m小于200m9挖沟槽石方次坚石1m<B底宽《4mm376.32沟槽控制爆破,爆破安全距离大于50m小于200m10挖沟槽石方普坚石1m<B底宽《4mm399.56沟槽控制爆破,爆破安全距离大于50m小于200m序号项目编码项目名称计量单位综合单价(元)备注11挖沟槽石方特坚石1m<B底宽《4mm3125.57沟槽控制爆破,爆破安全距离大于50m小于200m12挖沟槽石方松石B底宽《1mm3207.38沟槽控制爆破,爆破安全距离大于50m小于200m13挖沟槽石方次坚石B底宽《1mm3277.26沟槽控制爆破,爆破安全距离大于50m小于200m14挖沟槽石方普坚石B底宽《1mm3366.05沟槽控制爆破,爆破安全距离大于50m小于200m15挖沟槽石方特坚石B底宽《1mm3456.04沟槽控制爆破,爆破安全距离大于50m小于200m16挖基坑石方综合1km内场内运输m364.83机械打眼爆破按断面方体积计算17挖基坑石方综合1km内场内运输m341.11机械打眼爆破按断面方体积计算18挖基坑石方松石4m2<S上口面积《20m2m355.97基坑控制爆破,爆破安全距离大于50m小于200m19挖基坑石方次坚石4m2<S上口面积《20m2m390.83基坑控制爆破,爆破安全距离大于50m小于200m20挖基坑石方普坚石4m2<S上口面积《20m2m3124.61基坑控制爆破,爆破安全距离大于50m小于200m序号项目编码项目名称计量单位综合单价(元)备注21挖基坑石方特坚石4m2<S上口面积《20m2m3175.53基坑控制爆破,爆破安全距离大于50m小于200m22挖基坑石方松石S上口面积《4m2m3102.55基坑控制爆破,爆破安全距离大于50m小于200m23挖基坑石方次坚石S上口面积《4m2m3165.52基坑控制爆破,爆破安全距离大于50m小于200m24挖基坑石方普坚石S上口面积《4m2m3241.29基坑控制爆破,爆破安全距离大于50m小于200m25挖基坑石方特坚石S上口面积《4m2m3313.67基坑控制爆破,爆破安全距离大于50m小于200m1土方回填 填土密实度90% 夯填 场内运输1KM内m3 6.80利用本工程土方,按断面方体积计算2土方回填 填土密实度90% 夯填 运输距离10KM内m325.40取土回填,按断面方体积计算3石方回填 填石密实度90% 夯填 场内运输1KM内m38.65利用本工程石方,按断面方体积计算表表 A A.1.33 土石方回填土石方回填土石方回填((编码编码::010103010103))注:控制爆破的距爆区距离大于30m,小于50m时,乘以系数1.30;小于30m,大于15m时,乘以系数1.5;小于15m,大于10m时,乘以系数1.80;小于10m时乘以系数2.00。
