监理工程师建设工程投资控制讲义
- 格式:doc
- 大小:3.30 MB
- 文档页数:96
建设工程投资控制培训讲义1. 引言建设工程投资控制是指通过对建设工程项目的投资进行计划、组织、指导、监督和控制,确保项目投资的合理性、有效性和可控性,实现投资效益最大化的管理过程。
本讲义将介绍建设工程投资控制的基本概念、原则、方法和工具,旨在提升学员对建设工程投资控制的理论和实践能力,为项目经理和相关从业人员提供参考。
2. 建设工程投资控制的基本概念2.1 建设工程投资控制的定义建设工程投资控制是指对建设工程项目的投资进行计划、组织、指导、监督和控制的管理过程,以保证项目实施过程中投资的合理性、有效性和可控性。
2.2 建设工程投资控制的目标建设工程投资控制的目标是确保项目投资的合理性、有效性和可控性,实现投资效益最大化,同时降低投资风险。
2.3 建设工程投资控制的重要性建设工程投资控制是项目管理的重要组成部分,可以帮助项目经理和相关从业人员了解项目投资情况,及时发现和解决投资问题。
合理的投资控制可以降低项目投资风险,同时确保项目投资的有效性。
3. 建设工程投资控制的原则3.1 经济合理原则建设工程投资控制应遵循经济合理原则,即在保证项目质量的前提下,以最低的成本实现项目目标。
3.2 可行性原则建设工程投资控制应遵循可行性原则,即项目投资应符合相关法规、政策和技术标准,同时满足项目实施的可行性要求。
3.3 风险控制原则建设工程投资控制应遵循风险控制原则,即通过合理的项目风险评估和控制措施,减少项目投资风险,确保项目的可控性。
3.4 效益最大化原则建设工程投资控制应遵循效益最大化原则,即在控制项目投资的基础上,追求投资效益的最大化,使项目的投资得到充分回报。
4. 建设工程投资控制的方法和工具4.1 预算控制预算控制是建设工程投资控制的重要方法之一。
通过制定项目预算,对项目投资进行控制和监督,及时发现和解决投资超支等问题。
4.2 进度管理进度管理是建设工程投资控制的重要方法之一。
通过合理制定项目进度计划,控制项目进度的执行,确保项目投资的及时和有效使用。
第⼀讲建设⼯程投资控制概述第⼀节建设⼯程投资的概念⼀、建设⼯程投资(⼀)建设⼯程总投资和建设投资的概念建设⼯程总投资,⼀般是指进⾏某项⼯程建设花费的全部费⽤。
⽣产性建设⼯程总投资包括建设投资和铺底流动资⾦两部分;⾮⽣产性建设⼯程总投资则只包括建设投资。
建设投资,由设备⼯器具购置费、建筑安装⼯程费、⼯程建设其他费⽤、预备费(包括基本预备费和涨价预备费)、建设期利息和固定资产投资⽅向调节税(⽬前暂不征)组成。
例1、设备⼯器具购置费由设备原价、⼯器具原价和( )组成。
A.运输费B.税⾦C.运杂费D.增值税答案:C例2、建筑安装⼯程费由()组成。
A.建筑⼯程费和电器⼯程费B.建筑安装⼯程费和取费C.建筑⼯程费和设备⼯程费D.建筑⼯程费和安装⼯程费答案:D(⼆)静态投资部分和动态投资部分的概念建设投资可以分为静态投资部分和动态投资部分。
静态投资部分由建筑安装⼯程费、设备⼯器具购置费、⼯程建设其他费和基本预备费组成。
动态投资部分,是指在建设期内,因建设期利息、建设⼯程需缴纳的固定资产投资⽅向调节税和国家新批准的税费、汇率、利率变动以及建设期价格变动引起的建设投资增加额。
包括涨价预备费、建设期利息和固定资产投资⽅向调节税。
例3、动态投资部分包括()。
A.涨价预备费B.建设期利息C.流动资⾦D.固定资产投资⽅向调节税E.基本预备费答案:A.B, D(三)⼯程造价的概念⼯程造价,⼀般是指⼀项⼯程预计开⽀或实际开⽀的全部固定资产投资费⽤,在这个意义上⼯程造价与建设投资的概念是⼀致的。
在实际应⽤中⼯程造价还可指⼯程价格,即为建成⼀项⼯程,预计或实际在⼟地市场、设备市场、技术劳务市场以及承包市场等交易活动中所形成的建筑安装⼯程的价格和建设⼯程的总价格。
⼆、建设⼯程投资的特点建设⼯程投资的特点是由建设⼯程的特点决定的。
(⼀)建设⼯程投资数额巨⼤建设⼯程投资数额巨⼤,动辄上千万,数⼗亿。
建设⼯程投资数额巨⼤的特点使它关系到国家、⾏业或地区的重⼤经济利益,对国计民⽣也会产⽣重⼤的影响。

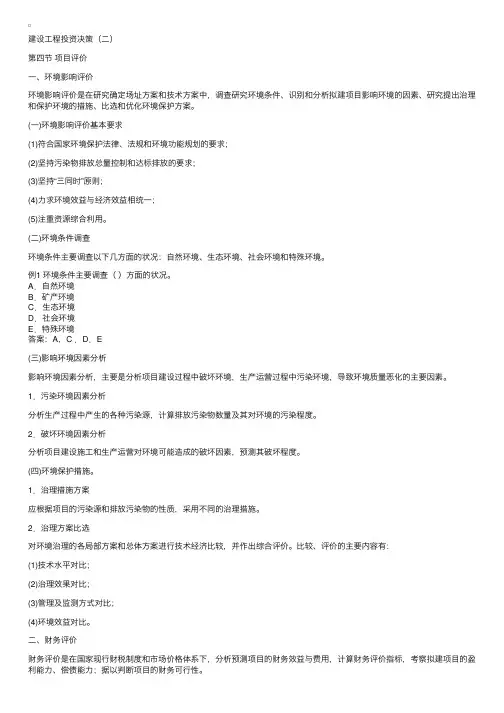

建设⼯程投资决策(⼆)第四节项⽬评价⼀、环境影响评价环境影响评价是在研究确定场址⽅案和技术⽅案中,调查研究环境条件、识别和分析拟建项⽬影响环境的因素、研究提出治理和保护环境的措施、⽐选和优化环境保护⽅案。
(⼀)环境影响评价基本要求(1)符合国家环境保护法律、法规和环境功能规划的要求;(2)坚持污染物排放总量控制和达标排放的要求;(3)坚持“三同时”原则;(4)⼒求环境效益与经济效益相统⼀;(5)注重资源综合利⽤。
(⼆)环境条件调查环境条件主要调查以下⼏⽅⾯的状况:⾃然环境、⽣态环境、社会环境和特殊环境。
例1 环境条件主要调查()⽅⾯的状况。
A.⾃然环境B.矿产环境C.⽣态环境D.社会环境E.特殊环境答案:A,C .D.E(三)影响环境因素分析影响环境因素分析,主要是分析项⽬建设过程中破坏环境,⽣产运营过程中污染环境,导致环境质量恶化的主要因素。
1.污染环境因素分析分析⽣产过程中产⽣的各种污染源,计算排放污染物数量及其对环境的污染程度。
2.破坏环境因素分析分析项⽬建设施⼯和⽣产运营对环境可能造成的破坏因素,预测其破坏程度。
(四)环境保护措施。
1.治理措施⽅案应根据项⽬的污染源和排放污染物的性质,采⽤不同的治理措施。
2.治理⽅案⽐选对环境治理的各局部⽅案和总体⽅案进⾏技术经济⽐较,并作出综合评价。
⽐较、评价的主要内容有:(1)技术⽔平对⽐;(2)治理效果对⽐;(3)管理及监测⽅式对⽐;(4)环境效益对⽐。
⼆、财务评价财务评价是在国家现⾏财税制度和市场价格体系下,分析预测项⽬的财务效益与费⽤,计算财务评价指标,考察拟建项⽬的盈利能⼒、偿债能⼒;据以判断项⽬的财务可⾏性。
(⼀)财务评价内容(1)盈利能⼒分析;(2)偿债能⼒分析;(3)不确定性分析。
例2财务评价内容()。
A.盈利能⼒分析B.净现值分析C.偿债能⼒分析D.社会效益分析E.不确定性分析答案:A,C .E(⼆)财务评价的基本报表(1)财务现⾦流量表。

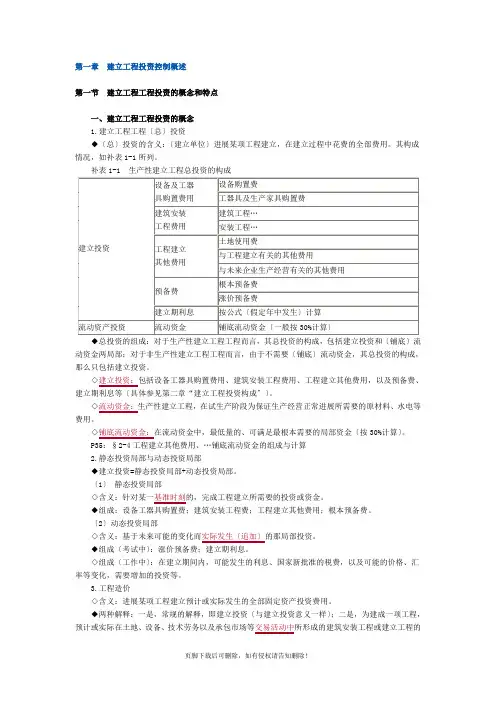

第一章建立工程投资控制概述第一节建立工程工程投资的概念和特点一、建立工程工程投资的概念1.建立工程工程〔总〕投资◆〔总〕投资的含义:〔建立单位〕进展某项工程建立,在建立过程中花费的全部费用。
其构成情况,如补表1-1所列。
补表1-1 生产性建立工程总投资的构成◆总投资的组成:对于生产性建立工程工程而言,其总投资的构成,包括建立投资和〔铺底〕流动资金两局部;对于非生产性建立工程工程而言,由于不需要〔铺底〕流动资金,其总投资的构成,那么只包括建立投资。
◇建立投资:包括设备工器具购置费用、建筑安装工程费用、工程建立其他费用,以及预备费、建立期利息等〔具体参见第二章“建立工程投资构成〞〕。
◇流动资金:生产性建立工程,在试生产阶段为保证生产经营正常进展所需要的原材料、水电等费用。
◇铺底流动资金:在流动资金中,最低量的、可满足最根本需要的局部资金〔按30%计算〕。
P35:§2-4工程建立其他费用、…铺底流动资金的组成与计算2.静态投资局部与动态投资局部◆建立投资=静态投资局部+动态投资局部。
〔1〕静态投资局部◇含义:针对某一基准时刻的,完成工程建立所需要的投资或资金。
◆组成:设备工器具购置费;建筑安装工程费;工程建立其他费用;根本预备费。
〔2〕动态投资局部◇含义:基于未来可能的变化而实际发生〔追加〕的那局部投资。
◆组成〔考试中〕:涨价预备费;建立期利息。
◇组成〔工作中〕:在建立期间内,可能发生的利息、国家新批准的税费,以及可能的价格、汇率等变化,需要增加的投资等。
3.工程造价◇含义:进展某项工程建立预计或实际发生的全部固定资产投资费用。
◆两种解释:一是,常规的解释,即建立投资〔与建立投资意义一样〕;二是,为建成一项工程,预计或实际在土地、设备、技术劳务以及承包市场等交易活动中所形成的建筑安装工程或建立工程的总价格。
◇两种含义根本一样,只是后者多了“交易价格〞的韵味。
二、建立工程工程投资的特点◇由于建筑产品的特点〔固定性、单件性等〕、产品生产的技术经济特点〔整体性、流动性等〕,导致建立工程工程投资具有以下特点:1.建立工程投资数额巨大2.建立工程投资差异明显◇包括各工程的用途、规模、设备等实物形态差异;工程所处的地区、时间以及施工组织设计等生产形态差异。
第一章建设工程投资控制概述第一节建设工程项目投资的概念和特点一、建设工程项目投资的概念1.建设工程项目(总)投资◆(总)投资的含义:(建设单位)进行某项工程建设,在建设过程中花费的全部费用。
其构成情况,如补表1-1所列。
补表1-1 生产性建设工程总投资的构成建设投资设备及工器具购置费用设备购置费工器具及生产家具购置费建筑安装工程费用建筑工程…安装工程…工程建设其他费用土地使用费与项目建设有关的其他费用与未来企业生产经营有关的其他费用预备费基本预备费涨价预备费建设期利息按公式(假定年中发生)计算流动资产投资流动资金铺底流动资金(一般按30%计算)◆总投资的组成:对于生产性建设工程项目而言,其总投资的构成,包括建设投资和(铺底)流动资金两部分;对于非生产性建设工程项目而言,由于不需要(铺底)流动资金,其总投资的构成,则只包括建设投资。
◇建设投资:包括设备工器具购置费用、建筑安装工程费用、工程建设其他费用,以及预备费、建设期利息等(具体参见第二章“建设工程投资构成”)。
◇流动资金:生产性建设项目,在试生产阶段为保证生产经营正常进行所需要的原材料、水电等费用。
◇铺底流动资金:在流动资金中,最低量的、可满足最基本需要的部分资金(按30%计算)。
P35:§2-4工程建设其他费用、…铺底流动资金的组成与计算2.静态投资部分与动态投资部分◆建设投资=静态投资部分+动态投资部分。
(1)静态投资部分◇含义:针对某一基准时刻的,完成项目建设所需要的投资或资金。
◆组成:设备工器具购置费;建筑安装工程费;工程建设其他费用;基本预备费。
(2)动态投资部分◇含义:基于未来可能的变化而实际发生(追加)的那部分投资。
◆组成(考试中):涨价预备费;建设期利息。
◇组成(工作中):在建设期间内,可能发生的利息、国家新批准的税费,以及可能的价格、汇率等变化,需要增加的投资等。
3.工程造价◇含义:进行某项工程建设预计或实际发生的全部固定资产投资费用。
监理工程师建设工程投资控制讲义第一章建设工程投资控制概述第一节建设工程项目投资的概念和特点一、建设工程项目投资的概念1.建设工程项目(总)投资◆(总)投资的含义:(建设单位)进行某项工程建设,在建设过程中花费的全部费用。
其构成情况,如补表1-1所列。
补表1-1 生产性建设工程总投资的构成建设投资设备及工器具购置费用设备购置费工器具及生产家具购置费建筑安装工程费用建筑工程…安装工程…工程建设其他费用土地使用费与项目建设有关的其他费用与未来企业生产经营有关的其他费用预备费基本预备费涨价预备费建设期利息按公式(假定年中发生)计算流动资产投资流动资金铺底流动资金(一般按30%计算)◆总投资的组成:对于生产性建设工程项目而言,其总投资的构成,包括建设投资和(铺底)流动资金两部分;对于非生产性建设工程项目而言,由于不需要(铺底)流动资金,其总投资的构成,则只包括建设投资。
◇建设投资:包括设备工器具购置费用、建筑安装工程费用、工程建设其他费用,以及预备费、建设期利息等(具体参见第二章“建设工程投资构成”)。
◇流动资金:生产性建设项目,在试生产阶段为保证生产经营正常进行所需要的原材料、水电等费用。
◇铺底流动资金:在流动资金中,最低量的、可满足最基本需要的部分资金(按30%计算)。
P35:§2-4工程建设其他费用、…铺底流动资金的组成与计算2.静态投资部分与动态投资部分◆建设投资=静态投资部分+动态投资部分。
(1)静态投资部分◇含义:针对某一基准时刻的,完成项目建设所需要的投资或资金。
◆组成:设备工器具购置费;建筑安装工程费;工程建设其他费用;基本预备费。
(2)动态投资部分◇含义:基于未来可能的变化而实际发生(追加)的那部分投资。
◆组成(考试中):涨价预备费;建设期利息。
◇组成(工作中):在建设期间内,可能发生的利息、国家新批准的税费,以及可能的价格、汇率等变化,需要增加的投资等。
3.工程造价◇含义:进行某项工程建设预计或实际发生的全部固定资产投资费用。
◆两种解释:一是,常规的解释,即建设投资(与建设投资意义相同);二是,为建成一项工程,预计或实际在土地、设备、技术劳务以及承包市场等交易活动中所形成的建筑安装工程或建设工程的第二节建设工程投资控制原理◆建设工程投资控制的概念:在投资决策、设计、发包、施工、竣工等阶段,把建设投资控制在批准的投资限额以内,随时纠正可能的偏差,以保证投资管理目标的实现。
◇通过动态的、全过程的主动控制,合理地使用人力、物力、财力,取得较好的投资效益和社会效益。
控制→投资一、投资控制的动态原理◆主要环节:确定投资目标;实际值与计划值的比较;发现并纠正偏差等。
具体如图1-2所示。
◇动态控制应当贯穿于工程建设的全过程,例如施工阶段投资控制目标的确定(§5-1 资金使用计划的编制)。
图1-2 投资控制原理图二、投资控制的目标◆投资控制的目标应当随着建设工作的不断深入、有关情况的逐渐明晰,分阶段设置。
◇而且,各阶段目标应当通过“前者控制后者,后者补充前者”,去实现图1-1中的“互为基础和指导、互相影响”,即各阶段目标之间相互制约、相互补充。
◇确定各阶段目标时,必须处理好目标的先进性与可能性的对立统一关系。
三、投资控制的重点◇实现建设全过程的投资控制◆投资决策和设计阶段的实际投入不大,对于项目的投资、功能等影响很大(参见图1-3)。
因此,应当以施工(实施)以前的投资决策和设计阶段为重点。
◇当然,我国未来也应考虑、优化控制,广义的建设投资(建设工程项目的寿命周期费用)。
建设前期(工作)图1-3 不同建设阶段对投资的影响程度四、控制投资的措施(一)一般措施1.组织措施。
包括:明确项目组织结构,明确项目投资控制者及其任务→项目投资控制有专人负责,明确管理职能分工。
2.技术措施。
包括:重视设计多方案选择,严格审查监督初步设计、技术设计、施工图设计、施工组织设计,深入技术领域研究节约投资的可能性。
3.经济措施。
包括:动态地比较投资的实际值和计划值,严格审核各项费用支出,采取节约投资的奖励措施。
◆投资控制工作涉及很多环节,可以从组织、技术、经济、合同、信息管理多方面采取措施。
其中,技术与经济相结合是控制投资的最有效手段。
全方位地采取多项措施控制投资P6/P8-9(二)施工阶段投资控制的措施1.组织措施◇例如,落实投资控制的人员、分工,编制详细的工作计划、工作流程图等。
2.经济措施◇包括,编制资金使用计划,确定、分解投资控制目标、制定防范性对策;进行工程计量;审核、签发付款凭证;进行投资跟踪控制、发现并纠正投资偏差;协商确定工程变更价款,审核竣工结算;做好分析、预测等。
结合投资控制的一般措施(P5)、投资控制的任务(P8~9)3.技术措施◇例如,进行技术经济比较、严格控制设计变更;通过设计挖潜,节约投资;审核承包人编制的施工组织设计、进行主要施工方案的技术经济分析等。
4.合同措施◇包括,做好工程施工记录、保存各种信息档案,参与处理索赔事宜;参与合同修改、补充工作,考量对投资控制的影响等。
留意各措施的辨析与交叉!第三节建设工程投资控制的主要任务一、国外项目咨询机构在建设工程投资控制中的主要任务◇国外负责项目管理、投资控制的工程咨询机构,可以划分为两个主要流派:一是,盛行于欧美国家的项目管理咨询公司(PM),其国际性组织是国际咨询工程师联合会(FIDIC);二是,英联邦国家(地区)通常采用的工料测量师行(QS)。
1.项目管理咨询公司(PM)◆ FIDIC明确指出,(咨询)工程师的根本任务是:进行项目管理,在业主所要求的进度、质量和投资的限制之内完成项目。
◇项目管理咨询公司(PM)可以为业主提供咨询服务的范围包括8个方面:项目的经济可行性分析;项目的财务管理;与项目有关的技术转让;项目的资源管理;环境对项目影响的评估;项目建设的工程技术咨询;物资采购与工程发包;施工管理。
全过程的项目管理◇项目管理咨询公司(PM)涉及项目投资控制的具体任务包括:项目的多方案投资效益分析;初步设计时的投资估算;项目实施时的预算控制;工程合同的签订与实施;物资采购;工程量的核实;工时与投资的预测、核实;有关控制措施的制定;发行企业债券;保险审议;其他财务管理等。
P7:12项2.工料测量师行(QS)(1)QS在立约前阶段的投资控制任务①在工程建设开始阶段,与建筑师、工程师共同研究提出“初步投资建议”,对拟建项目做出初步的经济评价,并和业主讨论其服务内容、收费标准,着手一般准备工作和今后行动计划;造价公司/工料测量师!②在可行性研究阶段,根据建筑师、工程师提供的项目规模、场址、技术协作条件等,初步估算各拟建方案的投资,并在必要时为业主估算竣工后的经营、维护保养等费用,以便业主决定执行方案,确保该方案功能、技术、财务的可行性;③在方案建议(方案设计)阶段,按照不同的设计方案编制估算书,反映总投资及其构成情况,以便业主确定拟建项目的布局、设计与施工方案,并争取获得当局批准;④在初步设计阶段,根据建筑师、工程师提供的图纸,制定建设投资的分项初步概算、资金支出初步估算表,确定投资控制目标并保证资金得以有效运用;⑤在详细设计阶段,根据近似的工料数量及当时的价格,在投资限额以内制定详细的分项概算;⑥对不同的设计、材料进行成本研究,并向建筑师、工程师提出成本建议,协助他们在投资限额范围内设计;⑦就工程的招标程序、合同安排、合同内容等提出建议;⑧制定招标文件、工程量清单(工料清单)、合同条款、工料说明书等,供业主招标与合同谈判;⑨通过详尽的技术及数据审核,研究收回的投标书,并向业主提交相应的分析报告;⑩为总承包单位及指定供货或分包单位制定正式合同文件。
其中,①、②属于投资决策阶段;③~⑥属于设计阶段;⑦~⑩属于招标阶段的投资控制。
(2)QS在立约后阶段的投资控制任务①工程开工后,进行工程进度估计,并向业主提出中期付款建议;②工程进行期间,定期制定最终成本估计报告书,以反映施工中存在的问题及投资支付情况;③制定工程变更清单,并与承包人就费用调整达成协议;④就考虑中的工程变更费用估算,向建筑师提出建议;⑤审核、评估承包商提出的索赔,并与之进行协商;⑥与工程项目顾问团的其他成员(建筑师、工程师)紧密合作,严格控制施工阶段的费用支出;⑦审核工程竣工结算,并作为工程最终成本的详细说明;⑧回顾、分析项目管理和执行情况。
◇国外的现行做法体现了项目管理(投资控制)的责权利的有机结合,并需要高素质、复合型人才。
超支赔偿/购买保险!二、我国项目监理机构在建设工程投资控制中的主要工作◇从理论上讲,我国项目管理公司应当参与建设全过程的投资控制,并涵盖投资决策、设计、招标、施工等阶段。
◆根据《建设工程监理规范》(GB/T 50319-2013)的规定,工程监理单位要在施工阶段对于建设进行造价控制。
而且,应根据建设工程监理合同约定,在勘察、设计、保修等阶段为建设单位提供相关服务。
三控三管一协调/四控二管一协调!行为规范→有所为,有所不为!(一)施工阶段投资控制的主要工作1.进行工程计量和付款签证(1)专业监理工程师对施工单位在工程款支付报审表中提交的工程量和支付金额进行复核,确定实际完成的工程量,提出到期应支付给施工单位的金额,并提出相应的支持性材料。
(2)总监理工程师对专业监理工程师的审查意见进行审核,签认后报建设单位审批。
(3)总监理工程师根据建设单位审批意见,向施工单位签发工程款支付证书。
2.对完成工程量进行偏差分析项目监理机构应当建立(编制)月完成工程量统计表,对实际完成量和计划完成量进行比较分析,发现偏差的,应提出调整建议,并应在监理月报中向建设单位报告。
3.审核竣工结算款(1)专业监理工程师审查施工单位提交的竣工结算款支付申请,提出审查意见。
(2)总监理工程师对专业监理工程师的审查意见进行审核,签认后报建设单位审批,同时抄送施工单位,并就工程竣工结算事宜与建设单位、施工单位协商;达成一致意见的,根据建设单位审批意见向施工单位签发竣工结算款支付证书;不能达成一致意见的,应按合同约定处理。
4.处理施工单位提出的工程变更费用(1)总监理工程师组织专业监理工程师对工程变更费用及工期影响作出评估。
(2)总监理工程师组织建设单位、施工单位等共同协商确定工程变更费用及工期变化,会签工程变更单。
(3)项目监理机构可在工程变更实施前与建设单位、施工单位等协商确定工程变更的计价原则、计价方法或价款。
(4)建设单位与施工单位未能就工程变更费用达成协议时,项目监理机构可提出一个暂定价格并经建设单位同意,作为临时支付工程款的依据。
工程变更款项最终结算时,应以建设单位与施工单位达成的协议为依据。
5.处理费用索赔(1)项目监理机构应及时收集、整理有关工程费用的原始资料,为处理费用索赔提供证据。
