送风机检修文件包
- 格式:doc
- 大小:424.01 KB
- 文档页数:27

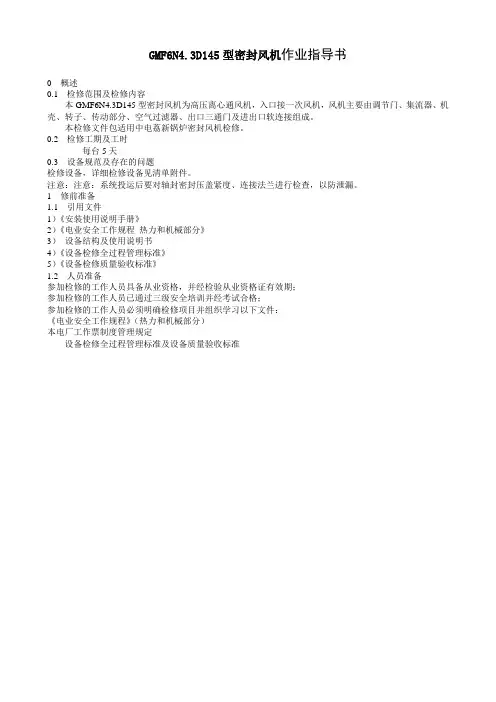

GMF6N4.3D145型密封风机作业指导书0 概述0.1 检修范围及检修内容本GMF6N4.3D145型密封风机为高压离心通风机,入口接一次风机,风机主要由调节门、集流器、机壳、转子、传动部分、空气过滤器、出口三通门及进出口软连接组成。
本检修文件包适用中电荔新锅炉密封风机检修。
0.2 检修工期及工时每台5天0.3 设备规范及存在的问题检修设备,详细检修设备见清单附件。
注意:注意:系统投运后要对轴封密封压盖紧度、连接法兰进行检查,以防泄漏。
1 修前准备1.1 引用文件1)《安装使用说明手册》2)《电业安全工作规程热力和机械部分》3)设备结构及使用说明书4)《设备检修全过程管理标准》5)《设备检修质量验收标准》1.2 人员准备参加检修的工作人员具备从业资格,并经检验从业资格证有效期;参加检修的工作人员已通过三级安全培训并经考试合格;参加检修的工作人员必须明确检修项目并组织学习以下文件:《电业安全工作规程》(热力和机械部分)本电厂工作票制度管理规定设备检修全过程管理标准及设备质量验收标准1.3 备品备件及材料准备1.3.1 备品备件准备注意:使用的电动工具、起重工具、计量仪器等应具有有效期内的鉴定、检验合格证书。
1.51.5.1 安全组织措施1)严格执行《电业安全工作规程热力和机械部分》。
2)确认设备解列,工作票办理完毕方可工作。
3)涉及危险源的安全隔离措施见使用的工作票部份。
4)设备吊出后放置在指定地点。
5)清洗部件要配戴必要的防护用品(如口罩等)。
6)检修过程涉及应急与响应控制程序相关预案:《煤粉仓和煤粉管道维护手册、检修危险点预控措施》7)涉及环境因素:灰、废油脂;执行《固体废弃物控制程序》及《化学危险品、油品控制程序》。
2 检修工序工序1密封风机检修前安全措施1.1开出密封风机检修工作票。
1.2关闭密封风机进出口挡板,并挂有人工作禁止操作牌,并上锁。
1.3通知电气对密封风机驱动马达拉电,并挂有人工作禁止合闸牌。

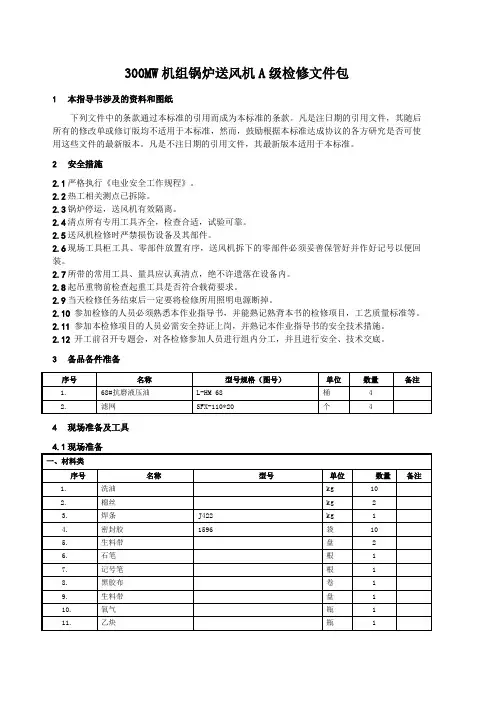

300MW机组锅炉送风机A级检修文件包1本指导书涉及的资料和图纸下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
2安全措施2.1严格执行《电业安全工作规程》。
2.2热工相关测点已拆除。
2.3锅炉停运,送风机有效隔离。
2.4清点所有专用工具齐全,检查合适,试验可靠。
2.5送风机检修时严禁损伤设备及其部件。
2.6现场工具柜工具、零部件放置有序,送风机拆下的零部件必须妥善保管好并作好记号以便回装。
2.7所带的常用工具、量具应认真清点,绝不许遗落在设备内。
2.8起吊重物前检查起重工具是否符合载荷要求。
2.9当天检修任务结束后一定要将检修所用照明电源断掉。
2.10参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。
2.11参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。
2.12开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底。
3备品备件准备4现场准备及工具4.1现场准备W14.2工作准备□工器具已准备完毕,材料、备品已落实。
□检修地面已经铺设防护胶片,场地已经完善隔离。
□作业文件已组织学习,工作组成员熟悉本作业指导书内容。
W24.3办理相关工作票□已办理工作票及开工手续。
□动火工作票办理完毕。
□检查验证工作票。
□工作人员的着装应符合《安规》要求,衣物中不准携带与工作无关的零星物件,带入的工具应做好记录,工作完须检查工具与记录是否相符。
项目签证程序W35检修工序及质量标准5.1送风机解体准备□拆卸与风机连接的管道、附件;□拆卸联轴器罩壳;□作好风机、电机对轮原始对应位置标记,拆开对轮螺栓,将电机移出。
5.2联轴器解体检修□拆下联轴器保护罩,松下联轴器螺母。
1X X X X X X XX修前准备页:3/17 设备编码:序 号准备项目名称及具体要求检査 结果项 目 负责 人 签 字人员准备序 号 工种 职称 名额1锅炉辅 机检修工高级 工1人□( ) 2锅炉辅 机检修工中级 工2人□( ) 3 焊 工2人□( ) 4起 重工2人□( )匸器具准备 序 号称规 格单 位 数 量1活扳手12 把 6□( ) 2螺 丝 刀300 mm把 2□( )一般工具注:本页由作业负责人填写,施工单位项H负责人验收,并在开工前逐页检查, 达到要求的在"内打",并标明日期和时间。
"()”内填写检查落实时间。
检修技术记录卡页:11/17 设备编码:质检点工序名称标准值修刖实际值或简图确认人确认人E注:根据需要可另附简图,也可采用其他形式(如试验报告)。
注:此单山施工方提岀申请,主要指山于客观原因无法达到技术标准和无法完全执 行作业标准的项LI 。
空试电机,测量振动:联轴器连接后,试运风机,测量轴承振动及轴承温度。
一、注意事项:1、设备确实已具备试运条件。
2、试运行时,设备启动时检修及运行人员必须到现场,待设备运行稳定后,交由运行人员定期检查检测。
试 运 行 范 及 注 意 事 项试运行情况:空试电机,测量振动;联轴器连接后,试运风机,测量轴承振动及轴承温度。
试运行:二、试运行前运行人员检查确认情况(确认打V):1、相关工作票已全部收回,设备均已送电。
()2、启动前的检查工作已结束,检查均合格,无影响设备启动和运行的缺陷。
()3、人员已全部撤离到安全场所。
()三、空试电机:电机运行方向是否与风机运行方向一致:_________ ;电流:___________ ;电机振动值:__________________________________ ,是否合格: ______ 。
试运行结果: □合格□不合格□让步需要改进的标准(包括丄时和消耗修理)(注:文档可能无法思考全面,请浏览后下载,供参考。
检修程序---维护记录
xx 风电
xx风机
定检工作文件包
版次:A
年月前检修使用有效
设备检修前状况
检修情况说明
设备检修异常情况描
述
检修专工意见
检修异常报告单
签名:
运行专工意见
签名:
报告人
报告人签名日期
班组
检修专工
检修异常报告关闭单
XX风机
定检工作文件包
版次:A
年月前检修使用有效
设备检修异常
处理措施
设备修后健康
状况分析
设备检修异常处理措施是否得当:是口,否口。
设备检修异常处理是否得当:是口,否口。
关闭人签名日期
检修班组
关闭人
设备检修质量后评估
xx 风电
XX 风机 定检工作文件包
版次:A
年 月前检修使用有效。
300MW机组灰库气化风机A级检修文件包1范围本指导书适用于300MW机组灰库4台气化风机A级检修工作。
2本指导书涉及的文件、技术资料和图纸气化风机设备技术标准气化风机使用说明书3安全措施3.1严格执行《电业安全工作规程》。
3.2罗茨风机检修前必须确认动力源已切断、系统停用、泵排水完毕等安全措施已经执行。
3.3拆开的管路、法兰等敞口部位要牢固的堵板,防止杂物掉入。
3.4行车起吊,必须有专业人员指挥、监护,起吊设备时起重臂下严禁站人,起吊重物前检查起重工器具是否符合载荷要求,起吊物件要绑扎牢固、起吊平稳。
3.5使用电动工器具必须配用漏电保护器。
3.6使用电动工器具必须带绝缘手套。
3.7高空作业应使用工具带、安全带或防坠器。
3.8检修现场严禁吸烟,一经发现严格处理。
3.9检修时所有工作人员要认真负责,杜绝带情绪和饮酒后作业。
3.10起吊时应加查所用的吊链应完好、无损,并符合载荷要求。
检查倒链有无滑链现象。
3.11罗茨风机检修完毕时,认真检查罗茨风机及管路、滤网内无任何异物。
3.12每天开工前工作负责人向工作班成员及民工交代安全注意事项,工作结束后,总结当天的安全工作情况。
4备品备件准备5现场及工器具准备W15.2工作准备□清理现场,在检修作业现场地面铺好胶皮,以便摆放零部件,做好作业区的物理隔离。
□开工前组织工作成员学习作业文件,对成员进行分工,并进行安全和技术交底,工作组成员应熟知工作内容及危险点的控制措施,掌握本作业指导书全部内容。
12 W25.3 办理相关工作票 □ 办理机械工作票□ 检修负责人与运行人员共同确认工作票安全措施已执行。
□ 检查验证工作票6检修工序检修工艺流程图计划工日 工艺流程0.20.50.50.5 至下次检修 6.1气风机拆卸6.1.1拆卸中的注意事项(1)所有联接件和嵌合件一律刻上配合标记,特别是齿轮。
(2)不要损伤零部件,尤其是配合表面。
(3)所有垫片在拆卸时,都要测定其厚度。
600MW机组检修文件包GL-049 气化风机大修检修单位负责人检修工作负责人检修单位技术负责人检修时间:年月日至年月日600MW 机组检修程序GL-049气化风机检修编制审核批准年月日版次1********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:检修总结报告单位年月日,1检修工期:计划:年月日到年月日,共计:天实际:年月日到年月日,共计:天2人工:计划:工时,实际:工时。
3检修费用:计划:万元,实际:万元。
4备品备件、材料消耗情况:5检修中进行的主要工作:6检修中发现并消除的主要缺陷:7设备的变更或改进情况,8质量控制点执行情况:9尚未消除的缺陷及未消除原因:10验收意见和评价:11其他:不合格品报告处置单不合格品评审记录。
