钢煤斗制作及安装作业指导书一、钢煤斗的制作钢煤斗作为煤炭行业中的物料处理设备,其制作需要遵循一定的工艺流程。
以下介绍制作钢煤斗的具体步骤。
1.材料准备根据设计图纸及规格要求准备钢材、焊材、防锈漆、砂纸及其他生产辅材。
2.制作零件根据设计图纸及规格要求将钢材进行切割、折弯、钻孔、焊接等工艺加工,制作出煤斗底板、侧板、前后墙面板等各个零分。
在制作过程中要注意尺寸精度及工艺质量,确保每个零件的加工精度度。
3.组装将各个零部件按照设计图纸要求进行组装,确保各个零件的板面平整、无偏差,并保证每个接头处的焊缝牢固、不易开裂。
4.喷漆在组装完成后,按要求进行防锈、清洗、喷漆等工序,保证钢煤斗在使用时不易生锈,耐用。
5.质检最后进行详细的质检,检验各个零件和整台设备是否符合设计、规格要求,否则需及时进行更换、修补等工艺处理,保证设备性能安全,操作流畅。
二、钢煤斗的安装完成钢煤斗制作后,需要进行安装调试。
以下介绍钢煤斗的安装工序。
1.确定安装地点在安装钢煤斗之前,必须对安装的场地进行施工准备。
首先按照设计的要求规划安装位置,保证设备在使用过程中具有一定的安全距离、操作空间和操作高度,方便进行维护保养及检修。
2.维护线路在安装钢煤斗时,需按照设备所需的电源进行电线敷设,确保设备正常运转。
同时还要根据要求进行设备所需管道的布设,保证设备管路的畅通,有助于设备的正常运行。
3.安装设备将制好的钢煤斗进行安装。
首先确定寒暑季要求的安装高度,再根据铁塔构造画出钢煤斗底部截面图,接下来进行钢煤斗上的工作,对大致位置做形态比较,随后加位置点,然后钢煤斗上照一张底部图,然后制作下固定块,从下往上施泥沙,再进行钢煤斗上的安装,最后调整设备位置。
4.联动试验在安装完成后,需对整个设备进行联动试验,测试设备在运行过程中的各项指标是否符合要求,确保设备能够正常运转。
若存在设备异常,则需进行相应的调整和修理。
5.设备保养保养设备对于设备的长期稳定运行有着非常重要的作用。
钢煤斗制作安装作业指导书工程编号:22-T-002 02-04批准:审核:编写:日期:编制单位:山西电建四公司阳城项目部审核意见表1、工程概况:7#机组主厂房上部结构钢煤斗制作、安装工程,图纸编号F021IIS-T0244,每个煤斗重量约为142吨,共6个,制作总量约为852吨,钢煤斗布置于主厂房C、D、E列之间,东西方向布置于54轴~60轴之间,安装标高在18.7米~33.98米之间,支座标高在27.35米。
煤斗分为漏斗、储仓、支座三部分,方形煤斗内衬3mm不锈钢板,垂高15﹒25米。
2、编制依据2.1《电力建设施工量验收及评定规程》DL/T5210.1-2005(第一部分:土建工程)2.2《火电施工质量检验及评定标准》焊接篇2.3《电力建设施工及验收技术规范》火力发电厂焊接篇2.4《火力发电厂焊接技术规程》DL/T869——20042.5 山西电建军四公司焊接工艺评定(编号R079,R061,R007)。
2.6《电力建设安全工作规程》DL5009.1—2002(火力发电厂部分)2.7《电力建设安全健康与环境管理工作规定》2.8《阳城电厂二期2*600MW机组工程煤斗制作安装图》3、施工条件准备3.1技术准备3.1.1会同设计院、监理、电厂、项目部做好图纸会审工作,编制施工作业指导书。
3.1.2组织参与施工的有关人员认真学习施工技术、工艺、施工规范及安全防范措施;参加安全、质量培训,做至持证上岗,焊工、起重工、架子工、电工等特殊工种必须做到持操作证上岗。
3.1.3施工前要作好严密的技术交底,对将可能发生的技术、质量、安全等方面的问题进行预先分析,做出可靠的防范措施。
3.1.4根据图纸编制材料计划表,报项目部职能科室,并对领取的各种材料进行清点、编号、检查、登记。
3.2场地准备:施工前,在组合场40T龙门吊下方设置一处制作组合场地,浇筑混凝土平台(15000*30000*100 C20混凝土45m³。
钢煤斗制作、安装施工方案目录一、编制依据 (2)二、工程概况 (2)三、施工准备 (2)四、施工步骤 (4)五、主要施工工艺 (4)六、焊接施工 (7)七、安全保证措施 (13)八、环境保护措施 (14)九、钢结构工程建设标准强制性条文执行计划表 (16)一、编制依据钢煤斗的制作、安装的质量控制标准主要依照《钢结构工程施工质量验收规范》GB50205-2001、《电力施工质量验收及评定规程》土建篇DL/T5210.1-2005。
本工程施工方案编制依据如下:1)设计院施工图纸S5360-T0106.1;2)《粮食钢板筒仓设计规范》GB50322-2011;3)《钢筋魂能图筒仓设计规范》GB50077—2003;4)《钢结构设计规范》GB50017—2003;5)《建筑结构制图标准》GB/T50105-2010;6)《火电发电厂土建结构设计规程》DL5022-20127)《建筑施工高处作业安全技术规范》JGJ80—91;8)《建筑机械使用安全技术规程》JGJ33—86;9)《施工现场临时用电安全技术规范》JGJ46—88;二、工程概况2.1.建设、设计、监理单位建设单位:设计单位:监理单位:2.2 工程范围煤仓间3、4、3、5#钢煤斗制安。
2.3 设计特点介绍及大致工程量xxxx锅炉扩容改造工程钢煤斗位于锅炉房锅炉南侧,煤斗上口尺寸4000mm*2500mm,高4900mm,下底标高5550mm,上口标高10460mm,单只重量约7.3t,具体布置于6~7轴、7~8轴、8~9轴之间。
三、施工准备3.1施工技术准备:积极组织技术人员认真审阅图纸,做好图纸设计交底和技术交底的准备工作,编制劳动力需求计划和工机具的需要情况。
向施工人员进行技术交底,把工程的设计内容、施工计划和施工技术要求等,详尽的向施工人员讲解清楚,落实施工计划,制定技术责任制的必要措施。
3.2物资的准备:根据施工进度的安排,组织货源,确定加工、供应地点和供应方式,签订物资供货合同。
钢煤斗制作、安装施工方案C一、概述钢煤斗是在煤炭运输系统中广泛应用的一种重要设备,主要用于煤炭的储存和输送。
本文将介绍钢煤斗的制作、安装施工方案C,以确保设备的安全可靠运行。
二、制作工艺1. 材料准备钢煤斗的制作需要使用优质的钢材作为原材料,确保其强度和耐腐蚀性能。
根据设计要求,准确计算所需钢材的尺寸和数量,并进行采购。
2. 制作工序1.切割:根据设计图纸,将钢材进行切割成相应的形状和尺寸。
2.弯曲:采用专用设备将切割好的钢材进行弯曲成斗形。
3.焊接:将各个部件进行精确的焊接,确保焊接接头牢固。
4.打磨:对焊接好的斗体进行打磨,处理焊接接头,提高外观质量。
3. 防腐处理制作完成的钢煤斗需要进行防腐处理,常用的方法包括喷涂防锈漆、热浸镀锌等,以延长设备的使用寿命。
三、安装施工1. 场地准备在安装钢煤斗前,需要清理场地,确保斗体安装位置平整、稳固,便于施工和使用。
2. 安装流程1.安装地脚螺栓:将地脚螺栓固定在斗体底部,使之与支撑台相连。
2.吊装:采用吊车等设备将斗体吊装至安装位置,与地脚螺栓连接紧固。
3.调整校正:调整斗体位置,确保水平,固定地脚螺栓。
4.焊接连接:将斗体与输煤系统的管道连接,进行焊接加固。
5.安装配件:安装斗体上的配件如沉降煤板、搅拌器等,使设备完整。
3. 调试验收完成钢煤斗的安装后,进行设备调试,检查运行情况,确保各部件工作正常。
经过试运行合格后,可进行正式使用。
四、总结钢煤斗的制作、安装施工方案C包括了制作工艺和安装流程的详细介绍,通过严格的操作流程和质量把控,可以确保设备的稳定性和可靠性。
在实际操作中,应根据具体情况进行调整,以确保设备的顺利运行和安全使用。

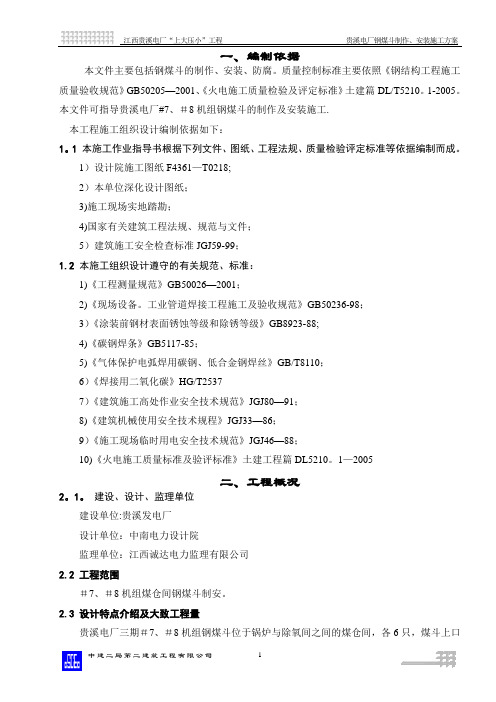

一、编制依据本文件主要包括钢煤斗的制作、安装、防腐。
质量控制标准主要依照《钢结构工程施工质量验收规范》GB50205—2001、《火电施工质量检验及评定标准》土建篇DL/T5210。
1-2005。
本文件可指导贵溪电厂#7、#8机组钢煤斗的制作及安装施工.本工程施工组织设计编制依据如下:1。
1 本施工作业指导书根据下列文件、图纸、工程法规、质量检验评定标准等依据编制而成。
1)设计院施工图纸F4361—T0218;2)本单位深化设计图纸;3)施工现场实地踏勘;4)国家有关建筑工程法规、规范与文件;5)建筑施工安全检查标准JGJ59-99;1.2 本施工组织设计遵守的有关规范、标准:1)《工程测量规范》GB50026—2001;2)《现场设备。
工业管道焊接工程施工及验收规范》GB50236-98;3)《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88;4)《碳钢焊条》GB5117-85;5)《气体保护电弧焊用碳钢、低合金钢焊丝》GB/T8110;6)《焊接用二氧化碳》HG/T25377)《建筑施工高处作业安全技术规范》JGJ80—91;8)《建筑机械使用安全技术规程》JGJ33—86;9)《施工现场临时用电安全技术规范》JGJ46—88;10)《火电施工质量标准及验评标准》土建工程篇DL5210。
1—2005二、工程概况2。
1。
建设、设计、监理单位建设单位:贵溪发电厂设计单位:中南电力设计院监理单位:江西诚达电力监理有限公司2.2 工程范围#7、#8机组煤仓间钢煤斗制安。
2.3 设计特点介绍及大致工程量贵溪电厂三期#7、#8外径9032mm ,高18300mm,下底标高21000mm,上口标高39300mm ,单只重量约67t,具体布置于2~8轴、11~17轴之间.三、施工准备3。
1施工技术准备:积极组织技术人员认真审阅图纸,做好图纸设计交底和技术交底的准备工作,编制劳动力需求计划和工机具的需要情况。
特变电工新疆硅业2×350MW自备热电厂工程主厂房1#机共有6个原煤斗,设计为支撑式钢煤斗,排列一排布置,具体情况如下:1、钢煤斗布置在B~C列(跨度11.50m),分别在2~3轴、3~4轴、4~5轴、5~6轴、6~7轴和7~8轴之间,轴线间距9.00m,通过下斗支座安装在混凝土煤斗支撑梁(或牛腿)上,四周均匀布置8处煤斗支点;上口标高32.16m,下口标高17.00m ,总高度为15.16m,混凝土煤斗支撑梁(或牛腿)上的埋件标高为25.45m。
2、钢煤斗上部为圆形立斗,斗壁内侧半径净尺寸为4.00m,立斗部分自上而下分别是:煤斗顶盖,半径尺寸4.125m,钢板厚度10mm;厚度12mm煤斗侧壁,高度5.00m;厚度30mm煤斗侧壁,高度1.30m;底部为430mm高“Π”型支座,用30㎜钢板加工制作,支撑在混凝土煤斗梁上。
3、钢煤斗下部为圆形锥斗,垂直高度9.45m,上口内侧半径净尺寸为4.00m,下口内侧半径净尺寸为0.56m;锥斗壁板厚度为12mm。
4、钢煤斗的壁板外侧焊接加劲肋,其中:立斗顶部加劲肋为角钢∠125×10,共1道;立斗中部加劲肋为角钢∠100×10,共2道;锥斗加劲肋为T型钢100×12+60×12,共8道。
本工程钢煤斗的制作具有工期紧、焊接质量要求高、体积重量大等特点,这些都增加了施工的难度,为了确保工程质量,参加施工的全体人员一定要高度重视,施工人员要做好工艺流程、设备选型、焊接技术、焊接措施等工作,认真组织、精心施工、层层把关,高质量地完成钢煤斗制作任务,满足施工进度的要求。
二、编制依据1、新疆电力设计院设计的《原煤斗施工图》(65-FA02311S-T0211土建部分02 卷11册)及图纸会审纪要;2、《电力建设施工质量验收及评定规程》(第一部分:土建工程DL/T5210.1-2005);3、《钢结构工程施工质量验收规范》(GB50205—2001);4、《建筑钢结构焊接技术规程》(JGJ81—2002 J218-2002);5、《建筑钢结构施工手册》;6、《焊工手册》(手工焊接与切割)。
钢煤斗制作安装施工方案编制:审核:审批:*********有限公司******项目部2017年6月6日目录1、工程概况 (1)2、编写依据 (1)3、施工部署 (1)4、作业方法及安全、质量控制措施 (4)5、吊装方法及措施 (14)6、危险源、环境因素辨识及防范措施、文明施工标准 (17)7、安全保证体系 (17)一、工程概况******有限公司自备电厂一期3×330MW机组工程2#、3#机组共设计10个煤斗,煤斗布置在煤仓间10~15轴、18~23轴煤斗顶标高34.60m,底标高22.566m。
煤斗结构形式为:钢煤斗上部为直径8m(内径)的圆直筒带圆形顶盖,高度7.6m,壁厚为12mm,;中部为壁厚30mm,高度1.05m的环形梁支撑;下部为高度4.434m,壁厚δ=12mm厚倒立圆台。
煤斗整体设计高度H=12.034m,单个煤斗重量约64T.除锈采用Sa21/2级喷砂工艺,油漆依据合同采用底漆(无机富锌)、中漆(环氧云铁)、面漆(氯化橡胶)各一遍,面漆颜色为蓝色。
二、编写依据a)《煤斗施工图》(FA05001S-T0231-01、02、03、04)b)《DL/T 5210.1-2012 电力建设施工质量验收及评价规程》(第一部分:土建工程)c)《钢结构工程施工质量验收规范》(GB50205-2001)d)《电力建设安全工作规程》第1部分:火力发电厂(DL 5009.1—2002)e)《火力发电厂焊接技术规程》(DL869-2012)f)工程联系单及图纸会审纪要g)钢结构焊接规范(GB 50661-2011)三、施工部署3.1、组织机构图3.1.1 熟悉《煤斗结构图》图纸,组织施工人员;3.1.2 项目部进行技术和安全专题会议,进行方案制定;3.1.3 组织施工班组进行技术交底,让施工人员熟悉图纸,学习施工规范,掌握施工工艺。
3.2作业人员3.2.1作业人员配置电焊工、火焊工、电工、起重工、操作工及架子工为特殊工种,其作业人员必须持证(特殊作业人员操作证)上岗;材料员负责施工用材料的采购、进场及检验工作。
一、工程概况:云南滇东电厂4×600MW新建工程每台机组设有钢煤斗共计6个,由西南电力设计院设计。
煤斗结构型式:方圆结合的钢筒仓,支撑在+30.00m煤斗梁上。
每个煤斗竖壁:5.644×11.288×6.09高;漏斗两只,每只上口直径φ5.644m,下口直径φ3.00m,高3.630m。
每个煤斗重87.58吨,分四部分制作,最大节重量27t,采用LR1400在A列外吊装就位。
煤斗的材质:煤斗斗壁及其它构件采用Q235B钢,焊条为E4303,内衬不锈钢板Ocr18Ni9,焊条为T B25-13-2或T B25-13-7。
钢板的拼接采用对接焊缝,在对接焊缝的两端设置引弧板,其坡口形式与主材相同,待焊后再将引弧板割除。
拼接缝内侧表面板应光滑,所有坡口焊缝应焊透,其水平焊缝应磨光,以防止煤的堆积。
煤斗内侧上壁1.5m范围内做防锈涂装,斜壁上0.5m及斜壁以下范围内衬2mm厚不锈钢。
±0.000相当于绝对标高1337.300m。
1.每只钢煤斗主要工程量:支座:27.15t ;竖壁: 24.10t ;漏斗: 30.65t ;其它: 5.68t2.材料规格、型号钢材: Q235B ;焊条:E43××系列;不锈钢:OCr18Ni9 ;焊条:T B25-13-2或T B25-13-7;涂装:环氧底漆、环氧云铁中间漆及聚氨酯面漆二、施工依据:1、《煤斗结构》 50—F111S—T02172、《钢结构设计规范》GBJ17-883、《钢结构工程施工质量验收规范》GB50205-20024、《建筑钢结构焊接规程》JGJ81-20025、《火电施工质量检验及评定标准》土建工程篇6、《电力建设安全工作规程》 DL50691-927、公司职工安全卫生管理体系文件8、《电力建设安全健康与环境管理工作规定》其他有关设计变更、图纸会审等设计文件本项工程质量目标:严格按照图纸和规范施工,确保一次验收合格率100%,分部工程优良,施工工艺优良。
内蒙古***热电厂1×330MW空冷供热机组工程作业指导书文件编码:JNFX-KYZ.gzb-A1-SS-T-023项目名称:钢煤斗制作施工单位:天津电力建设公司***项目部日期:2007年12月25日版次:A目录1. 工程概况及工程量 (1)1.1 工程概况 (1)1.2 工程量和工期 (1)2. 编制依据 (1)3. 作业前的条件和准备 (1)3.1 技术准备 (1)3.2 作业前的人员配置、资格和要求 (2)3.3 作业工机具 (5)3.4 材料及设备 (6)3.5 安全器具 (6)4. 作业的程序、方法和内容 (6)4.1 作业程序的步骤流程 (6)4.2 作业方法及内容 (6)5. 作业过程中控制点的设置和质量通病及预防 (11)5.1 质量目标 (11)5.2 质量控制及质量通病预防 (11)5.3 作业过程中控制点的设置 (11)5.4 质量标准及要求 (11)5.5 强制性条文 (11)6. 冬期钢结构施工技术措施 (12)7. 作业的安全要求和环境条件 (13)7.1 环境条件 (13)7.2 作业的安全要求 (13)7.3 安全应急措施 (14)8. 附录 (18)1.工程概况及工程量1.1 工程概况内蒙古***热电厂1×330MW空冷供热机组工程钢煤斗为内蒙古电力勘测设计院设计,分别布置在BC列、2-8轴之间共6个。
其中支座节为20mm钢板,筒体及锥体外壁采用16mm钢板制作。
钢板材质为Q235-B.Z;煤斗内衬为3mm厚不锈钢板,材质为1Cr18Ni9Ti。
煤斗支座底面标高为25.08m,煤斗上口直径8米,下口直径0.9米,锥体高度8.395米,总高度18.19米。
煤斗外表面防腐措施:先除锈,要求除锈等级Sa21/2,防腐用氯磺化聚乙烯防腐底漆一遍, 氯磺化聚乙烯防腐中间漆2遍, 氯磺化聚乙烯面漆2遍。
钢煤斗制作分三段进行,即筒体、支座节、锥体三部分。
#1钢煤斗制作施工方案升级版目录1适用范围12准备依据13概述和特点14施工准备和必要条件25主要施工机械、测量设备、,工器具36人力资源计划57施工进度58主要施工工艺69施工方法610主要施工措施1611安全控制措施1912文明施工措施2022精细管理2022强制性规定2115项目需要执行安全要求2216附录二十四宁夏枣泉电厂一期2×660mw工程钢煤斗制作施工方案1.适用范围宁夏枣泉电厂一期2×660mw工程钢煤斗制作2.准备依据2.1《电力建设施工质量验收及评价规程》第1部分土建部分(dl/t5210.1-2021)2.2《钢结构工程施工规范》gb50755-2021GB/2022.2.2《电力工程建设职业安全管理体系强制性要求》(GB/20221-2025)[GB/t2801-2025]2.6《电力工程建设安全工作规程》第1部分火力发电厂(dl5009.1-2021)2.7《建筑防腐蚀工程施工规范》(gb50212--2021)2.8《电力钢结构焊接通用技术条件》dl/t678-20212.9钢煤斗制作安装施工相关图纸2.10《火力发电厂焊接技术规程》DL/t869-20222.11《电力建设施工质量验收及评价规程第7部分焊接》dlt5210.7-20212.12《焊工技术考核规程》dl/t679-20212.13特种设备焊接操作人员考试规则tsgz6002-20222.14焊接工艺评定规程DL/t868-20222.15《火力发电厂焊接热处理技术规程》dl/t819-20212.16《中华人民共和国环境保护法》2021主席令12届第9号2.17火力发电工程建设标准强制性条文实施指南2021中国电力出版社2.18《钢结构焊接规范》gb50661-20213概述和特点3.1工程概况及特点宁夏早泉电厂一期2X660MW工程钢制煤斗的生产,单元1的六个钢质煤斗位于轴线1-7和立柱C-D。
