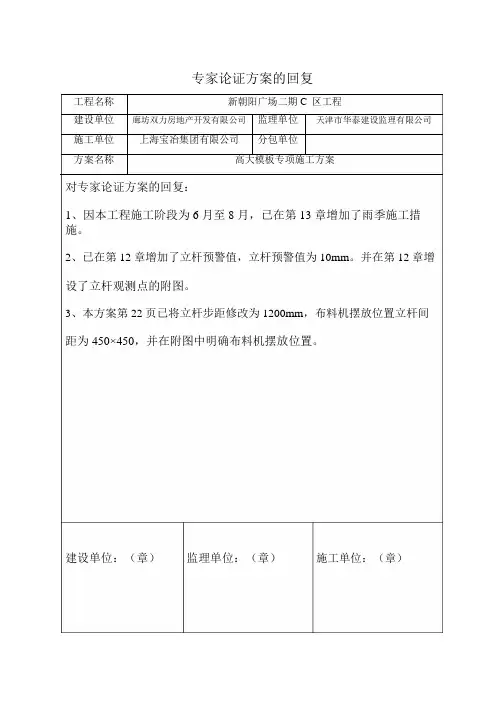

高支模方案专家论证意见回复
- 格式:doc
- 大小:30.00 KB
- 文档页数:1
专家论证方案的回复
工程名称新朝阳广场二期C区工程
建设单位廊坊双力房地产开发有限公司监理单位天津市华泰建设监理有限公司施工单位上海宝冶集团有限公司分包单位
方案名称高大模板专项施工方案
对专家论证方案的回复:
1、因本工程施工阶段为6 月至 8 月,已在第 13 章增加了雨季施工措施。
2、已在第12 章增加了立杆预警值,立杆预警值为 10mm。
并在第12 章增设了立杆观测点的附图。
3、本方案第 22 页已将立杆步距修改为 1200mm,布料机摆放位置立杆间距为450×450,并在附图中明确布料机摆放位置。
建设单位:(章)监理单位:(章)施工单位:(章)。
高支模专项施工方案专家组审查意见1、方案省批流程2、各个区域的图纸内容细化(轴线、标高、尺寸)3、项目部组织构架范围缩小(检查验收人)4、所用木楞的材质及强度5、胶合板(竹、木质)它的含水率5%~13%6、架体的施工步距由于1.8m改为1.5m7、架体的基础不在黏土上而在现浇结构上8、架体下面一层的强度等级要做说明在其拆模前要验算是否能承受得了上部全部荷载(施工荷载)9、垂直、水平剪刀撑做法要用(满堂脚手架的搭设方法)10、架体与周边框架柱的连接要有图11、验收程序;验收架体本身——模板安装前模板安装完成后浇筑前12、施工安全架体本身的在浇筑过程中和浇筑砼的方向顺序以及终凝前的变化13、计算书○1架体的加密计算○2架体是支在结构上而不是支设在土层上14、各个区域的图纸内容细化(轴线、标高、尺寸)15、高支模的验收程序(第三方的介入)16、实际施工有无施工缝17、下层架体的拆除要与上层的结构砼实际强度结合18、应急预案不需要有夏季防暑降温19、施工进度计划20、梁模板侧面无验算21、《混凝土结构工程施工质量验收规范》GB 50204-2011改为《混凝土结构工程施工质量验收规范》GB 50204-(2011版)22、编制依据增加安全生产管理条例——中华人民共和国国务院令第393号23、2800高的梁支撑的水平剪刀撑间距过大24、方案设计的架体的步距不能大于1.825、穿墙螺杆的间距不明26、文字交代与图不一致27、基础的描述错误28、立杆下脚设置的是木板还是槽钢29、验收程序30、砼浇灌的顺序——路线——事项31、监测内容32、高支模梁的节点详图,板的详图(包含水平、垂直剪刀撑)专家组人员:年月日。

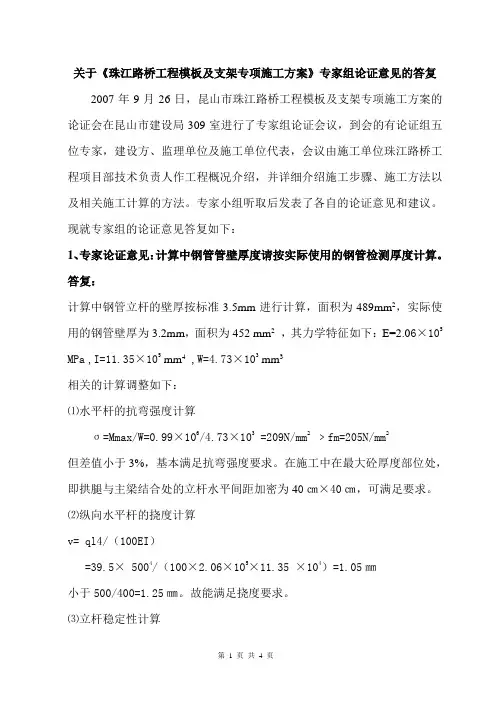

关于《珠江路桥工程模板及支架专项施工方案》专家组论证意见的答复2007年9月26日,昆山市珠江路桥工程模板及支架专项施工方案的论证会在昆山市建设局309室进行了专家组论证会议,到会的有论证组五位专家,建设方、监理单位及施工单位代表,会议由施工单位珠江路桥工程项目部技术负责人作工程概况介绍,并详细介绍施工步骤、施工方法以及相关施工计算的方法。
专家小组听取后发表了各自的论证意见和建议。
现就专家组的论证意见答复如下:1、专家论证意见:计算中钢管管壁厚度请按实际使用的钢管检测厚度计算。
答复:计算中钢管立杆的壁厚按标准3.5mm进行计算,面积为489mm2,实际使用的钢管壁厚为3.2mm,面积为452 mm2,其力学特征如下:E=2.06×105 MPa,I=11.35×105 mm4,W=4.73×103 mm3相关的计算调整如下:⑴水平杆的抗弯强度计算σ=Mmax/W=0.99×106/4.73×103 =209N/mm2 ﹥fm=205N/mm2但差值小于3%,基本满足抗弯强度要求。
在施工中在最大砼厚度部位处,即拱腿与主梁结合处的立杆水平间距加密为40㎝×40㎝,可满足要求。
⑵纵向水平杆的挠度计算v= ql4/(100EI)=39.5× 5004/(100×2.06×105×11.35 ×104)=1.05㎜小于500/400=1.25㎜。
故能满足挠度要求。
⑶立杆稳定性计算调整为:N/(ΦА)=11700/(0.301×452)=86﹤205 n/ mm2立杆稳定性满足要求。
2、专家组意见:贝雷支架整体验算满足要求,但某个构件应按实际受力情况进行复核。
答复:本专项方案中的纵向贝雷架梁均搁在横向贝雷架主节点处,均按设计节点处受力,可以满足构件稳定要求。
纵向贝雷架横向布置位置尺寸图附后。

1#楼高大模板支模整改意见的回复
根据新都安监站2015年3月13日到三佳悦都项目检查1#楼高大模板支模提出的整改内容回复如下:
1、高大模板支撑体系专项施工方案计算书中已综合考虑了施工过程中的布料机恒载和活载
2、混凝土浇筑顺序及工艺已经在方案中阐述清楚。
3、高大支模专题方案已按审批程序进行审批,补充了高大支模方案和各种专题方案公司内部审批表。
4、高大支模搭设人员已进行了三级安全教育和针对性的安全技术交底。
5、高大支模的自检和自检记录已完善。
中国华西企业股份有限公司
三佳悦都项目部
2015年3月20日。

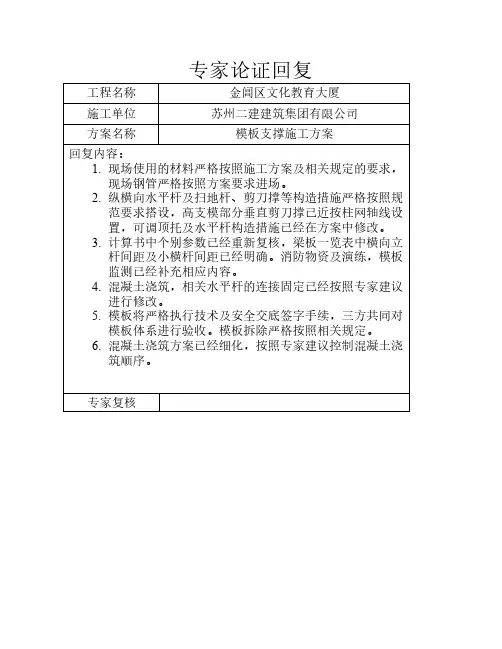

专家论证回复
工程名称金阊区文化教育大厦
施工单位苏州二建建筑集团有限公司
方案名称模板支撑施工方案
回复内容:
1. 现场使用的材料严格按照施工方案及相关规定的要求,
现场钢管严格按照方案要求进场。
2. 纵横向水平杆及扫地杆、剪刀撑等构造措施严格按照规
范要求搭设,高支模部分垂直剪刀撑已近按柱网轴线设
置,可调顶托及水平杆构造措施已经在方案中修改。
3. 计算书中个别参数已经重新复核,梁板一览表中横向立
杆间距及小横杆间距已经明确。
消防物资及演练,模板
监测已经补充相应内容。
4. 混凝土浇筑,相关水平杆的连接固定已经按照专家建议
进行修改。
5. 模板将严格执行技术及安全交底签字手续,三方共同对
模板体系进行验收。
模板拆除严格按照相关规定。
6. 混凝土浇筑方案已经细化,按照专家建议控制混凝土浇
筑顺序。
专家复核。
高大模板专项施工方案专家评审意见回复表工程名称福宝光电有限公司新建厂房工程专项施工方案名称高大模板专项施工方案建设单位苏州福宝光电有限公司施工单位苏州狮山建筑安装工程有限公司监理单位苏州正建工程建设监理有限公司回复时间2015年9月29专家评审意见回复内容:根据2015年9月25日召开的对福宝光电有限公司新建厂房工程高大模板专项施工方案的专家论证会,专家组提出了许多宝贵的意见和建议,我司项目部积极主动的根据专家组提出的意见和建议给予回复,内容如下:1、承重架基础土方部分的技术要求:已在本方案平P17中补充了承重架基础土方的技术要求。
2、300×800、400×900、300×1200、400×1200梁底立杆间距已按专家组要求做了调整,详见附图及方案中的横向模板支撑布置一览表。
3、支撑架高度超过8米时,顶部应增加一道水平杆:已按规范要求及专家组意见在方案P8,5.4.3及附图中做了整改。
4、按专家组要求,后浇带独立支撑体系方案图已在附图中做了增加。
5、本工程的框架柱根据组的意见,调整为框架柱与梁板分开浇筑,详见方案P24及附图中模板支撑与框架柱的连接结节点图。
6、增加高处防坠落措施见P36,9.2.5。
调整后监测方案、监测频率见P25,7.1。
高支模与非高支模模板支撑间的连接图见附图。
7、生产厂房一、生产厂房二的剪刀撑已按专家组意见做了调整,见附图8、进场钢管、扣件的检测要求在本方P13、P14中的4.4.2,4.4.3做了说明。
9、在方案P22的5.7.1中增加了对模板支撑搭设的验收要求。
苏州狮山建筑安装工程有限公司2015年9月29。
包头市新世纪民族幼儿园第五幼儿园建设项目模板安全专项施工方案专家论证意见回复1、工程概况中应详细描述高大模板区域及周边的施工情况,明确高大模板区域支撑于什么部位。
回复:1-9轴1/A-E列区域高大模板及周边的模板搭设及钢筋绑扎完毕,混凝土还没有浇筑。
高大模板区域支撑于基础筏板上。
2、因后浇带分隔,大梁底部剪刀撑应分区自成体系。
回复:后浇带两侧的架体支撑体系全部自成体系,分别搭设。
3、所有立杆应对接,水平杆应搭接,搭接长度不小于1米并用3个扣件固定。
必须纵横双向设置水平杆及扫地杆,板底立杆站距应与梁底立杆站距相等或成模数关系,保证所有水平杆能够拉通。
所有水平杆必须与立杆固定牢固,扣件扭紧力矩必须达到40-65N.m。
回复:所有立杆对接,水平杆搭接,搭接长度不小于1米并用3个扣件固定。
纵横双向设置水平杆及扫地杆,板底立杆站距与梁底立杆站距相等或成模数关系,所有水平杆应拉通。
水平杆必须与立杆固定牢固,扣件扭紧力矩达到40-65N.m4、立杆底部应垫通长木垫板,板宽≥300mm,板厚≥50mm。
回复:立杆底部设置通长木垫板,板宽≥300mm,板厚≥50mm5、混凝土浇筑方案中应明确先浇筑高大模板区域及周边的框架柱混凝土,待柱混凝土强度达到设计强度的50%以上后,再对称浇筑高大模板区域的梁板混凝土。
回复:混凝土浇筑方案中已明确先浇筑高大模板区域及周边的框架柱混凝土,待柱混凝土强度达到设计强度的50%以上后,再对称浇筑高大模板区域的梁板混凝土6、大梁两侧及垂直大梁方向应间隔4跨且不大于5米设置纵、横双向的垂直剪刀撑。
剪刀撑必须通过架体的主节点。
回复:方案中已补充在大梁两侧及垂直大梁方向应间隔4跨且不大于5米设置纵、横双向的垂直剪刀撑。
剪刀撑必须通过架体的主节点。
7、架体搭设必须符合规范JGJ130-2011及JGJ162-2008第六章的要求。
回复:规范JGJ130-2011第六章中有以下要求6.2.1条:1)纵向水平杆应设置在立杆内侧,单根杆长度不应小于3跨;2)纵向水平杆接长应采用对接扣件连接或搭接,并应符合下列规定:㈠两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3㈡搭接长度不应小于1m,应等间距设置3个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
广东茂名港博贺新港区粤电煤炭码头干煤棚制作与采购(高支模)安全专项施工方案专家论证意见回复回复第1点:边柱24.3米梁500mm*700mm的模板支撑,依据附件五(梁模板扣件钢管支撑架)的计算结果梁下按4根承重立杆搭设,并且和柱、梁结构施工用架体连成整体。
具体布置见附图:回复第2点:中柱24.3m梁500mm*700mm的模板支撑,依据附件九(梁模板扣件钢管支撑架)的计算结果梁下按4根承重立杆搭设,并且和柱、梁结构施工用架体连成整体。
具体布置见附图:回复第3点:P6:梁底次楞计划使用50*100*4000mm的木方,按此计算立杆纵距满足安全施工要求。
回复第4点:P5改为现行的:《危险性较大的分部分项工程安全管理规定》中华人民共和国住房和城乡建设部令[2018]37号回复第5点:梁、柱与架体拉结间距不大于4500mm,具体见附图:回复第6点:混凝土浇筑方式已补充完成,见P18回复第7点:每跨均设5部上人斜道,分别设在⑤/⑥、⑨/⑩、○13/○14、○18/○19、○22/○23之间,其中B、C、D、E设在槽南,A轴设在槽北。
见附图回复第8点:梁底增设的支撑立杆上部均安放顶托顶紧主龙骨,以提高梁底承重立杆的承载力。
见附图。
回复第9点:根据附件一至附件九的计算结果,梁底均设承重立杆并与周边立杆连成整体。
见附图。
回复第10点:采取先柱后梁整体式的混凝土浇筑方式,拆完模板后立即进行抱柱、梁加固措施。
见附图。
回复第11点:P40如:必须配备和正确使用合格的安全帽、安全带和有关劳动保护用品;回复第12点:见P57(6)回复第13点:见附件:回复第14点:见附件回复第15点:见附件。
依据附件五(梁模板扣件钢管支撑架)的计算结果,梁下按4根承重立杆搭设,并且在梁下每两个立杆中间增设一根承重立杆原立杆纵距1260mm调整为630mm。
并且和柱、梁结构施工用架体连成整体。
具体布置见附图。
回复第17点:由施工设计图纸(11S236-SS-JG-14a04基础布置图)可知大部分架体搭设在承台顶面,只有很少部分落在承台间的回填土(承台间C15混凝土硬化)上面。
专项施工方案专家组论证意见回复单尊敬的专项施工方案专家组:首先,我们对贵组织在本次专项施工方案的论证中所提出的意见和建议表示衷心的感谢。
我们认真阅读了贵组织在方案中所提出的问题和疑虑,并将在此回复单中对这些问题进行逐一回应,希望能够进一步沟通和讨论。
首先,在本次方案的论证中,贵组织对我们所提出的施工方案提出了一些技术和安全方面的疑虑。
我们非常重视贵组织的意见,并已经进行了进一步的深入研究和论证。
关于技术方面的问题,我们已经对施工中可能遇到的技术难题进行了详细的分析和研究。
我们进行了大量的实地勘察和实验,以确保所提出的方案能够在实际施工中得到成功应用。
我们已经与一些技术专家进行了深入的讨论和交流,得到了他们的认可和支持。
根据贵组织的意见,我们也将进一步完善方案中的技术细节,以确保在施工中能够更加顺利地进行。
另外,贵组织提到了方案中的一些环境影响和社会影响的问题。
我们非常重视环境和社会的影响,并已经进行了详细的评估。
我们考虑了施工对环境的影响,提出了相应的措施来减少对环境的影响。
对于社会方面的影响,我们也会充分与相关部门和社会团体进行沟通,确保施工不会给周边社区和居民带来不良影响。
此外,贵组织还对方案的可行性进行了质疑。
我们已经进行了充分的论证和研究,确信提出的方案是可行的。
我们参考了类似项目的经验和成功案例,并进行了详细的预算和资源评估。
我们认为,通过充分的准备和严格的执行,该方案能够顺利推进,并达到预期的效果。
最后,我们还注意到贵组织对方案的可持续性和未来发展的关注。
我们对此表示赞赏,并将进一步研究和改进方案,以使其更加符合可持续发展的要求。
我们会考虑方案中的资源利用、能源效率和环境保护等方面,确保施工工程能够在经济、社会和环境的可持续性之间取得平衡。
再次感谢贵组织对我们方案的审查和意见提出。
我们将认真对待贵组织的意见,并在后续的研究和实施中加以考虑和改进。
我们期待与贵组织进一步合作,共同推动本项目的顺利进行。
高支模专项施工方案专家论证后背景随着城市建设的不断推进,建筑行业呈现出多样化、高效化、安全化和环保化的趋势。
作为建筑行业中使用最广泛的模板,高支模在建筑工程中的使用越来越普遍。
然而,由于高支模专项施工方案的质量不稳定,导致建筑行业中出现了一系列安全问题。
针对这一情况,需要借助高支模专项施工方案专家的技术力量,对高支模专项施工方案进行评估和调整,以确保施工质量和安全性。
目的本文旨在论述高支模专项施工方案专家对高支模专项施工方案的论证结果及建议,以确保施工方案质量和安全性。
方法高支模专项施工方案专家通过对高支模专项施工方案的研究和论证,提出了以下四点建议:1. 细节要求的明确化高支模专项施工方案中存在着大量的细节要求,这些细节要求的实现与否,将直接影响着施工质量和安全性。
因此,高支模专项施工方案专家提议,在高支模专项施工方案中明确每个细节要求的实现方法和标准,以确保这些要求能够得到完整实现。
2. 实验数据的采集在高支模专项施工方案中,需要考虑到各种不同施工条件下的应变情况。
因此,高支模专项施工方案专家提议,对不同环境条件下的应变情况进行实验数据的采集,以提供更加准确的施工方案调整和优化建议。
3. 施工工艺的优化高支模的施工工艺直接关系到施工质量和安全性。
高支模专项施工方案专家提议,对高支模施工工艺进行深入分析和研究,以寻求施工工艺的最佳优化方案,并利用实验数据对方案进行评估和调整。
4. 专项施工方案的标准化高支模专项施工方案的标准化,是确保施工质量和安全性的重要保证。
高支模专项施工方案专家提议对高支模专项施工方案进行标准化的研究和制定,以确保施工方案具有可复制性、可操作性和可检验性。
结论通过高支模专项施工方案专家的论证与建议,可以有效地提高高支模施工方案的质量和安全性,为建筑行业中高支模的可持续发展提供有力的支撑。
参考文献1.中国建筑工程学会. 高支模施工技术规程:GB 50082-2009[S].北京:中国计划出版社, 2009.2.郑维全,骆桂华.高支模施工工艺及其应变特性分析[J].中国建筑工程教育, 2018, 29(6):104-108.3.王洪学.国内高支模施工技术研究进展[J].建筑技术, 2019, 50(3):100-103.。
