石方路基填筑试验段施工总结一、工程概述本次石方路基填筑试验段位于_____路段,起止桩号为 K_____ +_____ 至 K_____ +_____ ,长度为_____m。
该试验段的施工目的是为了确定石方路基填筑施工的最佳工艺参数,包括石料的规格、压实设备的选型及组合、压实遍数、压实速度、松铺厚度等,为后续大规模的石方路基填筑施工提供可靠的技术依据。
二、施工准备(一)技术准备在施工前,我们组织了技术人员对设计文件、施工图纸进行了详细的会审,并编制了石方路基填筑试验段施工方案。
同时,对现场施工人员进行了技术交底和安全交底,确保每一位施工人员都熟悉施工工艺和质量要求。
(二)材料准备石料选用了质地坚硬、强度高、耐风化的岩石,其抗压强度不小于_____MPa。
石料的最大粒径不超过层厚的 2/3,且不大于_____cm。
对于粒径过大的石料,采用了机械破碎的方法进行处理,以保证石料的级配良好。
(三)机械设备准备投入的主要机械设备有:推土机_____台、压路机_____台、装载机_____台、自卸汽车_____辆等。
所有机械设备均性能良好,满足施工要求。
(四)测量准备在施工前,我们对试验段进行了测量放样,确定了填筑的边界和中心线,并在每隔 20m 处设置了中桩和边桩,以便控制填筑的高程和宽度。
三、施工工艺(一)基底处理首先对基底进行清理,清除表面的杂草、树根、腐殖土等杂物,并对基底进行平整和碾压,使其压实度达到设计要求。
对于基底存在的软弱土层,采用换填或加固处理的方法进行处理。
(二)分层填筑采用水平分层、纵向分段的方法进行填筑。
每层松铺厚度根据试验确定,一般不超过 50cm。
填筑时,由自卸汽车将石料卸至指定地点,然后由推土机进行推平,使石料分布均匀。
(三)摊铺平整在石料推平后,采用人工配合平地机进行平整,确保层面平整,无明显的高差和突出的石块。
(四)碾压夯实碾压采用先静压、后振压的方式进行。
静压 1-2 遍,振压 4-6 遍,碾压速度控制在 2-4km/h。
路基试验段总结报告概述:路基试验段是道路建设中的重要环节,通过对土壤、材料及施工工艺等因素的考察研究,为道路工程的设计和施工提供重要的依据。
本文旨在总结并分析我们所进行的路基试验段工作,以期对今后的道路工程建设有所启示和改进。
一、实验目的和方法为了确保道路工程的安全和可靠性,我们制定了以下几项实验目的:1. 评估土壤的承载力和稳定性;2. 分析路基结构在不同荷载条件下的变形和变化规律;3. 确定最佳的路基材料配比方案;4. 验证施工工艺和设备的可行性。
在实验中,我们采用了以下几种方法来进行测量和分析:1. 采集样本土壤进行室内试验;2. 利用静载试验机对路基进行负荷测试;3. 利用光纤传感器监测路基变形;4. 利用图像分析技术对路基材料的颗粒特性进行分析。
二、实验结果和数据分析经过多次实验和数据收集,我们得出了以下几方面的结论:1. 不同土壤类型的承载力存在明显差异,其中黏土性土壤的承载力较低,砂质土壤的承载力较高;2. 在荷载作用下,路基产生的变形主要表现为纵向收缩和横向膨胀,而土壤的松弛和沉陷变化较小;3. 通过对不同配比方案进行实验,我们发现石灰加入对提高土壤的稳定性有明显效果;4. 实验中使用的施工工艺和设备能够满足道路工程建设的需求,并且具有良好的适应性。
三、问题和不足之处在进行实验过程中,我们也遇到了一些问题和不足之处,主要包括:1. 实验过程中的样本数量较少,对土壤的特性测量和分析结果可能存在一定的误差;2. 对于某些特殊类型的土壤,如高湿土壤和膨胀土壤,我们的实验结果还需要进一步的研究和验证;3. 在实验过程中,我们的施工工艺和设备虽然能够满足要求,但还需要进一步的改进和优化。
四、改进建议针对上述问题和不足之处,我们提出以下几点建议:1. 增加样本数量,提高实验数据的准确性和可信度;2. 加强对特殊土壤类型的研究,以获得更全面的土壤特性和行为规律;3. 继续优化施工工艺和设备,提高施工效率和工程质量;4. 加强与相关科研机构和企业的合作,共享研究成果,促进道路工程建设的发展。
路基填筑试验段施工一、前言路基填筑是公路建设中的基础工程,对后续公路运行安全和舒适性都有着重要的影响。
在路基填筑过程中,为了保证填筑质量和工期,我公司在某段公路上进行了路基填筑试验段的施工,经过前期准备和施工现场管理,最终成功完成了填筑任务。
本文将从地质情况、试验段选址、施工方案、施工质量等方面进行,以期对今后的路基填筑工程提供参考和帮助。
二、地质情况试验段所在的地质条件中,土层为富含黏性的粘土和黏土,地下水位较高,属于水土不良地区。
在填筑过程中,我们充分考虑了地质情况和自然灾害的影响,采取了地质勘探、钻孔、地震测量等手段,确定了填筑高程和填筑材料的使用。
三、试验段选址由于试验段所在区域的地质条件较为特殊,我们在选址过程中特别注意了以下几点:1. 强化地基为了保证路面硬度和稳定性,我们在试验段下段进行了强化地基的处理,采用了砾石堆填和压实加固等技术,使地基强度得到了有效提高。
2. 避让断层在试验段选址过程中,我们通过地质勘探和现场探查,避让了局部的断层和较强的地震带,以保证填筑质量和工程安全性。
3. 建立地表监测系统为了及时掌握地表变形等情况,我们在试验段周围设置了地表监测系统,并建立了相关的数据分析和报警机制,有效预防了地质灾害的发生。
四、施工方案针对地质条件和试验段设计要求,我们提出了以下施工方案:1. 按层填筑为了保证填筑质量和工期,我们采用了“按层填筑”的方式,即先进行初期夯实,然后在已经夯实的土层上再进行中期填筑和后期夯实处理。
这种方法不仅可以控制填筑厚度和坡度,还可以改善土层密实度和排水性能。
2. 保温覆盖由于试验段的地质条件较为特殊,冬季气温较低,为了保证填筑质量和提高填筑效率,我们采用了保温覆盖技术,在填筑过程中加强了保温措施,有效防止了低温冻害等问题的发生。
3. 系统管理为了保证施工质量和进度,我们在试验段施工中建立了完善的施工管理体系,从资源协调、人员安排、质量监控等方面进行了系统化管理,使整个施工过程有序化和标准化。
路基试验段总结第一篇:路基试验段总结新建山西中南部铁路通道ZNTJ-13标段工程路基填筑试验段总结报告编制:审核:批准:山西中南部铁路通道ZNTJ-13标段二0一一年五月十三日第二篇:路基试验段技术总结 3XXXXX改建工程第七合同段K642+300~K642+500路基试验段技术总结一、工程概况本合同段所处区域属公路自然区划VI2区(绿洲-荒漠区),本段路线以沿老路布设为原则,对老路裁弯取直,一般沿老路一侧加宽。
本合同段路基主要有填方、半填半挖、挖方等几种断面形式,采用二级公路标准,设计时速80km/h,路基宽度12.0m。
二、试验段工程概况1、工程概况试验段自K642+300-K642+500段长200m,路面结构类型采用Ⅰ-4-20-23,本段在纵坡为-0.500%的直线段上,路基沿老路两侧加宽,老路沥青面层较完好,施工便道在右侧戈壁中整平7.0m便道,无施工干扰,方便施工。
本段地基土主要为圆砾、粗砂,地质条件较好。
本段路基最小填土高度0.166m,最大填土高度0.792m,中线平均填土高度0.284m,路基土石方1198m。
2、取土场地质概况本试验段采用k640+440右侧500m取土场,交通方便,储量丰富。
该料场为砾类土,根据基底天然含水量和标准击实试验的结果,确定最大干密度2.26g/cm,最佳含水量5.1%,级配满足各项指标要求,符合规范要求。
因取土场便道要横跨电信、移动、联通光缆,故施工队对光缆处便道采取加高1.5m路面保护的措施。
3、人员、机具配置试验路段于2006年8月14日开工至8月22日结束,历时9天,33共配各种机械设备8台,其中挖掘机1台,装载机1台,平地机1台,压路机1台,洒水车1辆,自卸车3辆。
司机14人,技术管理干部5人,测量员1人,试验员1人,质检员1人,辅助人员10人。
三、试验路段施工1、施工测量放线根据已复测闭合的导线点及水准点,利用全站仪恢复中心控制点,按每20m测设出中心桩及其高程并测设出路基边坡线。

路基试验段总结(精加工).doc路基试验段总结(精加工)一、前言路基试验段是公路建设中重要的环节,它对于验证设计参数、优化施工工艺、评估材料性能以及确保工程质量具有重要意义。
本总结旨在详细记录和分析XX公路项目路基试验段的施工过程、试验结果以及取得的经验教训。
二、工程概况1. 项目背景XX公路项目是连接XX至XX的重要交通干线,全长约XX公里。
项目包括路基、路面、桥梁、隧道等工程。
2. 试验段位置试验段位于XX公路KXX+XXX至KXX+XXX段,全长XXX米,地质条件和环境因素具有代表性。
3. 试验目的验证路基设计参数的合理性探索和优化施工工艺评估路基材料的性能为后续大规模施工提供技术依据三、试验段设计1. 设计参数根据地质勘察结果和设计规范,确定了试验段的路基宽度、高度、边坡坡度等设计参数。
2. 材料选择选择了符合设计要求的填料,包括粘土、砂砾等,并进行了材料的物理力学性能测试。
3. 施工工艺制定了详细的施工工艺流程,包括填料摊铺、压实、检测等环节。
四、施工过程1. 施工准备完成了施工场地的清理、施工机械的准备以及施工人员的培训。
2. 填料摊铺按照设计厚度和宽度进行填料摊铺,确保摊铺均匀。
3. 压实作业采用重型压路机进行分层压实,严格控制压实遍数和速度。
4. 质量检测对压实度、弯沉值等指标进行实时检测,确保满足设计要求。
五、试验结果1. 压实度检测试验段的压实度达到了设计要求,平均压实度为XX%。
2. 弯沉值检测弯沉值检测结果表明,路基整体稳定性良好,平均弯沉值为XX(0.0Xmm)。
3. 材料性能评估填料的物理力学性能满足设计要求,具有良好的承载能力和稳定性。
六、问题与解决1. 填料供应不稳定与供应商沟通,确保填料供应的连续性和质量。
2. 压实度不均匀调整压实工艺,增加压实遍数,确保压实度均匀。
3. 环境因素影响根据天气和地质条件,灵活调整施工计划和工艺。
七、经验总结1. 设计参数的验证试验段的成功实施验证了设计参数的合理性,为后续施工提供了依据。
石方路基填筑试验段总结报告一、试验背景随着城市建设的快速发展,交通建设也得到了迅猛的发展。
其中,公路建设是交通建设的重要组成部分。
公路的基础工程中,石方路基填筑是必不可少的一环。
为了确保公路的质量和稳定性,进行了石方路基填筑试验段的建设与研究。
二、试验目的本次试验的目的是通过对石方路基填筑的实际操作,验证填筑工艺和材料的合理性,评估填筑工艺的可行性,并总结填筑过程中的经验教训,为今后类似项目的填筑提供参考。
三、试验内容1.原材料选择:根据实际情况,选择了适宜的石方材料和填筑材料。
2.填筑工艺:根据设计要求,采用逐层填筑的方式进行,保证填筑的均匀性和稳定性。
3.填筑设备:使用挖掘机、翻斗车等设备进行填筑工作。
4.填筑控制:通过填筑高程控制点和沉降点的测量,控制填筑的水平和垂直度。
四、试验结果经过一段时间的试验填筑,取得了以下结果:1.填筑工艺的可行性得到了验证,各道工序之间的衔接紧密,填筑层之间的结合牢固。
2.填筑材料的选择合理,填筑后的路基质量良好,符合设计要求。
3.填筑过程中,出现了一些问题,例如填筑层高度控制不够准确,导致部分路基高度偏差较大等。
这些问题需要在今后的工作中加以改进。
五、总结与建议1.石方路基填筑工艺是一项复杂而重要的工作,需要严格操作,合理控制。
在今后的类似项目中,应加强对填筑工艺的研究和应用。
2.填筑材料的选择非常关键,要根据实际情况选择合适的石方材料和填筑材料。
同时,要对填筑材料的质量进行严格把控,确保填筑后的路基质量良好。
3.在填筑过程中,应加强对填筑层高度的控制,避免出现高度偏差过大的情况。
可以利用精确的测量仪器和技术手段,进行高程控制,提高填筑的准确性。
4.填筑过程中,应及时记录填筑的各项参数和测量数据,以便总结和改进填筑工艺。
同时,要进行及时的质量检查和评估,确保填筑的工艺和质量达到要求。
六、展望石方路基填筑试验段的建设与研究,为今后类似项目的填筑提供了宝贵的经验和参考。
填石路基试验段填石路基试验段是在道路建设中常用的一种路基处理方法,其常见的特点为填充一定尺寸的石料或者其他的坚硬材料。
为了掌握其正确的使用方法,我们在某地进行了一次填石路基试验段的实验,本文将对此次实验的结果及分析进行。
实验区域本次实验选择了某地的一条公路,实验区域长5000米,路宽为15米,总面积为75000平方米,路面采用的是水泥混凝土路面。
在实验区域内,我们选取了不同位置、不同路段进行了填石路基试验。
实验方法在选取的试验路段上,我们进行了以下工作:1.清理路面:使用清扫车将试验区域内的杂物清理干净。
2.矫正路面高度:将试验区域内路面高度低于标准高度的地方进行矫正。
3.水平铺设石料:在道路上铺设约15-20厘米厚的石料,并用铁锤进行均匀敲打,使其凝固结实。
4.倾斜设置石料:倾斜设置石料的变化范围是4-6%。
结果分析在试验过程中,我们不仅对道路进行了系统的测量和记录,还对填石部分进行了常规的强度、密度等测试。
根据实验结果,得出如下分析:1.试验结果表明,填石路基可以有效改善公路结构,具有良好的透水性和排水性,同时也使公路适应了更广泛的气候条件。
2.填石路基对各种载荷的负载性能非常出色,试验表明该种路基结构对于水泥混凝土路面的承载具有一定的抗压性,填石路基可承受的荷载与水泥混凝土相同,在一定的程度上,填石路基较传统路基的承载能力更强。
3.试验结果中,石料的稳定性也变得更加优越,相比于一些传统路基结构,填石路基能够更好地防止因材料龟裂或轻微变形引起的结构破坏现象,在长期运营下基本不会出现路面破裂、变形这些问题。
4.在考虑经济效益的方面,填石路基的填筑工艺简单,因此它的建造成本要低于传统路基结构,并且根据试验结果建立的经济模型也表明,填石路基的总体成本相对较低。
根据以上实验结果及分析,填石路基相对于传统的路基结构可以有效提高路面的承载能力和稳定性,同时还可以更好地适应复杂气候条件下的路面应用,但在实施路面改造时应该根据具体情况进行选择,我们相信填石路基将成为公路工程中得到应用的重要技术之一。
路基试验段总结报告报告人:XXX报告时间:XXXX年XX月XX日摘要:一、引言路基试验段是指在道路工程施工前,为了评价路基设计方案的可行性和质量,进行的现场试验工作。
路基试验段采用特定的设计方案、施工工艺和材料,用于检验道路路基的承载能力、抗沉降性能等。
本次试验段位于XXXX区域,总长度XXX米,是一条环形的路段,包括XX号地区和XX号地区。
二、试验设计与材料选择本次试验段的设计方案考虑了当地的地质条件、交通流量、气候特点等因素。
路基是采用XX方法施工,XX种材料作为基础层和面层材料。
试验段的设计参数包括路宽、路面厚度、坡度等。
为了综合评价路基的性能,本次试验还设置了应力监测设备、沉降监测设备以及温度监测设备。
三、试验结果与分析本次试验段经过XXX年的运行,取得了不错的效果。
通过对试验段的检测和分析,得到了以下结论:1.路基承载力优良:试验段经过重型车辆的长时间运行,虽然出现了部分破坏和较小的沉降,但整体的承载能力符合工程设计要求。
路基材料的选择和施工工艺得到了验证;2.路面平顺度良好:通过对路面平整度的检测,试验段的水平平整度和垂直平整度均达到了规定要求。
3.路基的稳定性较好:通过长时间的监测,试验段的边坡和填方土体的稳定性得到了验证,边坡没有出现明显的滑坡迹象,填方土体的沉降符合要求。
4.温度对路面的影响:试验结果显示,温度变化对路面的影响较小,未出现明显的开裂和变形现象。
四、存在问题及建议通过对试验段的综合分析,发现了以下问题:1.存在的病害:试验段中出现了部分裂缝、坑槽等路面病害,需要及时进行维修和修补。
2.土质改良:部分填方土体的稳定性较差,建议对填方施加进一步的土质改良措施。
3.施工工艺优化:试验段一些路段的施工质量未达到预期,建议优化施工工艺和加强施工质量管理。
综上所述,通过对路基试验段的评估,得到了路基设计方案的验证和改进建议。
针对存在的问题,应加强路面维修和土质改良工作,优化施工工艺,以提高路基的稳定性和寿命。

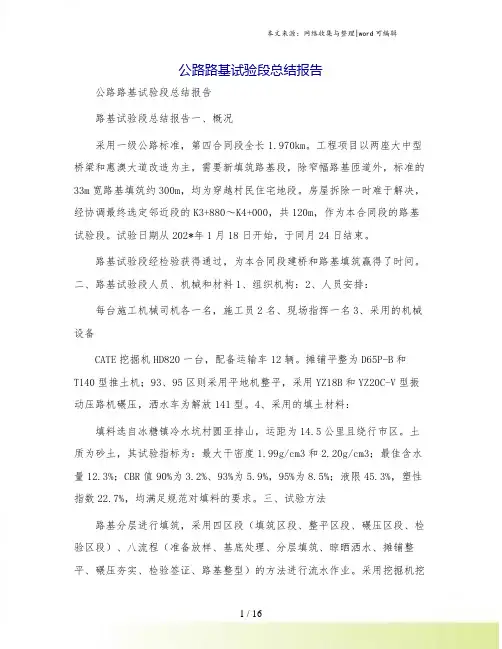

公路路基试验段总结报告公路路基试验段总结报告路基试验段总结报告一、概况采用一级公路标准,第四合同段全长1.970km。
工程项目以两座大中型桥梁和惠澳大道改造为主,需要新填筑路基段,除窄幅路基匝道外,标准的33m宽路基填筑约300m,均为穿越村民住宅地段。
房屋拆除一时难于解决,经协调最终选定邻近段的K3+880~K4+000,共120m,作为本合同段的路基试验段。
试验日期从202*年1月18日开始,于同月24日结束。
路基试验段经检验获得通过,为本合同段建桥和路基填筑赢得了时间。
二、路基试验段人员、机械和材料1、组织机构:2、人员安排:每台施工机械司机各一名,施工员2名、现场指挥一名3、采用的机械设备CATE挖掘机HD820一台,配备运输车12辆。
摊铺平整为D65P-B和T140型推土机;93、95区则采用平地机整平,采用YZ18B和YZ20C-V型振动压路机碾压,洒水车为解放141型。
4、采用的填土材料:填料选自冰糖镇冷水坑村圆亚排山,运距为14.5公里且绕行市区。
土质为砂土,其试验指标为:最大干密度1.99g/cm3和2.20g/cm3;最佳含水量12.3%;CBR值90%为3.2%、93%为5.9%,95%为8.5%;液限45.3%,塑性指数22.7%,均满足规范对填料的要求。
三、试验方法路基分层进行填筑,采用四区段(填筑区段、整平区段、碾压区段、检验区段)、八流程(准备放样、基底处理、分层填筑、晾晒洒水、摊铺整平、碾压夯实、检验签证、路基整型)的方法进行流水作业。
采用挖掘机挖土,推土机配合集土,自卸车运输,推土机(平地机)整平,振动压路机碾压的施工方法。
1、施工准备(1)施工测量:对所属导线、水准点进行复测,对横断面进行检查与补测。
增设水准点并进行控制点的加密设置,对道路用地边界进行检查和施工调查,现场标志出路基边缘坡脚,排水沟,护坡道等的具体位置。
(2)土工试验:对基底土质进行标准击实试验,确定其最大干密度和最佳含水率。

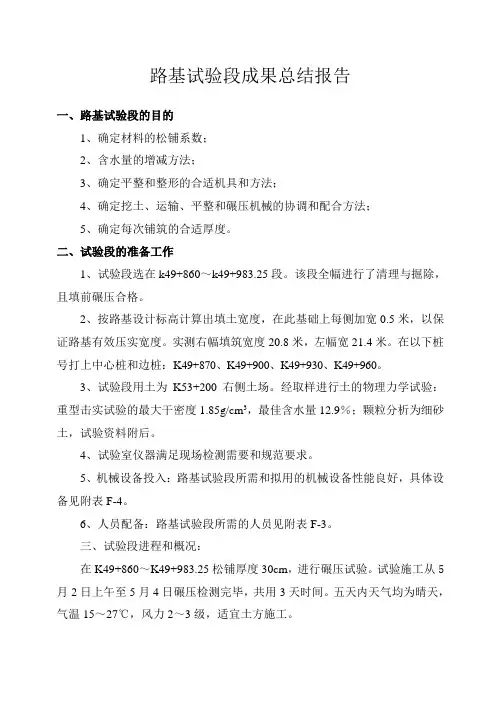

路基试验段成果总结报告一、路基试验段的目的1、确定材料的松铺系数;2、含水量的增减方法;3、确定平整和整形的合适机具和方法;4、确定挖土、运输、平整和碾压机械的协调和配合方法;5、确定每次铺筑的合适厚度。
二、试验段的准备工作1、试验段选在k49+860~k49+983.25段。
该段全幅进行了清理与掘除,且填前碾压合格。
2、按路基设计标高计算出填土宽度,在此基础上每侧加宽0.5米,以保证路基有效压实宽度。
实测右幅填筑宽度20.8米,左幅宽21.4米。
在以下桩号打上中心桩和边桩:K49+870、K49+900、K49+930、K49+960。
3、试验段用土为K53+200右侧土场。
经取样进行土的物理力学试验:重型击实试验的最大干密度1.85g/cm3,最佳含水量12.9%;颗粒分析为细砂土,试验资料附后。
4、试验室仪器满足现场检测需要和规范要求。
5、机械设备投入:路基试验段所需和拟用的机械设备性能良好,具体设备见附表F-4。
6、人员配备:路基试验段所需的人员见附表F-3。
三、试验段进程和概况:在K49+860~K49+983.25松铺厚度30cm,进行碾压试验。
试验施工从5月2日上午至5月4日碾压检测完毕,共用3天时间。
五天内天气均为晴天,气温15~27℃,风力2~3级,适宜土方施工。
四、试验段施工程序及方法:1、K49+860~K49+983.25段,长123.25m,松铺厚度为30cm。
清理掘除、填前压实经自检和监理工程师抽检合格。
本试验段采用施工机械:YZ14B、YZ18振动压路机各一台、40T拖式压路机、PY180平地机一台、宣化T140-1推土机一台、12m3洒水车一台、现场检测试验仪器一套、水准仪一台。
2、施工放线:上土前按图F-2布点分布测量1~12#点高程,并在中心桩、边桩上挂距地面30cm的红线。
按每车土18m3计算,可铺面积60m2,本幅总面积为5496m2,共需90车,考虑前后顺延垫土,拟运92车,按7排×13行平均分布,洒灰线,划方格。
