循环流化床锅炉冷态试验的经验总结循环流化床锅炉冷态试验的经验总结1概述循环流化床燃烧技术是近二十年来迅速发展的一种洁净煤燃烧技术,其特有的颗料循环气固流动特性,加上煤种适应性强、燃烧效率高、污染勿排放量低和负荷调节性能好等特点,被广泛推广应用。
早在上世纪八十年代,我国就开始在中小型容量锅炉推广应用循环流化床燃烧技术。
目前在环保要求日益严格、电厂负荷调节范围较大、煤种多变、原煤直接燃烧比例高、燃煤与环保的矛盾日益突出的情况下,循环流化床锅炉更是成为重要的高效、低污染新型燃烧技术,在国内得到了迅速的推广与发展。
在循环流化床燃烧技术中,循环流化床锅炉的冷态试验是保证锅炉安全经济稳定运行和发挥经济效益的基础。
通过对常温下锅炉风烟系统、流化特性、物料循环系统等进行系统的性能测试,以发现和消除隐患。
为锅炉正常运行提供保障,为锅炉热态运行确定合理的运行参数和运行方式,保持锅炉最佳运行方式。
循环流化床锅炉在第一次启动之前和检修后,进行科学有效的冷态试验,从安全和效益上都是非常必要的。
2冷态试验的准备工作为了保证冷态试验的准确性和试验的顺利进行试验前必须做好充分的准备工作。
2.1风烟道严密性试验循环流化床锅炉对密封性的要求比其它形式的锅炉要求更严格,这是因为循环流化床锅炉炉膛处于正压条件下燃烧,而且在密相区和稀相区下部正压比较高,因此对漏风实验要特别重视。
实验一般在烟风道、炉本体和电除尘安装结束以后,锅炉没有保温以前进行,以检查烟风道、人孔门、炉膛、分离器四周、尾部炉墙、空预器和电除尘是否漏风。
烟风道漏风将直接影响流化质量,造成不必要的风量损失,加大风机出力,影响风机出口风压;人孔门、炉膛、分离器四周、尾部炉墙、空预器和电除尘在运行中将引起灰尘泄漏,污染环境,不利于环保。
漏风实验的检查方法一般采用:正压法和负压法两种。
a)正压法:关闭所有人孔门、观察孔、测量孔、引风机挡板、二次风机挡板、返料风门,逐渐开启一次风机挡板,维持炉膛正压(50—100)Pa,在一次风机入口处逐渐加入干燥的石灰粉,运行一段时间后停风机检查。
循环流化床锅炉新型移动床冷渣器换热特性研究
何自聪;卢啸风;王学深;甘政;郑雄;董中豪;张戎迪;王泉海;亢银虎;李建波
【期刊名称】《电力学报》
【年(卷),期】2022(37)6
【摘要】对循环流化床锅炉底渣余热回收与利用进行研究,发现存在回收的余热品质不高的问题,提出了错流式移动床技术的CFB锅炉底渣余热回收新方案。
依据工业试验数据,利用数值模拟方法,研究了错流式移动床级数对气固流动与换热特性的影响。
工业试验结果表明,采用双回程布置的错流式移动床冷渣器,在进渣温度为860℃时,冷渣器的出口风温最高可以达到779℃,显著提高了余热品质。
模拟计算结果表明,三回程错流式移动床冷渣器的出口风温最高可达839℃,出渣温度最低可降至约102℃,且出口风温、流动阻力和出渣温度存在耦合关系。
【总页数】13页(P494-506)
【作者】何自聪;卢啸风;王学深;甘政;郑雄;董中豪;张戎迪;王泉海;亢银虎;李建波【作者单位】重庆大学低品位能源利用技术与系统教育部重点实验室;四川白马循环流化床示范电站有限责任公司
【正文语种】中文
【中图分类】TK223
【相关文献】
1.470T/H循环流化床锅炉选择性冷渣器与滚筒冷渣器的合理使用
2.循环流化床锅炉滚筒冷渣器喷热渣原因分析及治理
3.410t/h循环流化床锅炉选择性流化床冷渣
器冷态试验研究4.循环流化床锅炉流化床型冷渣器改造研究5.循环流化床锅炉滚筒式冷渣器冷态及热态特性试验研究
因版权原因,仅展示原文概要,查看原文内容请购买。
循环流化床锅炉冷态试验关键问题探讨摘要:重点介绍了循环流化床锅炉冷态试验的关键问题,分析了这些问题的理论依据和解决方法,提出了绝对临界流化风量这一概念,为规范循环流化床锅炉冷态试验提供指导意见。

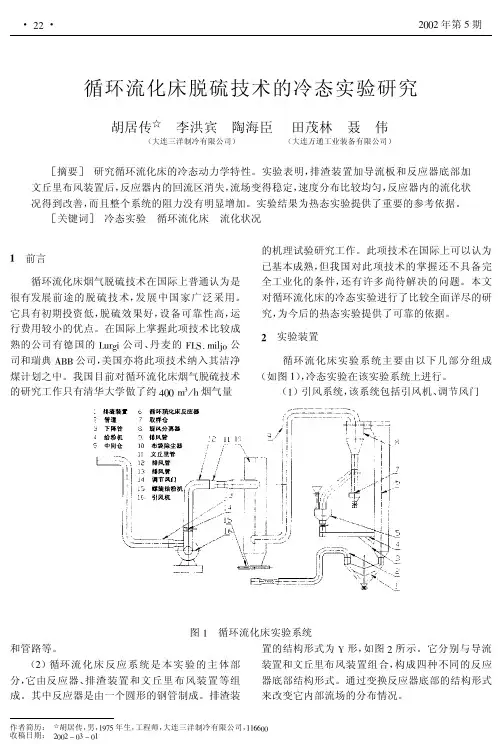

关键词:循环流化床锅炉;冷态试验;布风板阻力;临界流化风量;布风均匀性冷态试验是循环流化床锅炉运行和研究的重要基础工作。
通过冷态试验,可以全面检查锅炉及其附属设备的性能,一方面为锅炉的点火启动和机组的联合启动试运提供运行数据;另一方面可以观察到床料运动状况,修正锅炉厂提供的一些参数。
1. 布风板阻力特性试验依次启动引风机和一次风机,打开进水冷风室的一次风通道,关闭其余的一、二次风通道,调整一次风机入口挡板门开度,一次风量由小逐渐增加,测量相应的水冷风室压力、燃烧室出口炉膛压力及一次风机出口总管风量。
计算出布风板压差及一次风机出口总管风量,得到布风板阻力系数为5.208,布风板流量系数为1.185??0-9kg/m7,布风板阻力特性曲线如附图所示。
布风板阻力按下式计算,其中pd为布风板阻力,单位为kpa;kq 为布风板流量系数,单位为kg/m7;q0,fs为标况水冷风室风量,单位为nm3/h;pfs为水冷风室风压,单位为kpa;tfs为水冷风室风压,单位为℃。
2.冷态临界流化风量试验初始条件和布风板均匀性试验相同,先在逐渐增大风量时测量相应的水冷风室压力、燃烧室出口炉膛压力及一次风机出口总管风量。
然后在逐渐减小风量时进行上述参数的测量。
计算出流化床总阻力及一次风机出口总管风量。
将流化床总阻力减去布风板阻力,得到相应风量下的料层阻力,按风量增大的上行方向和风量减小的下行方向,分别绘制料层阻力与风量的上行和下行关系曲线,从而确定冷态临界流化风量。
另外,打开布风板上方的人孔门,将运行工况调整到微流化状态、半流化状态、临界流化状态及完全流化状态,观察各种流化状态下料层流动状况,并用耙子贴着风帽顶部轻轻来回推动,感受耙子在料层里运动时的阻力状况,同时测量相应的水冷风室压力、燃烧室出口炉膛压力及一次风机出口总管风量。
循环流化床锅炉冷态特性试验[摘要]:进行锅炉冷态特性试验是为首次锅炉点火启动、热态安全运行提供必要的控制参数。
同时为掌握锅炉及主要辅机系统的冷态工作特性,并为及时发现锅炉及辅机设备在制造及安装过程中存在的缺陷提供依据。
通过采用有效措施解决试验中发现的问题,以确保锅炉冷态试验指导首次点火启动、热态安全运行的目的。
循环流化床锅炉冷态特性试验项目主要包括布风板阻力的测定、料层阻力的测定、床内料层沸腾均匀性的检查和沸腾临界风量的确定等。
在冷态试验过程中的工作要细致,仪器设备要精确,记录的数据要准确无误。
[关键词]:循环流化床锅炉 冷态试验 布风板阻力 料层阻力 沸腾临界风量循环流化床作为近年来发展迅速的一种新兴炉型,它不同于煤粉炉,具有燃料适应性好,燃烧效率高等优点,目前在国内外广泛应用于电能、热能、化工和冶金等行业。
但循环流化床锅炉在燃烧方面存在着特殊性,须在首次点火之前做冷态试验,为热态运行提供有利数据。
1 布风板阻力的测定布风板阻力是指布风板上不铺料层时的阻力。
要使空气按设计要求通过布风板,形成稳定的流化床层,要求布风板具有一定的阻力。
布风板阻力由风室进口端的局部阻力、风帽通道阻力及风帽小孔局部阻力组成。
在一般情况下,三者中以小孔局部阻力为最大,而其它二项阻力之和仅占布风板阻力的几十分之一,因而布风板的阻力ΔP 可由下式计算:g rw p 22ζ=∆(N/m 2) (1) 式中:r :气体重度(N/m 3);w :小孔风速(m/s );ξ :风帽阻力系数一般冷态下风帽小孔风速取25~35m/s ,在热态运行时,由于气体体积膨胀,使风帽小孔风的风速增大,但气体重度减小,两者影响总的结果,使布风板阻力热态比冷态增大。
因此,在热态运行时一定考虑热风温度对风帽小孔风速及气体重度影响引起的布风板阻力修正。
测定时,首先将所有炉门关闭,并将所有排渣管、放灰管关闭严密。
启动鼓风机后,逐渐开大风门,缓慢地、平滑地增大风量,并且记录风量和风室静压的数据调整引风机开度,使炉膛内保持零压。
循环流化床锅炉冷态通风试验方案1冷态通风试验的目的对锅炉进行冷态通风试验,目的是检验系统及转机整体运行情况,标定一次风风量、二次风风量测量装置,掌握转机及系统中烟风挡板的调节特性,检验整个烟风系统冷态运行特性及调节特性,为锅炉的启动运行及热态燃烧调整提供参考依据。
通过对这些参数的调整、测量、试验,并对结果进行分析,确定锅炉燃烧系统最佳运行方式,从而保证锅炉着火稳定,燃烧完全,炉内温度场、压力场、热负荷分布均匀,保证汽温、汽压稳定,以适应机组负荷变化的要求,使锅炉能够安全、经济运行。
锅炉烟风系统分别配备有一次风机、二次风机、引风机。
返料风机。
2冷态通风试验的主要项目1.1风压严密性检查试验。
1.2烟风系统挡板调整。
1.3锅炉一次风风量、二次风风量测量装置标定。
1.4水冷等压风室两侧入口一次风风速调平。
1.5布风板空板阻力特性试验。
2.6料层流化试验。
3试验条件及要求2.1现场地面清洁,烟风道内清理干净,无用的架子已拆除,现场照明充足。
2.2烟风道检查验收合格,吸风机、一次风机、二次风机、返料风机、除尘器等设备分部调试结束。
2.3各风烟道挡板包括均压风室入口调节挡板、二次风各层入口、播煤风挡板均已调试结束,位置正确并能远方操作,要求各风门挡板轴头有指示标记。
风烟道安装完毕且密封。
2.4除尘器、省煤器、空气预热器、旋风分离器、以及炉底等处的灰渣斗,冷渣机已封闭,相应的放灰阀调试结束。
2.5风烟系统所有热工、电气仪表经过校验,指示准确,相应的联锁保护、声光报警信号试验合格。
2.6炉本体的人孔、烟风道的人孔及除尘器的人孔关闭,烟风系统内无作业人员。
2.7试验用测速管和丝堵丝座按要求加工好并安装完毕。
2.8试验时要配备辅机巡查人员。
2.9试验仪器、仪表、工具、材料准备齐全。
3.10运行人员上岗熟悉烟风系统启动程序以便能及时为试验调好运行工况。
3.11通风试验测点的位置、数量:3.12通风试验测量处架子的铺设要求。
