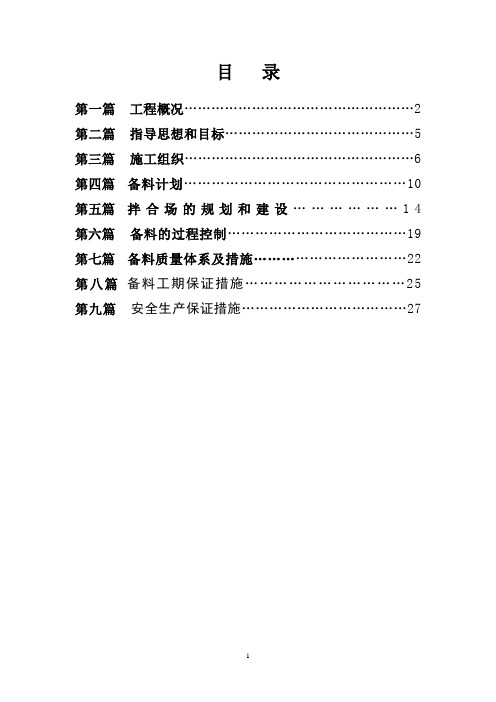

目录第一篇工程概况 (2)第二篇指导思想和目标 (5)第三篇施工组织 (6)第四篇备料计划 (10)第五篇拌合场的规划和建设 (14)第六篇备料的过程控制 (19)第七篇备料质量体系及措施 (22)第八篇备料工期保证措施 (25)第九篇安全生产保证措施 (27)第一篇工程概况我公司承建的是建三江至鸡西高速公路虎林至鸡西段建设项目路面工程C6合同段K130+000-K156+116.567路面基层的施工生产任务,为贯彻落实指挥部和龙建路桥四公司关于冬季备料的有关精神,打造优良工程,规范管理,创最佳目标,我项目部根据2011年度工程实际完成和2012年计划施工情况,特制定以下备料方案。
一、项目概况(一)、工程简介建三江至鸡西高速公路位于黑龙江东部三江平原腹地,是我省目前高速公路规划的一个完善和补充,也是贯通我省东部边缘垦区境内的运输大通道,路线规划全长约383公里。
我公司承建的是建三江至鸡西高速公路虎林至鸡西段建设项目路面工程第C6合同段起点K130+000,终点K156+116.567,路线长26.117km。
(二)、沿线自然条件1、地形、地貌项目所在区域地处黑龙江省东部,行政区划属于鸡西市。
公路自然区划为II1a区,即东北东部山地湿润冻区(三江平原副区)。
路线所处区域为三江平原腹地(虎林段为兴凯湖平原),三江平原地势低平,具有典型的沼泽化低湿平原的地貌特征,完达山段为微丘区,地势起伏不大,沟谷切割深度小,地表坡度较缓。
地表植被多为水田、旱地,兼有林地和沼泽地。
2、水文、气象路线所经区域地处黑龙江省东部,气候属于中温带季风气候。
四季比较分明,平均气温4.2℃,全年日照2565小时。
极端最高气温为38℃,最低气温为-37℃;年平均降水量为540mm,降雨期集中在6-8月份;无霜期平均144天,全年有5个月地温低于0℃,通常在10月下旬开始封冻,到翌年6月上旬结束,历时7个多月;冻土层厚1.5-2.0m,最深达228cm。
编号:C6-30建三江至鸡西高速公路虎林至鸡西段建设项目( C6 )合同段计日工申报表施工单位:黑龙江省龙建路桥第四工程有限公司监理单位:黑龙江华龙公路工程咨询监理公司二○一二年九月一日建三江至鸡西高速公路虎林至鸡西工程建设项目承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工报审表A—23致(驻地监理工程师)许剑明:兹申报修建设村便道计日工,请予核查确定。
附件:有关说明及计日工统计表、材料单价表等相关资料。
承包人:年月日驻地监理工程师意见:签字:年月日总监理工程师意见:签字:年月日业主工程部意见:签字:年月日业主相关部门意见:签字:年月日业主(或业主代表)意见:签字:年月日建三江至鸡西高速公路虎林至鸡西工程建设项目承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工单价申报表A—13致(驻地监理工程师)许剑明:根据第号计日工通知所确定的计日工内容,现报上下列计日工单价,请审查核准。
附件:计日工单价计算表,计算依据及说明。
承包人:年月日工程及主要材料设备名称单位申报单价驻地监理工程师审定单价总监理工程师核准单价业主代表核准单价人工工日47.56 3.0m3轮胎式装载机台班921.2582.0m3履带式单斗挖掘机台班1062.999 15t以内自卸汽车台班681.912 6t以内载货汽车台班335.4931.0m涵管个880碎石m3 73.26驻地监理工程师意见:签字:年月日总监理工程师意见:签字:年月日业主相关部门意见:签字:年月日业主(或业主代表)意见:签字:年月日建三江至鸡西高速公路虎林至鸡西工程建设项目承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工月计量申报表A—19致(计量监理工程师)陈亮:兹报上本期年月份完成的计日工如下表,请予核查确定,这将是我本期申请付款的依据。
编号:C6-18 建三江至鸡西高速公路虎林至鸡西段建设项目( C6 )合同段计日工申报表施工单位:黑龙江省龙建路桥第四工程有限公司监理单位:黑龙江华龙公路工程咨询监理公司二○一二年七月一日承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工报审表A—23致(驻地监理工程师)许剑明:兹申报中央分隔带支模板计日工,请予核查确定。
附件:有关说明及计日工统计表、材料单价表等相关资料。
承包人:年月日驻地监理工程师意见:签字:年月日总监理工程师意见:签字:年月日业主工程部意见:签字:年月日业主相关部门意见:签字:年月日业主(或业主代表)意见:签字:年月日承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工单价申报表A—13致(驻地监理工程师)许剑明:根据第号计日工通知所确定的计日工内容,现报上下列计日工单价,请审查核准。
附件:计日工单价计算表,计算依据及说明。
承包人:年月日工程及主要材料设备名称单位申报单价驻地监理工程师审定单价总监理工程师核准单价业主代表核准单价人工工日47.56钢钎kg 6.3模板租赁m.天0.54t以内载货车台班320.463驻地监理工程师意见:签字:年月日总监理工程师意见:签字:年月日业主相关部门意见:签字:年月日业主(或业主代表)意见:签字:年月日承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工月计量申报表A—19致(计量监理工程师)陈亮:兹报上本期年月份完成的计日工如下表,请予核查确定,这将是我本期申请付款的依据。
附件:计日工程统计表、工程检验认可书。
承包人:年月日计日工工程名称:计日工通知单号:计日工单价申报表编号:工程材料机械名称单位数量批准单价(元)合价(元)核定用量核定总价(元)人工工日2040 47.56 97022钢钎kg 1920 6.3 12096模板租赁m.天374400 0.5 1872004t以内载货车台班204 320.463 65374经核查,确认上述申报,核定本期计日工计量总价为361,692元,请据此提出本期付款申请。
建三江至鸡西高速公路虎林至鸡西段建设项目
C6合同段图纸会审报告(K130+000-K156+116.567)
黑龙江省龙建路桥第四工程有限公司
二○一二年四月
图纸会审
根据指挥部下发通知我标段进行图纸审核及工程量核对工作,发现以下问题,恳请领导给予解决。
我标段桩号为K130+000-K156+116.567
1、桥面铺装工程量
桥面铺装:上层5cm改性沥青聚酯纤维混凝土+下层5cm改性沥青混凝土+防水层
K137+918通道明涵、k137+918明箱涵、K130+906中桥、K131+075.3通道桥、K132+663中桥、K135+141中桥、K136+650中桥、K142+300通道桥、K145+351中桥、K145+688.7通道桥、K148+459通道桥、K149+922.3中桥、K150+565.5公铁立交桥、K151+946通道桥、K153+877大桥、K155+840通道桥、K156+018中桥等桥面铺装工程量未在我标段中
2、拌合站场地硬化及恢复
图纸给出:基层混合料拌合场占地:2*25000=50000㎡
面层混合料拌合站占地:1*40000=40000㎡
累计:90000平方米
清单给出:75000平方米
图纸与清单不符
3、所有桥涵搭板两侧路缘石加固块未给量
4、K137+918通道涵路面工程量里未扣除。
咸宁市重点中学2024年中考联考数学试卷考生请注意:1.答题前请将考场、试室号、座位号、考生号、姓名写在试卷密封线内,不得在试卷上作任何标记。
2.第一部分选择题每小题选出答案后,需将答案写在试卷指定的括号内,第二部分非选择题答案写在试卷题目指定的位置上。
3.考生必须保证答题卡的整洁。
考试结束后,请将本试卷和答题卡一并交回。
一、选择题(每小题只有一个正确答案,每小题3分,满分30分)1.如图所示几何体的主视图是( )A .B .C .D .2.不等式组29611x x x k +>+⎧⎨-<⎩的解集为2x <.则k 的取值范围为( ) A .1k < B .1k C .1k > D .1k <3.如图,先锋村准备在坡角为α的山坡上栽树,要求相邻两树之间的水平距离为5米,那么这两树在坡面上的距离AB 为( )A .5sin αB .5sin αC .5cosαD .5cos α4.下列分式中,最简分式是( )A .2211x x -+ B .211x x +- C .2222x xy y x xy -+- D .236212x x -+ 5.若代数式11x x +-有意义,则实数x 的取值范围是( ) A .x≠1 B .x≥0 C .x≠0 D .x≥0且x≠16.下列图案中,既是轴对称图形又是中心对称图形的是( )A .B .C .D .7.四组数中:①1和1;②﹣1和1;③0和0;④﹣23和﹣112,互为倒数的是()A.①②B.①③C.①④D.①③④8.要组织一次排球邀请赛,参赛的每个队之间都要比赛一场,根据场地和时间等条件,赛程计划7天,每天安排4场比赛.设比赛组织者应邀请x个队参赛,则x满足的关系式为()A.1(1)282x x-=B.1(1)282x x+=C.(1)28x x-=D.(1)28x x+=9.关于反比例函数y=2x,下列说法中错误的是()A.它的图象是双曲线B.它的图象在第一、三象限C.y的值随x的值增大而减小D.若点(a,b)在它的图象上,则点(b,a)也在它的图象上10.钟鼎文是我国古代的一种文字,是铸刻在殷周青铜器上的铭文,下列钟鼎文中,不是轴对称图形的是( ) A.B.C.D.二、填空题(共7小题,每小题3分,满分21分)11.点 C 在射线AB上,若AB=3,BC=2,则AC为_____.12.如图,在△OAB中,C是AB的中点,反比例函数y=kx(k>0)在第一象限的图象经过A,C两点,若△OAB面积为6,则k的值为_____.13.若m、n 是方程x2+2018x﹣1=0 的两个根,则m2n+mn2﹣mn=_________.14.正六边形的每个内角等于______________°.15.比较大小:4 17“>”或“<”号)161x-有意义,则x的取值范围是_____17.如图,在Rt△ABC中,∠ACB=90°,AC=4,BC=3,点D为AB的中点,将△ACD绕着点C逆时针旋转,使点A落在CB的延长线A′处,点D落在点D′处,则D′B长为_____.三、解答题(共7小题,满分69分)18.(10分)在△ABC 中,90︒∠=C ,以边AB 上一点O 为圆心,OA 为半径的圈与BC 相切于点D ,分别交AB ,AC 于点E ,F 如图①,连接AD ,若25CAD ︒∠=,求∠B 的大小;如图②,若点F 为AD 的中点,O 的半径为2,求AB 的长.19.(5分)在东营市中小学标准化建设工程中,某学校计划购进一批电脑和电子白板,经过市场考察得知,购买1台电脑和2台电子白板需要3.5万元,购买2台电脑和1台电子白板需要2.5万元.求每台电脑、每台电子白板各多少万元?根据学校实际,需购进电脑和电子白板共30台,总费用不超过30万元,但不低于28万元,请你通过计算求出有几种购买方案,哪种方案费用最低.20.(8分)某养鸡场有2500只鸡准备对外出售.从中随机抽取了一部分鸡,根据它们的质量(单位:kg ),绘制出如下的统计图①和图②.请根据相关信息,解答下列问题:(Ⅰ)图①中m 的值为 ;(Ⅱ)求统计的这组数据的平均数、众数和中位数;(Ⅲ) 根据样本数据,估计这2500只鸡中,质量为2.0kg 的约有多少只?21.(10分)如图,在平行四边形ABCD中,E、F是对角线BD上的两点,且BF=DE.求证:AE∥CF.22.(10分)三辆汽车经过某收费站下高速时,在2个收费通道A,B中,可随机选择其中的一个通过.(1)三辆汽车经过此收费站时,都选择A通道通过的概率是;(2)求三辆汽车经过此收费站时,至少有两辆汽车选择B通道通过的概率.23.(12分)如图1,已知抛物线y=﹣x2+bx+c与x轴交于A(﹣1,0),B(3,0)两点,与y轴交于C点,点P是抛物线上在第一象限内的一个动点,且点P的横坐标为t.(1)求抛物线的表达式;(2)设抛物线的对称轴为l,l与x轴的交点为D.在直线l上是否存在点M,使得四边形CDPM是平行四边形?若存在,求出点M的坐标;若不存在,请说明理由.(3)如图2,连接BC,PB,PC,设△PBC的面积为S.①求S关于t的函数表达式;②求P点到直线BC的距离的最大值,并求出此时点P的坐标.24.(14分)如图,一次函数y=﹣x+的图象与反比例函数y=(k>0)的图象交于A,B两点,过A点作x轴的垂线,垂足为M,△AOM面积为1.(1)求反比例函数的解析式;(2)在y轴上求一点P,使PA+PB的值最小,并求出其最小值和P点坐标.参考答案一、选择题(每小题只有一个正确答案,每小题3分,满分30分)1、C【解题分析】从正面看几何体,确定出主视图即可.【题目详解】解:几何体的主视图为故选C.【题目点拨】本题考查了简单组合体的三视图,主视图即为从正面看几何体得到的视图.2、B【解题分析】求出不等式组的解集,根据已知得出关于k的不等式,求出不等式的解集即可.【题目详解】解:解不等式组29611x xx k+>+⎧⎨-<⎩,得21xx k<⎧⎨<+⎩.∵不等式组29611x xx k+>+⎧⎨-<⎩的解集为x<2,∴k+1≥2,解得k≥1.故选:B.【题目点拨】本题考查了解一元一次不等式组的应用,解此题的关键是能根据不等式组的解集和已知得出关于k的不等式,难度适中.3、D【解题分析】利用所给的角的余弦值求解即可.【题目详解】∵BC=5米,∠CBA=∠α,∴AB=BCcosα=5cosα.故选D.【题目点拨】本题主要考查学生对坡度、坡角的理解及运用.4、A【解题分析】试题分析:选项A为最简分式;选项B化简可得原式==;选项C化简可得原式==;选项D化简可得原式==,故答案选A.考点:最简分式.5、D【解题分析】试题分析:∵代数式11x x+-∴10 {xx-≠≥,解得x≥0且x≠1.故选D.考点:二次根式,分式有意义的条件.6、B【解题分析】根据轴对称图形与中心对称图形的概念求解.【题目详解】A、是轴对称图形,不是中心对称图形,故此选项错误;B、是轴对称图形,也是中心对称图形,故此选项正确;C、不是轴对称图形,是中心对称图形,故此选项错误;D、不是轴对称图形,是中心对称图形,故此选项错误.故选B.【题目点拨】考查了中心对称图形与轴对称图形的概念.轴对称图形的关键是寻找对称轴,图形两部分折叠后可重合,中心对称图形是要寻找对称中心,旋转180度后两部分重合.7、C【解题分析】根据倒数的定义,分别进行判断即可得出答案.【题目详解】∵①1和1;1×1=1,故此选项正确;②-1和1;-1×1=-1,故此选项错误;③0和0;0×0=0,故此选项错误;④−23和−112,-23×(-112)=1,故此选项正确;∴互为倒数的是:①④,故选C.【题目点拨】此题主要考查了倒数的概念及性质.倒数的定义:若两个数的乘积是1,我们就称这两个数互为倒数.8、A【解题分析】根据应用题的题目条件建立方程即可.【题目详解】解:由题可得:1(1)47 2x x-=⨯即:1(1)28 2x x-=故答案是:A.【题目点拨】本题主要考察一元二次方程的应用题,正确理解题意是解题的关键.9、C【解题分析】根据反比例函数y=2x的图象上点的坐标特征,以及该函数的图象的性质进行分析、解答.【题目详解】A.反比例函数2yx的图像是双曲线,正确;B.k=2>0,图象位于一、三象限,正确;C.在每一象限内,y的值随x的增大而减小,错误;D.∵ab=ba,∴若点(a,b)在它的图像上,则点(b,a)也在它的图像上,故正确.故选C.【题目点拨】本题主要考查反比例函数的性质.注意:反比例函数的增减性只指在同一象限内.10、A【解题分析】根据轴对称图形的概念求解.解:根据轴对称图形的概念可知:B,C,D是轴对称图形,A不是轴对称图形,故选A.“点睛”本题考查了轴对称图形的概念.轴对称图形的关键是寻找对称轴,图形两部分折叠后可重合.二、填空题(共7小题,每小题3分,满分21分)11、2或2.【解题分析】解:本题有两种情形:(2)当点C在线段AB上时,如图,∵AB=3,BC=2,∴AC=AB﹣BC=3-2=2;(2)当点C在线段AB的延长线上时,如图,∵AB=3,BC=2,∴AC=AB+BC=3+2=2.故答案为2或2.点睛:在未画图类问题中,正确画图很重要,本题渗透了分类讨论的思想,体现了思维的严密性,在今后解决类似的问题时,要防止漏解.12、4【解题分析】分别过点A 、点C 作OB 的垂线,垂足分别为点M 、点N ,根据C 是AB 的中点得到CN 为AMB 的中位线,然后设MN NB a ==,CN b =,2AM b =,根据OM AM ON CN ⋅=⋅,得到OM a =,最后根据面积32236a b ab =⋅÷==求得2ab =,从而求得224k a b ab =⋅==.【题目详解】分别过点A 、点C 作OB 的垂线,垂足分别为点M 、点N ,如图点C 为AB 的中点,∴CN 为AMB 的中位线,∴MN NB a ==,CN b =,2AM b =,OM AM ON CN ⋅=⋅,∴()2OM b OM a b ⋅=+⋅,∴OM a =,∴32236AOB S a b ab =⋅÷==,∴2ab =,∴224k a b ab =⋅==.故答案为:4.【题目点拨】本题考查了反比例函数的比例系数的几何意义及三角形的中位线定理,关键是正确作出辅助线,掌握在反比例函数的图象上任意一点象坐标轴作垂线,这一点和垂足以及坐标原点所构成的三角形的面积是2k ,且保持不变.13、1【解题分析】根据根与系数的关系得到 m+n=﹣2018,mn=﹣1,把 m 2n+mm 2﹣mn 分解因式得到 mn (m+n ﹣1),然后利用整体代入的方法计算.【题目详解】解:∵m、n 是方程x2+2018x﹣1=0 的两个根,则原式=mn(m+n﹣1)=﹣1×(﹣2018﹣1)=﹣1×(﹣1)=1,故答案为:1.【题目点拨】本题考查了根与系数的关系,如果一元二次方程ax2+bx+c=0 的两根分别为与,则解题时要注意这两个关系的合理应用.14、120【解题分析】试题解析:六边形的内角和为:(6-2)×180°=720°,∴正六边形的每个内角为:=120°.考点:多边形的内角与外角.15、>【解题分析】1617∴417考点:实数的大小比较.【题目详解】请在此输入详解!16、x≤1且x≠﹣1.【解题分析】根据二次根式有意义,分式有意义得:1﹣x≥0且x+1≠0,解得:x≤1且x≠﹣1.故答案为x≤1且x≠﹣1.17、132.【解题分析】试题分析:解:∵在Rt△ABC中,∠ACB=90°,AC=4,BC=3,∴AB=5,∵点D为AB的中点,∴CD=AD=BD=AB=2.5,过D′作D′E⊥BC,∵将△ACD绕着点C逆时针旋转,使点A落在CB的延长线A′处,点D落在点D′处,∴CD′=AD=A′D′,∴D′E==1.5,∵A′E=CE=2,BC=3,∴BE=1,∴BD′=,故答案为.考点:旋转的性质.三、解答题(共7小题,满分69分)18、(1)∠B=40°;(2)AB= 6.【解题分析】(1)连接OD,由在△ABC中, ∠C=90°,BC是切线,易得AC∥OD ,即可求得∠CAD=∠ADO ,继而求得答案;(2)首先连接OF,OD,由AC∥OD得∠OFA=∠FOD ,由点F为弧AD的中点,易得△AOF是等边三角形,继而求得答案. 【题目详解】解:(1)如解图①,连接OD,∵BC切⊙O于点D,∴∠ODB=90°,∵∠C=90°,∴AC∥OD,∴∠CAD=∠ADO,∵OA=OD,∴∠DAO=∠ADO=∠CAD=25°,∴∠DOB=∠CAO=∠CAD+∠DAO=50°, ∵∠ODB=90°,∴∠B=90°-∠DOB=90°-50°=40°; (2)如解图②,连接OF,OD,∵AC∥OD,∴∠OFA=∠FOD,∵点F为弧AD的中点,∴∠AOF=∠FOD,∴∠OFA=∠AOF,∴AF=OA,∵OA=OF,∴△AOF为等边三角形,∴∠FAO=60°,则∠DOB=60°,∴∠B=30°,∵在Rt△ODB中,OD=2,∴OB=4,∴AB=AO +OB=2+4=6.【题目点拨】本题考查了切线的性质,平行线的性质,等腰三角形的性质,弧弦圆心角的关系,等边三角形的判定与性质,含30°角的直角三角形的性质.熟练掌握切线的性质是解(1)的关键,证明△AOF 为等边三角形是解(2)的关键.19、(1)每台电脑0.5万元,每台电子白板1.5万元(2)见解析【解题分析】解:(1)设每台电脑x 万元,每台电子白板y 万元,根据题意得:x 2y 3.5{2x y 2.5+=+=,解得:x 0.5{y 1.5==。
五、施工组织设计施工组织设计文字说明1.总体施工组织布置及规划1.1工程概况1.1.1工程简介建三江至虎林高速公路建设项目路面工程第C6合同段起点于K130+000,至终点K154+000,路线长24km。
全线采用四车道高速公路标准建设,设计时速:80km/h,路基宽度:24.5m,行车道宽度2×7.5m,中间带宽度3.0m(含中央分隔带2.0m及路缘带2×0.5m),硬路肩宽度2×2.5m,土路肩宽度2×0.75m。
桥涵设计荷载:公路-I级;设计洪水频率:1/100。
路面结构:1、上面层:中粒式AC-16改性沥青混凝土5cm;2、下面层:中粒式AC-20沥青混凝土7cm3、基层:4.5%水泥稳定级配碎石36cm4、底基层:5%水泥稳定(45%中粗砂+55%碎石)或5%水泥稳定(45%风化砂粒+55%碎石)20cm5、中湿路段设置天然砂砾垫层为20cm1.1.2自然条件项目所在区域地处黑龙江省东部,行政区划属于佳木斯市(富锦)、双鸭山市(宝清)和鸡西市(虎林)。
公路自然区划为II1a区,即东北东部山地湿润冻区(三江平原副区)。
路线所处区域为三江平原腹地(虎林段为兴凯湖平原),三江平原地势低平,具有典型的沼泽化低湿平原的地貌特征,完达山段为微丘区,地势起伏不大,沟谷切割深度小,地表坡度较缓。
地表植被多为水田/旱地,兼有林地和沼泽地。
路线所经区域地处黑龙江省东部,为三江平原温和、半湿润气候区,属于寒温带大陆季风气候,有明显的大陆性季风气候特点。
冬季受极地大陆气团控制,严寒干燥;夏季受副热带海洋气团的影响,炎热多雨;春秋两季因受冬、夏季风交替影响,气候多变。
春季多大风,降水少、蒸发快,易发生干旱;秋季多寒潮侵袭,降温急剧。
年平均降雨量为540mm,降雨期集中在6-8月份;无霜期平均114天,全年5个月地温低于0℃,地面稳定冻结日期为11月中旬,稳定解冻日期为翌年4月中旬。
政府工作报告——2011年1月15日在鸡西市第十三届人民代表大会第六次会议上鸡西市人民政府市长朱德义各位代表:现在,我代表鸡西市人民政府向大会作工作报告,请予审议。
2010年工作回顾2010年,在省委、省政府和市委的正确领导下,全市上下认真贯彻落实科学发展观,围绕建设“开放富裕、文明和谐鸡西”目标,坚持“四个战略重点”不动摇,以“挖潜力、促增长,调结构、促转变,上项目、促发展,惠民生、促和谐”为主攻方向,以“求突破、上水平”为总要求,开拓创新,团结拼搏,圆满完成了全年各项工作任务。
——主要指标增幅创历史新高。
预计地区生产总值实现413亿元,增长15%;全口径财政收入实现59.3亿元,增长39.4%,财政一般预算收入26亿元,增长41.3%;全社会固定资产投资165亿元,增长45%;规模以上工业增加值95亿元,增长(现价)42.4%;外贸进出口总额7.1亿美元,增长41.7%;社会消费品零售总额118.8亿元,增长18.9%;城镇居民人均可支配收入13007元,增长12%,农民人均纯收入7636元,增长33.1%。
上述指标均创“十一五”时期最高增幅。
——项目建设取得突破性进展。
全市上下集中力量,攻坚克难,大项目建设呈现出数量多、进度快的良好势头。
投资1000万元以上的90个产业项目,开复工75个,完成投资62亿元,增长203%。
投资5000万元以上产业项目67个,比上年增加35个。
密山热电厂一期等25个项目竣工投产,贝特瑞石墨深加工等9个项目实现当年立项、当年开工、当年投产。
鸡东锂离子电池等非煤产业项目达42个,占5000万元以上产业项目的65%。
10个2亿元以上的基础设施和民生项目,完成投资28.9亿元。
全省单体工程最大、由市级独立承建的公路建设项目——建鸡高速公路虎林至鸡西段开工建设。
与省签约的10个重点产业项目实现投资13.3亿元,超额完成年度计划。
新增中央投资项目274个,对上争取资金6.2亿元。
编号:C6-09建三江至鸡西高速公路虎林至鸡西段建设项目( C6 )合同段计日工申报表施工单位:黑龙江省龙建路桥第四工程有限公司监理单位:黑龙江华龙公路工程咨询监理公司二○一二年五月二十日建三江至鸡西高速公路虎林至鸡西工程建设项目承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工报审表A—23致(驻地监理工程师)许剑明:兹申报设置公里桩、百米桩计日工,请予核查确定。
附件:有关说明及计日工统计表、材料单价表等相关资料。
承包人:年月日驻地监理工程师意见:签字:年月日总监理工程师意见:签字:年月日业主工程部意见:签字:年月日业主相关部门意见:签字:年月日业主(或业主代表)意见:签字:年月日建三江至鸡西高速公路虎林至鸡西工程建设项目承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工单价申报表A—13致(驻地监理工程师)许剑明:根据第号计日工通知所确定的计日工内容,现报上下列计日工单价,请审查核准。
附件:计日工单价计算表,计算依据及说明。
承包人:年月日工程及主要材料设备名称单位申报单价驻地监理工程师审定单价总监理工程师核准单价业主代表核准单价人工工日47.56 百米桩根150.00 里程牌根250.00驻地监理工程师意见:签字:年月日总监理工程师意见:签字:年月日业主相关部门意见:签字:年月日业主(或业主代表)意见:签字:年月日建三江至鸡西高速公路虎林至鸡西工程建设项目承包单位黑龙江省龙建路桥第四工程有限公司合同号C6监理单位黑龙江华龙公路工程咨询监理公司编号计日工月计量申报表A—19致(计量监理工程师):兹报上本期年月份完成的计日工如下表,请予核查确定,这将是我本期申请付款的依据。
附件:计日工程统计表、工程检验认可书。
承包人:年月日计日工工程名称:计日工通知单号:计日工单价申报表编号:工程材料机械名称单位数量批准单价(元)合价(元)核定用量核定总价(元)人工工日45.00 47.56 2140.00百米桩根235.00 150.00 35250里程牌根26.00 250.00 6500.00经核查,确认上述申报,核定本期计日工计量总价为43,890 元,请据此提出本期付款申请。
建鸡高速公路虎林至鸡西段建设项目2010-2011年度冬季备料计划方案编制:审核:审批:建鸡高速公路虎林至鸡西段建设项目C3项目经理部二○一○年十一月五日2010-2011年冬季备料方案根据指挥部下发的2010-2011年度冬季备料方案,结合我项目2011年度工程进度计划安排,为确保冬季备料工作的顺利进行,成立了以项目经理为组长的冬季备料实施小组,制定切实可行的质量、进度保证措施、规章制度及奖惩办法,建立健全备料组织机构,制定了备料人员的岗位责任制,绘制备料平面图、备料进度表并上墙,同时抽调有经验的人员充实到备料工作中,为备料工作全面开展打下扎实的基础,在备料过程中,实施全过程质量控制,保证备料的质量和数量,全面完成指挥部冬季备料计划,保证备料安全无事故、备料现场文明有序,以确保2011年施工生产计划顺利完成,我标段特制定此冬季备料方案如下:一、指导思想根据2010-2011年冬季备料计划要求,确保冬季备料顺利进行为目标,在备料过程中实施全过程质量控制,全面落实备料责任制,严把材料进场质量关,加强备料工作规范化、程序化管理,优质、高效、安全地完成冬季备料工作。
1、尊重科学、注重实效、稳中求进,严把冬季备料质量关。
2、认真贯彻落实“安全第一、预防为主”的方针和“谁主管谁负责”、“管备料必须管安全”的原则,使备料的安全全过程受控,全员参与管理。
全面地落实安全生产责任制,实行全员、全方位、全过程的安全管理。
3、加强对全体备料人员的思想教育,稳中求进,好中求快,树立时间就是效益、质量就是信誉的思想,奋力攻克备料进度这一决定成败的关键点,千方百计、不惜代价、按期按量、全面进场,为2011年路面施工生产打下坚定的基础。
4、井井有条、层次分明、礼貌待人,精细打造现场管理、文明备料、全新靓点。
5、全面做好质检工作,强化责任、标准、频率、数量,一丝不苟地实施自检自控。
二、目标1、安全目标:无质量事故,无重大机械设备损坏事故,无火灾事故。
2011年度计划报表说明
一、计划工期: 2011年 6月10日至 2011年 8月30 日
二、计划工程量及工作量情况:
(一)路面工程
1、砂砾垫层:计划工程量 225849 平方米,占总体计划的100 %。
2、底基层:计划工程量 591650 平方米,占总体计划的100 %。
3、基层:计划工程量 290458 平方米,占总体计划的50 %。
本年计划工作量47407750元,占总体计划的30.76 %。
三、为了保证本年度计划的完成所采取的保障措施
(一)人工、机械、材料等方面的配备情况
我标段为加快施工进度,施工现场加大了人员、机械、材料的投入,为保证本年度施工任务顺利完成,保证工期如期进行,进行充足的生产要素配备。
1、砂垫层
人工:技术人员10人,工人60人;
机械:推土机4台,振动压路机4台,铲车2台,平地机2台,自卸汽车30台。
材料:冬季已完成砂砾的备料工作。
2、底基层、基层
人工:技术人员30人,工人160人;
机械:拌合站(WSD600型)2座,水稳摊铺机4台,20T振动压路6台,30T胶轮压路机2台,平地机2台,挖掘机4台,装载机6台,自卸车40台,洒水车8台。
材料:冬季已储备了大量的砂砾及碎石,能够满足施工进度要求,且在边施工边备料,为提前或者超额完成施工任务做准备。
(二)为了保证施工进度的顺利进行,还采取了哪些预防措施:
1、根据合同工期科学地制定总体施工计划,明确规定本合同路面的工期控制点。
严格要求开工、
完成时间,把任务落实到位。
2、合理组织安排人力、机械。
根据施工定额计算,配足优秀人员、精良设备,按工程需要及时进场
3、根据工程数量配备足量、先进适用、种类齐全的机械设备,并建立一套完善的调度,使用机械管理办法,充分发挥机械的作用,确保计划的实现
4、提前作好各种材料使用计划,及时作好各种工程材料的采购、进厂储备,满足工程需要。
避免因材料不足而影响施工的生产。
5、充分利用工作时间。
春秋和夏季可以采用两班制或三班倒流水作业。
夜间要解决好照明问题,确保施工安全。
6、随时掌握工程进度,建立工程进度日统计、旬统计、月考核制度,经常调整,协调施工力量,对工程滞后点提前采取措施。
7、严格按雨季施工措施进行施工,在雨季到来之前,做好施工现场及各种临时设施的防洪排水工作,进场的物资及怕水的材料要用蓬布盖好。
严格遵照施工规范的雨季要求进行各部位、各环节的作业,确保质量。
总体计划报表说明
一、整体工期安排:2011年6月10日至2012年8月25日
二、计划工程量及工作量情况:
(一)2011年度
I、路面工程
1、砂砾垫层:计划工程量 225849 平方米,占总体计划的100 %。
2、底基层:计划工程量 591650平方米,占总体计划的100 %。
3、基层:计划工程量 290458 平方米,占总体计划的50 %。
本年计划工作量47407750元,占总体计划的30.76 %。
(二)2012年度
I、路面工程
1、基层:计划工程量285652 平方米,占总体计划的50 %。
2、混凝土面层:计划工程量 4520 平方米,占总体计划的 100 %。
3、沥青混凝土上面层:计划工程量539587平方米,占总体计划的100 %。
4、沥青混凝土下面层:计划工程量539587平方米,占总体计划的 100 %。
本年度计划工作量 106671609元,占总体计划的69.24 %。
三、为了保证总体计划的完成所采取的保障措施
(一)人工、机械、材料等方面的配备情况
1、2011年度
1)、砂垫层
人工:技术人员10人,工人60人;
机械:推土机4台,振动压路机4台,装载机2台,平地机2台,自卸汽车30台。
材料:冬季已完成砂砾的备料工作。
2)、底基层、基层
人工:技术人员30人,工人160人;
机械:水稳拌合站(WSD600型)2座,水稳摊铺机4台,20T振动压路6台,30T胶轮压路机2台,平地机2台,挖掘机4台,装载机6台,自卸车40台,洒水车8台。
材料:冬季已储备了大量的砂砾及碎石,能够满足施工进度要求,且在边施工边备料,为提前或者超额完成施工任务做准备。
2、2012年度
1)、基层
人工:技术人员30人,工人160人;
机械:水稳拌合站(WSD600型)2座,水稳摊铺机4台,20T振动压路6台,30T胶轮压路机2台,平地机2台,挖掘机4台,装载机6台,自卸车40台,洒水车8台。
材料:2011年冬季计划完成2012年所有的施工所需材料,保证工期如期完成
2)、面层
人工:技术人员20人,工人80人;
机械:沥青砼拌合站(4000型)1座,沥青砼摊铺机1台,双钢轮振动压路机3台,30T胶轮压路机3台,装载机4台,自卸车30台。
材料:2011年冬季计划完成2012年所有的施工所需材料,保证工期如期完成。
(二)为了保证施工进度的顺利进行,还采取了哪些预防措施
1、根据合同工期科学地制定总体施工计划,明确规定本合同路面的工期控制点。
严格要求开工、
完成时间,把任务落实到位。
2、合理组织安排人力、机械。
根据施工定额计算,配足优秀人员、精良设备,按工程需要及时进
场
3、根据工程数量配备足量、先进适用、种类齐全的机械设备,并建立一套完善的调度,使用机械
管理办法,充分发挥机械的作用,确保计划的实现
4、提前作好各种材料使用计划,及时作好各种工程材料的采购、进厂储备,满足工程需要。
避免因
材料不足而影响施工的生产。
5、充分利用工作时间。
春秋和夏季可以采用两班制或三班倒流水作业。
夜间要解决好照明问题,确保施工安全。
6、随时掌握工程进度,建立工程进度日统计、旬统计、月考核制度,经常调整,协调施工力量,对工程滞后点提前采取措施。
7、严格按雨季施工措施进行施工,在雨季到来之前,做好施工现场及各种临时设施的防洪排水工作,进场的物资及怕水的材料要用蓬布盖好。
严格遵照施工规范的雨季要求进行各部位、各环节的作业,确保质量。
