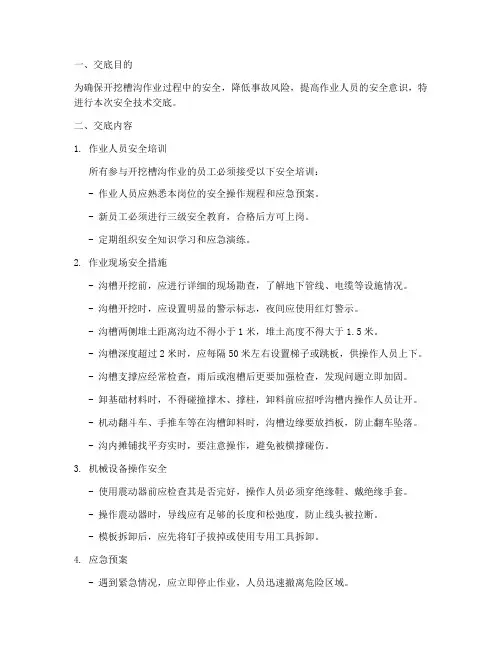

施工技术交底

施工单位:四川航天建筑工程有限公司合同号:监理单位:成都久久公路工程监理有限公司编号:

防边坡垮塌、溜滑。基坑开挖时,注意核对开挖土质情况是否异常,加强人员巡查,异常时应及时通知业主、监理及设计代表等单位共同处理。

3、沟槽排水措施:

(1)在沟槽外设置排水沟和集水井,截止沟槽外地表水流入沟槽,集水井内的污水经沉淀后排放。

(2)开挖时基底设置临时排水沟,排水沟的截面尺寸为200mm×300mm。

(3)在沟槽开挖过程中出现的渗漏水应及时进行处理,处理的方法为:

A:渗漏水较少时,直接封堵;

B:渗漏水较大时,在沟槽外侧施工摆喷或灌浆止水。

4、开挖后的土方如达到回填质量要求并经监理确认后应用于填筑材料,不适用于回填的土料弃于业主、监理指定地点。

5、沟槽开挖时其断面尺寸必须准确,沟底平直,沟内无塌方,无积水,无各种油类及杂物,转角符合设计要求。

6、土方外运采用载重自卸车,沿施工现场临时施工便道,将余泥运至弃土场。

7、夜间开挖时,应有足够的照明设施,并要合理安排开挖顺序,防止错挖或超挖。

二、土方回填:

1. 待管道安装完成,闭水试验合格并报监理工程师同意后,方可进行土方回填。

2. 回填材料详见附图。管顶50cm范围(Ⅱ区)回填压实系数为0.85~0.89。

3. 土方回填采用分层对称回填分层夯实的方法,每层回填厚度不大于20mm。采用轻型机械夯(压)实时分层厚度应<15cm。

4. 井周80cm范围内采用6%的水泥稳定碎石加强,自井底自加强井圈下。

5、管道沟槽回填详见下图。

6. 管顶50cm以下采用人工回填,冲击打夯机夯实,回填管道两侧土方时应避免碰撞管

年月日注:1、本表一式3份,交底人、接收人各1份,办公室存档1份。
