电缆沟开挖技术交底(大全)
- 格式:doc
- 大小:111.00 KB
- 文档页数:10

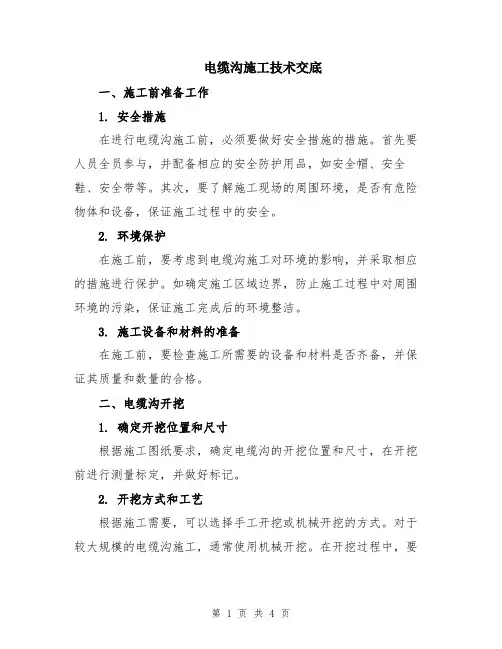

电缆沟施工技术交底一、施工前准备工作1. 安全措施在进行电缆沟施工前,必须要做好安全措施的措施。
首先要人员全员参与,并配备相应的安全防护用品,如安全帽、安全鞋、安全带等。
其次,要了解施工现场的周围环境,是否有危险物体和设备,保证施工过程中的安全。
2. 环境保护在施工前,要考虑到电缆沟施工对环境的影响,并采取相应的措施进行保护。
如确定施工区域边界,防止施工过程中对周围环境的污染,保证施工完成后的环境整洁。
3. 施工设备和材料的准备在施工前,要检查施工所需要的设备和材料是否齐备,并保证其质量和数量的合格。
二、电缆沟开挖1. 确定开挖位置和尺寸根据施工图纸要求,确定电缆沟的开挖位置和尺寸,在开挖前进行测量标定,并做好标记。
2. 开挖方式和工艺根据施工需要,可以选择手工开挖或机械开挖的方式。
对于较大规模的电缆沟施工,通常使用机械开挖。
在开挖过程中,要注意避免破坏现有的水、电、通信等管线及其它设备,确保施工质量。
3. 清理和处理土方在开挖完毕后,要及时清理和处理土方,在施工现场周围搭建围挡,将土方妥善处理,避免对现场环境造成污染,并确保通行道路的安全。
三、电缆沟回填1. 回填材料的选择根据施工图纸要求,选择合适的回填材料。
通常使用的回填材料有砂土、石子、混凝土等。
不同的回填材料需要根据地质条件和电缆沟尺寸来确定。
2. 回填工艺回填过程中要分层进行,每层回填都要按要求进行压实,以确保回填材料的牢固性和稳定性。
在回填的过程中,要注意避免对沟内已放置的电缆和管线造成损坏。
3. 回填结束后的处理回填结束后,要对周围环境进行清理,清除施工时产生的垃圾和杂物,使施工现场的环境整洁。
四、电缆敷设1. 敷设前的准备在敷设电缆前,要对电缆进行检查,并核对规格、型号和长度等信息是否与设计要求相符。
确保电缆的质量和完好性。
2. 电缆敷设的工艺根据施工图纸要求,确定电缆的敷设路径和方式。
在敷设过程中,要注意保护电缆的外屏和绝缘层,避免外界的损伤。
一、工程概况1. 工程名称:[填写工程名称]2. 建设单位:[填写建设单位名称]3. 监理单位:[填写监理单位名称]4. 施工单位:[填写施工单位名称]5. 交底部位:电缆沟开挖区域6. 交底日期:[填写日期]7. 交底人:[填写交底人姓名]8. 接收人:[填写接收人姓名]二、安全注意事项1. 人员安全:- 所有参与电缆沟开挖作业的人员必须经过专业培训,了解相关安全操作规程。
- 作业人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
- 施工现场应设置安全警示标志,明确警示区域。
2. 机械安全:- 施工机械必须符合国家安全标准,定期进行保养和检查。
- 机械设备操作人员必须持证上岗,严格遵守操作规程。
- 机械设备作业时,非操作人员不得靠近危险区域。
3. 环境安全:- 施工现场应保持良好的通风,确保空气质量符合国家标准。
- 电缆沟开挖过程中,应密切关注地下水位变化,防止发生涌水、涌沙等现象。
- 遇到异常情况,应立即停止作业,并采取相应的应急措施。
三、施工步骤及要求1. 现场勘查:- 施工前应对现场进行详细勘查,了解地下管线、地质条件等情况。
- 根据勘查结果,制定合理的施工方案。
2. 沟槽开挖:- 沟槽开挖应自上而下进行,严禁掏底开挖。
- 沟槽两侧堆土高度不得超过1.5m,堆土距离沟边不得小于1m。
- 沟槽深度超过2m时,应设置梯子或跳板,供操作人员上下。
3. 支撑与防护:- 沟槽开挖过程中,应根据土质情况设置支撑结构,确保施工安全。
- 支撑材料应选择坚实可靠,防止支撑结构变形、折断。
- 支撑结构应定期检查,发现异常情况应及时加固或更换。
4. 排水与防渗:- 电缆沟开挖过程中,应设置排水沟,确保沟内积水及时排出。
- 防渗措施应采取防水材料,防止地下水渗入沟内。
5. 管线保护:- 施工过程中,应尽量避免损坏地下管线,如需穿越管线,应采取相应的保护措施。
- 管线周边应设置警示标志,防止误伤管线。
四、应急措施1. 人员伤亡事故:- 发生人员伤亡事故时,应立即停止作业,并迅速组织救援。
1、挖沟时施工人员之间应保持3-5m的距离。
在有地下光、电缆和管路的地方挖沟、坑时,应了解地下设施的用途、埋设位置,并与有关部门联系,做好防护后再施工。
2、当挖沟、坑影响行人妨碍交通或站内作业时,应在施工地点3—5m处加设防护,并应当天回填夯实。
如需过夜时,应采取防止人员坠落的安全措施。
在有倒塌危险的房屋、围墙附近开挖时应对其临时加固。
3、严禁在影响路基稳定的范围内挖沟、坑,在铁路沿线或穿越铁路挖沟、坑时,摆放的料具和挖出的土石严禁侵入基本建筑限界,并应采取防止塌落的措施。
4、电缆、光缆敷设需通过铁路、公路、繁忙车道宜采用顶管方法。
必须开挖时宜夜间施工,并应采取安全防护措施。
5、挖沟、坑的弃土应距沟、坑边0.4m以外。
堆土高度不应高于1.5m。
6、在土质松软地带挖沟、坑时应按斜坡形开挖,坡度的大小应根据土壤的性质、湿度及坑深确定,宜符合表2.12.7的规定。
表2.12.7沟、坑的坡度
土壤性质
坡度
砂土、淤泥1:0.75
砂质黏土1:0.5
黏土及黄土1:0.3
坚土
1:0.15。

电缆沟施工技术交底一、工程概述本次电缆沟施工工程位于_____,主要为了满足_____区域的电力供应需求。
电缆沟的总长度为_____米,宽度为_____米,深度为_____米。
其结构形式为_____,采用的材料包括_____等。
二、施工准备1、技术准备施工前,认真熟悉施工图纸及相关规范要求,编制详细的施工方案,并向施工人员进行技术交底。
测量人员根据设计图纸进行测量放线,确定电缆沟的中心线、边线及高程控制点。
2、材料准备提前准备好所需的各种材料,如钢筋、水泥、砂、石、砖块等,并确保材料的质量符合设计要求。
对进场的材料进行检验,合格后方可使用。
3、施工机具准备配备足够的施工机具,如挖掘机、装载机、搅拌机、电焊机、振捣棒等,并确保机具性能良好。
4、现场准备清理施工现场的障碍物,平整场地,保证施工道路畅通。
做好临时排水设施,防止雨水浸泡施工场地。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪放出电缆沟的中心线和边线,并设置好控制桩。
测量出电缆沟的起点、终点和转折点的高程,为后续施工提供依据。
2、基槽开挖采用机械开挖为主,人工配合为辅的方式进行基槽开挖。
开挖过程中,严格控制开挖深度和坡度,避免超挖和欠挖。
挖出的土方及时运走,不得堆放在基槽两侧,以免影响施工和造成安全隐患。
3、基底处理基槽开挖完成后,及时对基底进行处理。
如基底为软弱土层,应采取换填等处理措施,确保基底承载力符合设计要求。
清理基底的杂物和浮土,保证基底平整、坚实。
4、钢筋绑扎根据设计要求,在基底上绑扎钢筋。
钢筋的规格、型号、间距等应符合设计要求。
钢筋的交叉点应采用铁丝绑扎牢固,确保钢筋骨架的稳定性。
5、模板安装采用钢模板或木模板进行安装,模板应具有足够的强度、刚度和稳定性。
模板安装要牢固,拼缝严密,不得漏浆。
模板安装完成后,应进行检查和校正,确保模板的尺寸和位置符合设计要求。
6、混凝土浇筑混凝土采用商品混凝土,浇筑前应检查混凝土的坍落度和和易性,不符合要求的不得使用。

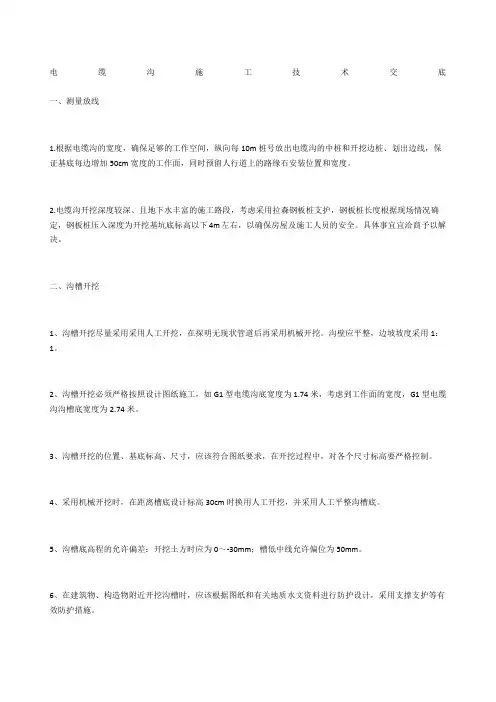

电缆沟施工技术交底一、测量放线1.根据电缆沟的宽度,确保足够的工作空间,纵向每10m桩号放出电缆沟的中桩和开挖边桩、划出边线,保证基底每边增加50cm宽度的工作面,同时预留人行道上的路缘石安装位置和宽度。
2.电缆沟开挖深度较深、且地下水丰富的施工路段,考虑采用拉森钢板桩支护,钢板桩长度根据现场情况确定,钢板桩压入深度为开挖基坑底标高以下4m左右,以确保房屋及施工人员的安全。
具体事宜宜洽商予以解决。
二、沟槽开挖1、沟槽开挖尽量采用采用人工开挖,在探明无现状管道后再采用机械开挖。
沟壁应平整,边坡坡度采用1:1。
2、沟槽开挖必须严格按照设计图纸施工,如G1型电缆沟底宽度为1.74米,考虑到工作面的宽度,G1型电缆沟沟槽底宽度为2.74米。
3、沟槽开挖的位置、基底标高、尺寸,应该符合图纸要求,在开挖过程中,对各个尺寸标高要严格控制。
4、采用机械开挖时,在距离槽底设计标高30cm时换用人工开挖,并采用人工平整沟槽底。
5、沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为50mm。
6、在建筑物、构造物附近开挖沟槽时,应该根据图纸和有关地质水文资料进行防护设计,采用支撑支护等有效防护措施。
7、挖沟槽弃土应该及时运走,不得堆放在够槽口附近妨碍施工和槽壁稳定,也不得阻碍交通。
8、沟槽每测临时堆土或施加其他荷载时,应符合以下要求:(1)、不得影响建筑物、各种管线和其他设施的安全。
(2)、不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,且不妨碍其正常使用。
(3)人工挖沟槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
9、沟槽底埋有块石、树根、废桩等物体,应该予以清除或铲除。
10、沟槽不允许超过图纸要求的挖深、挖宽。
11、对开挖沟槽附近的建筑物采取监控措施,专人对周边建筑物进行记录,按时检查建筑物是否有开裂、偏移的倾向。
12、沟槽开挖时,注意做好槽内地下水的排水措施和雨水或其他地表水、外来水的防范措施。

电缆沟挖掘安全技术交底模版电缆沟挖掘是建设工程中常见的一项作业,为了确保工作人员的安全和施工质量,有必要进行安全技术交底。
下面是一个电缆沟挖掘安全技术交底的模板,详细介绍了安全注意事项和操作规程。
一、工程概况电缆沟挖掘开始日期:工程地点:挖掘长度:挖掘深度:工程负责人:安全交底人:施工队伍及人员:二、安全概述1. 电缆沟挖掘的目的和意义电缆沟的开挖是为了铺设电缆线路,保障电力供应和通信传输。
本次安全技术交底旨在确保工作人员的安全,减少事故的发生。
2. 工作人员安全意识要求(1)严格遵守施工规范和操作规程;(2)保持警惕性,时刻注意工作环境和安全风险;(3)积极报告问题,及时解决隐患;(4)崇尚安全文化,自觉遵守安全生产纪律。
三、安全注意事项1. 前期准备(1)组织人员进行安全培训,确保施工人员具备相应的技能和知识;(2)明确施工区域,设置相关警示标志和隔离设施,确保施工区域的安全。
2. 挖掘作业(1)合理安排施工人员,确保人员充足;(2)使用合适的挖掘机械和工具;(3)挖掘前检查地下设施,避免损坏;(4)挖掘过程中注意观察地质情况,及时采取相应的措施;(5)挖掘深度达到要求后,及时扶正坡度,确保沟底平整。
3. 安全防护(1)穿戴符合要求的劳动保护用品,包括安全帽、安全鞋、手套等;(2)使用防护设施,如防护栏杆、警示标识等;(3)配备应急救援设施,如消防器材、急救箱等;(4)在降雨、雨雪天气下停止施工。
4. 环境保护(1)控制施工噪音,避免对周边居民产生干扰;(2)妥善处理沟渣和废弃物,保持工地清洁。
四、操作规程1. 挖掘机械操作规程(1)熟悉挖掘机械的使用说明书,掌握机械的操作方法;(2)操作前检查机械的工作状况和安全防护装置,确保正常;(3)确保机械平稳运行,避免突然加速或减速;(4)操作时注意周围环境和人员,避免碰撞和伤害。
2. 手工挖掘操作规程(1)选派有经验的工人进行手工挖掘;(2)使用合适的工具和设备;(3)需要多人协作时,保持良好的沟通;(4)挖掘时避免过度用力,防止工具滑脱或破损。
电缆沟挖掘安全技术交底安全措施:1、挖掘电缆沟前必须与地下管道、电缆的主管部门联系,明确地下设施实际位置,做好防范措施,组织外来人员施工时应交代清楚并加强监护。
2、挖掘过程中碰到地下物体,不得擅自破坏,要验明清楚后再进行。
3、在电缆路径上挖掘,不得使用尖镐,要使用铁锹,挖到电缆时更应注意,防止碰坏电缆。
4、挖掘电缆沟前,现场应做好明显标志或围栏,挖出的土堆起的斜坡上不得放置工具、材料等杂物,沟边应留有通道。
5、在挖掘电缆沟深超过1.5米时,抛土要特别注意防止土石回落。
6、在松软土层挖沟应有防止塌方的措施,禁止由下部挖土层。
7、紧线负责人必须在取得各方均已准备好的联系讯号后,才能发令紧线。
8、在居民区及交通要道附近挖沟时应设临时盖板,夜间挂红灯或明显反光标志,防止发生行人和交通事故。
9、在煤气管道附近挖掘时,须有两人进行,监护人必须注意挖土人,防止煤气中毒。
10、在垃圾堆附近挖掘时,必须由两人进行,防止沼气中毒。
11、夜间工作现场应有充足的照明。
电缆沟挖掘安全技术交底(二)电缆沟的挖掘工作是电力、通信、交通和城市建设等行业中常见的一项工作,它的安全性至关重要。
在挖掘电缆沟的过程中,我们必须严格遵守相关的安全技术规范,确保人员和设备的安全。
本文将就电缆沟挖掘的安全技术进行交底,以提高施工人员的安全意识和技能。
一、施工前的准备工作1. 了解电缆沟的设计要求和图纸,确认施工区域的地质情况和环境要求。
2. 检查挖掘设备和工具,确保其良好的工作状态和运行安全。
3. 对施工区域进行安全排查,清理漂浮物、杂草和其他障碍物,确保施工区域的平整和干净。
二、人员安全1. 施工人员必须穿戴符合安全要求的工作服和个人防护装备,如安全帽、安全鞋、工作手套等。
2. 施工人员必须具备一定的操作技能和施工经验,并接受相关的培训和考核。
3. 严禁酒后工作、疲劳驾驶和使用违规工具设备。
三、设备安全1. 挖掘设备必须经过合格的检测和维修,并具备相应的安全防护措施。
一、工程名称:____________________________二、施工单位:____________________________三、施工部位:____________________________四、交底日期:____________________________五、交底人:____________________________六、接收人:____________________________一、工程概况1. 电缆沟挖掘工程是为了满足电力、通信等线路敷设需求,对地下电缆沟进行挖掘的工程。
2. 电缆沟挖掘工程涉及范围包括挖掘、回填、电缆敷设等工序。
二、安全技术交底内容1. 施工前准备(1)了解现场地质、地形、地貌、水文等情况,制定合理的施工方案。
(2)对施工人员进行安全技术培训,确保其掌握挖掘作业的安全操作规程。
(3)施工前对挖掘机械、工具进行检查,确保其性能良好。
2. 施工过程安全措施(1)挖掘前,对地下管线进行探查,避免挖掘过程中损坏地下管线。
(2)挖掘作业应遵循自上而下、分段施工的原则,挖掘深度不得超过2米。
(3)挖掘过程中,应保持挖掘面平整,避免出现坍塌现象。
(4)挖掘过程中,应随时检查挖掘机、挖掘工具等设备的安全性能,发现问题立即停止作业。
(5)挖掘过程中,应确保挖掘机司机与地面作业人员之间保持良好的通讯联系。
3. 电缆敷设安全措施(1)电缆敷设前,应对电缆进行检查,确保电缆质量合格。
(2)电缆敷设过程中,应严格按照电缆敷设工艺进行操作,确保电缆敷设质量。
(3)电缆敷设过程中,应确保电缆不受机械损伤、热损伤等影响。
(4)电缆敷设完成后,应进行电缆试验,确保电缆运行正常。
4. 人员安全措施(1)施工人员应穿戴安全帽、安全带、防护眼镜等个人防护用品。
(2)施工人员应遵守施工现场的安全规定,不得擅自离开工作岗位。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
5. 环境保护措施(1)施工过程中,应采取措施减少对周边环境的影响。

一、工程名称:[填写工程名称]二、建设单位:[填写建设单位名称]三、监理单位:[填写监理单位名称]四、施工单位:[填写施工单位名称]五、交底部位:[填写电缆沟开挖具体部位]六、交底日期:[填写具体日期]七、交底人:[填写交底人姓名及职务]八、接收人:[填写接收人姓名及职务]九、交底内容:1. 施工准备- 1.1 仔细阅读施工图纸,明确电缆沟的走向、深度、宽度及结构要求。
- 1.2 确认施工区域内的地下管线情况,包括电缆、管道、燃气、排水等,确保施工安全。
- 1.3 准备好所需的施工设备,如挖掘机、自卸汽车、测量仪器等。
2. 安全技术要求- 2.1 施工人员必须经过专业培训,了解电缆沟开挖的安全操作规程。
- 2.2 施工现场应设置明显的安全警示标志,包括安全通道、禁止通行、危险区域等。
- 2.3 作业人员必须佩戴安全帽、手套、防护眼镜等个人防护用品。
- 2.4 施工前应进行地面探查,确认无地下管线、电缆等障碍物。
3. 施工流程及注意事项- 3.1 挖掘机操作人员应熟悉挖掘机性能,确保挖掘机运行稳定。
- 3.2 电缆沟开挖应从一端开始,逐渐向另一端推进,避免因一侧土方过重而造成坍塌。
- 3.3 沟槽深度超过2m时,应设置临时支撑,确保施工安全。
- 3.4 沟槽两侧堆土高度不得超过1.5m,堆土距离沟边不得小于1m。
- 3.5 沟槽内电缆敷设应严格按照设计要求进行,确保电缆安全。
4. 应急处置- 4.1 施工过程中如发现地下管线、电缆等障碍物,应立即停止施工,并报告相关部门进行处理。
- 4.2 遇到基坑顶部地面裂缝、坑壁坍塌或涌水、涌沙等紧急情况,应立即停止施工,人员撤离危险区域,并采取应急措施。
- 4.3 施工现场应配备必要的应急救援器材,如急救箱、灭火器等。
5. 环境与文明施工- 5.1 施工现场应保持整洁,及时清理施工垃圾,减少对周边环境的影响。
- 5.2 施工过程中应尽量减少噪音、粉尘等污染,保护周边环境。

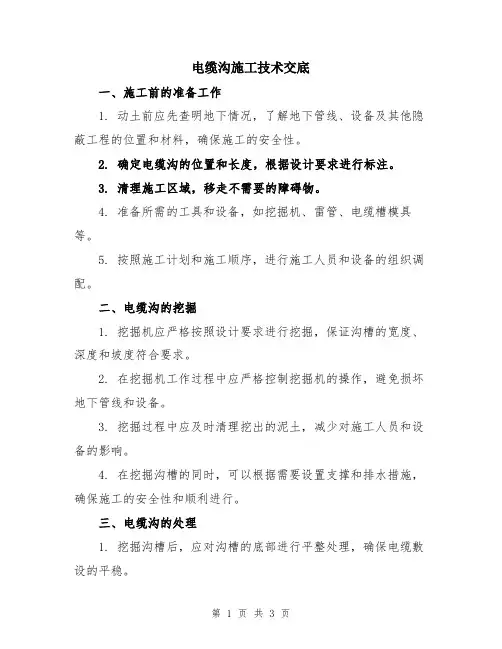

电缆沟施工技术交底一、施工前的准备工作1. 动土前应先查明地下情况,了解地下管线、设备及其他隐蔽工程的位置和材料,确保施工的安全性。
2. 确定电缆沟的位置和长度,根据设计要求进行标注。
3. 清理施工区域,移走不需要的障碍物。
4. 准备所需的工具和设备,如挖掘机、雷管、电缆槽模具等。
5. 按照施工计划和施工顺序,进行施工人员和设备的组织调配。
二、电缆沟的挖掘1. 挖掘机应严格按照设计要求进行挖掘,保证沟槽的宽度、深度和坡度符合要求。
2. 在挖掘机工作过程中应严格控制挖掘机的操作,避免损坏地下管线和设备。
3. 挖掘过程中应及时清理挖出的泥土,减少对施工人员和设备的影响。
4. 在挖掘沟槽的同时,可以根据需要设置支撑和排水措施,确保施工的安全性和顺利进行。
三、电缆沟的处理1. 挖掘沟槽后,应对沟槽的底部进行平整处理,确保电缆敷设的平稳。
2. 在沟槽底部铺设一层沙子或碎石,以提高沟槽的排水能力。
3. 在沟槽两侧设置固定设备,如电缆架、电缆梁等,防止电缆在敷设过程中受到挤压和损坏。
四、电缆敷设1. 在电缆敷设前,应对电缆进行检查,确保电缆的质量符合要求。
2. 电缆敷设应按照设计要求进行,保证电缆的起点和终点的位置和高度符合要求。
3. 电缆应使用专用的滑轮、滑板等设备进行拉伸和敷设,以减少电缆的摩擦和损坏。
4. 电缆敷设过程中,应注意保护电缆外皮,避免被尖锐物品损坏。
五、电缆连接和绝缘1. 在电缆敷设完毕后,应进行电缆的连接和绝缘工作。
2. 电缆的连接应使用专用的连接器和工具,确保连接的牢固和可靠。
3. 在连接处应进行绝缘处理,使用专用的绝缘材料或绝缘胶带进行包裹,以防止电缆接头受到潮湿等环境影响。
六、电缆沟的回填和封闭1. 电缆敷设完成后,应及时进行沟槽的回填工作,保证电缆的安全性和隐蔽性。
2. 回填材料应符合相关要求,如沙土、碎石等。
3. 在回填过程中应注意保护电缆,避免被回填材料损坏。
4. 完成沟槽回填后,应对沟槽进行封闭,以防止水和杂物进入沟槽。
一、工程名称:[填写工程名称]二、交底日期:[填写日期]三、施工单位:[填写施工单位]四、分项工程名称:新开挖电缆沟作业五、交底人:[填写交底人姓名]六、接受交底班组或员工:[填写班组或员工姓名]一、施工前的准备工作1. 施工人员必须经过专业培训,熟悉电缆沟开挖的安全操作规程和应急预案。
2. 施工现场应设置明显的安全警示标志,包括“施工重地”、“危险区域”等。
3. 施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
4. 作业前,应对施工人员进行安全教育和技能培训,确保其了解和掌握相关安全知识。
二、安全技术交底内容1. 施工区域环境检查- 作业前,对施工现场进行环境检查,确认地下管线、障碍物等情况。
- 如发现地下管线、障碍物,应立即停止施工,并采取相应措施进行处理。
2. 电缆沟开挖安全措施- 电缆沟开挖深度应小于1.5米,开挖宽度应满足电缆敷设要求。
- 开挖过程中,应随时检查沟壁稳定性,发现松动或塌方迹象时,应立即采取措施加固或停止施工。
- 开挖过程中,应保持沟内排水畅通,防止积水。
3. 人员安全防护- 施工人员必须佩戴安全帽,进入施工现场必须穿防滑鞋。
- 高处作业时,必须系好安全带,并设置安全防护网。
- 施工过程中,应避免单独作业,加强相互之间的沟通与协作。
4. 机械设备安全操作- 开挖过程中,应正确使用挖掘机、装载机等机械设备,确保设备运行正常。
- 机械设备操作人员应具备相应的操作资格,严格遵守操作规程。
- 机械设备操作过程中,应密切关注设备状态,发现异常情况立即停止作业。
5. 电缆敷设安全措施- 电缆敷设前,应检查电缆外观,确保电缆无破损、老化等现象。
- 电缆敷设过程中,应保持电缆整齐、有序,避免交叉、重叠。
- 电缆敷设完成后,应进行电缆接地处理,确保电缆安全。
三、应急预案1. 施工现场发生安全事故时,应立即停止施工,并采取相应措施进行处置。
2. 施工人员应掌握基本的急救知识,如发生人员受伤,应立即进行现场急救,并立即拨打急救电话。
一、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]3. 监理单位:[填写监理单位名称]4. 交底时间:[填写日期]5. 交底地点:[填写地点]二、安全负责人1. 安全负责人:[填写姓名]2. 负责人联系电话:[填写电话号码]三、交底内容1. 施工准备- 施工人员必须经过专业培训,熟悉电缆沟开挖的相关安全技术。
- 确保所有施工人员了解并遵守国家及地方的安全生产法规。
- 检查并确保施工机械设备、工具齐全且处于良好状态。
2. 开挖前安全检查- 检查电缆沟开挖区域的地形、地质条件,评估可能存在的安全隐患。
- 确认地下管线分布,特别是与开挖区域相邻的电缆、管道等。
- 检查开挖区域的通风情况,确保空气流通,避免有害气体积聚。
3. 施工过程安全措施- 开挖前应设置明显的警示标志,提醒过往人员注意安全。
- 开挖过程中,应遵循“先探后挖”的原则,发现不明物体应立即停止作业,报告上级并采取相应措施。
- 电缆沟开挖应自上而下进行,避免因支撑不足导致坍塌。
- 在开挖过程中,应定期检查支撑结构的安全性,确保其稳固可靠。
- 作业人员应佩戴安全帽、安全带等个人防护用品。
4. 施工人员安全要求- 作业人员必须遵守施工规范,不得违章作业。
- 不得在未采取安全措施的情况下进入电缆沟作业。
- 作业人员应相互配合,保持通讯畅通,确保施工安全。
5. 应急救援措施- 制定应急救援预案,确保在发生事故时能够迅速有效地进行处置。
- 配备必要的应急救援设备,如急救箱、消防器材等。
- 定期进行应急救援演练,提高作业人员应对突发事件的能力。
四、注意事项1. 电缆沟开挖过程中,严禁擅自改变设计图纸。
2. 施工过程中,应密切关注气候变化,避免在恶劣天气条件下进行作业。
3. 电缆沟开挖完成后,应及时回填,确保地表稳定。
4. 作业结束后,应清理施工现场,保持环境整洁。
五、验收标准1. 电缆沟开挖深度、宽度、坡度等应符合设计要求。
电缆沟施工技术交底一、测量放线1.根据电缆沟的宽度,确保足够的工作空间,纵向每10m桩号放出电缆沟的中桩和开挖边桩、划出边线,保证基底每边增加50cm宽度的工作面,同时预留人行道上的路缘石安装位置和宽度。
2.电缆沟开挖深度较深、且地下水丰富的施工路段,考虑采用拉森钢板桩支护,钢板桩长度根据现场情况确定,钢板桩压入深度为开挖基坑底标高以下4m左右,以确保房屋及施工人员的安全。
具体事宜宜洽商予以解决。
二、沟槽开挖1、沟槽开挖尽量采用采用人工开挖,在探明无现状管道后再采用机械开挖。
沟壁应平整,边坡坡度采用1:1。
2、沟槽开挖必须严格按照设计图纸施工,如G1型电缆沟底宽度为1.74米,考虑到工作面的宽度,G1型电缆沟沟槽底宽度为2.74米。
3、沟槽开挖的位置、基底标高、尺寸,应该符合图纸要求,在开挖过程中,对各个尺寸标高要严格控制。
4、采用机械开挖时,在距离槽底设计标高30cm时换用人工开挖,并采用人工平整沟槽底。
5、沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为50mm。
6、在建筑物、构造物附近开挖沟槽时,应该根据图纸和有关地质水文资料进行防护设计,采用支撑支护等有效防护措施。
7、挖沟槽弃土应该及时运走,不得堆放在够槽口附近妨碍施工和槽壁稳定,也不得阻碍交通。
8、沟槽每测临时堆土或施加其他荷载时,应符合以下要求:(1)、不得影响建筑物、各种管线和其他设施的安全。
(2)、不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,且不妨碍其正常使用。
(3)人工挖沟槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
9、沟槽底埋有块石、树根、废桩等物体,应该予以清除或铲除。
10、沟槽不允许超过图纸要求的挖深、挖宽。
11、对开挖沟槽附近的建筑物采取监控措施,专人对周边建筑物进行记录,按时检查建筑物是否有开裂、偏移的倾向。
12、沟槽开挖时,注意做好槽内地下水的排水措施和雨水或其他地表水、外来水的防范措施。
电缆沟施工技术交底范本1.甲方要求1.1 根据甲方提供的设计图纸和合同要求,施工单位需按时按质完成电缆沟施工任务。
1.2 电缆沟的位置、深度、宽度等应符合设计要求,施工单位需保证施工质量。
1.3 施工过程中需注意保护周围环境,确保没有损坏其他工程。
2.施工准备工作2.1 施工前,需要对施工场地进行清理,确保施工区域无杂物,平整度达到要求。
2.2 确定电缆沟的位置和排列方式,标明施工区域范围。
2.3 准备相关工具和设备,如挖掘机、铲车、电缆焊接机等。
2.4 确保施工人员熟悉施工图纸和工艺要求。
3.施工工艺3.1 挖掘3.1.1 确定电缆沟的宽度和深度,根据设计要求进行挖掘。
3.1.2 挖掘时需注意保证沟壁垂直度,防止坍塌。
3.1.3 挖掘完毕后,进行土方的清理和平整工作。
3.2 填土3.2.1 在沟底铺设一层砂浆,厚度约为30cm,用于保护电缆沟底部和固定电缆。
3.2.2 在沟底砂浆干燥后,开始进行填土工作。
3.2.3 填土时需要注意分层填土,并使用夯实机进行夯实,确保填土的稳固性。
3.3 安装电缆3.3.1 在填土完成后,根据设计图纸和电缆规格,进行电缆的铺设。
3.3.2 在电缆铺设过程中,要注意避开其他管线和设备,避免损坏。
3.3.3 电缆铺设完毕后,进行焊接和绝缘处理,确保电缆的连接和绝缘性能。
3.4 封闭3.4.1 完成电缆安装后,对电缆沟进行封闭。
3.4.2 使用合适的材料对电缆沟进行封闭,保护电缆不受外界环境的影响。
3.4.3 封闭材料应具备良好的防水、防腐和绝缘性能。
4.安全注意事项4.1 进行电缆沟施工时,必须配备专职安全管理员,并制定相关安全措施和预案。
4.2 施工人员必须佩戴安全帽、安全鞋等个人防护装备,并接受安全培训。
4.3 在施工现场设置明显的警示标志,指示施工区域和施工路线。
4.4 严格执行施工现场的安全规章制度,不得擅自调动安全设备和工作人员。
4.5 发现危险隐患时,及时报告上级,并采取相应措施进行处理。
一、工程名称:____________________二、施工单位:____________________三、施工部位:____________________四、交底时间:____________________五、交底内容:1. 施工前的准备工作(1)施工人员应了解电缆沟工程的相关技术规范、施工图纸和安全操作规程。
(2)施工前,应对施工区域进行清理,确保现场无障碍物,确保施工安全。
(3)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
2. 电缆沟挖掘作业(1)挖掘前,应先检查挖掘机的工作状态,确保其安全可靠。
(2)挖掘过程中,挖掘机操作人员应严格遵守操作规程,不得超负荷作业。
(3)挖掘深度应控制在规定范围内,不得超出设计深度。
(4)挖掘过程中,应注意挖掘机臂杆与电缆沟边缘的距离,避免碰撞。
(5)挖掘过程中,如发现电缆沟内有积水、淤泥等,应及时清理。
3. 电缆敷设作业(1)电缆敷设前,应先检查电缆的质量,确保电缆无破损、短路等现象。
(2)电缆敷设过程中,应遵循“先左后右、先上后下”的原则,确保电缆敷设整齐。
(3)电缆敷设时,应保持电缆与电缆沟壁的距离,避免电缆受压。
(4)电缆敷设过程中,应定期检查电缆的连接状态,确保电缆连接牢固。
4. 电缆沟回填作业(1)回填前,应先检查电缆沟内的电缆敷设情况,确保电缆无破损、短路等现象。
(2)回填材料应选用合格、松散、无硬物等,避免对电缆造成损伤。
(3)回填过程中,应分层回填,每层厚度不宜超过30cm,并采用人工或机械压实。
(4)回填过程中,应注意观察电缆沟内的电缆状态,避免电缆受压。
5. 安全注意事项(1)施工过程中,施工人员应严格遵守操作规程,确保施工安全。
(2)挖掘机操作人员应保持与挖掘机臂杆的距离,避免碰撞。
(3)电缆敷设过程中,施工人员应避免与电缆接触,以防触电。
(4)施工过程中,应定期检查施工区域的安全设施,确保其完好。
六、交底人:____________________七、接受人:____________________八、交底日期:____________________九、备注:1. 施工过程中,如遇特殊情况,应立即停止施工,并报告相关部门。
电缆沟开挖安全交底1、挖电缆沟目前仍以人力挖掘为主,然而,由于电站运行条件的限制和土壤质量的复杂性,站内干线电缆采用带盖混凝土电缆槽明敷、浅埋防挖的施工方法。
随着铁路建设的大发展,车站信号经过多年的新建、改造、大修,站内各种电缆如蜘蛛网一般,无法分清是使用的还是无用的,因此施工难度加大,易挖断电缆,影响行车安全。
2、施工开挖前,必须按设计文件并邀请有关设备管理单位对信号、通信、电力电缆及地下管线进行现场实际调查,掌握各种设备的分布情况,特别是,与地下电缆相邻的相关设备的尺寸应在图纸上逐一标明,并注明多处横向开挖的位置,确定纵向电缆的走向;车站站场、车站两端、通过信号机杆、信号机盒、通过路肩或坡角的狭窄地段要采取安全防护和避让措施,严防挖坏电缆等易发事故的出现。
将调查结果绘制“车站既有地下电缆径路图”及新工程的电缆径路图进行现场技术交底,说明径路地带地下障碍物的调查情况及处理方法。
3、坚持施工许可制度,施工前联系现有设施维护单位,并签定相关的施工安全协议,争取理解和支持,不得盲目开挖,避免黑施工的发生。
4、电缆沟开挖应派人至行车室值班、现场设防护人员(带齐防护备品),加强室内外的有效联系;当站长发现设备故障报警时,应立即通知施工负责人进行故障排除和处理。
5、会同设备管理单位到现场,每隔10m垂直于现有电缆线路开挖试验沟槽,确定既有电缆线路的走向、缆线数量、型号、用途及埋深,并撒上白石灰。
6、在高护坡、窄路肩地段开挖,应采取(先放缆、后开挖)或者专注于意外挖掘,严格控制开挖范围,做到当天开挖、当天敷设、当天回填夯实,挖出的土要有彩条布,保证道床清洁。
7、在开挖前施工负责人对径路的选择上要正确,尽量避开危险同沟地段,如避不开时要安排有经验的老师傅带班轻刨轻挖、边挖边清,并加强现场监控;在既有线路上撒上白石灰,向劳务人员解释,在开挖过程中,应避免白石灰下的现有电缆,并轻轻挖掘,起到警示作用。
8、在施工过程中作为最后手段必须摧毁的沟渠、挡碴墙等设施,回填后应按原状恢复,不得野蛮施工。
深圳市龙XXXXX工程XXXX标段
电缆沟开挖技术交底
交底单位:
二、测量放线
1.根据电缆沟的宽度,确保足够的工作空间,纵向每10m桩号放出电缆沟的中桩和开挖边桩、划出边线,保证基底每边增加50cm宽度的工作面,同时预留人行道上的路缘石安装位置和宽度。
2.电缆沟开挖深度较深、且地下水丰富的施工路段,考虑采用拉森钢板桩支护,钢板桩长度根据现场情况确定,钢板桩压入深度为开挖基坑底标高以下4m左右,以确保房屋及施工人员的安全。
具体事宜宜洽商予以解决。
4电缆标示桩根据现场情况选用合适形式。
5标示桩符号如下图:
五电缆沟开挖及其浇筑
1电缆井的型号分为两种一种是7m*2.5m*2.0m,此种井在电缆顶管开始处用,另一种是3m*2.5m*2m,此种井在顶管对侧用。
2.一根电缆中间头井尺寸为2580*1280*1200.基坑开挖好以后,在底层浇筑10cm厚
C20混凝土底层,在底部留渗水井规格为300*300*300,内添粗沙。
同时采用规格240*115*53的砖经行砖砌同时在基础底层上预埋φ150的凃塑钢管,砖砌高度为1m,然后用C20混凝土浇筑,厚度为200,同时预留盖板位置。
盖板采用钢筋混凝土浇筑,具体规格如图所示:
活动盖板平面图活动盖板配筋图
3砖砌采用M10砂浆砌筑,内壁用10mm后1:2水泥砂浆抹面。
4盖板钢筋保护层厚度为20mm
5本中间头井只允许做一个中间电缆头。
五、人行道等市政基础设施的恢复。
1地基处理
1.人工清理平整基槽,清理坑内杂物,沟槽留30cm深
2.分次对基坑进行浇水,使地基下沉密实,第一次基坑灌水水位与地面平齐一致,第二次灌水是在基坑水全部渗漏且基坑底部有少量裂纹时灌注,灌注水量可比第一次少,第三次第四次类推。
多次浇水后地基还有下沉,应增加浇水次数,但浇水量应适当减少,确保短期内基坑土质能干燥,多次浇水基坑无明显下沉痕迹,可停止浇水工作。
3.基坑浇水密实验收合格后,基坑底应挖填土方重新平整,利用蛙夯夯实,夯实次数不得低于3遍,重点注意检查井井口及基坑四周四角的夯实工作,适当可增加夯实次
1 面砖铺设完成后,禁止行人在上面行走,并适时洒水养护,当水泥砂浆达到设计强度后,方可开放交通
2 前期浇水应采用小桶倾洒,不得冲掉面砖勾缝砂浆。
一次不宜过多,控制在面层不积水为宜。
每天1 次,不少于5天
4注意事项
1 行进盲道砖与提示盲道砖不得混用,路口处盲道应铺设为无障碍形式
2 铺贴时,易采用干粘法,砂浆应饱满,且表面平整,稳定,缝隙均匀,对于已铺筑好的道板砖需达到稳定无动摇,无空隙。
3 养护期间应设临时围护,不得让行人和车辆进行穿行,做好成品保护工作。
5安全环保措施
1 对作业人员进行安全教育,施工时必须佩戴安全帽,施工人员和机械设备必须听从现场负责人指挥。
2 现场临时用电应设专人管制,听从指挥。
应按现场配电系统应为三级配电:配备总配电箱、分配电箱、开关箱三类标准电箱,开关箱应符合一机、一箱、一闸、一漏。
3 施工时应设安全警示标示和临时围护。
4 检查井井盖应随用随开,不得长时间敞开,无人施工时必须保证井盖关闭。
5 对场地的废弃土、废料要及时清理并按照要求堆放在指定位置。
6 对于进场材料应分段堆放整齐,且尽量不占用车道影响通行。
说明:本表由技术交底负责人填写,接受技术交底方负责人签字认可,本表一式二份,交底单位和接受交底单位各一份。
