管道沟槽开挖技术交底68539
- 格式:doc
- 大小:22.50 KB
- 文档页数:2
管道沟槽开挖安全技术交底一、引言管道沟槽开挖是施工过程中的关键环节之一,涉及到施工人员的人身安全和施工质量。
为了保障施工过程中的安全性和效率,本文将对管道沟槽开挖的安全技术进行交底,以确保施工人员尽可能避免意外事故的发生。
二、安全要求1.施工人员必须具备相应的资格和证书,熟悉相关技术规范和操作规程。
2.施工前必须进行现场勘察和安全风险评估,确定施工方案和安全措施。
3.施工现场必须设置明显的警示标志,警示标语清晰可见。
4.施工人员必须穿戴符合要求的个人防护装备,包括安全帽、防护鞋、护目镜、耳塞等。
5.施工现场必须配备相应的消防器材和急救设备,以备不时之需。
三、施工准备1.施工前必须将施工区域进行划定,确保周边没有地下设施或管线。
2.确认开挖土层的类型和稳定性,做好相应预防措施。
3.清除施工区域内的杂物,保持场地整洁,确保施工人员的行动空间。
四、安全措施1.确保施工现场开挖边坡的稳定性,采取避免坡面滑坡的措施。
2.采用合适的支护措施,包括使用支撑杆、支撑箱等,确保挖掘面的稳定与安全。
3.在挖掘过程中,应通过监测仪器及时掌握土体变形情况,一旦出现异常立即停工并采取相应措施。
4.保证挖掘面的排水畅通,防止积水引发坍塌事故。
5.在挖掘过程中,禁止在挖沟边坡上行走或站立,以免坠落伤人。
6.严格控制挖掘面的坡度和深度,确保挖掘面不会超过稳定的极限。
五、施工注意事项1.施工现场必须进行地下设施的定位,避免损坏给排水管线和电缆等。
2.在挖掘过程中,需根据实际情况选择合适的机械设备和施工工艺,避免对周围环境和设施造成不必要的影响。
3.施工人员必须经过岗前培训,熟悉施工方案和操作规程。
4.施工人员必须时刻保持警惕,及时发现并处理安全隐患,确保施工过程的安全性。
六、事故应急处理1.施工现场必须设立应急救援队,并制定相应的应急预案和应急处理流程。
2.在施工现场设置安全疏散通道和疏散标志,确保施工人员在紧急情况下的安全撤离。

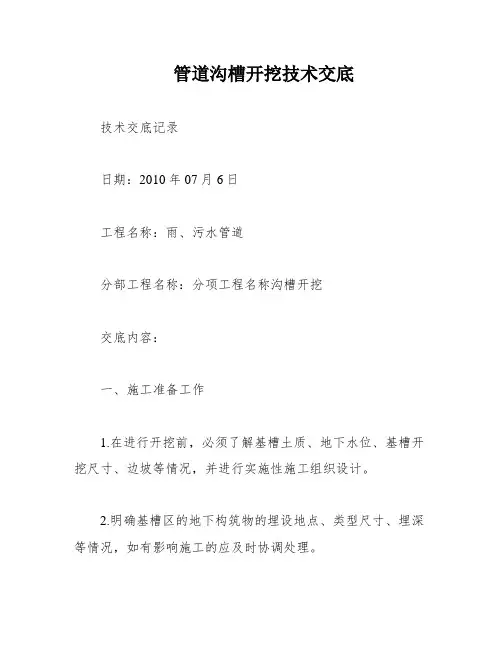

管道沟槽开挖安全技术交底1. 背景介绍管道沟槽开挖是指在地下进行工程建设时,为了铺设管道,需要开挖一定深度的沟槽。
这个过程需要遵循一些安全技术规范,以确保施工过程中的人员和设备安全,防止事故的发生。
2. 开挖前的准备工作2.1 地质勘测:在开挖前,必须进行地质勘测,以了解地下的地质情况,包括土壤的类型、坚硬程度、含水情况等,这将有助于制定安全的开挖方案。
2.2 相关设计和规范:开挖前要参考相关的设计图纸和技术规范,确保施工符合标准要求。
2.3 人员培训:施工前要对参与开挖作业的人员进行必要的培训和安全教育,让其充分了解施工中的危险因素和安全措施。
3. 开挖过程中的安全技术3.1 严格遵守规定的开挖深度:根据设计要求和地质情况,确定开挖的深度,遵循规定的深度进行作业,不得超深或不足。
3.2 安全防护措施的设置:开挖过程中,必须设置安全防护措施,例如搭设防护栏杆、设置警示标识、挂设警示灯等,保障施工区域的安全与可见性。
3.3 预防坍塌措施:开挖时,根据土质情况采取防止坍塌的措施,通常包括设置支护结构、加固土壤、及时回填等,以确保沟槽的稳定性和施工人员的安全。
3.4 排水处理:如果施工现场存在积水情况,需要进行排水处理,确保施工现场的干燥和稳定。
3.5 设备与材料的安全使用:施工中使用的设备和材料必须符合相关标准和规范,确保其安全性和可靠性。
3.6 安全警示和沟通:在施工现场设置明显的安全警示标志,同时加强沟通与协作,确保施工人员之间的相互配合和安全意识。
4. 事故应急处置措施4.1 事故预案制定:在开挖前,应制定完善的事故应急预案,明确应急措施和责任人,并将其向所有参与人员进行宣贯。
4.2 事故发生时的处理步骤:如发生事故,施工人员首先应立即停止作业,确保自身安全,并及时采取相应的救援措施,包括报警、寻求医疗救助等。
4.3 事故调查与记录:对事故进行调查,分析事故原因,并归档记录,以便后续改进工作的参考。
管道沟槽开挖安全技术交底一、引言管道沟槽开挖是基础工程施工中的重要环节,也是施工过程中存在较大安全风险的环节之一。
为了保障施工人员的安全,确保工程质量和进度,本文将详细介绍管道沟槽开挖的安全技术要点和注意事项。
二、开挖前准备工作1. 确定开挖范围和尺寸:在开始开挖前,必须明确开挖的范围和尺寸,根据工程设计要求确定开挖深度和宽度。
2. 地质勘察和判别:在开挖前,必须进行地质勘察,评估地质条件和地下管线情况。
根据地质勘察结果,制定相应的安全措施。
3. 制定施工方案:根据地质勘察结果和设计要求,制定详细的施工方案,包括施工工序、施工顺序、施工方法等。
4. 配备必要的设备和工具:根据施工方案,配备必要的开挖设备和工具,确保施工的顺利进行。
三、安全施工注意事项1. 管线标识和保护:在开挖前,必须清楚地标识出地下存在的管线,采取相应的保护措施,避免对管线造成损坏。
2. 安全挖掘方式:采用机械化开挖能够提高施工效率,但同时也要注意安全。
在挖掘过程中,遵循逐层挖掘原则,及时掌握土层情况,及时采取相应的支护措施。
3. 土方运输和堆放:在挖掘过程中,土方的运输和堆放也要注意安全。
应选择合适的土方运输方式,如转运车辆、运输带等。
土方堆放时要注意稳定,避免倾斜或崩塌造成危险。
4. 施工人员安全:施工人员必须具备相关的安全培训和技能,遵守操作规程,佩戴个人防护用品,如安全帽、安全鞋等。
同时,要加强对施工现场的监督和管理,确保施工人员的安全。
5. 支护和防坍塌:在开挖过程中,要根据土层情况,采取相应的支护措施,防止土方坍塌。
常用的支护方式有土工格栅、土钉墙等。
6. 废土处理:施工完成后,废土的处理也是至关重要的。
废土要及时清运,避免对周边环境造成污染。
四、应急措施1. 操作失误的处理:如发生挖坏管线、土方崩塌等操作失误,应立即停工,并及时进行整改。
2. 突发事件的应对:如发生自然灾害、事故等突发事件,应立即报警,采取必要的安全措施,保护施工人员的生命安全。
管沟开挖技术交底 1、桩撅交接: 设计代表在现场交接设计控制(转⾓)桩时,应核对桩号、⾥程、转⾓⾓度。
交桩后,应采取措施,保护控制(转⾓)桩。
,对已丢失的桩应复测补桩。
2、移桩: 平原地区采取管道轴线等距离平⾏移动的⽅法移桩,移桩位置在管道组装焊接⼀测,施⼯边界线内⼀⽶位置为宜,转交桩按⾓的⾓平分线⽅向移动。
3、施⼯作业带清理: 在施⼯作业范围内,对于影响施⼯机具通过或是⼯作业内的⽯块、杂草、树⽊应清理⼲净,沟、坎应予以正平,有积⽔的地势低洼地段应排⽔。
施⼯作业带清理时,应注意对⼟地的保护,减⼩或防⽌产⽣⽔⼟流失。
清理或正平施⼯作业带时,应注意保护施⼯标志桩。
如果损坏应⽴即恢复。
4、测量放线: 施⼯放线以汽柴油1#管线中⼼为中⼼进⾏。
管道测量放线应放出线路轴线(或管沟开挖边线)和施⼯作业带边线。
在线路轴线(或管沟开挖边线)和施⼯作业带边界线上加设⽩⽶桩,并在桩间撒⽩灰线。
管道⽔平转⾓较⼤时,应增设加密桩。
采⽤预制弯头的管段应根据曲率半径和⾓度放出曲线。
在河流、沟渠、公路、铁路穿跨越段的两端,地下管道、电缆、光缆穿越段的两端,线路阀室两端应设置标志桩。
其设置位置应在管道组装焊接⼀侧,是⼯作业带边线以内1m处。
5、管沟开挖: 由于管道沿线多为⼈⼯堆积的杂填⼟,要求管沟开挖时超挖0.2m.超挖净距不⼩于0.5m.。
管道与其他埋地管道交叉时,⼀般在其下⽅通过,净距不⼩于0.3m.穿越涵洞时净距不⼩于0.2m。
边坡度数应根据⼟壤类别、开挖深度确定。
杂填⼟为0.5~0.67,软⼟为1~1.5.当管沟深度增加时坡度和沟底宽度应适当增加。
⾃K6+890点开始到海⽔⼚段(约K7+761点),此施⼯段已有临时便道。
管线两侧建、构筑物及绿化设施较少,施⼯场地⽐较开阔,不影响管线敷设,此段施⼯采⽤机械开挖、机械运、布管。
⾃海⽔长段(约K7+761点)开始到青岛丰运集装箱货运有限公司段(约K9+023点),此施⼯段已有临时便道,沿线堆积建筑垃圾,施⼯时需进⾏清理。

沟槽开挖施工技术交底一、工程概述本次沟槽开挖施工是为了铺设_____管道,工程地点位于_____。
沟槽开挖的长度为_____米,深度为_____米,宽度为_____米。
施工区域的地质条件主要为_____,周边环境包括_____等。
二、施工准备1、技术准备熟悉施工图纸,了解沟槽的位置、深度、宽度等设计要求。
进行现场勘察,核实地下管线、障碍物等情况,并做好标记。
制定施工方案,明确施工流程、方法和安全措施。
2、材料准备准备好所需的支护材料,如钢板桩、木板、槽钢等。
准备好排水设备,如水泵、排水管等。
3、机械设备准备配备挖掘机、装载机、运输车辆等机械设备,并确保其性能良好。
对机械设备进行检查和维护,保证施工过程中的正常运行。
4、人员准备组织专业的施工队伍,包括挖掘机司机、装载机司机、普工等。
对施工人员进行技术交底和安全教育,使其熟悉施工流程和安全注意事项。
三、施工流程1、测量放线根据设计图纸,使用全站仪、水准仪等测量仪器进行测量放线,确定沟槽的中心线和开挖边线。
在沟槽的起止点、转折点、检查井位置等设置控制桩,并做好保护。
2、沟槽开挖采用机械开挖为主,人工开挖为辅的方式进行。
挖掘机沿沟槽中心线开挖,预留 20cm 左右的土层由人工进行清理。
开挖过程中,应严格控制沟槽的深度和宽度,避免超挖和欠挖。
当遇到地下管线、障碍物等时,应停止机械开挖,采用人工小心挖掘,并及时采取保护措施。
3、支护根据沟槽的深度、地质条件和周边环境等情况,选择合适的支护方式,如钢板桩支护、木板支护、槽钢支护等。
支护应及时进行,确保沟槽壁的稳定。
4、排水在沟槽开挖过程中,应做好排水工作。
在沟槽底部设置排水明沟和集水井,用水泵将积水排出。
如遇地下水丰富的情况,应采取井点降水等措施。
5、基底处理沟槽开挖至设计标高后,应及时对基底进行处理。
清除基底的浮土、杂物等,对基底进行平整和夯实。
如基底土质不符合设计要求,应及时通知设计单位进行处理。
四、质量控制要点1、沟槽的中心线、深度、宽度应符合设计要求,偏差应在允许范围内。

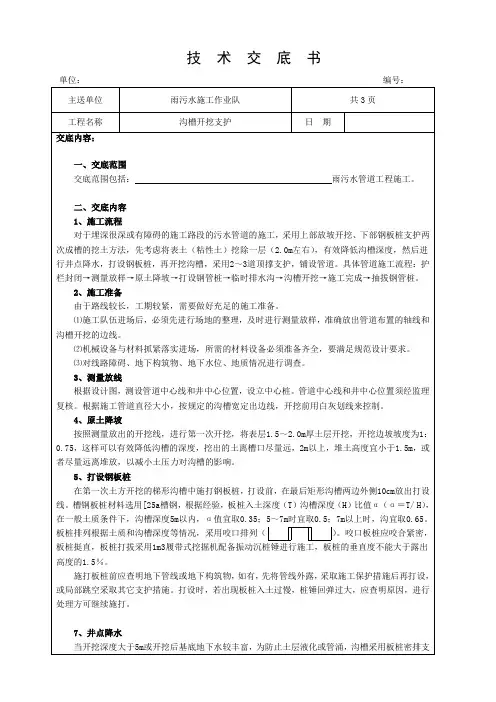

沟槽开挖技术交底(一)沟槽开挖(1)沟槽开挖前认真组织人员研究图纸,进行调查研究,充分了解挖槽段的土质,地下水位、地下结构物,沟槽附近地上结构物及施工环境等情况,拟选用300型挖掘机,制定必要的安全措施,确保施工质量及安全。
(2)挖槽断面应按底宽、挖深、槽深、各层边坡、层间留台宽度与相邻构筑物关系及排管方式等因素确定。
挖槽断面应符合管道结构施工方便、保证质量和安全,以少挖方、少占地为宜。
(3)采用人工配合反铲挖掘机挖槽,挖槽前,现场施工员向司机及土方队详细交底(沟槽的断面,开挖的次序)。
在开挖过程中由管理人员在现场指挥并经常检查沟槽的槽底高程和宽度,防止超挖及亏挖。
(4)为确保沟槽底土壤结构不被扰动和破坏,在机械开挖时应留10cm左右一层不挖,待人工清除。
人工清挖槽底,应认真控制槽底高程和宽度,并注意不使槽底土壤结构遭受拢动和破坏。
(5)沟槽开挖时如离现状建筑物较近时应根据情况采取保护措施。
(6)管沟槽底层开挖的宽度按本次管槽需要保证的工作面进行开挖。
开挖时,随时测量监控,保证开挖边坡、基坑尺寸,轴线、槽底的高程应达到沟槽验收规定的要求。
(7)开挖出来的土方,我方会根据实际情况把多余出来的土方及时用拉土车运输到甲方指定位置。
剩余回填土方会堆放在不影响道路,不影响施工的地方,做好防尘措施。
(二)机械开挖沟槽时应注意下列事项:(1)为保证槽底土不被扰动或破坏,用机械挖土时,应防止超挖。
如有超挖,应剔除受扰动部分,必须换成中砂或石屑,并用平板振动器振捣。
要保证连续开挖,衔接过程顺畅,同时注意边坡土质变化,及时处理问题,减少事故发生。
(2)对地下管线和各种构筑物应尽量能临时迁移,如无法迁移,必须挖出使其外露,须采取吊、托等加固措施,同时对挖掘机作详细交底,如无把握,应改为人工挖土。
(3)当工作量小、地面狭窄、地下有障碍物或不具备机械施工条件时,应采用人工开挖。
人工挖槽,应集中人力尽快挖好,转入下道工序施工。
沟槽开挖施工技术交底
一、前言
沟槽开挖是建筑施工中常见的一项工作,其施工质量和施工工艺对于保证工程的安全和稳定具有重要作用。
本文将对沟槽开挖施工技术进行交底,以保证工程施工的顺利进行。
二、施工前准备工作
1. 沟槽开挖前的勘测工作:根据设计图纸要求,在施工前进行沟槽的勘测工作,确定开挖的位置、尺寸和深度,并绘制出相应的施工图。
2. 确定施工方案:根据设计要求和实际情况,确定合理的施工方案,包括开挖顺序、支护方式和施工机具的选择等。
3. 安全防护:在施工前,必须对施工现场进行安全防护工作,包括设置警示标志、搭建防护栏杆等,确保施工过程中的安全。
三、沟槽开挖施工流程
1. 清理现场:在进行沟槽开挖之前,需对施工区域进行清理,确保施工地面平整。
清理过程中要注意清除地面上的杂物和余泥,保持工作环境清洁。
2. 标线:根据设计图纸的要求,在开挖的区域进行标线,用于指导施工人员进行开挖操作。
标线应准确,并根据实际地形情况进行调整。
3. 机械开挖:按照施工方案选择适当的机械设备进行开挖,确保开挖面的平整和垂直度。
注意操作人员的安全,避免机械设备损坏地下设施和管线。
4. 清理废土:在开挖过程中,产生的废土需及时清理和储存,防止废土堆积造成施工现场混乱。
5. 检查施工质量:施工过程中需要进行质量检查,确保挖沟面的平整度和垂直度符合要求。
如有不符合要求的情况,需进行调整和修正。
四、沟槽开挖的支护措施。
