中建八局北岸亲水栈道施工组织设计(103P)
- 格式:pdf
- 大小:13.23 MB
- 文档页数:105
1 施工组织设计编制说明..................................... 1.1.1 编制依据........................................................ 1.1.2 编制原则........................................................ 3.1.3 编制内容........................................................ 4.1.4 施工总体目标................................................... 4. 2工程概况及工程难点 ......................................... 4.2.1 工程概况........................................................ 4.2.2 工程难点........................................................ 6.2.3 工程针对性措施................................................. 6.3 施工总规划布置........................................... 7.3.1 施工布置原则.................................................... 7.3.2 土建工程施工布置................................................ 7.3.3 景观电气安装施工布置............................................ 7.4 施工进度计划及保证措施.................................... 8.4.1 总进度计划编制遵循的原则 (8)4.2 节点工期........................................................ 8.4.3 施工总进度计划.................................................. 9.4.4 进度计戈。
筑龙网WW W.ZH U L ON G.C OM1、编制依据及工程概况1.1编制依据及原则1.1.1编制依据(1)xxx 市oooooo——栈道栈桥工程招标文件及招标答疑书; (2)我单位通过对该项目现场和周围环境进行调查后掌握的有关资料; (3)我单位类似工程的施工经验和拟投入本项目的生产资源;(4)国家现行的市政桥梁设计、施工技术规范,验收、安全规范及本项目设计技术标准等;(5)本工程业主要求的质量标准、招标文件中业主指定的工期以及我单位的创优规划、工期目标等。
1.1.2编制原则(1)优化配置生产资源,采用新技术、新材料、新工艺,工程质量一次成优,确保本合同工程质量达到优良标准;(2)根据工期要求合理安排,上足所需设备人员,确保人员设备满足施工生产的需要,并根据各分项工程之间的相互关系,认真研究,统筹安排,消除控制与被控制因素,确保工程按期完成;(3)强化现场组织管理、施工调度,确保安全生产;(4)合理安排现场设施,尽量减少施工临时用地,做好环境保护和文明施工,创建文明标化工地。
1.2工程内容及范围①采石河综合整治一期工程治理范围为205国道~湖东南路之间、河道两岸100~500约2.17km 2范围,主要内容为河道治理、堤防加固、桥梁道路、排涝泵站及景点工程,本标工程为采石河综合整治一期工程节庆广场——栈道栈桥工程。
本标段招标内容为节庆广场栈道栈桥、钢棚架等工程,位于湖东路和湖西路之间,交通便利。
筑龙网WW W.ZH U L ON G.C OM②工程内容及范围:该工程包括3#栈桥162.59m 、4#栈桥48.58m 、C#栈道394m 、D#栈道149m 、E #栈道296m 、F#栈道56m 、G#栈道144m ,总长约为1250m 。
1.3建筑结构① 设计标准:栈道:抗震设防类别为丙类建筑,本工程结构设计使用年限为50年,建筑结构安全等级二级。
地面粗糙度为B 类,场地类别为Ⅲ类,地基基础设计等级为丙级。

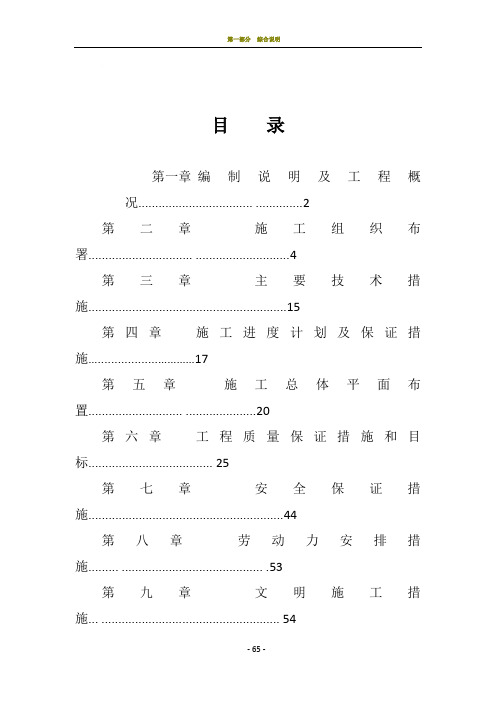

目录第一章编制说明及工程概况.................................. .. (2)第二章施工组织布署............................... . (4)第三章主要技术措施 (15)第四章施工进度计划及保证措施 (17)第五章施工总体平面布置............................ (20)第六章工程质量保证措施和目标 (25)第七章安全保证措施 (44)第八章劳动力安排措施......... .......................................... .53第九章文明施工措施... .. (54)附图:施工进度横道图双代号网络图第一章编制说明及工程概况1.1 编制依据1.1.1 招标文件:女神峰景区至万寿园景区游人栈道工程招标文件及招标答疑文件。
1.1.3 有关规定:⑴中华人民共和国建设部颁布的各种有关建筑结构设计规范及现行建筑工程施工验收规范和操作规程。
⑵国家颁发的工程质量、文明施工及安全生产的有关规定及要求。
1.2 指导思想1.2.1 确保工期本工程甲方要求施工开工工期2010年11月8日,计划竣工时间2011年3月7日,总工期120日历天。
我们将本着重合同、守信用的准则,确保在此工期时间内,按时并力争提前完成本工程施工任务。
1.2.2 确保工程质量该工程的质量目标为确保“合格”工程。
将围绕该目标,充分发挥技术及装备优势,发扬我司善创优质的优良传统,严格按照ISO9001体系的要求执行程序文件,确保质量目标的实现。
1.2.3 大力推进技术革新大力推广应用新技术、新工艺,不断提高企业的技术水平,这是我们在市场经济体制下求发展的战略手段。
我们在工程施工中将大力推广应用新工艺、新技术,以提高经济和社会效益。
1.2.4 安全生产、文明施工切实抓好安全生产、努力搞好文明施工,争创市级文明施工样板工地,为我公司树立起良好的社会形象。

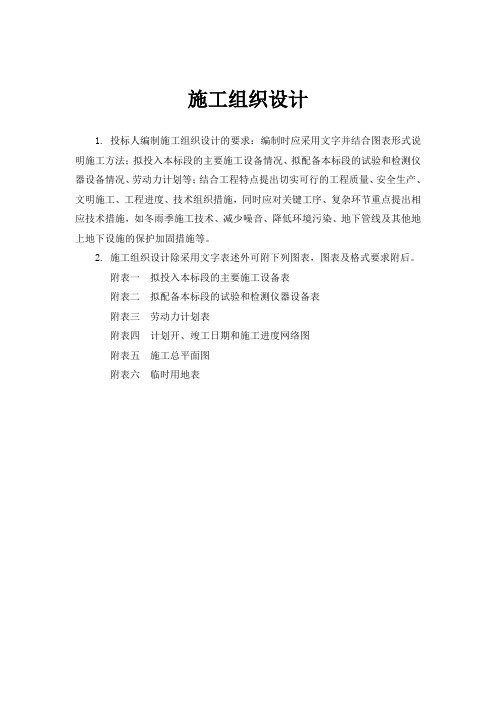

施工组织设计1. 投标人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法;拟投入本标段的主要施工设备情况、拟配备本标段的试验和检测仪器设备情况、劳动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等。
2. 施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。
附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表目录第一部分编制说明第二部分工程目标第三部分工程概况及特点第四部分施工部署第五部分施工总平面布置及平面管理第六部分施工方案与技术措施第七部分资源配备计划第八部分质量管理体系与措施第九部分工程进度计划与措施第十部分安全管理体系与措施第十一部分工程文明施工及措施第十二部分环境保护管理体系与措施第十三部分冬雨季施工措施第十四部分成品保护措施第十五部分工程保修及承诺第十六部分地下管线及其他地上地下设施的保护加固措施第十七部分消防保卫综合治理措施第十八部分民工工资保证措施第十九部分专项施工方案第一部分编制说明1.1编制原则本施工组织设计是根据招标人提供的设计图纸、招标文件和现场考察结果,根据现行国家规范、标准,结合我公司多年来的施工经验,针对本工程的具体情况和要求,经多次研究论证和方案比较,提出了我方中标将如何组织施工的总体框架构想。
本方案主要从“施工方案与技术措施”、“质量保证体系与措施”、“安全管理体系与措施”、“环境保护管理体系与措施”、“工程进度计划与措施”、“试验和检测仪器设备情况”、“劳动力安排及主要机械设备配备计划”、“文明安全施工措施”等几大方面提出构想,宗旨是能为招标人更好地服务。

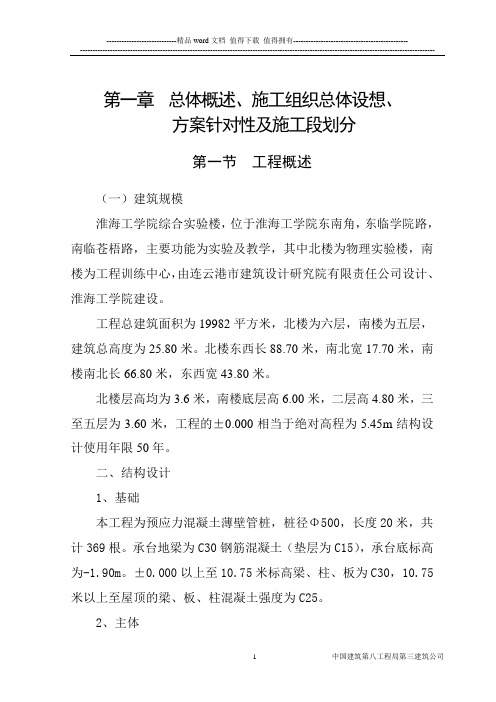

第一章总体概述、施工组织总体设想、方案针对性及施工段划分第一节工程概述(一)建筑规模淮海工学院综合实验楼,位于淮海工学院东南角,东临学院路,南临苍梧路,主要功能为实验及教学,其中北楼为物理实验楼,南楼为工程训练中心,由连云港市建筑设计研究院有限责任公司设计、淮海工学院建设。
工程总建筑面积为19982平方米,北楼为六层,南楼为五层,建筑总高度为25.80米。
北楼东西长88.70米,南北宽17.70米,南楼南北长66.80米,东西宽43.80米。
北楼层高均为3.6米,南楼底层高6.00米,二层高4.80米,三至五层为3.60米,工程的±0.000相当于绝对高程为5.45m结构设计使用年限50年。
二、结构设计1、基础本工程为预应力混凝土薄壁管桩,桩径Φ500,长度20米,共计369根。
承台地梁为C30钢筋混凝土(垫层为C15),承台底标高为-1.90m。
±0.000以上至10.75米标高梁、柱、板为C30,10.75米以上至屋顶的梁、板、柱混凝土强度为C25。
2、主体(1)框架的梁、板、柱±0.000至10.75米混凝土强度为C30,10.75米至屋顶混凝土强度为C25,钢筋为HPB235(Φ)、HRB335(Φ),HRB400(Φ)。
(2)墙体:外围墙体为200厚MU7.5混凝土砌块,砂浆强度为M7.5混合砂浆,内墙为200厚加气混凝土砌块,强度等级A3.5,砂浆强度等级为M5,室内外地面以下部分为MU10,240厚混凝土实心心砖、M10水泥砂浆砌筑。
(3)抗震设防烈度为7度,设计基本地震加速度值0.10,属设计第三组。
抗震设防类别为丙类,框架抗震等级为三级。
三、屋面工程本工程均为平屋面,分上人屋面和非上人屋面,采用三元乙丙橡胶防水卷材,找坡材料为泡沫1:8水泥陶粒混凝土、50厚挤塑板保温层。
四、装饰装修工程(一)门窗:采用80系列浇铸式阻热铝合金框料,壁厚>1.45,玻璃采用6+15+5浮法中空玻璃。
栈道栈桥工程施工组织设计目录第一章编制说明第一节施工优势第二节编制依据第三节编制内容第二章工程概况第一节工程位置第二节工程概况第三章施工组织准备第一节施工组织第二节施工准备工作计划第四章施工现场平面布置第五章确保工期组织技术措施第一节施工总进度计划网络图第二节工期保证措施第六章关键部位的主要施工方法第一节施工总体安排及施工程序第二节测量放线第三节钻孔灌注桩施工第四节钢筋混凝土基础、系梁、承台系梁第五节钢结构制安第六节钢筋混凝土柱梁板结构第七节柞油木面层第八节其他附属工程第七章安全施工措施第一节安全保证措施第二节安全操作规程第八章文明施工组织措施第一节文明施工组织管理措施第二节卫生管理措施第三节施工现场文明施工措施第四节环境保护减少扰民及防止噪音的防护措施第五节降低环境污染措施第九章地下管线及其他地上地下设施保护措施第十章季节施工措施第十一章工程质量保证措施第一节质量保证体系第二节编制质量计划保证工程施工质量始终在受控下第三节质量保证具体措施第十二章水中施工和其他施工降水措施第一节基坑防水第二节桩基围堰第三节栈道栈桥基础工程第一章编制说明第一节施工优势1、公司近况我公司以土木建筑工程建筑为基础发展为可承建多种结构形式、多种功能、单层、多层、高层等工业与民用建筑及其附属工程。
改制以后从多方位承建各类建筑工程,几年来深受业主和监理单位的好评。
2、施工力量我们公司在市场经济大潮中,为适应环境需要,参照相关《公司法》的要求,建立现代企业制度,对组织管理机构进行了调整,加大了管理力度,减少了管理层次,管理层高效运转。
对一线操作人员,采用灵活多变的形式,公司拥有技术力量强的专业施工队伍,有多年合作的劳务基地,主要队伍招之能战,战而能胜。
3、施工周转材料依本工程特点,面广专业多,我们公司目前根据市场情况,采取合理调整、专业经营的策略,可根据工程需要随时调入施工周转材料,满足该工程需要。
4、本公司地处本市,调遣费用低,管理程序统一,协调方便。
第1篇一、工程概况栈道桥工程位于我国某山区,该区域地形复杂,气候多变,属亚热带湿润季风气候。
栈道桥全长1000米,宽3米,设计荷载为C级,主要用于游客观光、探险及应急救援。
本方案旨在详细阐述栈道桥的施工组织、技术措施、质量保证、安全防护等方面的内容。
二、施工组织1. 施工队伍成立栈道桥工程指挥部,下设施工、技术、质量、安全、材料、财务等职能部门。
施工队伍由具有丰富经验的工程师、技术员、施工员、质检员、安全员等组成。
2. 施工进度根据工程特点,制定合理的施工进度计划,确保工程按期完成。
具体进度安排如下:(1)前期准备:1个月(2)基础施工:3个月(3)主体结构施工:6个月(4)装饰装修:2个月(5)验收及交付使用:1个月总计:13个月三、施工技术措施1. 基础施工(1)地质勘探:采用钻探、探槽等方法对地质情况进行勘探,了解地基承载力、岩土层分布、地下水位等信息。
(2)基础处理:根据地质情况,采用换填、加固、排水等措施处理地基。
(3)基础施工:采用钢筋混凝土基础,按照设计要求进行施工,确保基础质量。
2. 主体结构施工(1)栈道桥结构形式:采用钢筋混凝土简支梁,梁上设置预制板。
(2)模板工程:采用钢模板,按照设计尺寸进行制作、安装。
(3)钢筋工程:严格按照设计要求进行钢筋加工、绑扎、焊接,确保钢筋位置准确、间距合理。
(4)混凝土工程:采用商品混凝土,按照配合比进行搅拌、运输、浇筑、振捣、养护。
3. 装饰装修(1)墙面:采用瓷砖、石材等装饰材料,按照设计要求进行施工。
(2)地面:采用耐磨、防滑材料,按照设计要求进行施工。
(3)照明、排水、电气等设施:按照设计要求进行安装、调试。
四、质量保证1. 施工材料:选用符合国家标准的优质材料,确保施工质量。
2. 施工工艺:严格执行施工规范,确保施工工艺合理、规范。
3. 质量检验:加强施工过程中的质量检验,发现问题及时整改。
4. 质量验收:按照国家相关标准进行质量验收,确保工程质量合格。
(完整版)栈道栈桥施工组织方案1. 引言1.1 项目背景及意义随着我国旅游业的发展和人们对自然景观欣赏需求的提升,栈道栈桥作为一种新型景观建筑,逐渐成为各大景区的亮点。
它不仅为游客提供了便捷的游览路径,而且有效保护了地形地貌,减少了人为因素对自然环境的破坏。
本栈道栈桥施工项目位于某风景秀丽的名胜区内,旨在完善景区基础设施,提升游客体验,同时为类似工程提供借鉴。
1.2 编制依据与原则本施工组织方案依据《建筑工程施工组织设计规范》、《风景名胜区栈道栈桥设计规范》等相关法规和标准进行编制。
在编制过程中,遵循以下原则:1.确保施工安全,遵循安全生产法律法规,强化安全生产责任制;2.尊重自然,保护生态环境,降低对周围景观的影响;3.科学合理地组织施工,确保施工进度和质量;4.优化资源配置,降低工程成本,提高投资效益。
以上原则为本施工组织方案的核心指导思想,贯穿于整个施工过程。
2. 栈道栈桥工程概述2.1 工程规模与特点本栈道栈桥工程位于风景秀丽的山区,全长约5公里,连接了景区的多个重要景点,是景区重要的观光和交通枢纽。
工程包括栈道、栈桥以及相关的配套设施,其规模之大、施工难度之高在国内同类型工程中较为罕见。
工程特点如下:1. 地形复杂:工程沿线地势起伏较大,给施工带来了极大的挑战。
2. 环境保护要求高:施工区域位于景区,对环境保护提出了更高的要求。
3. 结构多样:栈道栈桥结构包括悬挑、悬索、梁式等多种形式,对施工技术要求高。
4.施工难度大:部分施工区域位于悬崖峭壁上,施工条件极为恶劣。
2.2 工程施工内容与技术要求工程施工内容主要包括以下几部分:1.土建工程:包括栈道栈桥的基础、主体结构、附属设施等施工。
2.钢结构工程:包括栈桥的钢结构制作、安装、焊接等。
3.水电安装工程:包括给排水、强弱电、照明等设施的安装。
4.环境保护与绿化工程:包括施工过程中的环境保护、施工后的绿化恢复等。
技术要求如下:1. 土建工程:采用先进的岩石锚固技术、预应力施工技术等,确保结构稳定、安全。
GD2301003□□肇庆新区长利湖水系综合整治工程北岸亲水栈道施工组织设计工程名称:肇庆新区长利湖水系综合整治工程工程地点:肇庆新区总承包施工单位:中国建筑第八工程局有限公司施工单位:编制单位:编制人:编制日期:年月日审核人:审批人:审批日期:年月日目录第一章编制说明 (1)1.1 编制依据 (1)1.2 国家主要法律、法规及标准 (1)1.2.1 国家主要法律 (1)1.2.2 国家标准、规范、规程 (1)第二章工程概况及施工难点分析 (3)2.1 工程概况 (3)2.2 结构概况 (5)2.3 施工难点分析及解决措施 (5)第三章施工部署 (7)3.1 工程项目管理组织机构 (7)3.1.1 工程项目管理组织机构图 (7)3.1.2 工程项目管理人员岗位职责 (7)3.2 工程施工资源投入计划 (9)3.2.1 现场劳动力投入计划 (9)3.2.2 现场施工机械设备投入计划 (12)3.3 工程进度计划 (13)3.4 工程施工平面布置 (14)第四章深化设计方案 (15)4.1 深化设计目的及要点 (15)4.2 深化设计重点与难点分析 (16)4.3 深化设计 (16)第五章材料采购与管理 (19)5.1 主要材料的选用 (19)5.2 材料采购的原则 (20)5.3 材料采购方案 (20)5.3.1 材料的采购流程 (20)5.3.2 相关各部门职责 (21)5.3.3 材料采购计划 (22)5.3.4 材料供应保证措施 (22)5.4 材料的检查验收 (23)5.4.1 材料的验收流程 (23)5.4.2 材料的验收标准 (23)5.4.3 材料质量的控制原则 (23)5.5 材料管理措施 (24)5.5.1 材料的进场 (24)5.5.2 材料的储存保管 (24)第六章钢构件制作与运输 (26)6.1 钢构件制作概况 (26)6.2 钢构件制作流程 (26)6.3 技术准备 (27)6.4 主要制作工序及关键技术 (27)6.4.1 钢板矫平 (27)6.4.2 钢板预处理 (27)6.4.3 数控切割下料 (28)6.4.4 边缘加工 (29)6.5 工厂焊接工艺 (30)6.6 构件除锈及防腐涂装 (33)6.6.1 钢结构除锈 (33)6.6.2 构件的表面除锈工艺 (33)6.6.3 桥面防腐涂装 (34)6.6.4 钢管桩防腐涂装 (36)6.7 构件包装与运输 (36)6.7.1 构件的包装 (36)6.7.2 构件的运输 (36)第七章现场安装 (38)7.1 钢结构安装思路 (38)7.2 工程安装前期准备工作 (38)7.3 钢管桩沉桩施工 (39)7.3.1钢管桩沉桩施工工艺 (39)7.3.2 施工机械的安全控制措施 (41)7.3.3 钢管桩基础施工安全控制措施 (42)7.4 桥面钢结构安装 (42)7.5 施工流程示意图 (45)7.6 高强螺栓施工 (50)7.6.1 施工工艺流程 (50)7.6.2 高强螺栓施工 (51)7.6.3 主要影响因素 (55)7.6.4 其他事项 (55)7.7 现场焊接施工 (55)7.7.1 焊接施工概述 (55)7.7.2 焊接工艺流程 (55)7.7.3 焊接施工准备 (57)7.7.4 焊接工艺要求 (58)7.8 钢筋桁架楼板和栓钉施工 (60)7.8.1 钢筋桁架楼板施工 (60)7.8.2 栓钉施工 (66)第八章质量保证体系和措施 (70)8.1 质量保证控制体系 (70)8.1.1 工程施工质量控制总体思路 (70)8.1.2 管理体系的要点 (70)8.1.3 质量岗位职责 (70)8.1.4 质量管理流程图 (71)8.2 质量保证措施 (72)8.2.1 加工制作过程质量控制 (72)8.2.2 安装过程质量控制 (73)第九章安全文明与绿色施工措施 (76)9.1 安全生产管理体系 (76)9.1.1 安全管理目标 (76)9.1.2 安全保证体系 (76)9.1.3 安全生产责任制 (76)9.1.4 安全管理制度 (77)9.2 安全生产保证措施 (77)9.2.1 个人安全保护 (77)9.2.2 安全防护措施 (80)9.2.3 施工安全要点 (80)9.2.4 施工应急措施 (83)9.3 消防保证措施 (84)9.4 文明施工措施 (85)9.4.1 文明施工责任区制度 (85)9.4.2 工完场清制度 (85)9.4.3 文明施工检查措施 (86)9.4.4 协调关系、防止施工扰民 (86)9.4.5 地上地下设施的保护措施 (86)9.5 绿色施工措施 (86)第十章施工进度保证措施 (90)10.1 组织管理措施 (90)10.1.1 施工节点网络计划 (90)10.1.2 建立计划保证体系 (90)10.1.3 编制施工总控计划 (90)10.1.4 制定派生计划 (90)10.1.5 影响工期节点的主要因素及相应对策 (91)10.2 现场保障措施 (92)10.3 技术保障措施 (93)10.3.1 技术工艺保障 (93)10.3.2 资金保障 (93)10.3.3 劳动力、物资保障 (94)10.3.4 构件加工、运输保证措施 (94)10.3.5 构件安装保证措施 (94)10.4 成品保护措施 (95)10.4.1 工厂成品保护措施 (95)10.4.2 运输堆放成品保护 (95)10.4.3 构件吊装保护 (96)10.5 季节性施工措施 (96)10.5.1 雨季施工措施 (96)10.5.2 强风期间施工保证措施 (97)10.5.3 夜间施工及抢工措施 (97)第一章编制说明1.1 编制依据本方案在编制过程中的相关文件依据以及所涉及到的相关规范、规程,施工技术标准等文件较多,尤其是国家法律法规,如建筑法、安全生产法等,具体文件、规范列举如下:1、《肇庆新区长利湖综合整治工程钢结构施工结构图纸》2、《肇庆新区长利湖综合整治工程钢结构建筑图》3、《肇庆新区长利湖综合整治工程钢结构施工合同》4、《企业技术质量管理手册及程序管理文件》5、《企业职业健康与环境安全管理手册及程序管理文件》1.2 国家主要法律、法规及标准1.2.1 国家主要法律1.2.2 国家标准、规范、规程《建筑结构荷载规范》(GB50009-2012)《建筑抗震设防分类标准》(GB50223-2004)《建筑抗震设计规范》(GB50011-2010)《钢结构设计规范》(GB50017-2003)《混凝土结构设计规范》(GB50010-2010)《钢结构焊接规范》(GB50661-2011)《钢-混凝土组合楼盖结构设计与施工规程》(YB9238-92)《钢结构高强螺栓连接的设计、施工及验收规程》(JGJ82-91)《钢结构工程施工质量验收规范》(GB50205-2001)《钢结构工程施工规范》(GB50755-2012)《碳素结构钢》 GB 700-2006 《低合金高强度结构钢》 GB/T 1591-2008 《热轧钢板和钢带的尺寸、外形、重量及允许偏差》 GB 709-2006 《焊接H型钢》 YB 3301-2005 《建筑工程施工质量验收统一标准》 GB 50300-2013 《钢结构工程施工规范》 GB 50755-2012 《气体保护焊用焊丝碳钢-低合金钢焊丝》 GB/T 8110-2008 《埋弧焊用低合金钢焊丝和焊剂》 GB/T 12470-2003 《钢结构焊接技术规程》 GB 50661-2011 《焊缝无损检测超声检测技术、检测等级》 GB/T11345-2013 《栓钉焊接技术规程》 CECS226:2007 《钢结构超声波探伤及质量分级法》 JG/T 203-2007 《工程测量规范》 GB 50026-2007 《建筑钢结构防腐蚀技术规程》(JGJT 251-2011)《钢结构防腐涂装技术规程》 CECS 343-2013第二章工程概况及施工难点分析2.1 工程概况序号项目主要内容1 工程名称肇庆新区长利湖综合整治工程-北岸亲水栈道2 工程地点肇庆新区长利大道西侧,长利涌以北,新区环路以南3 建设单位肇庆奥城投资管理有限公司4 设计单位长江勘测规划设计研究有限责任公司5 监理单位广东宏茂建设管理有限公司6 总包单位中国建筑第八工程局有限公司本项目位于肇庆新区,长利湖北岸亲水栈道,设计为人群集散及景观旅游休闲亲水栈道。
GD2301003□□肇庆新区长利湖水系综合整治工程北岸亲水栈道施工组织设计工程名称:肇庆新区长利湖水系综合整治工程工程地点:肇庆新区总承包施工单位:中国建筑第八工程局有限公司施工单位:编制单位:编制人:编制日期:年月日审核人:审批人:审批日期:年月日目录第一章编制说明 (1)1.1 编制依据 (1)1.2 国家主要法律、法规及标准 (1)1.2.1 国家主要法律 (1)1.2.2 国家标准、规范、规程 (1)第二章工程概况及施工难点分析 (3)2.1 工程概况 (3)2.2 结构概况 (5)2.3 施工难点分析及解决措施 (5)第三章施工部署 (7)3.1 工程项目管理组织机构 (7)3.1.1 工程项目管理组织机构图 (7)3.1.2 工程项目管理人员岗位职责 (7)3.2 工程施工资源投入计划 (9)3.2.1 现场劳动力投入计划 (9)3.2.2 现场施工机械设备投入计划 (12)3.3 工程进度计划 (13)3.4 工程施工平面布置 (14)第四章深化设计方案 (15)4.1 深化设计目的及要点 (15)4.2 深化设计重点与难点分析 (16)4.3 深化设计 (16)第五章材料采购与管理 (19)5.1 主要材料的选用 (19)5.2 材料采购的原则 (20)5.3 材料采购方案 (20)5.3.1 材料的采购流程 (20)5.3.2 相关各部门职责 (21)5.3.3 材料采购计划 (22)5.3.4 材料供应保证措施 (22)5.4 材料的检查验收 (23)5.4.1 材料的验收流程 (23)5.4.2 材料的验收标准 (23)5.4.3 材料质量的控制原则 (23)5.5 材料管理措施 (24)5.5.1 材料的进场 (24)5.5.2 材料的储存保管 (24)第六章钢构件制作与运输 (26)6.1 钢构件制作概况 (26)6.2 钢构件制作流程 (26)6.3 技术准备 (27)6.4 主要制作工序及关键技术 (27)6.4.1 钢板矫平 (27)6.4.2 钢板预处理 (27)6.4.3 数控切割下料 (28)6.4.4 边缘加工 (29)6.5 工厂焊接工艺 (30)6.6 构件除锈及防腐涂装 (33)6.6.1 钢结构除锈 (33)6.6.2 构件的表面除锈工艺 (33)6.6.3 桥面防腐涂装 (34)6.6.4 钢管桩防腐涂装 (36)6.7 构件包装与运输 (36)6.7.1 构件的包装 (36)6.7.2 构件的运输 (36)第七章现场安装 (38)7.1 钢结构安装思路 (38)7.2 工程安装前期准备工作 (38)7.3 钢管桩沉桩施工 (39)7.3.1钢管桩沉桩施工工艺 (39)7.3.2 施工机械的安全控制措施 (41)7.3.3 钢管桩基础施工安全控制措施 (42)7.4 桥面钢结构安装 (42)7.5 施工流程示意图 (45)7.6 高强螺栓施工 (50)7.6.1 施工工艺流程 (50)7.6.2 高强螺栓施工 (51)7.6.3 主要影响因素 (55)7.6.4 其他事项 (55)7.7 现场焊接施工 (55)7.7.1 焊接施工概述 (55)7.7.2 焊接工艺流程 (55)7.7.3 焊接施工准备 (57)7.7.4 焊接工艺要求 (58)7.8 钢筋桁架楼板和栓钉施工 (60)7.8.1 钢筋桁架楼板施工 (60)7.8.2 栓钉施工 (66)第八章质量保证体系和措施 (70)8.1 质量保证控制体系 (70)8.1.1 工程施工质量控制总体思路 (70)8.1.2 管理体系的要点 (70)8.1.3 质量岗位职责 (70)8.1.4 质量管理流程图 (71)8.2 质量保证措施 (72)8.2.1 加工制作过程质量控制 (72)8.2.2 安装过程质量控制 (73)第九章安全文明与绿色施工措施 (76)9.1 安全生产管理体系 (76)9.1.1 安全管理目标 (76)9.1.2 安全保证体系 (76)9.1.3 安全生产责任制 (76)9.1.4 安全管理制度 (77)9.2 安全生产保证措施 (77)9.2.1 个人安全保护 (77)9.2.2 安全防护措施 (80)9.2.3 施工安全要点 (80)9.2.4 施工应急措施 (83)9.3 消防保证措施 (84)9.4 文明施工措施 (85)9.4.1 文明施工责任区制度 (85)9.4.2 工完场清制度 (85)9.4.3 文明施工检查措施 (86)9.4.4 协调关系、防止施工扰民 (86)9.4.5 地上地下设施的保护措施 (86)9.5 绿色施工措施 (86)第十章施工进度保证措施 (90)10.1 组织管理措施 (90)10.1.1 施工节点网络计划 (90)10.1.2 建立计划保证体系 (90)10.1.3 编制施工总控计划 (90)10.1.4 制定派生计划 (90)10.1.5 影响工期节点的主要因素及相应对策 (91)10.2 现场保障措施 (92)10.3 技术保障措施 (93)10.3.1 技术工艺保障 (93)10.3.2 资金保障 (93)10.3.3 劳动力、物资保障 (94)10.3.4 构件加工、运输保证措施 (94)10.3.5 构件安装保证措施 (94)10.4 成品保护措施 (95)10.4.1 工厂成品保护措施 (95)10.4.2 运输堆放成品保护 (95)10.4.3 构件吊装保护 (96)10.5 季节性施工措施 (96)10.5.1 雨季施工措施 (96)10.5.2 强风期间施工保证措施 (97)10.5.3 夜间施工及抢工措施 (97)第一章编制说明1.1 编制依据本方案在编制过程中的相关文件依据以及所涉及到的相关规范、规程,施工技术标准等文件较多,尤其是国家法律法规,如建筑法、安全生产法等,具体文件、规范列举如下:1、《肇庆新区长利湖综合整治工程钢结构施工结构图纸》2、《肇庆新区长利湖综合整治工程钢结构建筑图》3、《肇庆新区长利湖综合整治工程钢结构施工合同》4、《企业技术质量管理手册及程序管理文件》5、《企业职业健康与环境安全管理手册及程序管理文件》1.2 国家主要法律、法规及标准1.2.1 国家主要法律1.2.2 国家标准、规范、规程《建筑结构荷载规范》(GB50009-2012)《建筑抗震设防分类标准》(GB50223-2004)《建筑抗震设计规范》(GB50011-2010)《钢结构设计规范》(GB50017-2003)《混凝土结构设计规范》(GB50010-2010)《钢结构焊接规范》(GB50661-2011)《钢-混凝土组合楼盖结构设计与施工规程》(YB9238-92)《钢结构高强螺栓连接的设计、施工及验收规程》(JGJ82-91)《钢结构工程施工质量验收规范》(GB50205-2001)《钢结构工程施工规范》(GB50755-2012)《碳素结构钢》 GB 700-2006 《低合金高强度结构钢》 GB/T 1591-2008 《热轧钢板和钢带的尺寸、外形、重量及允许偏差》 GB 709-2006 《焊接H型钢》 YB 3301-2005 《建筑工程施工质量验收统一标准》 GB 50300-2013 《钢结构工程施工规范》 GB 50755-2012 《气体保护焊用焊丝碳钢-低合金钢焊丝》 GB/T 8110-2008 《埋弧焊用低合金钢焊丝和焊剂》 GB/T 12470-2003 《钢结构焊接技术规程》 GB 50661-2011 《焊缝无损检测超声检测技术、检测等级》 GB/T11345-2013 《栓钉焊接技术规程》 CECS226:2007 《钢结构超声波探伤及质量分级法》 JG/T 203-2007 《工程测量规范》 GB 50026-2007 《建筑钢结构防腐蚀技术规程》(JGJT 251-2011)《钢结构防腐涂装技术规程》 CECS 343-2013第二章工程概况及施工难点分析2.1 工程概况序号项目主要内容1 工程名称肇庆新区长利湖综合整治工程-北岸亲水栈道2 工程地点肇庆新区长利大道西侧,长利涌以北,新区环路以南3 建设单位肇庆奥城投资管理有限公司4 设计单位长江勘测规划设计研究有限责任公司5 监理单位广东宏茂建设管理有限公司6 总包单位中国建筑第八工程局有限公司本项目位于肇庆新区,长利湖北岸亲水栈道,设计为人群集散及景观旅游休闲亲水栈道。
栈道基础结构设计为ø426钢管桩,上部结构为H钢梁+钢筋桁架楼承板结构。
亲水栈道全长约1.4km,其中码头和亲水平台不在此工程范围。
钢筋桁架楼承板桥面钢梁钢管桩亲水栈道三维结构示意图亲水栈道平面示意图亲水栈道剖面示意图2.2 结构概况亲水栈道主要由钢管桩、热轧H 型钢梁组成,构件材质为Q235和Q345B 。
构件类型截面类型截面规格图例材质钢管桩 圆管 D 426X10Q235钢梁H 型钢HM294X200X8X12HN250X125X6X9 HM244X175X7X11Q345B2.3 施工难点分析及解决措施重、难点内容施工工期紧、交叉作业,协调配合要求高重点难点剖析本项目施工工期紧,如何合理满足工期要求,并协调好各专业之间的配合是本工程的重点。
1)钢结构现场施工与土建施工、基础等施工交叉,影响工期的顺利进行。
2)钢结构深化设计中,与设计院、业主及现场项目部,会有很多交流,如何让信息快速传达并及时确认相关文件,以确保工程顺利进行,是协调配合中的难点。
1主要对策合理组织深化设计、构件生产及施工。
项目建立协调组,专职负责对内对外的协调工作,及时解决相关问题。
1) 积极进行协调沟通,掌握交叉作业的进展情况,及时合理插入施工,同时也及时为其他工序提供工作面。
2)以项目部为主,以设计部为辅,积极主动的发现问题,提出解决问题的方法,供业主和设计院确认,提高确认程序的时间。
重点、难点内容 吊装设备的选型与布置重点难点剖析 本工程最大吊装半径约为30m ,在满足施工工期及构件起吊的前提下如何经济合理的选择垂直运输设备是应重点考虑的问题。
2主要对策本工程配备两台100吨履带吊有于钢管桩施工,配备两台50吨履带吊用于桥面结构安装;从两边向中间分两个工作面安装。
重点、难点内容钢管桩沉桩施工重点难点剖析本项目栈桥钢管桩长约为25m,钢管桩由岸边向河中打设。
钢管接长时必须先将接头切割整齐,管节对口应保持在同一个轴线上进行,保证接口对接完好符合图纸要求。
3主要对策施工中选用DZJ-45型振动锤进行施打钢管桩。
使用水上浮箱勾机作为水上操作平台,可移动可落桩固定,水上浮箱勾机将定位导向架移至测量放样点精确定位,履带吊行驶到河堤边,同时平板车把钢管桩从加工场地运到履带吊前面;接着履带吊把12m长钢管桩垂直吊起,施工人员指挥履带吊就位和调整钢管桩竖直,垂直度控制在1%以内。
