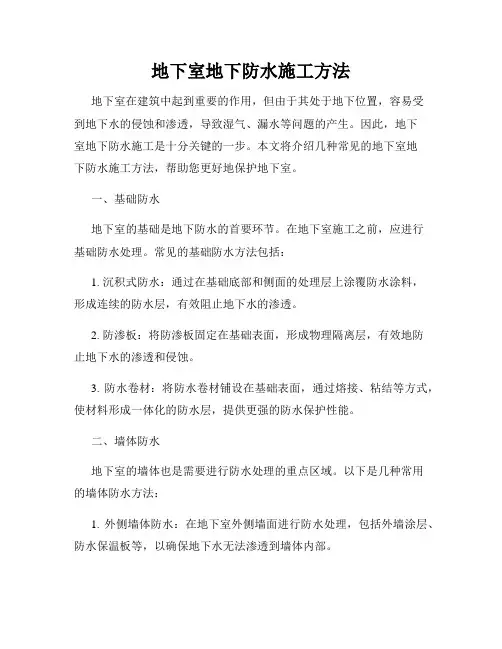

地下室地下防水施工方法地下室在建筑中起到重要的作用,但由于其处于地下位置,容易受到地下水的侵蚀和渗透,导致湿气、漏水等问题的产生。
因此,地下室地下防水施工是十分关键的一步。
本文将介绍几种常见的地下室地下防水施工方法,帮助您更好地保护地下室。
一、基础防水地下室的基础是地下防水的首要环节。
在地下室施工之前,应进行基础防水处理。
常见的基础防水方法包括:1. 沉积式防水:通过在基础底部和侧面的处理层上涂覆防水涂料,形成连续的防水层,有效阻止地下水的渗透。
2. 防渗板:将防渗板固定在基础表面,形成物理隔离层,有效地防止地下水的渗透和侵蚀。
3. 防水卷材:将防水卷材铺设在基础表面,通过熔接、粘结等方式,使材料形成一体化的防水层,提供更强的防水保护性能。
二、墙体防水地下室的墙体也是需要进行防水处理的重点区域。
以下是几种常用的墙体防水方法:1. 外侧墙体防水:在地下室外侧墙面进行防水处理,包括外墙涂层、防水保温板等,以确保地下水无法渗透到墙体内部。
2. 内侧墙体防水:在地下室内侧墙面进行防水处理,可采用防水涂料、防水胶粘剂等,以确保地下室墙体不受潮湿和渗水问题的困扰。
三、地板防水地下室地板是经常受到压力和负荷的区域,因此也需要进行防水处理。
下面是几种常见的地板防水方法:1. 铺设防水卷材:在地下室地板上铺设防水卷材,通过热熔、粘结等方式,形成连续的防水层,阻止地下水的渗透。
2. 使用防水涂料:选择适合地下室地板的防水涂料,将其涂覆在地板表面,形成一层防水膜,有效保护地板免受湿气和漏水的侵蚀。
四、接缝处理地下室防水施工中,接缝处理是非常重要的一环。
如果接缝处理不当,容易导致漏水问题。
以下是几种常用的接缝处理方法:1. 使用防水胶粘剂:在地下室的接缝处涂覆专用的防水胶粘剂,确保接缝处具备防水性能。
2. 热熔防水带:在地下室接缝处,使用热熔防水带进行密封处理,提供更好的防水保护。
总结:地下室地下防水施工是确保地下室干燥、安全的重要步骤。

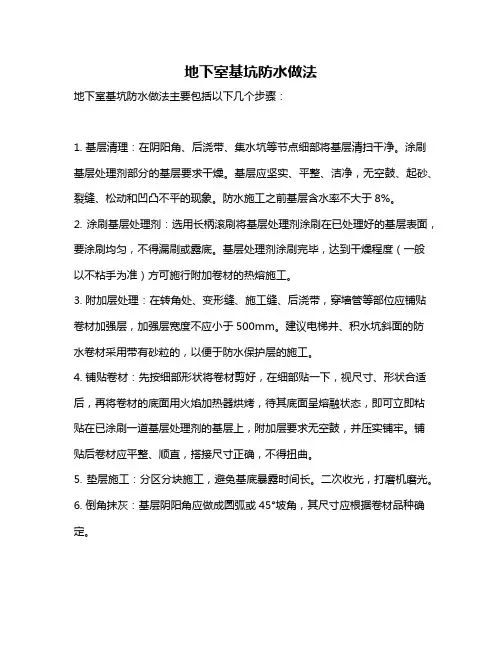

地下室基坑防水做法
地下室基坑防水做法主要包括以下几个步骤:
1. 基层清理:在阴阳角、后浇带、集水坑等节点细部将基层清扫干净。
涂刷基层处理剂部分的基层要求干燥。
基层应坚实、平整、洁净,无空鼓、起砂、裂缝、松动和凹凸不平的现象。
防水施工之前基层含水率不大于8%。
2. 涂刷基层处理剂:选用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,要涂刷均匀,不得漏刷或露底。
基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加卷材的热熔施工。
3. 附加层处理:在转角处、变形缝、施工缝、后浇带,穿墙管等部位应铺贴卷材加强层,加强层宽度不应小于500mm。
建议电梯井、积水坑斜面的防水卷材采用带有砂粒的,以便于防水保护层的施工。
4. 铺贴卷材:先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。
铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。
5. 垫层施工:分区分块施工,避免基底暴露时间长。
二次收光,打磨机磨光。
6. 倒角抹灰:基层阴阳角应做成圆弧或45°坡角,其尺寸应根据卷材品种确定。
以上是地下室基坑防水做法的步骤,仅供参考,建议咨询专业防水施工人员获取更准确的信息。

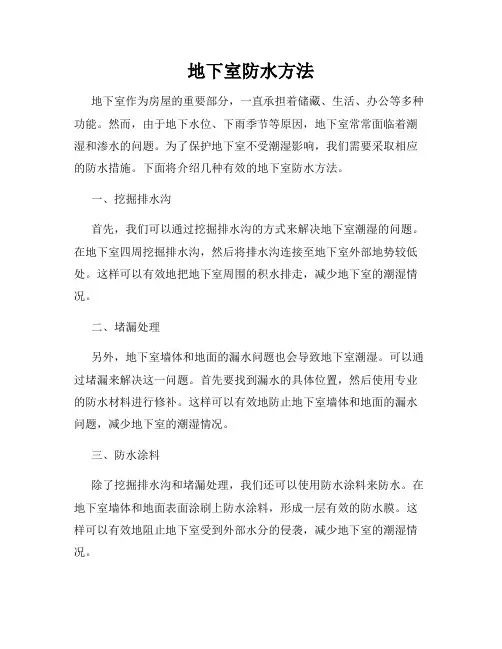

地下室防水方法地下室作为房屋的重要部分,一直承担着储藏、生活、办公等多种功能。
然而,由于地下水位、下雨季节等原因,地下室常常面临着潮湿和渗水的问题。
为了保护地下室不受潮湿影响,我们需要采取相应的防水措施。
下面将介绍几种有效的地下室防水方法。
一、挖掘排水沟首先,我们可以通过挖掘排水沟的方式来解决地下室潮湿的问题。
在地下室四周挖掘排水沟,然后将排水沟连接至地下室外部地势较低处。
这样可以有效地把地下室周围的积水排走,减少地下室的潮湿情况。
二、堵漏处理另外,地下室墙体和地面的漏水问题也会导致地下室潮湿。
可以通过堵漏来解决这一问题。
首先要找到漏水的具体位置,然后使用专业的防水材料进行修补。
这样可以有效地防止地下室墙体和地面的漏水问题,减少地下室的潮湿情况。
三、防水涂料除了挖掘排水沟和堵漏处理,我们还可以使用防水涂料来防水。
在地下室墙体和地面表面涂刷上防水涂料,形成一层有效的防水膜。
这样可以有效地阻止地下室受到外部水分的侵袭,减少地下室的潮湿情况。
四、排水系统另外,安装排水系统也是一种有效的地下室防水方法。
通过安装排水板、排水管等设备,把地下室周围的积水快速排走。
这样可以有效地保持地下室的干燥,减少地下室潮湿的情况。
五、加强地基处理最后,加强地基处理也是一种有效的地下室防水方法。
在地下室修建之前,可以在地基中加入防水材料,提高地基的抗水性能。
这样可以有效地防止地下室的潮湿问题,保护地下室的使用环境。
综上所述,地下室潮湿是一个比较常见的问题,但是通过以上几种有效的防水方法,我们可以有效地解决这一问题,保护地下室不受潮湿影响,提高地下室的使用效果。
希望以上内容能够对您有所帮助。
地下室防水做法
地下室防水是保护房屋免受潮湿和水浸的一个重要步骤。
以下是一些常用的地下室防水方法:
1. 外墙防水:首先,在地下室外墙上应用一层防水膜,这可以有效地阻挡地下水流入地下室。
防水膜可以使用沥青防水材料或聚合物涂料等。
确保防水膜覆盖整个地下室外墙,并将其与建筑其他部分无缝连接。
2. 填缝剂和密封剂:检查地下室内外墙和地板的任何裂缝和缝隙,并使用填缝剂或密封剂进行修复。
这些材料可以填补裂缝,防止潮气和雨水渗入地下室。
3. 室内排水系统:安装一个室内排水系统可以帮助收集并排除地下室内的水分。
这个系统包括一个排水槽和一个泵。
水收集在排水槽中,然后由泵抽出并排放到房屋外部。
4. 高效排水系统:确保地下室周围有一个高效的排水系统,以便迅速将雨水从地基周围排出。
这可以通过挖掘排水沟或埋设排水管来实现。
5. 合适的地面铺设:选择适合地下室的地面铺设材料,如瓷砖或防水地板。
这些材料可以防止水渗透到地下室内部。
6. 防水涂料:在地下室墙壁和地板上涂刷防水涂料,可以提供额外的防水保护层。
防水涂料可以有效地阻止潮湿和水分渗入地下室内部。
请记住,地下室防水的有效性取决于施工和材料的质量。
因此,在进行地下室防水工程之前,最好咨询专业施工团队或咨询工程师。
绿城西子·玫瑰溪谷项目别墅单体相关技术节点做法创造城市的美丽1、20mm水泥砂浆2、砼外墙3、外墙批嵌找平4、挤塑板5、防水层6、120mm砖墙1、40mm细石砼地坪2、20mmXPS板3、20mm水泥砂浆找平4、砼底板5、15mm水泥砂浆保护层6、防水层7、砼垫层止水钢板地下室防潮、防水做法一地下室防潮、防水做法一地下室防潮、防水做法二止水钢板1、40mm细石砼地坪2、砼底板3、干铺油毡一层4、砼垫层1、20mm水泥砂浆2、砼外墙3、外墙批嵌找平4、一布五涂防水层5、泡沫板6、120mm砖墙地下室防潮、防水做法二地下室防潮、防水做法三止水钢板1、40mm细石砼地坪2、砼底板3、卷材防水层4、砼垫层1、20mm水泥砂浆2、砼外墙3、卷材防水层4、挤塑板(发泡剂嵌缝)5、120mm砖墙地下室防潮、防水做法三法外墙外保温做法5、面层4、10mm水泥砂浆(内嵌钢丝网)3、30mm保温砂浆2、3mm界面层聚合物砂浆1、基层墙体(由内到外)面层10mm厚水泥砂浆防水卷材附加层(内嵌镀锌钢丝网)墙体保温层防水卷材基层基层卷材防水层挤塑保温板(内嵌镀锌钢丝网)30mm厚细石砼纵向挂瓦条横向挂瓦条筒瓦筒瓦屋面做法屋面做法基层卷材防水层挤塑保温板(内嵌镀锌钢丝网)30mm厚细石砼挂瓦条顺水条平板瓦平板瓦屋面做法面层10mm厚水泥砂浆防水卷材附加层(内嵌镀锌钢丝网)墙体保温层防水卷材基层屋面做法。

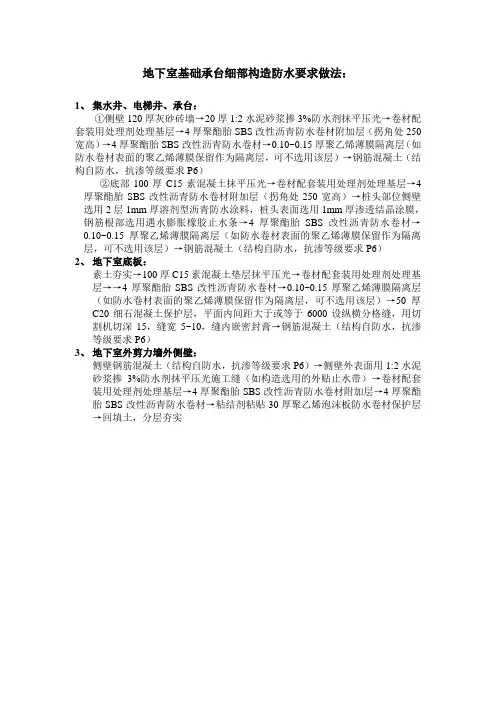

地下室基础承台细部构造防水要求做法:
1、集水井、电梯井、承台:
①侧壁120厚灰砂砖墙→20厚1:2水泥砂浆掺3%防水剂抹平压光→卷材配套装用处理剂处理基层→4厚聚酯胎SBS改性沥青防水卷材附加层(拐角处250宽高)→4厚聚酯胎SBS改性沥青防水卷材→0.10~0.15厚聚乙烯薄膜隔离层(如防水卷材表面的聚乙烯薄膜保留作为隔离层,可不选用该层)→钢筋混凝土(结构自防水,抗渗等级要求P6)
②底部100厚C15素混凝土抹平压光→卷材配套装用处理剂处理基层→4厚聚酯胎SBS改性沥青防水卷材附加层(拐角处250宽高)→桩头部位侧壁选用2层1mm厚溶剂型沥青防水涂料,桩头表面选用1mm厚渗透结晶涂膜,钢筋根部选用遇水膨胀橡胶止水条→4厚聚酯胎SBS改性沥青防水卷材→0.10~0.15厚聚乙烯薄膜隔离层(如防水卷材表面的聚乙烯薄膜保留作为隔离层,可不选用该层)→钢筋混凝土(结构自防水,抗渗等级要求P6)
2、地下室底板:
素土夯实→100厚C15素混凝土垫层抹平压光→卷材配套装用处理剂处理基层→→4厚聚酯胎SBS改性沥青防水卷材→0.10~0.15厚聚乙烯薄膜隔离层(如防水卷材表面的聚乙烯薄膜保留作为隔离层,可不选用该层)→50厚C20细石混凝土保护层,平面内间距大于或等于6000设纵横分格缝,用切割机切深15,缝宽5~10,缝内嵌密封膏→钢筋混凝土(结构自防水,抗渗等级要求P6)
3、地下室外剪力墙外侧壁:
侧壁钢筋混凝土(结构自防水,抗渗等级要求P6)→侧壁外表面用1:2水泥砂浆掺3%防水剂抹平压光施工缝(如构造选用的外贴止水带)→卷材配套装用处理剂处理基层→4厚聚酯胎SBS改性沥青防水卷材附加层→4厚聚酯胎SBS改性沥青防水卷材→粘结剂粘贴30厚聚乙烯泡沫板防水卷材保护层→回填土,分层夯实。
地下室防漏工程细部做法地下室防漏工程是建筑工程中非常重要的一环,防止水从地下室墙体、地面渗漏进来,保证地下室的使用安全和舒适度。
而地下室防漏工程中的细节设计和施工,更是决定着工程质量和防漏效果的关键。
一、地下室防漏工程的设施地下室防漏工程主要设施有水泥砂浆、胶凝材料、加筋材料、无机防水材料、有机防水材料等。
其中,水泥砂浆和胶凝材料广泛用于地下室墙体和地面的防漏工作,加筋材料则用于加固地下室墙体和地面的耐水性和抗裂性。
无机防水材料和有机防水材料则分别对应着不同的工程需求和材料特性。
二、地下室防漏工程细部做法1.墙体处理地下室墙体的处理方法可分为喷涂防水、刷涂防水和粘贴防水三种。
其中,喷涂防水采用专业喷涂设备对墙体进行自动涂装,适用于较大的地下室防水工程。
刷涂防水则采用刷涂法进行涂装,适用于中小型地下室。
粘贴防水则采用带防水层的自粘卷材进行粘贴,适用于墙体防水面积较小的情况。
不同的墙体处理方法适用于不同的防水需求和工程特点。
2. 地面处理地下室地面防漏主要采用构造防漏、涂层防漏、膜材防漏、橡胶防漏等方法。
构造防漏则是通过地下室地面地基层的加强和加密,来实现地面防漏功能。
涂层防漏是通过在地面上刷涂特殊的涂层进行防漏。
膜材防漏则是采用膜材料对地面进行包覆,达到防漏效果。
橡胶防漏则是通过橡胶材料作为防护层,达到地下室地面的防漏目的。
3. 测试验收地下室防漏工程完成后,需要进行测试验收,以确认防漏效果。
测试验收的主要方法有水管试验、压力试验、溶液试验等多种方法。
其中,水管试验采用给地下室灌入水,观察出水情况,确保地下室完全防漏。
压力试验则采用压缩气体在地下室中进行测试,以检测地下室是否有漏气现象。
溶液试验则采用特殊的溶液进行检测,判断地下室是否出现了渗漏现象。
总之,地下室防漏工程细节做法非常重要,它决定着地下室的防漏效果和使用寿命。
只有在地下室防漏工程中,严谨细致的施工和防水设备的配合运用,才能达到最终的防水效果,确保地下室的使用安全与舒适度。
地下防水施工工艺细部节点做法详解一、地下室底板施工做法空铺反粘法(适用:地下室底板、承台、地梁)1、施工工艺基层清理→卷材定位→铺贴卷材→排气、压实→卷材搭接→撕开隔离膜→检查、修整→组织验收。
(1)基层清理用铁铲、扫帚等工具清除基层表面上的浮浆、凸起物、施工垃圾等,排除明水。
基层表面应平整、凹处用水泥砂浆抹平,无尖锐突起物。
(2)卷材定位a.弹线。
在基层上按920mm 的间距弹出卷材铺贴控制线。
b.卷材根据所需形状进行正确裁剪。
(3)铺贴卷材a.卷材(粘结面朝上,即粘结面朝着主体结构)沿着控制线进行试铺。
b.将后铺卷材的一端对折出80mm 的搭接边,然后向已铺好的卷材靠拢、对齐。
c.阴阳角部位的卷材,应预先对折成所需形状,以便卷材能够平整铺贴于基层。
(4)排气、压实将卷材底部的气体排出,并压实、压平。
(5)卷材搭接a.将卷材搭接部位上的隔离膜全部揭开后进行搭接,然后辊压,使搭接粘结严密。
b.搭接顺序:先长边,后短边。
c.搭接宽度不小于80mm,允许偏差-10mm。
(6)撕开隔离膜(可待安装钢筋前再撕)a.施工完成后,将卷上的隔离膜全部撕掉。
对于预留的卷材,其搭接部位隔离膜必须保留,待后续卷材施工时再撕掉,以免影响后期搭接效果;b.如太阳暴晒不易撕膜时,应用冷水降温后再撕膜;C。
为保护反应粘免遭践踏破坏和污染破坏粘接性,必须在安装钢筋前才撕开保护膜。
d.为了防止卷材粘脚,可在卷材面上撒水或水泥干粉作隔离措施。
(7)检查、修整防水层铺设完工后,进行全面检查,如有破损、搭接不牢时,及时修整。
(8)组织验收防水施工完成后,应第一时间组织验收,以便下一道工程能够进行施工作业,避免防水工程工期影响整个项目的施工进度。
02地下室外墙防水施工一、施工工艺(1)工艺流程基层处理→配制水泥浆料→基面淋水充分湿润→构造节点防水增强层处理→基面涂刮水泥凝胶→揭开卷材隔离膜涂刮水泥凝胶→铺贴卷材→刮压排汽→凉放→自检修整→组织防水层验收→合格迅速铺贴保护层。
地下层防水是为了防止地下室、地下室、地下车库等地下空间受到地下水渗透和水浸的保护措施。
以下是常见的地下层防水做法:
1.地下层防水涂料:使用防水涂料对地下层的墙体和地面进行涂覆,形成一层防水膜。
防水涂料通常分为水性和溶剂性两种,可根据具体情况选择合适的涂料。
2.地下层防水卷材:使用防水卷材,如聚乙烯薄膜、SBS改性沥青卷材等,覆盖在地下层的墙体和地面上,形成一层防水层。
卷材防水具有较好的耐久性和抗渗透性能。
3.地下层防水砂浆:使用防水砂浆进行地下层的防水处理。
防水砂浆是一种特殊的混凝土砂浆,具有良好的抗渗透性和耐久性,可用于地下层的墙体和地面的施工。
4.地下层防水板:使用防水板进行地下层的防水。
防水板通常由聚合物材料制成,具有良好的防水性能和抗渗透性能,可用于地下层的墙体和地面的施工。
5.地下层排水系统:在地下层的墙体和地面上设置排水系统,用于排除地下水和雨水。
排水系统通常包括排水管道、排水板和排水孔等,能够有效地排除积水和降低地下水位。
需要根据具体的地下层结构和地质情况,选择适合的防水做法,并在施工过程中严格按照防水工程规范和要求进行操作,确保防水效果和施工质量。
地下室防水要求规范与做法
地下室常常遭受地下水和降雨的侵蚀,高湿度及水渍会影响建筑物的保护和使用。
因此,如何正确防水成为了地下建筑中必须要解决的问题。
以下是地下室防水的要求规范和做法:
1. 基础防水
基础防水的质量直接影响地下室防水效果。
施工前,需要先清理基础表面、修补碎石和孔洞,然后使用聚合物水泥基防水材料进行涂刷,保证地下室基础的防水性能。
2. 墙体防水
地下室墙壁防水效果也直接关系到整个地下室防水效果。
防水层要求防水材料质地均匀、没有气泡、裂缝和穿透,同时与基层之间要完全粘结。
使用刷涂法或者滚涂法对墙体进行涂刷。
3. 地面防水
地下室地面防水一般采用两种方式进行:一种是基础做法,即墙体防水材料延伸到地面;第二种是另外做一层地面防水,地面防水采用的一般是聚氨酯或聚氨酯改性环氧树脂,然后在其表面覆盖防水层即可。
4. 排水系统
在地下室施工时,必须建立相应的排水系统。
建筑物在周边设置排水沟,收集应力周边的水流,排入到排水井中,经过泵提升以后进入到污水管道或天然水体中。
在施工过程中,施工人员要严格按照国家有关防水规定,选用质量可靠的防水材料,防止出现漏水现象。
只有掌握正确的防水技术和做法,才能保证地下室防水效果。
地下室防水细部做法大全
桩头防水
绝大多数工程设计桩基础为混凝土灌注桩和预应力管桩,对于有防水要求的地下结构,桩头防水处理往往是地下防水的薄弱环节,按照《地下工程防水技术规范》(GB5010)相关要求,分别对混凝土灌注桩和预应力管桩桩头防水处理作出规定。
一般工序:截锯桩头-浇筑砼垫层-抹圆弧角涂刷桩头防水涂料-底板防水卷材收口-检查验收。
2. 截锯桩头
现场测量标定桩顶标高,然后锯、凿、截桩头至设计标高(注意防雷桩钢筋数量需保留)。
修平桩顶。
对于管桩桩需修整桩身,若桩顶标高低于设计标高50mm,须补做桩头,采用高一强度等级砼进行浇筑。
对于预应力管桩需灌注桩芯砼,面抹平收光。
检查标准:
(1)桩身尺寸偏差控制在10mm 内;
(2)桩顶平整度偏差5mm内,靠尺测量。
3. 浇筑砼垫层
桩头凿锯完成后,平整地面,浇筑垫层。
检查标准:
(1)垫层平整度偏差控制在10mm 内,采用靠尺测量。
(2)垫层标高偏差±10mm,采用塔尺和水准仪测量。
4. 抹圆转角
工程桩与砼垫层交接处阴角采用1:3 水泥砂浆制作半径为50mm 的圆弧角。
检查标准;圆弧角度偏差控制在5mm。
采用自制模具和塞尺测量。
5. 涂刷桩头防水涂料
桩头防水涂料为1 厚水泥砂浆渗透结晶型防水涂料和1.2厚聚合物水泥基防水涂料。
防水涂料延伸至周边250mm。
检查标准:
(1)防水涂膜均匀,厚度符合设计要求,现场取样抽检,卡尺测量。
(2)涂刷范围符合要求,粘结牢固,不得污染钢筋。
6. 底板防水卷材收口(1)
桩头防水涂料完成后,底板防水层上翻桩身顶部收口,与桩头防水形成搭接。
底板防水材料是卷材时,端部采用防水油膏进行封口。
检查标准:
(1)收口处密封胶涂刷密实,粘结牢固,目测。
7. 底板防水卷材收口(2 )
桩头防水涂料完成后,底板防水层上翻桩身顶部收口,与桩头防水形成搭接,端部采用聚氨酯防水涂料进行封口。
检查标准:
(1)收口处涂刷密实,粘结牢固,目测。
地下室底板后浇带防水
底板后浇带施工存在现浇混凝土侧面砼松散问题,接缝处容易渗漏,而埋设预制挡网施工工艺克服了以往施工中存在的,现浇混凝土侧面砼松散,接缝处漏浆问题。
该工艺标准适用于绝大多数底板后浇带的施工。
一般工序:底板钢筋绑扎—预埋止水钢板下口挡网—固定止水钢板—预埋止水钢板下口挡网—安装木枋压条(中间用模板条支撑)—混凝土浇筑—后浇带盖板保护。
注意事项
将单位支架按500mm 焊距焊接在底板后浇带钢筋上固定,将挡网与支架绑扎一起。
根据板厚定位放线,确定止水钢板位置,在用钢筋与钢板焊接一起上下与底板固定。
将木枋压放在底板钢筋面筋上,并与挡网的上边顺长方向对齐,然后用扎丝按400~500mm 间距绑扎与底板面筋固定。
钢板止水带固定
止水钢板的固定往往很难做到规范标准,甚至还会出现止水钢板安放错误的现象,本工艺标准提供止水钢板的标准化施工过程,有效提高止水钢板的施工水平。
改工艺适用于大部分的止水钢板施工,在外墙、底板、后浇预留洞等处都可运用。
一般工序:止水钢板定位—固定止水钢板焊接接头—定位钢筋焊接及验收。
检查与验收标准
钢板焊接分两遍成活,两块钢板搭接长度50mm,接缝处应留2mm 焊缝,第一遍施焊时,首先在中间、两端点焊固定,从中间向上施焊直到上端,再从下端向中间施焊。
止水钢板无砂眼、断焊、漏焊,焊缝应饱满。
采用中部固定时,应避免烧穿止水钢板,间距不宜大于300mm。
注意事项
钢筋绑扎完成后安装止水钢板,用墙体拉钩筋临时上下夹紧固定。
沿止水钢板方向,在其里侧采用直径10 钢筋做定位钢筋,一端焊接在止水钢板上,另一端
焊接在剪力墙的水平筋、间距为300mm,两侧对称设置。
止水钢板焊好后,应进行自检,检查合格后,报监理工程师检查验收。
底板(顶板)、承台防水
防水卷材的铺贴方法有湿粘法、热熔法和预铺反粘法等,使用的方法不同,其施工工艺也有所不同。
但是,无论采用何种方法,现实施工中往往存在一样的通病,如阴阳角没有做成圆弧角或斜角、没按要求铺设附加层、搭接或粘贴不规范、保护膜没有去掉等。
一般工序:基层处理—卷材附加层施工—铺设卷材—检查验收。
基础阴阳角处理
基层阴阳角必须做成≥50mm 的圆弧或45°(135 °)八字角,阴阳角、立面内角、外角及施工缝处均做500mm 宽的附加层。
阴阳角附加层铺贴
平面阴阳角附加层卷材按上图所示形状的下料和裁剪。
附加层卷材铺贴时,不要拉紧,要自然松铺,无皱折即可。
底板与墙体交接处卷材铺贴处理
从底板折向里面的卷材与永久保护墙的接触部位,采用空铺法施工。
2 层卷材接槎部位先甩出搭接长度300mm、450mm,顶端临时用石灰砂浆砌四皮砖固定。
待结构墙体做外防外贴卷材防水层时,分层错槎接缝。
检查和验收标准
(1)卷材类型、厚度符合设计要求
(2)阴阳角附加层铺设符合设计和规范要求
(3)基层清理干净、无积水、无钢筋头
(4)卷材搭接宽度、铺贴顺序、上下卷材错缝搭接符合规范要求
(5)里面卷材粘结牢固、无脱落现象;
(6)需要去掉卷材塑料保护层的须按工艺要求去掉塑料保护层
顶板变形缝防水
一般工序:下部聚苯板安装中部止水带安装安装上部聚苯板混凝土浇筑外贴止水带安装防水卷材铺贴。
柔性穿墙管道防水
墙体防水层封边
外墙对拉螺杆防水
拆模后将预埋的垫块取出,沿混凝土结构边缘将螺栓割断,对割断处进行涂刷防锈漆处理后,嵌入防水油膏(嵌入2/3),最后用聚合物砂浆将螺栓眼抹平。
