换热器水压试验检修图片讲解
- 格式:docx
- 大小:8.46 MB
- 文档页数:8
一级换热器

H1-3600A-00
管程水压试验工艺
1、试验前的准备及要求:
(1)试验前,管程的B类焊缝应经100%X射线检测,Ⅱ级合格;该B类焊缝和管程上的角焊缝(m接口除外)进行100%MT,Ⅰ级合格。
m接口角缝100%PT,Ⅰ级合格。
(2)所有焊缝表面质量检查合格。
(3)所有连接螺栓、螺母配备齐全并紧固(试压用密封垫片用F4)。
(4)水压用压力表的量程为4.0Mpa,压力表精度不得低于1.5级。
容器上至少使用2只量程相同的压力表,表盘直径不小于100mm。
压力表应经计量部门校验合格。
(5)试压前必需的资料由品质管理科负责审查,报驻厂监检签署意见,合格后确定试压时间。
(6)试压场地应有可靠的安全保护措施,耐压试验过程中,不得进行与试验无关的工作,无关人员不得在试验现场停留。
2、水压试验
具体按水压试验曲线。
3、试验后的事项
试验合格后汇总资料,出具试验报告。
供热管网水压图实验一、实验目的1、了解在热网运行中,随着各种工况的变化,管路各点以及用户的压力变化情况及水压图显示。
2、了解在热网运行中,各用户的流量调节对系统总压力及其它用户的影响。

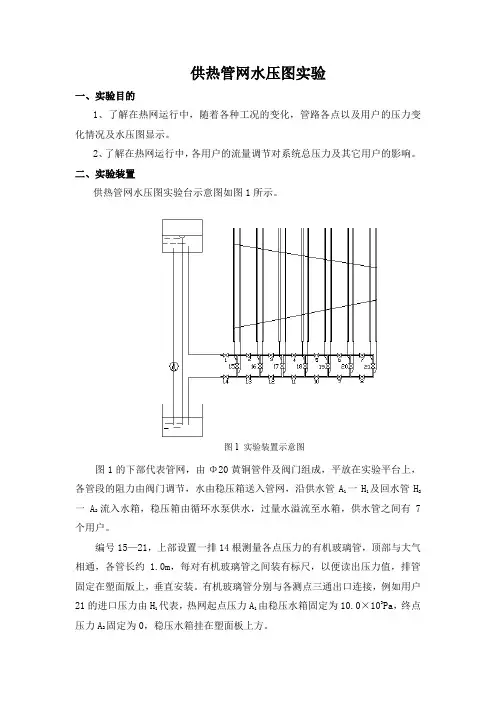

二、实验装置供热管网水压图实验台示意图如图1所示。
图1的下部代表管网,由Φ20黄铜管件及阀门组成,平放在实验平台上,各管段的阻力由阀门调节,水由稳压箱送入管网,沿供水管A1一H1及回水管H2一A2流入水箱,稳压箱由循环水泵供水,过量水溢流至水箱,供水管之间有7个用户。
编号15—21,上部设置一排14根测量各点压力的有机玻璃管,顶部与大气相通,各管长约 1.0m,每对有机玻璃管之间装有标尺,以便读出压力值,排管固定在塑面版上,垂直安装。
有机玻璃管分别与各测点三通出口连接,例如用户21的进口压力由H1代表,热网起点压力A1由稳压水箱固定为10.0×103Pa,终点压力A2固定为0,稳压水箱挂在塑面板上方。
图1 实验装置示意图图1 实验装置示意图本装置可作多种水力工况的实验,现用三种最基本的工况以验证教学内容。
三、实验方法启动水泵,打开水管阀门,引水入水箱,并使水流入系统,排除系统中空气,保持水箱内水位稳定。
(一) 正常运行状况时的水压图调节各管段的阻力,使各测点之间有一定压差,并使水压图接近图2所示的正常水压图形。
情况稳定后,记录各点的压力。
(二) 关小供水管中阀门3时的水压图将阀门3稍许关小一些,这时热网水流速降低,单位长度的压力降减少,因此供水管水压线和回水管水压线都比正常情况时平坦些,在阀3处压力突然降低。
阀3以前的用户、由于压头增加,流量都有所增加,接近阀4的用户增加越多,阀4以后各用户流量则越少,减少的比例相同,即所谓等比失调,记录各点压力,并绘制正常情况与新情况下的水压图,进行对比,并计算各用户的水量变化程度。
图2 热网三种基本工况的水压图(三)关闭用户17时的水压图把阀3恢复原状,各点压力一般不会绝对恢复到原来的读数,为了节省时间,不必强求符合,可重新记录各点压力作为新的正常水压图,关闭阀17,记录新水压图的各点压力。
换热器打压标准一、管式换热器超高温杀菌机管式换热器水压试验: 警告:水压试验只针对管式换热器内的内管,不允许对管式换热器的外壳进行水压试验(特别注意MTR 奶奶交换管)。
水压试验压力2Mpa(2000Kpa)。

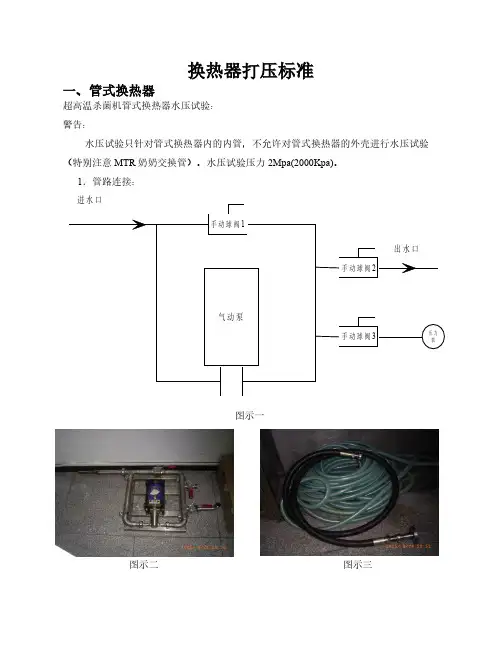

1.管路连接:图示一图示二 图示三A.将供水管连接到打压工具的进水口(见图示一的进水口)B.将高压供水软管有活节的一端连接到打压工具的出水口(见图示一),另外有法兰一端连接到管式换热器的进口。
C.将带有手动球阀的法兰安装在管式换热器的出口。
D.将高精度压力表安装在手动球阀3处(见图示一)。
E.检查管路。
注意:水压试验管路不能经过管式换热器的外壳,不能经过带有压力表或温度探头的管道,没有必要经过蛋白稳定管或保温管(Holding Tube)。
2打压测试:A.打开管式换热器出口的球阀,打开打压工具的手动球阀1(见图示一),打开手动球阀2和手动球阀3,打开供水阀,将管内的空气排尽。
B.关闭手动球阀1,启动气动泵,观察压力表值,当压力达到 2000Kpa (2MPa),关闭气动泵(注意打压时,压力要缓慢增加,不可急剧境加),保持5—10分钟。
刚保持时因温度的影响压力可能会有少许下降,但压力如果持续下降,不能维持,将是异常的。
C.水压试验完成后要取开供水管,慢慢打开手动球阀1放水泄压,对发现有异常的列管:要将列管抽出用约0.3Mpa---0.4Mpa 的压缩空气通入管内,将列管完全放入水中查找并确认是否泄漏。
二、板式换热器压力测试标准:组装后须对两侧分别进行单侧压力试验,达到规定的试验压力后保压10-30min;然后降至设计压力保压,且保压时间不少于30min。
液压测试合格后将内部积水排出。

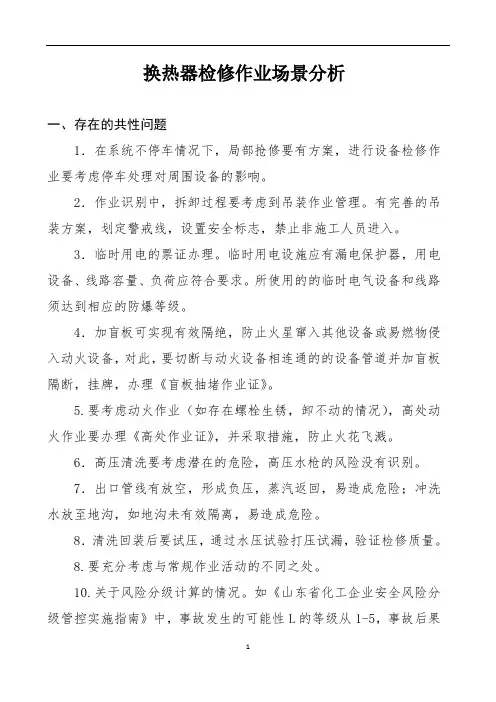

换热器检修作业场景分析
一、存在的共性问题
1.在系统不停车情况下,局部抢修要有方案,进行设备检修作业要考虑停车处理对周围设备的影响。
2.作业识别中,拆卸过程要考虑到吊装作业管理。
有完善的吊装方案,划定警戒线,设置安全标志,禁止非施工人员进入。
3.临时用电的票证办理。
临时用电设施应有漏电保护器,用电设备、线路容量、负荷应符合要求。
所使用的的临时电气设备和线路须达到相应的防爆等级。
4.加盲板可实现有效隔绝,防止火星窜入其他设备或易燃物侵入动火设备,对此,要切断与动火设备相连通的的设备管道并加盲板隔断,挂牌,办理《盲板抽堵作业证》。
5.要考虑动火作业(如存在螺栓生锈,卸不动的情况),高处动火作业要办理《高处作业证》,并采取措施,防止火花飞溅。
6.高压清洗要考虑潜在的危险,高压水枪的风险没有识别。
7.出口管线有放空,形成负压,蒸汽返回,易造成危险;冲洗水放至地沟,如地沟未有效隔离,易造成危险。
8.清洗回装后要试压,通过水压试验打压试漏,验证检修质量。
8.要充分考虑与常规作业活动的不同之处。
10.关于风险分级计算的情况。
如《山东省化工企业安全风险分级管控实施指南》中,事故发生的可能性L的等级从1-5,事故后果
严重性S的等级从1-5,风险度为L×S,等级为1级巨大(20-25);2级,重大(15-16);3级中等(9-12);4级可接受(4-8);5级可忽略(< 4)。
二、拆装维修换热器作业安全风险分析(JHA)记录表
单位:作业活动:拆装维修换热器封头分析人:日期:
三、作业活动隐患排查表。
板式换热器属于热交换设备,制造完工的板式换热器应对换热器管板的连接接头,管程和壳程进行耐压试验或增加气密性试验,耐压试验包括水压试验和气压试验。
板式换热器一般进行水压试验,但由于结构或支撑原因,不能充灌液体或运行条件不允许残留试验液体时,可采用气压试验。
在使用之前要进行试压,换热器的试压系统由换热器、试压泵、金属软管、压力表、盲板和试压环等组成。
换热器设备的试压主要包括:介质试验、气密试验、水压试验。
压力试验顺序及要求1、固定管板式(1)、壳程试压。
检查壳体、换热管与管板相连接接头及有关各部位。
(2)、管程试压。
检查管箱及有关部位。
2、U形管式换热器、釜式重沸器(带u形管束)及填料函式换热器(1)、壳程试压(用试验压环)。
检查壳体、管板、换热管与管板连接部位及有关部位。
(2)、管程试压。
检查管箱的有关部位。
3、浮头式换热器、釜式重沸器(带浮头式管束)(1)、用试验压环和浮头专用试压工具进行管与管板相连接接头试压。
对釜式重沸器,还应配备管与管板连接接头试压专用壳体,检查换热管与管板连接接头及有关部位。
(2)、管程试压。
检查管箱、浮头盖及有关部位。
(3)、壳程试压:检查壳体、换热管与管板连接接头及有关部位。
4、当管程的试验压力高于壳程压力时,接头试压。
应按图样规定,或按生产和施工单位双方商定的方法进行。
5、重叠换热器接头试压单台进行。
当各台换热器程间连通时,管程及壳程试压在重叠组装后进行。
检查接管法兰处的密封。
6、换热器试压后内部积水应放净。
必要时应吹干。
验收1、设备投用运行一周,各项指标达到技术要求或能满足生产需要。
2、设备防腐、保留完整无损,达到完好标准。
3、提交下列技术资料(1)、设计变更及材料代用通知单,材质、零部件合格证。
(2)、检修记录。
(3)、焊缝质量检验(包括外观检验和无损探伤等)报告。
(4)、对整个换热器的实验过程记录。
试压后板式换热器若能满足换热器的检修质量和工期要求,则可以进行使用了。

u型管换热器水压试验步骤U型管换热器是一种常见的换热设备,用于加热或冷却流体。
在使用前,需要进行水压试验以确保其安全性和正常运行。
下面是U型管换热器水压试验的步骤。
1. 准备工作在进行水压试验前,需要对U型管换热器进行检查和准备工作。
首先,检查设备是否有损坏或松动的部件,如管道、阀门、法兰等。
其次,清洗设备内部和外部的污垢和杂物,确保设备干净。
最后,检查设备的压力等级和试验压力,确定试验压力不超过设备的承受能力。
2. 进行水压试验在准备工作完成后,可以开始进行水压试验。
首先,将U型管换热器的进出口阀门关闭,并将试验水泵接入设备的进口管道。
然后,打开试验水泵并调节出水压力到设定的试验压力。
在设定的试验时间内,观察设备内部是否有渗漏现象,并记录试验期间的压力变化情况。
3. 停止试验当试验时间结束或达到设定的试验次数后,需要停止试验并进行处理。
首先,将试验水泵关闭,并将设备内的水排放干净。
然后,检查设备内部是否有渗漏现象,并记录试验结果。
如果设备存在渗漏现象或其他问题,需要进行修理或更换部件。
4. 清洗和保养在完成水压试验后,需要对U型管换热器进行清洗和保养。
首先,排放设备内部的水和杂物,并用清水冲洗设备内部和外部。
其次,检查设备的各个部件是否有损坏或松动现象,并进行维护和保养。
最后,对设备进行防腐处理和涂漆,以延长设备的使用寿命。
总之,U型管换热器水压试验是确保设备安全性和正常运行的重要步骤。
在进行试验前,需要进行充分的准备工作,并按照规定的步骤进行操作。
在试验结束后,需要对设备进行清洗和保养,以确保其长期稳定运行。
换热器水压试验
完整程序:一、试压法兰试压,管箱端装试压法兰,浮头端装胀胎;从壳程注水,如果管束小孔漏水则堵管,赌好再补充试压,直至管束不漏为止,此部分主要是管箱内侧垫片。
二、拆试压法兰,加管箱,小浮头,从管程注水,主要试管箱外垫和小浮头垫片。
不漏
水则进入下一步。
三、加装大封头,从壳程灌水,主要试管箱内垫和大浮头垫片是否漏水。
炼油五部,腐蚀性不是太强,加装管箱,小浮头,先试管程,如果没有漏水,能保住压力,直接加大浮头进行壳程试压。
(如果漏水,拆管箱和小浮头,加试压法兰试压,完成后加管箱小浮头试压,再加大浮头)。
