屋面找坡层施工技术交底-051
- 格式:doc
- 大小:35.50 KB
- 文档页数:2
屋面找坡技术交底在建筑施工中,屋面找坡可是一项至关重要的工作。
就好像给屋面打造一个舒适的“姿势”,让雨水能顺顺利利地流走,不造成积水的烦恼。
今天,咱就来好好唠唠屋面找坡这档子事儿。
我记得有一次去一个正在施工的工地,那时候屋面找坡工作刚刚开始。
工人们在烈日下忙碌着,汗水湿透了他们的后背。
我看到一位老师傅,他神情专注,手里拿着工具,一边测量一边给年轻的工人讲解。
他说:“这屋面找坡啊,就像是给屋面做按摩,力度和角度都得恰到好处,不然这屋面就不舒服,以后会出大问题。
”咱们先来说说为啥要进行屋面找坡。
想象一下,如果屋面是平的,一到下雨天,雨水就会在上面堆积,时间长了,不仅会渗漏,还可能损坏屋面结构。
所以啊,通过找坡,让雨水能够快速地流到排水口,排出去,这就能保证屋面的安全和使用寿命啦。
那屋面找坡都有哪些方法呢?常见的有结构找坡和材料找坡。
结构找坡呢,就是在屋面结构施工的时候,就把屋面做成有坡度的。
比如说,把屋面板做成倾斜的,这就像给屋面提前定好了“造型”。
材料找坡呢,就是在屋面上面铺设找坡材料,像是轻质的混凝土或者保温材料,来形成坡度。
在进行屋面找坡之前,咱们得做好准备工作。
首先得把屋面基层清理干净,不能有杂物、灰尘啥的,要不然会影响找坡效果。
然后要根据设计要求,确定好排水坡度和排水方向。
这就好比你出门前要先规划好路线,不然容易迷路。
接下来就是施工过程啦。
如果是结构找坡,在支模的时候就要注意模板的坡度设置,要保证准确无误。
混凝土浇筑的时候,也要注意振捣密实,不能有蜂窝麻面。
要是材料找坡,铺设找坡材料的时候要均匀,厚度要符合要求,不能这边厚那边薄的。
还有啊,找坡层施工完之后,一定要进行养护。
就像人干完重活要休息一样,让找坡层有足够的时间变得更结实。
养护期间要保持湿润,不能让它“渴着”。
在施工过程中,还得注意一些细节。
比如说,排水口周围的找坡要特别处理,要形成一个漏斗状,这样雨水才能顺利地流进去。
还有,找坡的坡度一定要符合规范要求,不能自己想当然地乱搞。

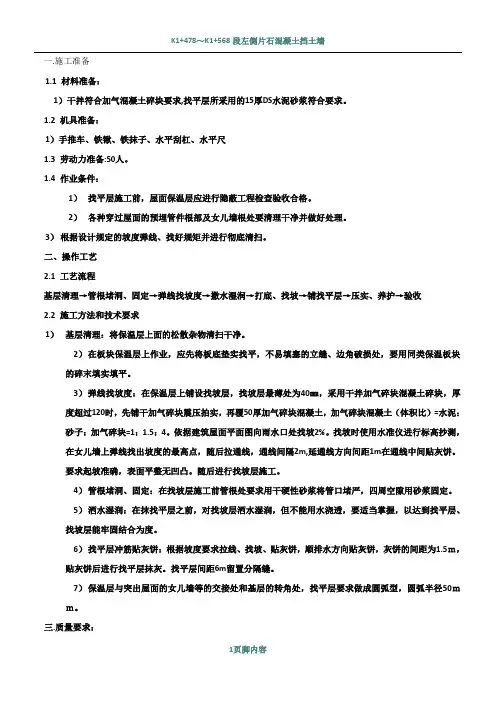

屋面找坡层施工技术交底一、施工准备1、材料及主要机具:1.1 粒状珍珠岩:珍珠岩内不应含有有机杂质,粒径应均匀。
1.2 水泥:宜采用普通硅酸盐水泥,其标号为32.5号。
1.3主要机具:搅拌机、铁滚子、手推车、平铁锹、木抹子、刮杠、笤帚、铁錾子、5m卷尺、钢丝刷等。
二、作业条件:1、结构工程已经验收,并办完验收手续,墙面上+50cm水平标高线已弹好。
2、穿过屋面的套筒已安装验收完,孔洞已用细石混凝土填塞密实。
三、操作工艺工艺流程:清理基层→找标高、弹线找坡、做饼→铺摊找坡层→刮平、振压→养护1、基层处理:铺设找坡层前,对粘结在基层上的水泥浮浆、砼渣子等用铁錾子剔凿,钢丝刷子刷掉,再用扫帚清扫干净,洒水湿润。
2、找标高、弹线找坡、做饼:根据墙上+50cm水平标高线及设计规定的找坡层厚度(水落斗处为最薄处,厚度为30mm,按设计坡度2%及流水方向)往下量测出找坡层的上平标高,并做成灰饼(用细石混凝土或水泥砂浆抹成50mm×50mm 见方,与找坡层同高,当找坡层铺完找平之后可拆除,补水泥珍珠岩),其间距2m左右。
3、铺摊找坡层:找坡层铺设之前再次用扫帚清扫基层,用清水洒一遍。
水泥珍珠岩找坡层的配合比应符合设计要求。
水泥珍珠岩体积比1:6,拌合时要严格控制加水量,铺设顺序应从一端开始退着向另一端进行,避免二次倒运,严禁随地乱铺。
4、刮平、振压:铺摊时以灰饼为标志,先按流水方向间距1-2m冲筋,控制好虚铺厚度,用铁锹粗略找平,然后用刮杠刮平,滚筒滚压成型,高出部分铲掉,凹处填平。
对于墙根、边角、管根周围不易振压处,应用木抹子拍打密实。
水泥珍珠岩找坡层应随拌随铺,随压实,全部操作过程应控制在2h内完成。
留施工缝时,应用木板挡好留槎处,保证直槎密实,接搓时应清除松散杂物,再铺摊水泥珍珠岩拌合料。
5、养护:垫层施工完后应进行洒水养护,严禁上人乱踩、弄脏,待其凝固后方可进行面层施工。
四、质量标准1、保证项目:1.1 水泥珍珠岩找坡层使用的水泥、珍珠岩材料质量,必须符合设计要求及有关标准的规定。
坡屋面施工技术交底
一、前言
坡屋面施工技术交底是指在施工前对坡屋面施工工艺及施工要求进行明确和交代的一项工作。
通过施工技术交底,可以确保施工人员对工艺要求和安全注意事项有清晰的认识,并能正确执行施工任务,提高施工质量和效率。
二、施工准备
1.施工前的准备工作:
(1)检查施工现场,确保无危险隐患;
(2)检查施工材料及设备是否齐全,并进行确认;
(3)准备好必要的施工资料和图纸。
2.保护措施:
(1)确保施工现场安全,设置明显的安全警示标识;
(2)准备好必备的个人防护用品,如安全帽、防护眼镜、防护手套等;
(3)严格遵守施工现场管理规定,做好施工现场的清理工作。
三、施工工艺
1.基层处理:
(1)清理基层,确保基层平整、干净,无灰尘、水迹等污染;
(2)检查基层是否存在裂缝、空鼓等问题,并进行必要的修补。
2.材料准备:
(1)检查所要使用的防水材料是否符合规定,包括防水涂料、防水卷材等;
(2)检查防水材料的质量标准和保质期限,确保使用的材料符合要求。
3.施工方法:
(1)根据设计要求,确定坡屋面的排水坡度和排水方向;
(2)按照施工图纸的要求,进行防水层的施工,包括涂抹防水涂料或铺设防水卷材;。

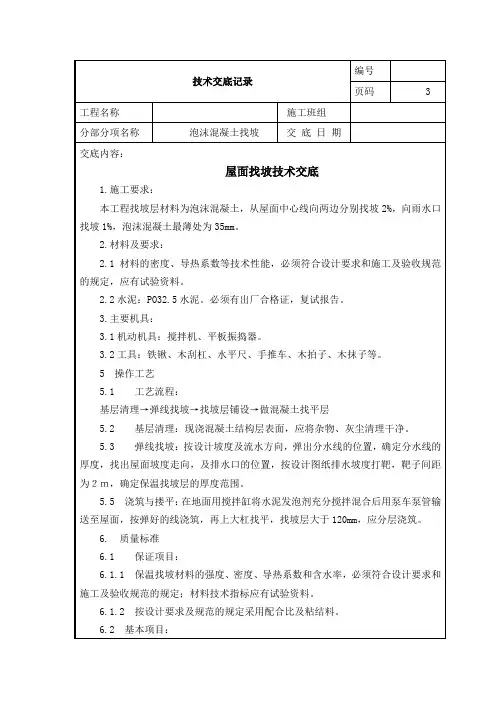

屋面找坡层施工交底1.施工准备1.1伸出屋面的管道和预埋件已安设,并且管洞堵塞完毕。
1.2材料进场后,按规定取样复验。
1.3进行屋面工程施工技术交底。
2.工艺流程基层处理→泡沫水泥砼验收检查→找标高弹线,做找坡墩→基层洒水湿润,拌合泡沫水泥砼→铺泡沫水泥砼找坡层→刮平滚压→养护3.施工要点3.1基层处理:铺设泡沫水泥砼垫层前,对粘结在基层上的水泥浆和混凝土渣等用錾子剔凿,钢刷刷掉,再用扫帚清扫干净,洒水湿润。
3.2找标高、弹线、做找坡墩:根据墙上+50cm水平标高线及设计规定的找坡层最低处厚度和坡度,按坡度要求拉线找出最高和最低点的标高,做出坡度墩,用来控制找坡层的表面标高。
3.3泡沫水泥砼拌合:泡沫水泥砼找坡层的配合比设计规定为1:6,先将泡沫水泥砼按体积比与水泥干拌均匀后,再加水拌合,注意要严格控制加水量,以铺设时找坡层表面不得出现泌水现象为原则来确定加水量。
3.4铺设泡沫水泥砼拌合料:铺设泡沫水泥砼抖合料应分层铺设,要求每层压实后的厚度不应大于虚铺厚度的3/4。
3.5刮平、滚压:以找坡墩为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平,再用压滚往返滚压,并随时用2m靠尺检查平整度,高处部分铲掉,凹处填平,直到滚压出浆为止。
对于墙根边角管根周围不易滚压处,应用木拍板拍打密实。
3.6找坡层施工完后应进行洒水养护,待其凝固后方可进行面层施工。
3.7为了使保温层及水泥砂浆找平层排汽通畅,不致因防水层下部水分汽化而导致防水层破坏,需在保温层施工时按6m×6m距离留置排汽槽,排汽槽宽80mm,深为找坡层厚度,中部填塞粒径为30mm∽50mm的石块(粉状及小碎粒应筛去),上部覆盖一层宽300mm的卷材条,防止水泥砂浆找平层施工时砂浆流入排汽槽中将其堵塞,具体做法见下图,在排汽槽上部的找平层上留出20mm宽的分格缝,缝内嵌填防水油膏,排汽槽应纵横贯通不得堵塞。
3.8在排汽槽的交叉处做与大气相通的排汽孔,排气孔按屋面面积每36m2设置一个,采用Ф50的白铁管埋设底部焊钢支腿,埋入保温层,排汽管外壁作增强附加层,将防水卷材铺贴至孔口,并用金属箍焊,卷材口用密封材料油膏封严。
屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。

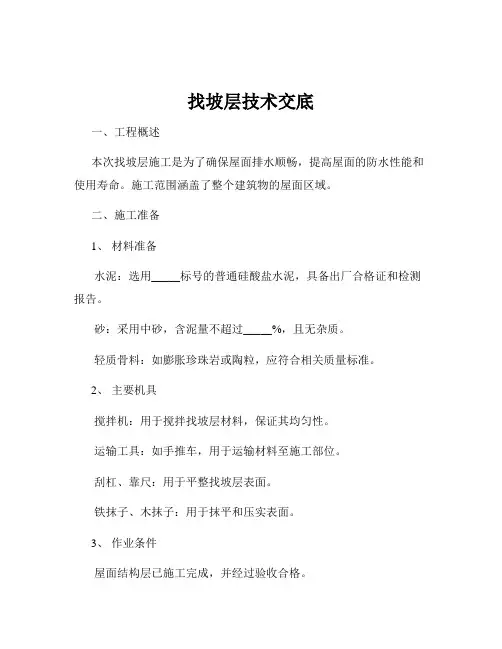

找坡层技术交底一、工程概述本次找坡层施工是为了确保屋面排水顺畅,提高屋面的防水性能和使用寿命。
施工范围涵盖了整个建筑物的屋面区域。
二、施工准备1、材料准备水泥:选用_____标号的普通硅酸盐水泥,具备出厂合格证和检测报告。
砂:采用中砂,含泥量不超过_____%,且无杂质。
轻质骨料:如膨胀珍珠岩或陶粒,应符合相关质量标准。
2、主要机具搅拌机:用于搅拌找坡层材料,保证其均匀性。
运输工具:如手推车,用于运输材料至施工部位。
刮杠、靠尺:用于平整找坡层表面。
铁抹子、木抹子:用于抹平和压实表面。
3、作业条件屋面结构层已施工完成,并经过验收合格。
穿过屋面的各种管道根部已处理完毕。
已设置好屋面的排水坡度控制点和标高控制点。
三、施工流程1、基层处理清理屋面上的杂物、灰尘和松散的混凝土等。
对基层表面进行凿毛处理,增加基层与找坡层的粘结力。
2、弹线找坡根据设计要求,在屋面上弹出找坡层的坡度控制线和标高控制点。
3、搅拌材料按照配合比要求,将水泥、砂和轻质骨料放入搅拌机中搅拌均匀,控制好加水量,使拌合物具有适宜的稠度。
4、铺设找坡层将搅拌好的找坡材料均匀铺设在屋面上,从一端开始向另一端推进,用刮杠按照坡度控制线刮平,厚度应符合设计要求。
5、压实抹平用平板振动器振捣密实,然后用木抹子抹平,再用铁抹子压光。
6、养护找坡层施工完成后,应及时进行养护,保持表面湿润,养护时间不少于_____天。
四、质量标准1、主控项目找坡层材料的质量和配合比必须符合设计要求。
找坡层的坡度必须符合设计要求,排水顺畅,无积水现象。
2、一般项目找坡层表面应平整、压实,不得有疏松、起砂等缺陷。
找坡层的分格缝设置应符合设计要求和施工规范的规定。
五、注意事项1、施工过程中应严格控制材料的质量和配合比,确保找坡层的强度和稳定性。
2、铺设找坡层时,应注意避免碰撞已安装好的管道和设备。
3、施工过程中应做好防雨措施,如遇雨天,应及时覆盖已施工的部位。
4、养护期间,严禁上人踩踏和在表面堆放重物。
