3管沟开挖及回填检查记录
- 格式:docx
- 大小:38.11 KB
- 文档页数:2
管沟回填检查记录工程名称白杨树湾脱水回注站站外管道集输工程管沟位置:A2-A3段阀门井-一曹家沟坝梁工程编号YNBY-ZWA-01040301/02管沟开挖管沟情况管沟深度管沟宽度平整度(㎜)中心偏移(㎜)实长(m) 设计深度(m) 实挖深度(m)要求宽度实挖宽度上口宽度(m) 沟底宽度(m) 上口宽度(m) 沟底宽度(m)20 20 500 3.50 3.55 9.0 2.0 9.10 2.0025 20 500 3.50 3.60 9.0 2.0 9.22 2.02管沟回填灰土/细土回填情况二次原土回填情况地貌恢复情况其他情况⒈砼配重层两侧细沙回填≥0.6m。
⒉基岩沟基管底细沙回填≥0.2m,管顶细沙回填≥0.3m,粒径<2㎜。
⒈自管底向上0.52m 用分层夯实泥土或河沙回填,密实度>90%。
⒉地表原土回填厚度≥0.90m。
地貌恢复良好,通过当地部门验收。
⒈沟底垫层石块铺筑厚度0.61m.⒉C30钢筋混凝土连续覆盖厚度0.6m.⒊石块配重层铺筑厚度≥0.50m。
施工单位监理(建设)单位施工记录人:技术负责人:2011年11月2日监理工程师:(建设单位项目代表)年月日管沟回填检查记录工程名称白杨树湾脱水回注站站外管道集输工程管沟位置:A4-A5段永采双35井台-双34井台工程编号YNBY-ZWA-01040303/04管沟开挖管沟情况管沟深度管沟宽度平整度(㎜)中心偏移(㎜)实长(m) 设计深度(m) 实挖深度(m)要求宽度实挖宽度上口宽度(m) 沟底宽度(m) 上口宽度(m) 沟底宽度(m)30 60 500 4.72 4.92 18.16 4.0 18.86 4.1015 30 500 4.72 4.90 18.16 4.0 18.78 4.08管沟回填灰土/细土回填情况二次回填情况地貌恢复情况其他情况⒈砼配重层两侧细沙回填≥0.6m。
⒉基岩沟基管底细沙回填≥0.2m,管顶细沙回填≥0.3m,粒径<2㎜。

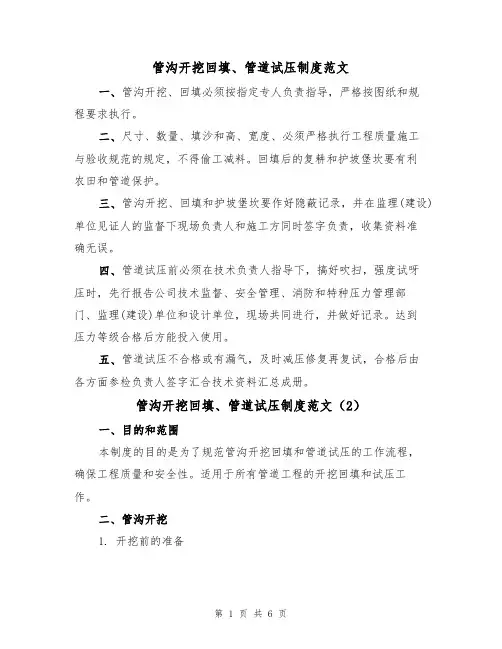

管沟开挖回填、管道试压制度范文一、管沟开挖、回填必须按指定专人负责指导,严格按图纸和规程要求执行。
二、尺寸、数量、填沙和高、宽度、必须严格执行工程质量施工与验收规范的规定,不得偷工减料。
回填后的复耕和护坡堡坎要有利农田和管道保护。
三、管沟开挖、回填和护坡堡坎要作好隐蔽记录,并在监理(建设)单位见证人的监督下现场负责人和施工方同时签字负责,收集资料准确无误。
四、管道试压前必须在技术负责人指导下,搞好吹扫,强度试呀压时,先行报告公司技术监督、安全管理、消防和特种压力管理部门、监理(建设)单位和设计单位,现场共同进行,并做好记录。
达到压力等级合格后方能投入使用。
五、管道试压不合格或有漏气,及时减压修复再复试,合格后由各方面参检负责人签字汇合技术资料汇总成册。
管沟开挖回填、管道试压制度范文(2)一、目的和范围本制度的目的是为了规范管沟开挖回填和管道试压的工作流程,确保工程质量和安全性。
适用于所有管道工程的开挖回填和试压工作。
二、管沟开挖1. 开挖前的准备(1) 开工前,施工单位应按照设计要求制定管沟开挖的详细方案,并报相关部门审核。
(2) 开挖前,施工单位应在施工现场进行勘察,确保管沟开挖符合设计要求和施工规范。
(3) 开挖前,施工单位应将管道保护措施和安全警示标志设置好,确保施工安全。
2. 开挖的工艺要求(1) 开挖时,应按照设计要求和施工规范进行,不得超出或不足于设计尺寸。
(2) 开挖时,应避免破坏周边建筑物、道路、桥梁等设施,确保施工安全。
(3) 开挖时,应根据管道类型和埋设深度选用相应的开挖设备和工艺,保证开挖质量。
(4) 开挖时,应及时清理现场,确保施工顺利进行。
3. 管沟回填(1) 回填前,应对管道进行清洗和检查,确保无砂土、杂物等。
(2) 回填时,应按照设计要求选择相应的回填材料,并采用适当的回填工艺。
(3) 回填时,应根据管道类型、埋设深度等要求进行逐层回填,每层回填后进行夯实。
(4) 回填完成后,应清理现场,并进行必要的记录和报验。
隐蔽工程检查验收记录
质检表4年月日
隐蔽工程检查验收记录
质检表4年月日
隐蔽工程检查验收记录
质检表4年月日
隐蔽工程检查验收记录
质检表4
隐蔽工程检查验收记录
质检表4年月日
隐蔽工程检查验收记录
质检表4年月日
隐蔽工程检查验收记录
质检表4
隐蔽工程检查验收记录
质检表4年月日
隐蔽工程检查验收记录
质检表4
年月日
隐蔽工程检查验收记录
质检表4
隐蔽工程检查验收记录
质检表4年月日
隐蔽工程检查验收记录
质检表4年月日。
监理平行检查记录表格模板XXX开挖、回填工程监理平行检验记录表单位(子单位):XXX工程名称:XXX项目监理平行检验部位:桩基、基坑、基槽、管沟、地面基层施工单位自检及报验情况:施工单位于年月日完成了“自检、交接检、专检”,并自检合格。
项目监理部于年月日时收到其报验资料,经审查合格,于月日到现场进行平行检验。
现行施工质量验收规范的规定:允许偏差或允许值(mm):桩基:人工±30,机械±50基坑:±50基槽:-50管沟:-50地面基层:+200/-50监理平行检验记录:监理单位:XXX主控项目:标高、XXX开挖、回填实测值(mm):1.标高:合格2.XXX开挖:挖方场:±30地平整:±503.回填:基底土性:-50分层压实系数:设计要求土料目:设计要求分层厚度及含水量:设计要求表面平整度:-50监理平行检验结论:监理员/专业监理工程师:签字日期:年月日注:“允许偏差”栏中有数据规定的填写实测值,其余可用“√”表示合格;“×”表示不合格。
地下、屋面卷材防水层监理平行检验记录表单位(子单位):XXX工程名称:宝应县海棠苑小区(高铁安置区)#楼监理平行检验部位:卷材防水层及其转角处、变形缝、穿墙管道、屋面的天沟、檐沟、檐口、水落口、泛水和伸出屋面管道的防水构造施工单位自检及报验情况:施工单位于年月日完成了“自检、交接检、专检”,并自检合格。
项目监理部于年月日时收到其报验资料,经审查合格,于月日到现场进行平行检验。
现行施工质量验收规范的规定:1.卷材防水层所用卷材及配套材料质量必须符合设计要求。
2.卷材防水层不得有渗漏或积水现象。
3.卷材防水层及其转角处、变形缝、穿墙管道、屋面的天沟、檐沟、檐口、水落口、泛水和伸出屋面管道的防水构造,必须符合设计要求。
4.卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱破现象;基层阴阳角处应做圆弧形。

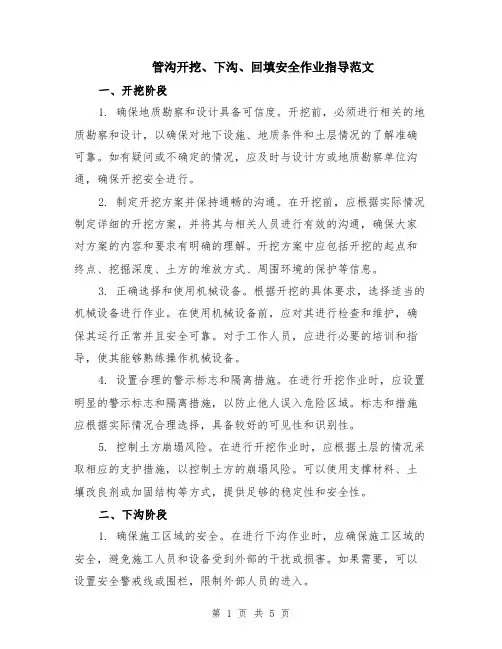

管沟开挖、下沟、回填安全作业指导范文一、开挖阶段1. 确保地质勘察和设计具备可信度。
开挖前,必须进行相关的地质勘察和设计,以确保对地下设施、地质条件和土层情况的了解准确可靠。
如有疑问或不确定的情况,应及时与设计方或地质勘察单位沟通,确保开挖安全进行。
2. 制定开挖方案并保持通畅的沟通。
在开挖前,应根据实际情况制定详细的开挖方案,并将其与相关人员进行有效的沟通,确保大家对方案的内容和要求有明确的理解。
开挖方案中应包括开挖的起点和终点、挖掘深度、土方的堆放方式、周围环境的保护等信息。
3. 正确选择和使用机械设备。
根据开挖的具体要求,选择适当的机械设备进行作业。
在使用机械设备前,应对其进行检查和维护,确保其运行正常并且安全可靠。
对于工作人员,应进行必要的培训和指导,使其能够熟练操作机械设备。
4. 设置合理的警示标志和隔离措施。
在进行开挖作业时,应设置明显的警示标志和隔离措施,以防止他人误入危险区域。
标志和措施应根据实际情况合理选择,具备较好的可见性和识别性。
5. 控制土方崩塌风险。
在进行开挖作业时,应根据土层的情况采取相应的支护措施,以控制土方的崩塌风险。
可以使用支撑材料、土壤改良剂或加固结构等方式,提供足够的稳定性和安全性。
二、下沟阶段1. 确保施工区域的安全。
在进行下沟作业时,应确保施工区域的安全,避免施工人员和设备受到外部的干扰或损害。
如果需要,可以设置安全警戒线或围栏,限制外部人员的进入。
2. 控制挖掘深度和坡度。
在进行下沟作业时,应根据设计要求和实际需要,控制挖掘的深度和坡度。
特别是对于较深或较陡的沟槽,在操作和控制方面要更加小心谨慎,以防止土方坍塌和滑坡。
3. 确保下沟底部的平整度和稳定性。
在下沟底部,应确保其平整度和稳定性。
可以通过铺设砂石、设置支撑材料或加固底部土层等方式,保证沟槽底部的平整和稳定。
4. 保持沟槽的通畅。
在进行下沟作业时,应及时清理沟槽内的泥土、碎石和其他杂物,保持沟槽的通畅。
管沟开挖回填、管道试压制度
1. 开挖阶段:
- 开挖前,应对施工区域进行勘测,并标明开挖范围和深度。
- 开挖时应保证施工区域周围的交通畅通,并采取必要的安全防护措施,如设置警示标志、挖掘照明等。
- 开挖前应清除土壤表层杂物,并进行优化分层挖掘,将挖土与填埋分离,保证现场清洁。
- 在管沟开挖过程中,应注意避免损伤地下管道和其他设施,如需要施工挖穿地下管道,应进行合理的管线保护,如设置隔离带等。
2. 回填阶段:
- 回填材料应符合相关设计要求,通常采用细土或者砂土进行回填,回填材料的密实度应符合规定,以确保填土的稳定性。
- 回填过程中要进行分层回填,每层应夯实,以确保填土的密实度。
- 回填时应注意避免损伤管道,施工人员应采取适当的方法,如使用管道保护罩等。
3. 试压制度:
- 在管道安装结束后,应进行试压,以确保管道的密封性和耐压性。
- 试压前应先进行管道的清洗,确保无杂物和污物残留。
- 试压时应使用合适的压力设备,并按照设计要求进行压力控制。
- 试压期间应进行泄漏检查,以确保管道无泄漏情况。
- 试压结束后,应记录试压结果,并根据需要进行修复和重新试压。
以上是管沟开挖回填和管道试压制度的一般要求,具体实施应根据相关法规和工程设计要求进行操作。

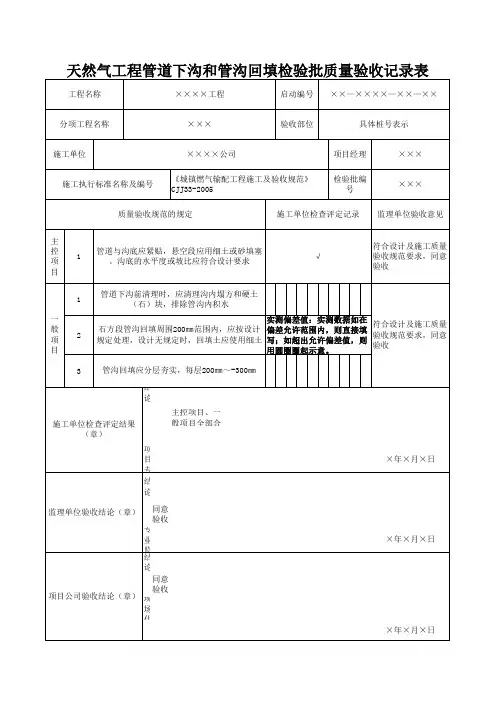

管沟回填检查记录编号:001单位工程名称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1001-XYB1008检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1001-XY1002 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求自然下沉XY1002-XYB1003 300mm 300mm 符合设计要求自然下沉XYB1003-XYB1004 300mm 300mm 符合设计要求自然下沉XYB1004-XY1005 300mm 300mm 符合设计要求自然下沉XY1005-XY1006 300mm 300mm 符合设计要求自然下沉XY1006-XY1007 300mm 300mm 符合设计要求自然下沉XY1007-XY1007+1 300mm 300mm 符合设计要求自然下沉XY1007+1-XY1007+2 300mm 300mm 符合设计要求自然下沉XY1007+2-XY1007+3 300mm 300mm 符合设计要求自然下沉XY1007+3-XYB1008 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:002单位工程名称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1009-XY1017检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1009-XY1010 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求自然下沉XY1010-XYB1011 300mm 300mm 符合设计要求自然下沉XYB1011-XY1012 300mm 300mm 符合设计要求自然下沉XY1012-XY1013 300mm 300mm 符合设计要求自然下沉XY1013-XY1014 300mm 300mm 符合设计要求自然下沉XY1014-XY1015 300mm 300mm 符合设计要求自然下沉XY1015-XY1016 300mm 300mm 符合设计要求自然下沉XY1016-XY1017 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:003称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XYB1018-XYB1025检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XYB1018-XYB1019 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求自然下沉XYB1019-XY1020 300mm 300mm 符合设计要求自然下沉XY1020-XY1021 300mm 300mm 符合设计要求自然下沉XY1021-XY1022 300mm 300mm 符合设计要求自然下沉XYB1023-XYB1024 300mm 300mm 符合设计要求自然下沉XYB1024-XYB1024+1 300mm 300mm 符合设计要求自然下沉XYB1024+1-XYB1024+2 300mm 300mm 符合设计要求自然下沉XYB1024+2-XYB1025 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:004称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1026-XY1029检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1026-XY1027 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求自然下沉XY1027-XY1028 300mm 300mm 符合设计要求自然下沉XY1028-XY1029 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:005称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1041-XY1047检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1041-XY1042 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求符合要求XY1042-XY1043 300mm 300mm 符合设计要求自然下沉XY1043-XY1044 300mm 300mm 符合设计要求自然下沉XY1044-XY1045 300mm 300mm 符合设计要求自然下沉XY1045-XY1045+1 300mm 300mm 符合设计要求自然下沉XY1045+1-XY1046 300mm 300mm 符合设计要求自然下沉XY1046-XY1047 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:006称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1048-XYB1057检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1048-XY1050 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求符合要求XY1050-XY1051 300mm 300mm 符合设计要求自然下沉XY1051-XY1052 300mm 300mm 符合设计要求自然下沉XY1052-XY1053 300mm 300mm 符合设计要求自然下沉XY1053-XYB1054 300mm 300mm 符合设计要求自然下沉XYB1054-XYB1056 300mm 300mm 符合设计要求自然下沉XYB1056-XYB1057 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:007称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XYB1058-XY1072检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XYB1058-XYB1059 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求自然下沉XYB1059-XYB1060 300mm 300mm 符合设计要求自然下沉XYB1060-XYB1061 300mm 300mm 符合设计要求自然下沉XYB1061-XY1064 300mm 300mm 符合设计要求自然下沉XY1064-XY1065 300mm 300mm 符合设计要求自然下沉XY1065-XY1066 300mm 300mm 符合设计要求自然下沉XY1066-XYB1067 300mm 300mm 符合设计要求自然下沉XYB1067-XYB1068 300mm 300mm 符合设计要求自然下沉XYB1068-XY1069 300mm 300mm 符合设计要求自然下沉XY1069-XY1070 300mm 300mm 符合设计要求自然下沉XY1070-XYB1071 300mm 300mm 符合设计要求自然下沉XYB1071-XYB1072 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:008称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XYB1073-XYB1086检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XYB1073-XYB1074 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求符合要求XYB1074-XYB1075 300mm 300mm 符合设计要求自然下沉XYB1075-XYB1076 300mm 300mm 符合设计要求自然下沉XYB1076-XYB1077 300mm 300mm 符合设计要求自然下沉XYB1077-XY1082 300mm 300mm 符合设计要求自然下沉XY1082-XY1083 300mm 300mm 符合设计要求自然下沉XY1083-XYB1084 300mm 300mm 符合设计要求自然下沉XYB1084-XYB1085 300mm 300mm 符合设计要求自然下沉XYB1085-XYB1086 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:009称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XYB1087-XY1105检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XYB1087-XYB1094 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求符合要求XYB1094-XYB1095 300mm 300mm符合设计要求自然下沉XYB1095-XYB1096 300mm 300mm 符合设计要求自然下沉XYB1096-XYB1096+1 300mm 300mm 符合设计要求自然下沉XYB1096+1-XYB1096+2 300mm 300mm 符合设计要求自然下沉XYB1096+2-XYB1096+3 300mm 300mm 符合设计要求自然下沉XYB1096+3-XYB1097 300mm 300mm 符合设计要求自然下沉XYB1097-XYB1098 300mm 300mm 符合设计要求自然下沉XYB1098-XY1102 300mm 300mm 符合设计要求自然下沉XY1102-XY1103 300mm 300mm 符合设计要求自然下沉XY1103-XY1104 300mm 300mm 符合设计要求自然下沉XY1104-XY1105 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:010称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1106-XY1120检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1106-XY1107 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求符合要求XY1107-XY1108 300mm 300mm 符合设计要求自然下沉XY1108-XYB1109 300mm 300mm 符合设计要求自然下沉XYB1109-XYB1110 300mm 300mm 符合设计要求自然下沉XYB1110-XY1111 300mm 300mm 符合设计要求自然下沉XY1111-XY1112 300mm 300mm 符合设计要求自然下沉XY1112-XY1113 300mm 300mm 符合设计要求自然下沉XY1113-XYB1114 300mm 300mm 符合设计要求自然下沉XYB1114-XYB1114+1 300mm 300mm 符合设计要求自然下沉XYB1114+1-XY1115XY1115-XY1116XY1117-XY1118XY1118-XY1120检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:011称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1000检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1000 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:管沟回填检查记录编号:012称太原-长治煤层气输气管道3标段线路工程工程编号GNTC01-03分部工程名称太原-长治3标段线路工程工程部位XY1030-XY1040检查内容起止桩号里程细土回填情况二次回填情况地貌恢复情况其他情况XY1030-XY1031 细土应回填至管顶以上300mm 回填后土方高出地面300mm符合设计要求符合要求XY1031-XY1032 300mm 300mm 符合设计要求自然下沉XY1032-XY1033 300mm 300mm 符合设计要求自然下沉XY1033-XY1034 300mm 300mm 符合设计要求自然下沉XY1034-XY1035 300mm 300mm 符合设计要求自然下沉XY1035-XY1036 300mm 300mm 符合设计要求自然下沉XY1036-XY1037 300mm 300mm 符合设计要求自然下沉XY1037-XY1038 300mm 300mm 符合设计要求自然下沉XY1038-XY1039 300mm 300mm 符合设计要求自然下沉XY1039-XY1040 300mm 300mm 符合设计要求自然下沉检查意见:日期:施工单位监理单位建设单位技术负责人:检查人:监理工程师:现场代表:。
管沟开挖回填、管道试压制度范文一、目的和范围本制度的目的是为了规范管沟开挖回填和管道试压的工作流程,确保工程质量和安全性。
适用于所有管道工程的开挖回填和试压工作。
二、管沟开挖1. 开挖前的准备(1) 开工前,施工单位应按照设计要求制定管沟开挖的详细方案,并报相关部门审核。
(2) 开挖前,施工单位应在施工现场进行勘察,确保管沟开挖符合设计要求和施工规范。
(3) 开挖前,施工单位应将管道保护措施和安全警示标志设置好,确保施工安全。
2. 开挖的工艺要求(1) 开挖时,应按照设计要求和施工规范进行,不得超出或不足于设计尺寸。
(2) 开挖时,应避免破坏周边建筑物、道路、桥梁等设施,确保施工安全。
(3) 开挖时,应根据管道类型和埋设深度选用相应的开挖设备和工艺,保证开挖质量。
(4) 开挖时,应及时清理现场,确保施工顺利进行。
3. 管沟回填(1) 回填前,应对管道进行清洗和检查,确保无砂土、杂物等。
(2) 回填时,应按照设计要求选择相应的回填材料,并采用适当的回填工艺。
(3) 回填时,应根据管道类型、埋设深度等要求进行逐层回填,每层回填后进行夯实。
(4) 回填完成后,应清理现场,并进行必要的记录和报验。
三、管道试压1. 试压前的准备(1) 试压前,施工单位应按照设计要求制定试压方案,并报相关部门审核。
(2) 试压前,施工单位应对管道进行检查和清洗,确保无杂质、密封良好。
(3) 试压前,施工单位应进行试压设备的检验和校准,确保试压设备的准确性和可靠性。
2. 试压的工艺要求(1) 试压时,应按照设计要求选用适当的试压介质,如水、气体等,并控制试压压力。
(2) 试压时,应根据管道类型、试压压力和持压时间确定试压工艺。
(3) 试压时,应对试压泵、试压管道、试压工具等进行检查和保养,确保试压设备的工作正常。
(4) 试压时,应在试压过程中对压力进行监测和记录,确保试压结果的准确性和可靠性。
3. 试压后的处理(1) 试压结束后,应对试压压力进行放空和释放,在合理时间内恢复管道正常工作状态。

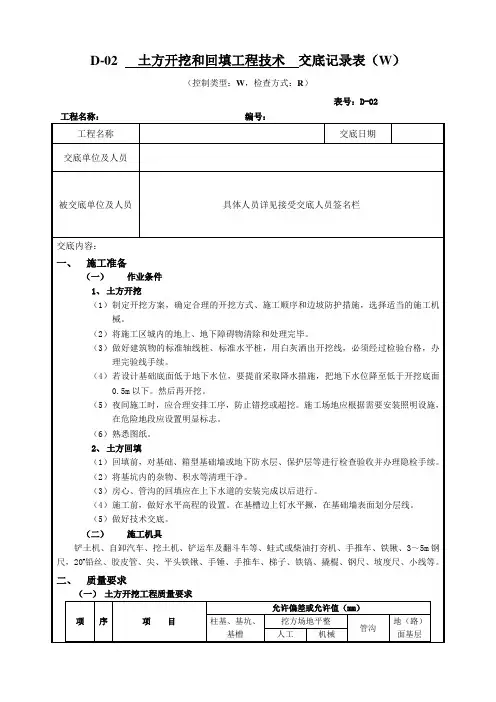

管沟开挖、下沟、回填安全作业指导管沟开挖、下沟和回填是建筑、土木工程中常见的作业环节,对于确保施工过程的安全至关重要。
下面是关于管沟开挖、下沟和回填安全作业指导的一些重要事项。
一、前期准备1. 安全培训:在进行管沟开挖、下沟和回填作业之前,必须确保所有相关人员接受了必要的安全培训,了解作业流程和安全操作规范。
2. 工具检查:在开始施工之前,应对所有使用的工具和设备进行必要的检查,确保其状态良好且无任何损坏。
3. 管沟定位:在实际施工之前,必须确认管沟的准确位置,并标出管线的布置和深度。
4. 地下设施检查:在开挖管沟之前,必须对地下的各类设施进行检查,确定其位置和所在深度,以避免因施工操作而造成对它们的损坏。
二、开挖管沟1. 安全防护:在开挖管沟之前,必须设置必要的安全防护设施,如安全警示标志、安全警示带等。
2. 设备操作:在操作挖掘机或其他机械设备进行开挖时,必须确保设备操作人员拥有相关证书,并按照操作手册和安全规定进行操作。
3. 安全距离:在开挖管沟时,必须确保作业人员与机械设备保持足够的安全距离,以避免发生碰撞和摔倒等事故。
4. 斜坡设置:对于较深的管沟,必须设置适当的斜坡,确保土方稳定,并避免发生坍塌事故。
5. 排水排气:在开挖作业过程中,必须及时进行排水和排气,以确保作业现场的安全和舒适。
三、下沟施工1. 安全通道:在管沟的两侧必须设置安全通道,以便作业人员进出和避险。
2. 防护措施:在下沟作业过程中,必须为作业人员提供必要的防护设备,如安全帽、防护眼镜、防护手套等。
3. 材料运输:在下沟作业过程中,必须使用合适的工具和设备进行材料的运输,以避免因运输操作而引发的伤害事故。
4. 检查沟底:在下沟施工之前,必须对沟底进行检查,确保沟底平坦,不会因为石块或其他障碍物造成阻碍。
5. 管线安装:在下沟施工过程中,必须按照设计要求进行管线的安装,并确保管线的质量和稳固性。
四、回填作业1. 安全通道:在回填作业过程中,必须确保有足够宽敞的安全通道供作业人员进出和避险。
临汾—长治输气管道工程(稷山分输站—高平分输站段18标段线路工程G178-G239)管沟开挖、回填方案编制:审核:审批:山东省显通安装有限公司2014年10月30日1.工程概况该标段线路起于临汾市翼城县西下坪村的G178号桩,经东下坪村、常册村,在冯史村注入翼城分输站,出翼城分输站后管线向东北方向敷设,途径西郑村、东郑村、马测村、东言社村、南庙村,最终止于翼城县吴寨村的G239号桩。
水平长度为15.736km。
2.管沟开挖2.1开挖管沟前应作好青苗赔偿,施工占地范围内的土地处理,树木移植,坟墓迁移,水田扎埂放水,技术交底及安全宣传等工作。
并应根据管道施工占地宽度清理其中的杂物,平整沟、坎,以便施工机具通行,同时清除管线中心线两侧以及附近斜坡上危及管道安全的危岩及崩塌堆积物。
2.2管沟开挖可采用机械化,施工前应按照设计图纸要求及各个区域的地质情况向施工人员作好管沟断面开挖要求(开挖深度及边坡比),堆土位置,地下隐蔽工程范围及技术要求的交底工作。
管沟开挖前应将测量桩移至堆土一侧的用地范围内,弃土时不得将其埋没。
2.3 管沟开挖与管道下沟的时间不宜太长,应配合管段组装进度安排管沟开挖,以免积水或塌方。
在农田地区开挖管沟时,应将表层耕作土和底层生土分层堆放。
2.4管沟开挖深度严格按照设计图纸要求进行,管沟开挖边坡主要根据土壤性质类别确定,以保证不塌方、不偏帮为原则。
当缺少地质资料设计中未作具体规定时,如土壤具有天然湿度,构造均匀、无地下水、水文地质条件良好,挖深不大于5m且不加支撑的管沟,其边坡可按下表确定。
管沟边坡度表注:在水文地质条件不良地段,管沟边坡应试挖确定,挖深超过5m 的管沟,可将边坡适当放缓或加筑平台。
机械挖沟边坡比应确保沟边土壤结构不被扰动或破坏。
2.5管沟沟底宽度的确定方法当管沟深度≤3m 时,沟底宽度按下式确定: 沟底宽度=管子外径+沟底加宽裕量 沟底加宽裕量按下表确定。
沟底加宽裕量表 条件因素沟上焊接沟下手工电弧焊接 沟下半自动焊接处管沟沟下焊接弯头、弯管及碰口处管沟土质管沟 岩石爆破管沟 土质管沟 岩石爆破管沟 沟内有水 沟内无水沟内有水 沟内无水 沟深3m 以内 0.7 0.5 0.9 1.0 0.8 0.9 1.6 2.0 沟深3~5m 0.90.71.11.21.01.11.62.0当管沟深度大于3m 而小于5m 时,管沟沟底宽度应按上式计算值再加宽0.2 m 。
