管沟开挖检查记录
- 格式:doc
- 大小:44.50 KB
- 文档页数:2
《管沟及井室工程检验批质量验收记录》填写说明与依据一、总说明(1)适用范围;适用于民用建筑群(住宅区)及厂区的管沟及井室的验收。
(2)检验批的划分:管沟及井室分项工程应按系统、区域、施工段或楼层等划分。
分项工程应划分成若干检验批进行验收。
(3)验收人员:由监理工程师(建设单位项目专业技术负责人)组织施工单位项目经理和有关勘察、设计单位项目负责人等进行验收。
二、表格项目填写说明1,主控项目(1)管沟的基层处理和井室的地基1)规范要求:管沟的基层处理和井室的地基必须符合设计要求。
2)检查方法:现场观察检查。
检查数量:全数检查。
(2)各类井盖的标识应清楚,使用正确1)规范要求:各类井室的井盖应符合设计要求,应有明显的文字标识,各种井盖不得混用。
2)检查方法:现场观察检查。
检查数量:全数检查。
(3)通车路面上的各类井盖安装1)规范要求:设在通车路面下或小区道路下的各种井室,必须使用重型井圈和井盖,井盖上表面应与路面相平,允许偏差为士5mm。
绿化带上和不通车的地方可采用轻型井圈和井盖,井盖的上表面应高出地坪50mm,并在井口周围以2%的坡度向外做水泥砂浆护坡。
2)检查方法:观察和尺量检查。
检查数量:全数检查。
(4)重型井圈与墙体结合部处理1)规范要求:重型铸铁或混凝土井圈,不得直接放在井室的砖墙上,砖墙上应做不少于80mm 厚的细石混凝土垫层。
2)检查方法:观察和尺量检查。
检查数量;全数检查。
2.一般项目(1)管沟及各类井室的坐标,沟底标高1)规范要求:管沟的坐标、位置、沟底标高应符合设计要求。
市生的的用2)检查方法:观察、尺量检查。
检查数量:全数检查。
(2)管沟的回填要求1)规范要求。
管沟的沟底层应是原士层,或是夯实的回填土,沟底应平整,坡度应顺畅,不得有尖硬的物体、块石等。
2)检在方法,现赛检查。
检查数量,每10mn抽直3点(段),不足l00m 不少于3点(段)。
(3)管沟岩石基底要求1)规范要求:如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖100~200mm.填铺细砂或粒径不大于5mm的细土,夯实到沟底标高后,方可进行管道教设。
2、焊缝外观检查按10%抽查,无损检测按100%检查(检查无损检测记录、报告)。
2、抽查比例按一个抽查区段10处进行检查;此工序需进行隐蔽工程检查验收。
范》SY/T 0407-97、《工业设备及管道绝热工程施工规范》GB 50126-2008。
2、每道工序需进行隐蔽工程验收检查并做好记录。
到设计强度的80%以上方可进行泵安装施工,预留孔中的混凝土达到设计强度的75%以上拧紧地脚螺栓。
下面是赠送的广告宣传方案不需要的朋友可以下载后编辑删除!!!!!广告宣传方案每个人在日常生活中都有意、无意的接受着广告的洗礼,继而有意或无意的购买、使用广告中的产品和服务。
这是每个厂家所希望的,也是他们做广告的初衷。
当今社会的广告媒体大致分为:电视媒体、、电台媒体、报纸报刊媒体、网站媒体、户外广告媒体,以及最新的网吧桌面媒体。
那么,到底哪种媒体的宣传效果性价比最高呢,我们来做个分析;首先我们大概了解下各个媒体的宣传方式:电视媒体:优势:将广告直接插播在电视剧当中,是强迫式使受众接受,受众为了能够完整的看完自己所喜欢的节目,不得不浏览其中插播的广告,其二,由于小孩在懵懂的成长时期,易于接受颜色绚丽,变换节奏快的事物,电视广告更容易被小孩子所接受,这是电视广告的高明之处,也是其客户多,利润大的主要原因。
劣势:随着网络的发展,以及年轻人的生活方式的改变,电视广告的优势在日益削减。
当今月来越多的年轻人开始接受速食文化,篇幅过长的电视连续剧的受众逐渐衰减,由于年轻人的思维快捷,逐渐掌握了电视广告的播出时间,往往在广告播出的时间转换频道,避开广告的冲击。
电台媒体和户外广告就不用多做分析,大家想想你记住了几个电台的广告,记住了几个路边的广告就清楚了。
对于报纸报刊的广告,相信只有那些闲了没事的或者找工作的才会刻意去浏览广告。
宣传效果可以想象。
至于网站的广告,相信很多人会在电脑上设置软件直接将其屏蔽掉。
网站的广告过多也会直接影响到受众的心理,进而降低其网站的竞争力。

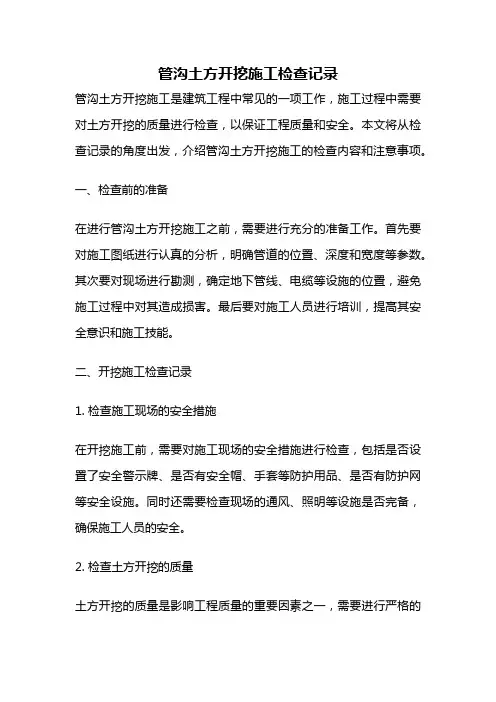

管沟土方开挖施工检查记录管沟土方开挖施工是建筑工程中常见的一项工作,施工过程中需要对土方开挖的质量进行检查,以保证工程质量和安全。
本文将从检查记录的角度出发,介绍管沟土方开挖施工的检查内容和注意事项。
一、检查前的准备在进行管沟土方开挖施工之前,需要进行充分的准备工作。
首先要对施工图纸进行认真的分析,明确管道的位置、深度和宽度等参数。
其次要对现场进行勘测,确定地下管线、电缆等设施的位置,避免施工过程中对其造成损害。
最后要对施工人员进行培训,提高其安全意识和施工技能。
二、开挖施工检查记录1. 检查施工现场的安全措施在开挖施工前,需要对施工现场的安全措施进行检查,包括是否设置了安全警示牌、是否有安全帽、手套等防护用品、是否有防护网等安全设施。
同时还需要检查现场的通风、照明等设施是否完备,确保施工人员的安全。
2. 检查土方开挖的质量土方开挖的质量是影响工程质量的重要因素之一,需要进行严格的检查。
首先要检查土方开挖的深度和宽度是否符合设计要求;其次要检查土方开挖的坡度是否符合要求,避免因坡度不当而导致管道渗漏或堵塞等问题;还要检查土方的坚硬程度、土质松散程度等指标,确保土方质量合格。
3. 检查土方开挖后的处理土方开挖后需要进行处理,包括清理、平整、加固等。
在检查土方处理时,要注意土方的平整度、坚实度、排水性等指标,确保土方处理质量合格。
同时,还要检查土方处理是否影响了周边环境和设施的安全。
4. 检查施工人员的操作规范施工人员的操作规范直接影响施工质量和安全。
在检查施工人员操作时,要注意其是否按照规定的程序和要求进行操作,是否使用适当的工具和设备,是否注意安全操作,避免发生意外事件。
5. 检查施工记录和报表施工记录和报表是管沟土方开挖施工的重要文件,记录了施工过程中的各项数据和结果。
在检查施工记录和报表时,要注意其是否详细、准确,是否符合要求,是否有重要信息缺失或错误。
三、注意事项1. 施工人员应按照规定的操作程序进行施工,避免随意操作,避免因操作不当而导致安全事故。
管沟开挖验收记录管沟开挖验收记录项目名称:_______________________施工单位:_______________________验收日期:_______________________验收人员:_______________________一、开挖工程质量验收:1、验收原则:对管沟开挖工程进行现场验收,确保施工质量达到设计要求和相关规范标准。
2、验收内容:(1)管沟开挖位置是否符合设计要求;(2)管沟开挖深度是否符合设计要求;(3)管沟开挖宽度是否符合设计要求;(4)挖不准确的部位是否进行修正;(5)管沟开挖是否有影响管道布设的障碍物;(6)管沟是否清理干净,无杂物、垃圾等。
3、验收标准:(1)管沟开挖位置必须满足设计要求和规范要求;(2)管沟开挖深度和宽度必须与设计要求相符;(3)管沟开挖准确、光滑,无明显颠倒和变形;(4)管沟内干净无杂物、垃圾等。
二、验收结果及处理意见:1、验收结果:根据对管沟开挖的实际情况进行现场验收,经检查结果为:□ 合格□ 不合格2、处理意见:(1)合格情况:验收结果为合格,符合设计要求和规范标准。
(2)不合格情况:验收结果为不合格,存在以下问题:_____________________________处理建议:_____________________________备注:若不合格情况需要重新整改,需注明重新验收时间和具体整改要求。
三、签字确认:施工单位代表:_____________________ 验收人员:____________________备注:请将该验收记录存档,作为后期工程质量管理的依据。

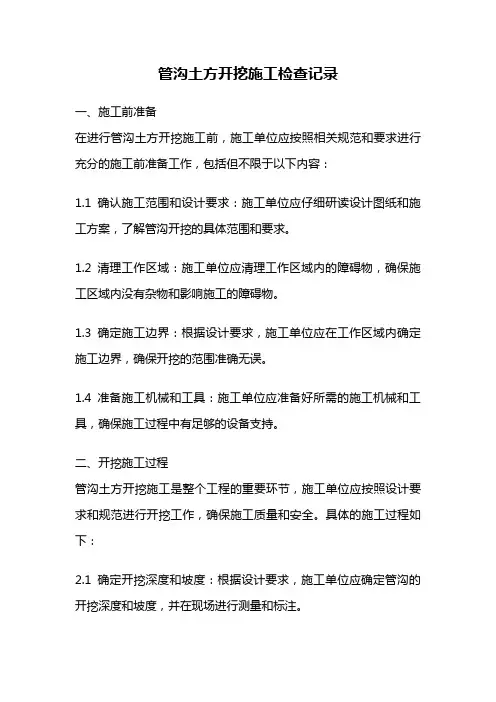

管沟土方开挖施工检查记录一、施工前准备在进行管沟土方开挖施工前,施工单位应按照相关规范和要求进行充分的施工前准备工作,包括但不限于以下内容:1.1 确认施工范围和设计要求:施工单位应仔细研读设计图纸和施工方案,了解管沟开挖的具体范围和要求。
1.2 清理工作区域:施工单位应清理工作区域内的障碍物,确保施工区域内没有杂物和影响施工的障碍物。
1.3 确定施工边界:根据设计要求,施工单位应在工作区域内确定施工边界,确保开挖的范围准确无误。
1.4 准备施工机械和工具:施工单位应准备好所需的施工机械和工具,确保施工过程中有足够的设备支持。
二、开挖施工过程管沟土方开挖施工是整个工程的重要环节,施工单位应按照设计要求和规范进行开挖工作,确保施工质量和安全。
具体的施工过程如下:2.1 确定开挖深度和坡度:根据设计要求,施工单位应确定管沟的开挖深度和坡度,并在现场进行测量和标注。
2.2 逐层开挖:施工单位应按照设计要求,依次逐层开挖土方,注意控制开挖的深度和坡度,确保开挖的平整和一致。
2.3 清理土方:开挖完毕后,施工单位应及时清理管沟内的土方,确保施工现场整洁。
2.4 检查开挖质量:施工单位应对开挖的管沟进行质量检查,确保开挖深度和坡度符合设计要求。
三、施工安全措施在进行管沟土方开挖施工时,施工单位应重视施工安全,采取必要的措施确保工人和施工现场的安全。
以下是常见的施工安全措施:3.1 施工现场警示标识:施工单位应在施工现场设置警示标识,提醒他人注意施工区域,避免人员误入。
3.2 安全防护设施:施工单位应根据施工现场的实际情况设置安全防护设施,如安全网、警示线等,确保工人的安全。
3.3 管沟支护措施:在开挖过程中,施工单位应根据设计要求设置管沟支护措施,确保施工现场的稳定和安全。
3.4 安全教育培训:施工单位应对参与施工的工人进行安全教育培训,提高他们的安全意识和应急处置能力。
四、施工质量检查为了确保管沟土方开挖施工的质量,施工单位应进行施工质量检查,及时发现和解决施工过程中的问题。
隐蔽工程检查验收记录质检表4工程名称哈尔滨经济技术开发区小锅炉并网改造工程(东安汽车)施工单位黑龙江省轻工建设总公司隐检项目施工起始点—节点J03部位沟槽开挖隐检范围D426×7管道管沟隐蔽时间2016年6月10日检查时间2016年6月10日隐检内容及检查情况1、管沟开挖按图进行施工,管沟土为密实原土,放坡1:3;2、沟底宽1800mm,沟口宽3466.66mm,沟深2500mm;3、沟底无裂缝及渗水现象。
验收意见符合规范和设计要求,合格,同意进行下道工序。
处理情况及结论复查人:年月日监理单位施工项目技术负责人质检员黑龙江省工程质量监督总站监制质检表4工程名称哈尔滨经济技术开发区小锅炉并网改造工程(东安汽车)施工单位黑龙江省轻工建设总公司隐检项目J01检查井部位沟槽开挖隐检范围J01检查井沟槽隐蔽时间2016年6月2日检查时间2016年6月2日隐检内容及检查情况1、检查井沟槽开挖按图进行施工,管沟土为密实原土,放坡1:3;2、轴向沟底宽5000mm,沟口宽7293.34mm,沟深3440mm;纵向沟底宽5500mm,沟口宽7793.34mm,沟深3440mm;3、沟底无裂缝及渗水现象。
验收意见符合规范和设计要求,合格,同意进行下道工序。
处理情况及结论复查人:年月日监理单位施工项目技术负责人质检员黑龙江省工程质量监督总站监制质检表4工程名称哈尔滨经济技术开发区小锅炉并网改造工程(东安汽车)施工单位黑龙江省轻工建设总公司隐检项目J02检查井部位沟槽开挖隐检范围J02检查井沟槽隐蔽时间2016年6月6日检查时间2016年6月6日隐检内容及检查情况1、检查井沟槽开挖按图进行施工,管沟土为密实原土,放坡1:3;2、轴向沟底宽8600mm,沟口宽10893.34mm,沟深3440mm;纵向沟底宽6000mm,沟口宽8293.34mm,沟深3440mm;3、沟底无裂缝及渗水现象。
验收意见符合规范和设计要求,合格,同意进行下道工序。
管沟土方开挖工程检验批质量验收记录一、项目名称:管沟土方开挖工程二、项目地点:XX市XX区XX路XX号三、开工日期:xxxx年xx月xx日四、验收日期:xxxx年xx月xx日一、验收目的:本次验收旨在对管沟土方开挖工程的质量进行检验,确认工程的质量达到设计要求和相关标准,确保工程的安全运行。
二、验收范围:本次验收主要检查管沟土方开挖工程的开挖实施过程、土方的质量和开挖后的工程排水情况等。
三、验收内容及结果:1.开挖实施过程:根据设计要求和施工方案,开挖工程应按照规定的尺寸和形状进行施工。
经查看实际施工现场,开挖工程实施过程符合设计要求,无明显偏差。
2.土方质量:(a)土方质量要求:根据设计要求,土方应具备一定的稳定性和坚实程度,以保证工程的安全运行。
(b)检查方法:对开挖工程中的土方进行外观和触感检查,评估土方的质量。
(c)验收结果:开挖工程中的土方质量良好,土方具备一定的稳定性和坚实程度,符合设计要求。
3.工程排水情况:(a)工程排水要求:开挖工程完成后,应保证排水系统的通畅,防止积水和渗水对工程造成不利影响。
(b)检查方法:观察开挖工程周边的排水沟和排水口,检查工程排水情况。
(c)验收结果:开挖工程的排水系统通畅,没有发现积水或渗水情况,符合设计要求。
四、存在问题及处理措施:1.在开挖过程中,发现部分土层有较高的含水量,可能对工程的稳定性造成一定影响。
针对此问题,施工方已采取补偿措施,加强土方处理,提高土方的稳定性。
2.开挖工程整体质量良好,但个别开挖面存在不平整的情况,要求施工方进行修整和清理,并保证开挖面的平整度和坡度符合设计要求。
五、建议与意见:针对本次验收中发现的问题,建议施工方在今后的工程施工过程中加强土方处理和土方质量控制,在开挖工程中注重开挖面的平整度和坡度的控制。
六、验收结论:本次验收中,管沟土方开挖工程的质量符合设计要求和相关标准,达到了验收的要求。
经过检查和评估,确认工程具备安全运行的条件。
J4-1001管沟开挖检查验收记录单位工程名称:管线名称(起止桩号)施工单位序号里程土壤类别管沟深度沟底宽度沟顶宽度中心线偏移结论检查验收意见:建设单位监理单位施工单位现场代表:年月日监理工程师:年月日施工班组长:质量检查员:年月日J4-1002管道安装施工检查记录单位工程名称:管线名称(起止桩号)序号钢管规格防腐等级焊口编号焊缝外观无损检测施工机组施焊日期备注检查验收意见:建设单位监理单位施工单位现场代表:年月日监理工程师:年月日施工班组长:质量检查员:年月日说明:1、附焊口分布图。
2、焊缝外观检查按10%抽查,无损检测按100%检查(检查无损检测记录、报告)。
J4-1003管道防腐绝缘层电火花检测记录单位工程名称:管线起止桩号(名称)管道规格材质防腐层材质施工单位检件名称防腐区段防腐等级防腐结构防腐厚度,mm检测电压,Kv设计要求实际厚度设计要求实际电压检测结果漏点部位检测值,Kv复测结果建设单位监理单位施工单位现场代表:年月日监理工程师:年月日施工班组长:质量检查员:年月日说明:管线下沟回填前应进行100%电火花检漏,此工序需进行隐蔽工程检查验收。
J4-1004管道埋深抽查记录单位工程名称:管底最大悬空高度mm 测点埋深mm序号抽查区段允许值实测值设计值实测值不合格点连续长度m处理措施结果确认检查验收意见:建设单位监理单位施工单位现场代表:年月日监理工程师:年月日施工班组长:质量检查员:年月日说明:1、应在管线下沟回填前进行检查。
2、抽查比例按一个抽查区段10处进行检查;此工序需进行隐蔽工程检查验收。
J4-1005管道试压记录单位工程名称:管线名称(起止桩号)管道规格图纸档案号管线长度试压介质设计压力试压起止时间年月日时分至年月日时分压力MPa 稳压时间min压降MPa压力MPa稳压时间min压降MPa强度试压严密性试压试压情况概述结论质量监督机构建设单位监理单位施工单位代表:年月日现场代表:年月日监理工程师:年月日施工班组长:质量检查员:技术负责人:年月日J4-1008顶管法穿越施工检查记录单位工程名称:穿越地点套管规格穿越长度检 查 内 容项目允许偏差mm实测值mm检查结果横向贯通偏差高程贯通偏差地面隆起最大极限钢套管地面沉降最大极限混凝土套管的抗压强度、抗渗等级等是否符合设计要求节间接缝是否按设计要求进行防水处理接头处的平整度是否符合设计要求混凝土套管混凝土套管组对是否顺直,沿套管轴向最大矢高不应大于套管直径的0.2%备注:检查验收意见:建 设 单 位监 理 单 位施 工 单 位现场代表:年 月 日监理工程师:年 月 日施工班组长:质量检查员:技术负责人:年 月 日说明:1钢套管两边对顶时,错口允许偏差位50mm 。
表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表Y4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表SY4207-2007石油天然气建设工程施工质量验收规范管道穿跨越工程检验批质量验收记录表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表表A.1 导流围堰管沟开挖检验批质量验收记录表。
工程名称:郑庄里必合作区块煤层气开发地面工程编号:
工程名称:郑庄里必合作区块煤层气开发地面工程编号:
工程名称:郑庄里必合作区块煤层气开发地面工程编号:
工程名称:郑庄里必合作区块煤层气开发地面工程编号:
工程名称:郑庄里必合作区块煤层气开发地面工程编号:
工程名称:郑庄里必合作区块煤层气开发地面工程编号:
工程名称:郑庄里必合作区块煤层气开发地面工程编号:
工程名称:郑庄里必合作区块煤层气开发地面工程编号:。
表435 管沟及井室检验批质量验收记录编号:填表说明1、检验批容量填写:填写出共计管沟及井的数量,按照工程的实际情况填写。
2、最小/实际检查数量栏中:最小抽样数量的数值是根据检验批容量和专业验收规范的规定来确定;实际检查数量按实际填写。
3、表头中“施工依据”栏目应依照实际的施工操作依据填写,如施工企业的操作规程、工法、施工工艺标准等。
4、主控项目(1)管沟的基层处理和井室的地基必须符合设计要求。
检验方法:现场观察检查。
(2)各类井室的井盖应符合设计要求,应有明显的文字标识,各种井盖不得混用。
检验方法:现场观察检查。
(3)设在通车路面下或小区道路下的各种井室,必须使用重型井圈和井盖,井盖上表面应与路面相平,允许偏差为±5mm。
绿化带上和不通车的地方可采用轻型井圈和井盖,井盖的上表面应高出地坪50mm,并在井口周围以2%的坡度向外做水泥砂浆护坡。
检验方法:观察和尺量检查。
(4)重型铸铁或混凝土井圈,不得直接放在井室的砖墙上,砖墙上应做不少于80mm厚的细石混凝土垫层。
检验方法:观察和尺量检查。
5、一般项目(1)管沟的坐标、位置、沟底标高应符合设计要求。
检验方法:观察、尺量检查。
(2)1.管沟的沟底层应是原土层,或是夯实的回填土,沟底应平整,坡度应顺畅,不得有尖硬的物体、块石等。
检验方法:观察检查。
2.如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖100~200mm,填铺细砂或粒径不大于5mm的细土,夯实到沟底标高后,方可进行管道敷设。
检验方法:观察和尺量检查。
3.管沟回填土,管顶上部200mm以内应用砂子或无块石及冻土块的土,并不得用机械回填;管顶上部500mm以内不得回填直径大于100mm的块石和冻土块;500mm以上部分回填土中的块石或冻土块不得集中。
上部用机械回填时,机械不得在管沟上行走。
检验方法:观察和尺量检查。
(3)井室的砌筑应按设计或给定的标准图施工。
井室的底标高在地下水位以上时,基层应为素土夯实;在地下水位以下时,基层应打100mm厚的混凝土底板。
