集团南京公司节点计划管理办法一、目的为健全项目开发运营体系,规范项目各阶段、各层级开发计划管理,统筹协调各部门、各环节工作,保证项目高效开发,特制定本制度。
二、适用范围集团南京公司的所有开发项目,适用本制度。
三、节点定义⏹项目节点:指项目从获取到交付及后续全生命周期的开发计划,以节点的形式体现,依其对公司战略及经营工作的影响将节点分为四类:里程碑节点:对公司战略经营及项目指标具有重要意义的节点,为集团强控节点,同时也属于一级节点。
一级节点:支持里程碑节点达成、对项目进度有重要影响的节点。
二级节点:分解至各部门的关键工作,需要密切配合才能保证一级节点完成的节点。
三级节点:是指将一、二级节点进行细化分解形成的控制各部门具体工作进度的节点。
里程碑及一级节点的根据集团模板进行管理,对于分期开发项目,以上报集团的分期为准,如内控分期比集团更多,多余部分的节点降为二级节点。
二级节点根据南京公司模板进行管理,同时月度签约及回款计划、开盘前筹备/交付前准备/示范区/售楼处/样板房/商铺等专项计划均列入二级节点管理范畴。
三级节点根据项目需要进行模板建设,并可进行阶段性调整。
⏹责任专业:指负责完成该工作节点的专业,责任专业有义务对相关配合专业或部门进行牵头协调,保证节点顺利完成。
⏹责任部门:责任专业所在部门,部门为被考核对象。
四、职责分工1.集团:负责制定里程碑、一级节点的标准、审核审批并考核里程碑及一级节点;2.南京公司:负责制定里程碑、一级、二级节点,并对结果负责;3.总经理办公室:负责制定与一级节点相匹配的二级节点模板及计划,跟踪并考核一、二、三级节点;4.工程管理部:负责根据公司的一二级节点建立三级节点的模板,并牵头制定三级节点,跟踪节点执行,定期将节点完成情况上报总经理办公室。
5.南京公司各部门:负责完成本部门的主责节点,并及时将完成材料提交总经理办公室备案;6.人力资源部:负责将节点的考核结果落实至年度责任状的评分中。
X
备注:需要增加冬歇期时间
请各部门结合实际判断一二级节点设计是否充分或偏多,偏多的建议删除,不足的建议增加每个一二级节点事项的周期设置是否合理,不合理的提出调整建议,并简单说明理由
基准计划中的参考天数是否合理,不合理的提出调整建议,并简单说明理由
精装策划可以提前到规划批复后30天
精装施工一般需要18个月,8~10栋
交楼时间确定是毛坯还是精装,确定是毛坯交付
施工图设计时间需要10个月
图纸深化时间没有安排,目前的图纸都是报建图纸的时间
营销方案会没有开
2022年8月31
日精装交房。

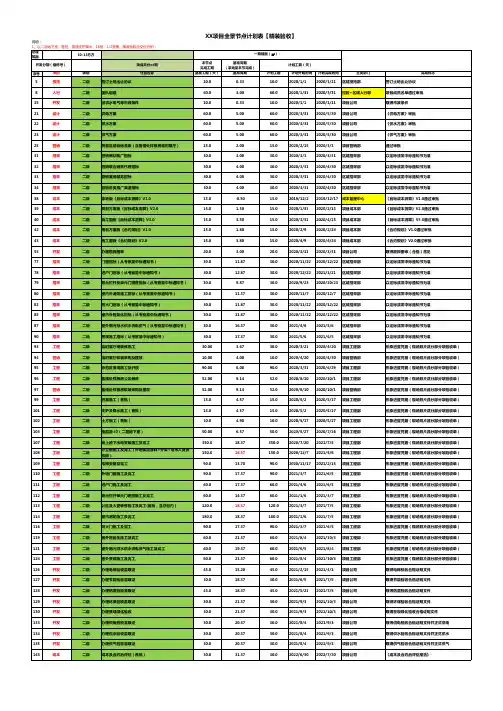

责任部门完成标志基准工期计划工期基准周期计划周期基准工期计划工期1土地拓展二级项目获取000.00.02017/1/12017/1/1----区域公司项目拓展部签订土地成交确认书或合作协议2设计二级完成初勘15150.50.52017/1/12017/1/16----事业部完成初勘报告3开发一级收地10100.30.32017/1/12017/1/11----区域公司项目拓展部取得收地确认记录4施工三级完成工地施工围墙----------事业部上报工地施工围墙完成照片5经营二级完成《投后项目目标合约书》770.20.22017/1/12017/1/8----集团投资发展中心完成集团各中心签署6经营三级完成项目公司注册----------事业部取得《营业执照》7开发二级取得用地证3030 1.2 1.22017/1/72017/2/6----事业部取得《建设用地规划使用证》8开发二级取得土地证4545 2.5 2.52017/2/12017/3/18----事业部取得《国有土地使用证》9开发三级取得立项批复----------事业部取得《立项批复》10设计一级完成概念方案3030 1.0 1.02017/1/12017/1/31----区域公司研发设计部通过概念方案内部评审11经营一级完成前端融资首笔放款2525 1.5 1.52017/1/212017/2/15----区域公司资金财务部前端融资首笔放款完成12设计二级完成精装概念方案----------区域公司研发设计部通过概念方案内部评审(含精装户型优化)13经营一级通过预备会1515 2.4 2.42017/2/282017/3/15----集团运营内控中心通过预备会评审决策14经营三级项目全景节点计划上线----------区域公司工程运营部完成项目全景节点计划上线、审批15经营二级开放临展1515 2.0 2.02017/2/152017/3/2----事业部得到营销中心认可,附照片16设计二级完成详勘3030 1.5 1.52017/1/162017/2/15----事业部完成详勘报告17设计三级完成设计试桩报告----------事业部完成结构设计试桩报告18设计二级完成规划方案/扩初设计3030 2.0 2.02017/1/312017/3/2----区域公司研发设计部上报签批通过的规划方案/扩初或会议纪要19设计二级完成景观方案设计3030 1.8 1.82017/1/252017/2/24----区域公司研发设计部上报签批通过的景观方案或会议纪要20设计二级完成精装方案设计----------区域公司研发设计部上报签批通过的精装方案或会议纪要21设计一级里程碑取得规划方案/扩初批复2020 2.7 2.72017/3/42017/3/24----事业部取得政府书面批复意见22施工三级完成工程管理规划编制----------事业部通过区域集团评审,控股报备23经营二级通过启动会77 3.0 3.02017/3/262017/4/2----区域公司工程运营部通过启动会评审决策(营销大纲)24开发二级完成人防报建1515 3.0 3.02017/3/182017/4/2----事业部取得人防报建批复意见25开发二级完成消防报建1515 3.0 3.02017/3/182017/4/2----事业部取得消防报建批复意见26设计三级完成泛光照明方案----------区域公司研发设计部完成泛光照明方案27设计三级完成电梯配置方案----------区域公司研发设计部完成电梯配置方案28设计三级完成智能化方案----------区域公司研发设计部完成智能化方案29设计二级完成二次改造方案----------区域公司研发设计部完成二次改造方案30经营三级开发贷批复----------区域公司资金财务部开发贷审批完成31开发二级取得工规证1515 3.5 3.52017/4/22017/4/17----事业部取得《建设工程规划许可证》32经营一级开盘前销售承诺精装标准确认----------事业部完成精装标准确认书33设计二级完成支护方案设计1515 3.0 3.02017/3/182017/4/2----区域公司研发设计部上报签批通过的支护方案或会议纪要34设计三级完成基坑支护施工图----------区域公司研发设计部完成基坑支护施工图35设计二级完成支护专家评审1515 3.5 3.52017/4/22017/4/17----区域公司研发设计部取得基坑支护施工图专家评审通过意见36设计二级完成桩基施工图3030 2.5 2.52017/2/162017/3/18----事业部完成桩基施工图37设计二级完成报批版施工图3030 3.0 3.02017/3/32017/4/2----事业部完成报批版施工图38开发三级完成施工图审查----------事业部取得施工图审查合格证39设计二级完成样板房精装施工图3030 3.0 3.02017/3/32017/4/2----事业部完成样板房精装施工图40招标二级选定桩基单位1515 1.5 1.52017/1/312017/2/15----区域公司成本管理部上报中标通知书41招标二级选定土方单位1515 1.5 1.52017/1/312017/2/15----区域公司成本管理部上报中标通知书42招标二级选定支护单位1515 1.5 1.52017/1/312017/2/15----区域公司成本管理部上报中标通知书43施工二级完成三通一平3030 2.0 2.02017/1/312017/3/2----事业部上报三通一平验收通过报告44开发三级供电方案批复----------事业部取得供电方案答复通知书45招标二级选定总包单位3030 2.5 2.52017/2/162017/3/18----区域公司成本管理部上报中标通知书46设计三级完成公区精装施工图----------事业部完成公区精装施工图47招标二级选定精装单位----------区域公司成本管理部上报公区(毛坯交付)或批量精装单位中标通知书48开发一级取得施工证1515 4.0 4.02017/4/172017/5/2----事业部取得《建筑工程施工许可证》49施工一级开工11 2.5 2.52017/3/172017/3/18----事业部试桩报告完成,完成第一根正式桩,或天然基础开始动土,上报现场开工照片50设计二级完成实施版施工图3030 4.2 4.22017/4/82017/5/8----事业部完成实施版施工图51设计三级完成二次改造施工图----------区域公司研发设计部完成二次改造施工图52设计二级完成景观施工图3030 6.0 6.02017/6/22017/7/2----区域公司研发设计部完成景观施工图53施工二级完成桩基(含围护桩)4545 4.0 4.02017/3/182017/5/2----事业部上报桩基照片54施工三级桩基检测----------事业部上报桩基检测报告55施工三级总包进场----------事业部上报现场照片56施工三级完成工法展示区----------事业部上报工法展示区照片57施工三级塔吊全部投入使用----------事业部上报现场照片58施工三级完成工地视频监控系统安装调试----------事业部上报调试完成照片59施工二级完成正负零(所有楼栋)5050 5.7 5.72017/5/42017/6/23----事业部上报现场照片60经营一级开发贷放款3030 5.5 5.52017/5/182017/6/17----区域公司资金财务部完成开发贷放款61经营二级通过集团开盘方案审批77 5.7 5.72017/6/162017/6/23----集团营销客服中心取得集团开盘方案审批意见62施工二级工程达预售条件11 5.7 5.72017/6/222017/6/23----事业部该期所有可售单体达到进度形象,现场照片63经营一级取得预售证77 5.9 5.92017/6/222017/6/29----事业部取得《预售许可证》64经营二级开盘前风险检查77 5.8 5.82017/6/192017/6/26----区域公司客服部上报《项目销售风险检查报告》65经营一级里程碑开盘11 6.0 6.02017/7/12017/7/2----事业部取得首批开盘客户签约成交单66经营三级完成首次开盘后复盘----------区域公司工程运营部完成首次开盘后复盘报告67经营一级项目现金流转正1111.011.02017/11/302017/12/1----区域公司资金财务部完成项目现金流转正(预留3个月经营性支出)68经营二级项目销售70%----------区域公司销售部项目全期整盘签约销售70%(且项目预计盈利,项目现金流余量覆盖前端融资本息和3个月经营性支出)69经营二级项目销售90%----------区域公司销售部项目全期整盘签约销售90%(且项目预计盈利,项目现金流余量覆盖全部融资本息和3个月经营性支出)70经营二级项目销售95%----------区域公司销售部项目全期整盘签约销售95%(全盘销售周期)71设计二级完成批量精装修施工图----------事业部完成批量精装修施工图72施工三级施工电梯投入使用----------事业部施工电梯安装、验收完成,具备使用条件73施工一级里程碑主体结构封顶(仅为浙江省)16016011.211.22017/6/302017/12/7----事业部上报所有楼栋均已封顶照片74招标三级完成电梯单位合同签订----------区域公司成本管理部完成合同签订75施工三级完成电梯排产----------事业部上报电梯设备排产完成的照片76设计三级完成门窗图纸深化----------区域公司研发设计部完成门窗深化图77招标三级完成门窗单位合同签订----------区域公司成本管理部完成合同签订78设计三级完成栏杆图纸深化----------区域公司研发设计部完成栏杆深化图79招标三级完成栏杆单位合同签订----------区域公司成本管理部完成合同签订80招标三级完成入户门、防火门、单元门单位合同签订----------区域公司成本管理部完成合同签订81设计三级完成外立面深化图纸----------区域公司研发设计部完成外立面深化图82招标三级完成外立面单位合同签订----------区域公司成本管理部完成合同签订83招标三级完成消防单位合同签订----------事业部完成消防单位合同签订84设计三级完成智能化图纸----------事业部完成智能化图纸85招标三级完成智能化单位合同签订----------事业部上报中标通知书86设计三级完成景观施工图----------事业部完成景观施工图87招标三级完成景观单位合同签订----------事业部上报中标通知书88设计三级完成室外综合管线设计----------事业部完成室外综合管线设计89招标三级完成雨污水单位合同签订----------事业部上报中标通知书90开发三级完成通信网络合同签订----------事业部完成通信网络合同签订91开发三级完成有线电视合同签订----------事业部完成有线电视合同签订92开发三级完成供电合同签订----------事业部完成供电合同签订93开发三级完成自来水合同签订----------事业部完成自来水合同签订序号类别级别项目共分xx期任务名称分期(楼栋)货量区分期供货可售面积(㎡)分期供货可售面积(㎡)节点工期(天)项目获取至节点完成时间(月)节点工期(天)计划开始时间计划完成时间计划开始时间计划完成时间一期二期所含业态及对应楼栋所含业态及对应楼栋XX项目全景节点计划表【精装验收】说明:1、以方案批复、一层地下室、正负零预售、高层30层、精装验收后交付为例;2、表中时间节点作为参考,填写项目获取完成时间后,一期其他节点时间自动计算;3、标准工期参照《项目首期开盘基准周期表》及《工程施工标准工期》执行。
