开关、插座安装施工技术交底一、施工准备(一)作业条件1、各种管路、盒子已经敷设完毕,损坏的盒子已换掉。
2、盒子缩进装饰在超过20mm的已加套盒,且套盒与原有可靠的措施,拔插时不能将套盒与面板一起拔出。
3、盒子缩进装饰面不够20mm已用高强度水泥砂浆外口抹平齐,内口抹方正。
4、线路的导线已穿完,并已对各支路完成绝缘摇测。
5、墙面抹灰、油漆及壁纸等内装修工作均已完成。
6、为防止土建施工污染插座面板,水泥地面、铺砖地面、水磨石、大理石地面等工作应已完成。
(二)材料要求1、各类开关、插座的规格、型号必须符合设计要求,并应有出厂合格证、“CCC”认证标志和认证证书复印件。
合格证、认证证书复印年同规格、同型号应各备一张。
2、塑料(台)板应有足够强度、应平整、无弯翘变形等现象,并有产品合格证。
3、进口的电工产品和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外),中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
(三)施工器具1、红铅笔、卷尺、水平尺、线坠、绝缘手套电工常用工具等。
二、质量要求表5-19三、工艺流程清理→接线→安装→通电试运行四、操作工艺(一)清理用錾子轻轻地将盒内残存的灰块剔掉,同时将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净。
如导线上有污物也应一起清理干净。
(二)接线1、开关接线规定:电器、灯具的相线应经开关控制。
开关接线时,应将盒内导线理顺,依次接线后,将盒内导线盘成圆圈,放置于开关盒内。
2、插座接线规定:(1)单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接零线;竖接时,面对插座的上极接相线,下极接零线。
(2)单相三孔及三相四孔的接地或接零线均应在上方。
(3)交、直流或不同电压的插座安装在同一场所时,应有明显的区别,且其插头与插座配套,均不能互相代用。
3、接线:先将盒内甩出导线的留出维修长度(15~20cm)削去绝缘层,注意不要碰伤线芯,如开关、插座内为接线柱,将导线按顺时针方向盘绕在开关、插座对应的接线柱上,然后旋紧压头。
1、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
4、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
5、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

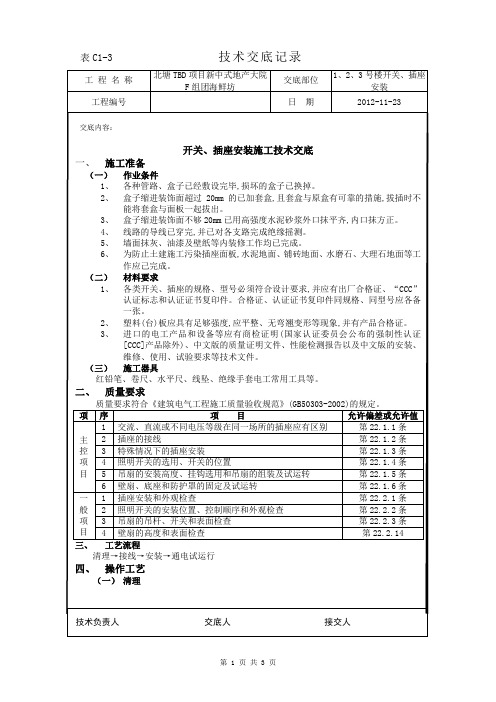

工 程 名 称北塘TBD 项目新中式地产大院F 组团海鲜坊 交底部位 1、2、3号楼开关、插座安装 工程编号日 期 2012-11-23交底内容:技术负责人 交底人 接交人开关、插座安装施工技术交底一、 施工准备(一) 作业条件1、 各种管路、盒子已经敷设完毕,损坏的盒子已换掉。
2、 盒子缩进装饰面超过20mm 的已加套盒,且套盒与原盒有可靠的措施,拔插时不能将套盒与面板一起拔出。
3、 盒子缩进装饰面不够20mm 已用高强度水泥砂浆外口抹平齐,内口抹方正。
4、 线路的导线已穿完,并已对各支路完成绝缘摇测。
5、 墙面抹灰、油漆及壁纸等内装修工作均已完成。
6、 为防止土建施工污染插座面板,水泥地面、铺砖地面、水磨石、大理石地面等工作应己完成。
(二) 材料要求1、 各类开关、插座的规格、型号必须符合设计要求,并应有出厂合格证、“CCC ”认证标志和认证证书复印件。
合格证、认证证书复印件同规格、同型号应各备一张。
2、 塑料(台)板应具有足够强度,应平整、无弯翘变形等现象,并有产品合格证。
3、 进口的电工产品和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外)、中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
(三) 施工器具红铅笔、卷尺、水平尺、线坠、绝缘手套电工常用工具等。
二、 质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
项 序 项 目 允许偏差或允许值主控项目 1 交流、直流或不同电压等级在同一场所的插座应有区别 第22.1.1条 2 插座的接线 第22.1.2条 3 特殊情况下的插座安装 第22.1.3条 4 照明开关的选用、开关的位置 第22.1.4条 5 吊扇的安装高度、挂钩选用和吊扇的组装及试运转 第22.1.5条6 壁扇、底座和防护罩的固定及试运转 第22.1.6条 一般项目 1 插座安装和外观检查 第22.2.1条 2 照明开关的安装位置、控制顺序和外观检查 第22.2.2条 3 吊扇的吊杆、开关和表面检查 第22.2.3条 4 壁扇的高度和表面检查 第22.2.14三、 工艺流程清理→接线→安装→通电试运行四、 操作工艺(一) 清理工 程 名 称北塘TBD 项目新中式地产大院F 组团海鲜坊 交底部位 1、2、3号楼开关、插座安装 工程编号日 期 2012-11-23交底内容:技术负责人 交底人 接交人用錾子轻轻地将盒内残存的灰块剔掉,同时将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净。

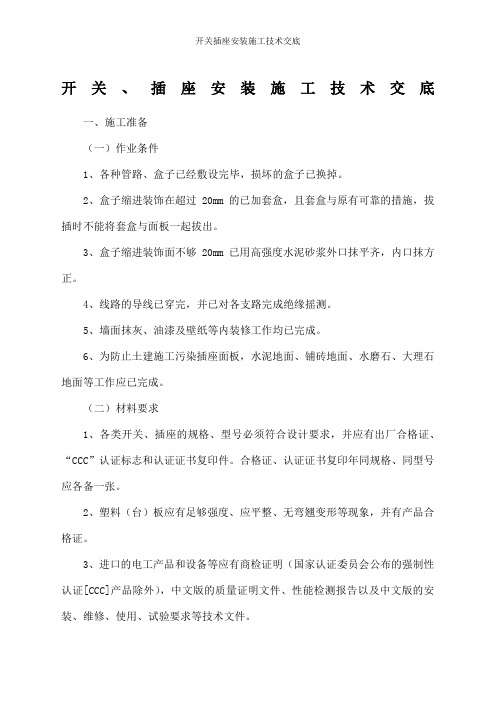

开关、插座安装施工技术交底一、施工准备(一)作业条件1、各种管路、盒子已经敷设完毕,损坏的盒子已换掉。
2、盒子缩进装饰在超过20mm的已加套盒,且套盒与原有可靠的措施,拔插时不能将套盒与面板一起拔出。
3、盒子缩进装饰面不够20mm已用高强度水泥砂浆外口抹平齐,内口抹方正。
4、线路的导线已穿完,并已对各支路完成绝缘摇测。
5、墙面抹灰、油漆及壁纸等内装修工作均已完成。
6、为防止土建施工污染插座面板,水泥地面、铺砖地面、水磨石、大理石地面等工作应已完成。
(二)材料要求1、各类开关、插座的规格、型号必须符合设计要求,并应有出厂合格证、“CCC”认证标志和认证证书复印件。
合格证、认证证书复印年同规格、同型号应各备一张。
2、塑料(台)板应有足够强度、应平整、无弯翘变形等现象,并有产品合格证。
3、进口的电工产品和设备等应有商检证明(国家认证委员会公布的强制性认证 [CCC]产品除外),中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
(三)施工器具1、红铅笔、卷尺、水平尺、线坠、绝缘手套电工常用工具等。
二、质量要求表 5-19允许偏差或允许项序检查项目值1交流、直流或不同电压等级在同一场第 22.1.1 条所的插座应有区别2插座的接线第 22.1.2 条主控3特殊情况下的插座安装第 22.1.3 条项目4照明开关的选用、开关的位置第 22.1.4 条5吊扇的安装高度、挂钩选用和吊扇的第 22.1.5 条组装及试运转6壁扇、底座和防护罩的固定及试运转第 22.1.6 条1插座安装和外观检查第 22.2.1 条2照明开关的安装位置、控制顺序和外第 22.2.2 条一般观检查项目3第 22.2.3 条吊扇的吊杆、开关和表面检查4壁扇的高度和表面检查第 22.2.4 条三、工艺流程清理→接线→安装→通电试运行四、操作工艺(一)清理用錾子轻轻地将盒内残存的灰块剔掉,同时将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净。
克拉玛依碧水云天二期#楼2005.5新疆建工集团五建二分公司电工班开关、插座安装(1)工艺流程:接线盒检查清理→接线→安装→通电试验(2)操作工艺:①接线盒检查清理:轻轻地将盒内残留的水泥、灰块等杂物剔除,用刷子将接线盒内杂物清理干净。
②接线:先将盒内导线留出维修长度后剪除余线,用剥线钳剥出适宜长度,,以刚好能完全插入接线孔的长度为宜。
③开关、插座安装:按接线要求,将盒内导线与开关、插座的面板连接好后,将面板推入,对正安装空,用镀锌机螺丝固定牢固。
固定时使面板端正,与墙面平齐。
④通电试验:开关、茶座、吊扇安装完毕后,且各条支路的绝缘电阻摇测合格后,方允许通电试运行。
通电后应仔细检查和巡视,检查灯具的控制是否灵活、准确;开关与灯具控制顺序相对应,如发现问题必须先断电,然后查找原因进行修复。
(3)质量标准①插座接线应符合规范规定。
②姐弟或接零在插座间不应串联连接。
克拉玛依碧水云天二期#楼2005.5新疆建工集团五建二分公司电工班③照明开关安装、插座安装应符合规范规定。
(4)成品保护①作业时应注意墙面的保护,不得污损。
②局部墙面如需修整应防止污染开关面板。
③安装完毕后有条件的房间应及时上锁,以防丢失。
(5)安全环保措施①登高作业应注意安全,应正确佩戴个人防护用品。
②人字梯应有防滑链。
③严禁两人在同一梯子上作业。
④施工场地应做到工完料清。
(6)质量记录①设备材料进货检验记录②设备材料产品合格证③安装自检记录④工序交接记录⑤电气器具通电安全检查记录⑥检验批质量验收记录⑦分项工程质量验收记录关于技术交底的要求1.技术交底的目的是使施工人员明确工程概况、合同文件、设计意图及设计中采用的新技术、新工艺、新材料;明确工程的各项技术要求、质量验收标准、工艺标准、各结构物的详细尺寸和标高、材料规格和数量等,确保施工过程满足质量、技术、工艺要求,安全顺利的完成施工任务。
2.技术交底分为会议交底、书面交底和岗位技术交底三种形式。
交底内容:A、施工准备1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录编号表C2-1工程名称北京****公寓交底日期施工单位******** 有限公司分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
涮锡;323灯箱内的导线不应过于靠近热光源,并应采取隔热措施。
324使用螺灯口时,相线必须接在灯芯柱上;325日光灯接线见下图3.3 灯具组装:3.3.1组合式吸顶花灯的组装:(a)首先将灯具的托板放平,如果托板为多块拼装而成,就要将所有的边框对齐,并用螺丝固定,将其连成一体,然后按照说明书及示意图把各个灯口装好。
(b)确定出线和走线的位置,将端子板<瓷接头)用机螺丝固定在托板上。
(c)根据已固定好的端子板(瓷接头)至各灯口的距离掐线,把掐好的导线削出线芯,盘好圈后,进行涮锡。
然后压入各个灯口,理顺各灯头的相线和零线,用线卡子分别固定,并且按供电要求分别压入端子板。
3.3.2吊顶花灯组装:(a)首先将导线从各个灯口穿到灯具本身的接线盒里。
一端盘圈、涮锡后压入各个灯口。
(b)理顺各个灯头的相线和零线,另一端涮锡后根据相序分别连接,包扎并甩出电源引入线。
(c)将电源引入线从吊杆中穿出。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录编号mas交底内容:3.4、灯具安装:1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3.5.2.1照明开关安装,应符合以下要求:3.5.2.2灯的开关位置应便于操作,安装的位置必须符合设计要求和规范的规定。
12、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工单位工程名称分部工程装饰与装修工程交底部位日期交底内容10、花灯吊钩圆钢直径不应小于灯具挂销直径,且不应小于6mm。
大型花灯的固定及悬吊装置,应按灯具重量的2倍做过载试验。
(见附图)11、嵌入式筒灯安装按设计要求确定筒灯的安装位置,并按筒灯的开孔要求开好孔;钻孔时注意避开预埋线管和主龙骨位置,根据灯具与接线盒的距离配置金属软管,软管长度不得超过1.2m;将电线接入筒灯接线箱后,把筒灯推入吊顶内并用灯具本身的卡具与吊顶紧密固施工单位工程名称分部工程装饰与装修工程交底部位日期交底内容12、成排嵌入式筒灯安装要求根据装修天花图纸进行综合专业排版,在得到图纸确认后方可安装;每排安装的灯具应在一条中心直线上,整排灯具安装位置头尾偏差应不大于5mm。
(见附图)13、嵌入式荧光灯安装要求根据设计要求确定安装方式(一般为吊杆式或吊链式)如采用吊杆式,固定的吊杆圆钢和灯具的型材配件均为镀锌,非镀锌圆钢要做耐腐处理,吊杆直径不能小于6mm;根据灯具与接线盒的距离配置金属软管,软管长度不得超过 1.2m;将灯具紧贴建筑面上安装,吊顶内严禁导线明露。
(见附图)施工单位工程名称分部工程装饰与装修工程交底部位日期交底内容14、壁灯的安装要求根据设计要求确定安装位置,清理预埋盒并做耐腐处理,然后接线;将灯具的安装底座对正预埋灯头盒,贴紧墙面,用机螺栓将底座直接固定在灯头盒上;设计要求明装时,把灯具的底托摆放上面,然后用电钻在底板上开好出线孔和安装孔,用绝缘套管引出电线并与灯具接好,将灯具紧贴墙面安装好。
(见附图)施工单位工程名称分部工程装饰与装修工程交底部位日期交底内容15、清洁灯具时,可使用柔软布料沾肥皂水拧干擦试,再用干布擦净。
不要用其他试剂清洁,否则会导致灯具变色和损坏。
16、灯具安装完成后,如后续工序对其会造成污染,必须采用软布带或塑料带对成品进行有效保护。
(见附图)质量标准1、灯具安装应牢固端正,位置正确,清洁干净。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3.3 灯具组装:3.3.1组合式吸顶花灯的组装:(a)首先将灯具的托板放平,如果托板为多块拼装而成,螺丝固定,将其连成一体,然后按照说明书及示意图把各个灯口装好。
(b)确定出线和走线的位置,将端子板<瓷接头(c)根据已固定好的端子板(瓷接头)至各灯口的距离掐线,好圈后,进行涮锡。
然后压入各个灯口,理顺各灯头的相线和零线,用线卡子分别固定,并且按供电要求分别压入端子板。
3.3.2吊顶花灯组装:(a)首先将导线从各个灯口穿到灯具本身的接线盒里。
(b)理顺各个灯头的相线和零线,另一端涮锡后根据相序分别连接,1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号06-C2-002(1)表C2-1工程名称交底日期施工单位分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
交底内容:A、施工准备2.1材料要求:2.1.1各型灯具、开关及插座面板:灯具、开关及插座的型号、规格必须符合设计要求和国家标准的规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象。
所有灯具、开关及插座应有产品合格证。
灯具开关插座面板均由甲方供应.2.1.2吊钩:花灯的吊钩其圆钢直径不小于吊挂销钉的直径,且不得小于6mm。
2.1.3瓷接头:应完好无损,所有配件齐全。
2.1.4支架:必须根据灯具的重量选用相应规格的镀锌材料做成支架。
2.1.5灯卡具(爪子):塑料灯卡具(爪子)不得有裂纹和缺损现象。
2.1.6其它材料:胀管、木螺丝、螺栓、螺母、垫圈、弹簧、灯头铁件、铅丝、灯架、灯口、日光灯脚、灯泡、灯管、镇流器、电容器、起辉器、起辉器座、熔断器、吊盒(法兰盘)、软塑料管,自在器、吊链、线卡子、灯罩、尼龙丝网、焊锡、焊剂(松香、酒精)、橡胶绝缘带、粘塑料带、黑胶布、砂布、抹布、石棉布等。
2.2 主要机具:红铅笔、卷尺、小线、线坠、水平尺、手套、安全带、扎锥、手锤、錾子、钢锯、锯条、压力案子、扁锉、圆锉、剥线钳、扁口钳、尖嘴钳、丝锥、一字改锥、十字改锥、活扳子、套丝板、电炉、电烙铁、锡锅、锡勺、台钳、台钻、电钻、电锤、射钉枪、兆欧表、万用表、工具袋、工具箱、高凳等。
2.3 作业条件:2.3.1在结构施工中做好预埋工作,混凝土楼板应预埋螺栓,吊顶内应预下吊杆。
2.3.2盒子口修好,木台、木板油漆完。
2.3.3对灯具安装有影响的模板、脚手架已拆除。
2.3.4顶棚、墙面的抹灰工作、室内装饰浆活及地面清理工作均已结束。
B操作工艺3.1 工艺流程:灯具检查→灯具组装→灯具安装→开关插座面板安装→通电试运行3.2 灯具检查:检查灯内配线是否符合以下要求:3.2.1灯内配线应符合设计要求及有关规定;3.2.2穿入灯箱的导线在分支连接处不得承受额外应力和磨损,多股软线的端头需盘圈,审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号06-C2-002(2)表C2-1工程名称交底日期施工单位分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
交底内容:涮锡;3.2.3灯箱内的导线不应过于靠近热光源,并应采取隔热措施。
3.2.4使用螺灯口时,相线必须接在灯芯柱上;3.2.5日光灯接线见下图3.3 灯具组装:3.3.1组合式吸顶花灯的组装:(a)首先将灯具的托板放平,如果托板为多块拼装而成,就要将所有的边框对齐,并用螺丝固定,将其连成一体,然后按照说明书及示意图把各个灯口装好。
(b)确定出线和走线的位置,将端子板<瓷接头)用机螺丝固定在托板上。
(c)根据已固定好的端子板(瓷接头)至各灯口的距离掐线,把掐好的导线削出线芯,盘好圈后,进行涮锡。
然后压入各个灯口,理顺各灯头的相线和零线,用线卡子分别固定,并且按供电要求分别压入端子板。
3.3.2吊顶花灯组装:(a)首先将导线从各个灯口穿到灯具本身的接线盒里。
一端盘圈、涮锡后压入各个灯口。
(b)理顺各个灯头的相线和零线,另一端涮锡后根据相序分别连接,包扎并甩出电源引入线。
(c)将电源引入线从吊杆中穿出。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号06-C2-002(3)表C2-1工程名称交底日期施工单位分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
交底内容:3.4、灯具安装:3.4.1日光灯安装:(a)吸顶日光灯安装:根据设计图确定出日光灯的位置,将日光灯贴紧建筑物表面,日光灯的灯箱应完全遮盖住灯头盒,对着灯头盒的位置打好进线孔,将电源线甩入灯箱,在进线孔处应套上塑料管以保护导线。
找好灯头盒螺孔的位置,在灯箱的底板上用电钻打好孔,用机螺丝拧牢固,在灯箱的另一端应使用胀管螺栓加以固定。
如果日光灯是安装在吊顶上的,应该用自攻螺丝将灯箱固定在龙骨上。
灯箱固定好后,将电源线压入灯箱内的端子板(瓷接头)上。
把灯具的反光板固定在灯箱上,并将灯箱调整顺直,最后把日光灯管装好。
(b)吊链日光灯安装:根据灯具的安装高度,将全部吊链编好,把吊链挂在灯箱挂钩上,并且在建筑物顶棚上安装好塑料(木)台,将导线依顺序编叉在吊链内,并引入灯箱,在灯箱的进线孔处应套上软塑料管以保护导线,压入灯箱内的端子板(瓷接头)内。
将灯具导线和灯头盒中甩出的电源线连接,并用粘塑料带、黑胶布分层包扎紧密。
理顺接头扣于法兰盘内,法兰盘(吊盒)中心应与塑料(木)台的中心对正,用木螺丝将其拧牢固。
将灯具的反光板用机螺丝固定在灯箱上,调整好灯脚,最后将灯管装好。
3.4.2花灯的安装:(a)组合式吸顶花灯的安装:根据预埋的螺栓和灯头盒的位置,在灯具的托板上用电钻开好安装孔和出线孔,安装时将托板托起,将电源线和从灯具甩出的导线连接并包扎严密。
应尽可能的把导线塞入灯头盒内,然后把托板的安装孔对准预埋螺栓,使托板四周和顶棚贴紧,用螺母将其拧紧,调整好各个灯口,悬挂好灯具的各种装饰物,并上好灯管和灯泡。
(b)吊式花灯安装:将灯具托起,并把预埋好的吊杆插入灯具内,把吊挂销钉插入后要将其尾部掰开成燕尾状,并且将其压平。
导线接好头,包扎严实,理顺后向上推起灯具上部的扣碗,将接头扣于其内,并将扣碗紧贴顶棚,拧紧固定螺丝。
调整好各个灯口。
上好灯泡,最后再配上灯罩。
3.4.3光带的安装:根据灯具的外型尺寸确定其支架的支撑点,再根据灯具的具体重量经过认真核算,选用支架的型材制做支架,做好后,根据灯具的安装位置,用预埋件或用胀管螺栓把支架固定牢固。
轻型光带的支架可以直接固定在主龙骨上;大型光带必须先下好预埋件,将光带的支架用螺丝固定在预埋件上,固定好支架,将光带的灯箱用机螺丝固定在支架上,再将电源线引入灯箱与灯具的导线连接并包扎紧密。
调整各个灯口和灯脚,装上灯泡或灯管,上好省灯罩,最后调整灯具的边框应与顶棚面的装修直线平行。
如果灯具对称安装,其纵向中心轴线应在同一直线上,偏斜不应大于5mm。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号06-C2-002(4)表C2-1工程名称交底日期施工单位分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
交底内容:3.4.4壁灯的安装:先根据灯具的外形选择合适的木台(板)或灯具底托把灯具摆放在上面,四周留出的余量要对称,然后用电钻在木板上开好出线孔和安装孔,在灯具的底板上也开好安装孔,将灯具的灯头线从木台(板)的出线孔中甩出,在墙壁上的灯头盒内接头,并包扎严密,将接头塞入盒内。
把木台或木板对正灯头盒,贴紧墙面,可用机螺丝将木台直接固定在盒子耳朵上,如为木板就应用胀管固定。
调整木台(板)或灯具底托使其平正不歪斜,再用机螺丝将灯具拧在木台(板)或灯具底托上,最后配好灯泡、灯伞或灯罩。
安装在室外的壁灯,其台板或灯具底托与墙面之间应加防水胶垫,并应打好泄水孔。
3.5插座、开关安装3.5.1插座安装符合以下要求:3.5.1.1插座应采用安全型插座,其安装的标高应符合设计要求和规范的规定。
3.5.1.2.插座标高允许偏差值应符合以下规定:同一室内安装的插座高度差不宜大于5mm。
3.5.1.3并列安装的相同型号的插座高度差不宜大于1mm。
3.5.1.4特殊场所应使用安全型防溅插座应符合以下要求:潮湿场所应使用安全型防溅插座。
3.5.1.5插座的接线,应符合以下要求:单相二孔插座,面对插座的右侧一端接相线,左侧一端接零线。
单相三孔和三相四孔插座的接地或接零均应在插座的上侧孔。
插座的接地端子不应与零线端子直接连接。
同一场所的三相插座,其接线的相位必须一致。
明装插座必须安装在塑料台上,位置应垂直端正,用木螺丝固定牢固。
暗装插座应用专用盒,盖板应端正,紧贴墙面。
每一插座位置上必须使用户能任意使用I类和II类家用电器。
常规家用电器的插座,单相者用三孔插座,三相者用四孔插座,其中一孔应与保护零线紧密连接,插座回路应单独设漏电保护装置。
3.5.2开关安装应符合以下要求:3.5.2.1照明开关安装,应符合以下要求:3.5.2.2灯的开关位置应便于操作,安装的位置必须符合设计要求和规范的规定。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号06-C2-002(5)表C2-1工程名称交底日期施工单位分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
交底内容:3.5.2.3安装在同一室内的开关,宜采用同一系列的产品,开关的通断位置应一致,且操作灵活、接触可靠。
3.5.2.4开关安的位置要求是:开关边缘距门柜距离宜为150-200mm,距地面高度宜为1400mm。
3.5.2.5开关安装允许偏差值的规定是:并列安装的相同型号开关距地面高度应一拉线开关的相邻间距不宜小于20mm。
3.5.2.6相线应经开关控制。
3.5.2.7开关接线,应符合以下要求:1)相线应经开关控制。
接线时应仔细辩认,识别导线的相线与零线,严格做到一控制(即分断或接通)电源相线,应使开关断开后灯具上不带电。
2)扳把开关通常为两个静触点,分别由两个接线桩连接;连接时除应把相线接到开关上外,并应接成扳把向上为开关,扳把向下为关灯。
接线时不可接反,否则维修灯具时,易造成意外的触电或短路事故。
接线后将开关芯固定在开关盒上,将扳把上的白点(红点)标记朝下面安装;开关的扳把必须安正,不得卡在盖板上;盖板与开关芯用机螺丝固定牢固,盖板应紧贴建筑物表面。
3)双联及以上的暗板把开关,每一联即为一只单独的开关,能分别控制一盏电灯。
接线时,应将相线连接好,分别接到开关上一动触点连通的接线桩上,而将开关线接到开关静触点的接线桩上。
4)暗装的开关应采用专用盒。
专用盒的四周不应有空隙,盖板应端正,并应紧贴墙面。
3.6 通电试运行:3.6.1灯具安装完毕,且各条支路的绝缘电阻摇测合格后,方允许通电试运行。
