灯具开关插座面板安装技术交底资料
- 格式:doc
- 大小:53.00 KB
- 文档页数:5
工程名称陈巴尔虎旗森林草原防火工作站及林业工作站业务用房附属设施工程规划2号楼交底日期年月日施工单位安徽省宿州市建筑安装工程总公司分项工程名称灯具、开关、插座安装交底提要灯具、开关、插座安装分项工程技术交底交底内容:4)对开关、插座、接线盒及其面板等塑料绝缘材料阻燃性能有异议时,按批抽样送有资质的试验室检测。
塑料台板应具有足够的强度,且平整,无弯翘变形等现象,并有产品合格证书。
木台应完好,无劈裂,油漆完好无脱落。
胀管、木螺丝、螺栓、螺母、圈垫、灯头铁件、吊链、粘塑料带、黑胶布、金属膨胀螺栓、镀锌机螺丝等。
3机具准备:红铅笔、卷尺、线坠、程度尺、绝缘手套、高凳等。
2手锤、錾子、剥线钳、尖嘴钳、活扳子、电烙铁、电钻、万用表等。
1.4劳动力安排:根据工程的实际情况合理科学地安排劳动力。
1.5 作业条件:对灯具来说,在构造施工中做好预埋工作〔包括预埋螺栓、预下吊杆〕。
对灯具安装有影响的模板、脚手架已撤除,顶棚墙面的抹灰工作、室内装饰浆活及地面清理工作均已完毕。
墙面的浆活油漆及壁纸等内装修工作均已完成。
各种管路盒子已经敷设完毕,盒子收口平整。
线路的导线已穿完,并已做好绝缘摇测。
2.操作工艺:2.1 灯具安装的工艺流程:灯具检查:检查灯具是否符合安装场所的要求及灯内配线是否符合设计要求及有关规定,对于特殊灯具那么检查各种标志灯的指向是否正确;应急灯是否灵敏可靠;事故照明灯是否有特殊标志等。
携带式局部照明灯具用的导线宜采用橡套导线,接地或接零线应在同一护套内。
灯具安装:同一室内或场所成排安装的灯具,其中心线偏向不应大于5mm。
灯具固定应结实可靠。
每个灯具固定用的螺钉或螺栓不应少于2个;当绝缘台直径为75mm及以下时可采用1个审核人交底人承受交底人工程名称陈巴尔虎旗森林草原防火工作站及林业工作站业务用房附属设施工程规划2号楼交底日期年月日施工单位安徽省宿州市建筑安装工程总公司分项工程名称灯具、开关、插座安装交底提要灯具、开关、插座安装分项工程技术交底交底内容:螺钉或螺栓固定。
灯具安装技术交底一、工程概述本工程涵盖了多种类型的灯具安装,包括吊灯、壁灯、吸顶灯、射灯等,安装区域包括室内的客厅、卧室、厨房、卫生间以及室外的阳台、走廊等。
为确保灯具安装的质量和安全,特进行此次技术交底。
二、施工准备1、材料准备灯具:根据设计要求选择合适的灯具型号、规格和颜色,确保灯具外观无损伤、变形,配件齐全。
电线:选用符合国家标准的电线,如 BV 型电线,其规格应根据灯具功率和安装距离确定。
开关、插座:选择与灯具相匹配的开关和插座,确保其质量合格,操作灵活。
安装工具:准备好电钻、螺丝刀、钳子、扳手、绝缘胶带、水平尺等工具。
2、技术准备熟悉施工图纸,明确灯具的安装位置、数量和类型。
确定灯具的安装方式,如嵌入式、吊挂式、壁装式等。
了解电气线路的布置和连接方法,掌握相关的电气安全知识。
3、作业条件准备室内墙面、地面、天花板的装修工作已完成,且表面平整、干燥。
电气线路已敷设完毕,并经过绝缘测试合格。
室外灯具安装位置的基础已施工完毕,且强度达到要求。
三、灯具安装流程1、吊灯安装首先,根据设计图纸确定吊灯的安装位置,在天花板上钻孔,安装膨胀螺栓或吊钩。
将吊灯的底盘固定在膨胀螺栓或吊钩上,使用螺丝拧紧。
然后,将吊灯的灯体与底盘连接,注意线路的连接要牢固、正确,并用绝缘胶带包扎好。
最后,安装吊灯的灯罩,调整好吊灯的高度和角度。
2、壁灯安装在墙壁上确定壁灯的安装位置,标记出安装孔的位置。
使用电钻钻孔,插入塑料胀管。
将壁灯的底座用螺丝固定在墙壁上,连接好线路。
安装壁灯的灯罩,确保灯罩安装牢固。
3、吸顶灯安装拆除吸顶灯的面罩和灯管,将底盘放在安装位置上,用记号笔标记出安装孔的位置。
钻孔后,安装膨胀螺栓或塑料胀管,将底盘固定在天花板上。
连接好线路,将灯管和面罩安装回原位。
4、射灯安装根据设计要求,在天花板或墙壁上确定射灯的安装位置。
使用专用的射灯开孔器开孔。
将射灯的底座嵌入孔中,用螺丝固定。
连接线路,安装射灯灯泡。
开关插座安装技术交底关键信息1、安装项目名称:____________________________2、安装地点:____________________________3、安装开始时间:____________________________4、安装预计完成时间:____________________________5、安装质量标准:____________________________6、安装费用:____________________________7、验收标准:____________________________8、质保期限:____________________________11 协议目的本协议旨在明确开关插座安装的技术要求、施工流程、质量标准以及双方的责任和义务,确保开关插座安装工作的顺利进行和安装质量的合格。
111 适用范围本协议适用于指定安装地点内的所有开关插座安装工程。
112 安装准备1121 施工人员应熟悉施工图纸,了解开关插座的型号、规格、数量及安装位置。
1122 检查安装现场的电源线路是否符合安装要求,如有不符合的应及时整改。
1123 准备好所需的安装工具和材料,如电钻、螺丝刀、电线、开关插座等。
12 施工流程121 定位根据施工图纸,在墙面上确定开关插座的安装位置,并做好标记。
122 开槽使用电钻或开槽工具,在标记处开槽,槽的深度和宽度应符合电线敷设和开关插座安装的要求。
123 布管穿线将电线管敷设在槽内,并将电线穿过电线管。
电线的规格和型号应符合设计要求。
124 安装底盒将开关插座底盒安装在槽内,并用水泥砂浆固定。
底盒应安装平整、牢固,与墙面平齐。
125 连接电线将电线与开关插座的接线端子连接牢固,注意连接的正确性和可靠性。
126 安装面板将开关插座面板安装在底盒上,并用螺丝固定。
面板应安装端正、美观,与墙面贴合紧密。
13 质量标准131 开关插座的安装位置应符合设计要求,偏差不应超过 5mm。

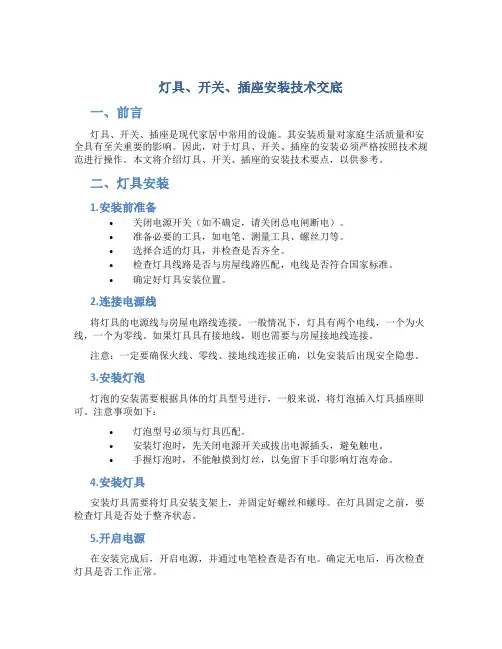

灯具、开关、插座安装技术交底一、前言灯具、开关、插座是现代家居中常用的设施。
其安装质量对家庭生活质量和安全具有至关重要的影响。
因此,对于灯具、开关、插座的安装必须严格按照技术规范进行操作。
本文将介绍灯具、开关、插座的安装技术要点,以供参考。
二、灯具安装1.安装前准备•关闭电源开关(如不确定,请关闭总电闸断电)。
•准备必要的工具,如电笔、测量工具、螺丝刀等。
•选择合适的灯具,并检查是否齐全。
•检查灯具线路是否与房屋线路匹配,电线是否符合国家标准。
•确定好灯具安装位置。
2.连接电源线将灯具的电源线与房屋电路线连接。
一般情况下,灯具有两个电线,一个为火线,一个为零线。
如果灯具具有接地线,则也需要与房屋接地线连接。
注意:一定要确保火线、零线、接地线连接正确,以免安装后出现安全隐患。
3.安装灯泡灯泡的安装需要根据具体的灯具型号进行,一般来说,将灯泡插入灯具插座即可。
注意事项如下:•灯泡型号必须与灯具匹配。
•安装灯泡时,先关闭电源开关或拔出电源插头,避免触电。
•手握灯泡时,不能触摸到灯丝,以免留下手印影响灯泡寿命。
4.安装灯具安装灯具需要将灯具安装支架上,并固定好螺丝和螺母。
在灯具固定之前,要检查灯具是否处于整齐状态。
5.开启电源在安装完成后,开启电源,并通过电笔检查是否有电。
确定无电后,再次检查灯具是否工作正常。
三、开关安装1.安装前准备•断开电源,确认已经切断电源。
•检查开关的型号和数量是否与实际需要一致。
•确认好开关的安装位置。
2.拆卸旧开关使用螺丝刀拆卸旧开关。
需要注意的是,在拆卸开关时,一定要格外小心,避免拆卸时导致电线脱落,留下安全隐患。
3.连接电线连接新开关时,需要将电线连接到新开关上,一般来说,开关上会有明确的线路安装标识。
需要注意的是,一定要确保连接正确,以免留下安全隐患。
4.安装开关将新开关安装到开关支架或开关盒中。
在安装的过程中,要确保开关与支架或盒子紧密连接,并且位置正确。
5.开启电源在安装完成后,开启电源,并通过电笔检查是否有电。

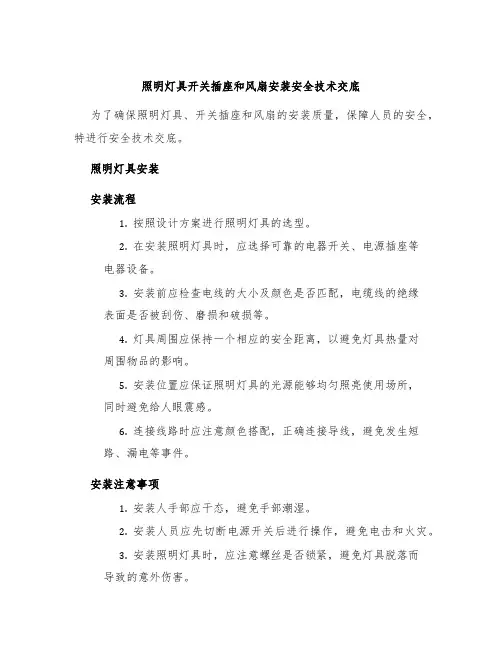

照明灯具开关插座和风扇安装安全技术交底为了确保照明灯具、开关插座和风扇的安装质量,保障人员的安全,特进行安全技术交底。
照明灯具安装安装流程1.按照设计方案进行照明灯具的选型。
2.在安装照明灯具时,应选择可靠的电器开关、电源插座等电器设备。
3.安装前应检查电线的大小及颜色是否匹配,电缆线的绝缘表面是否被刮伤、磨损和破损等。
4.灯具周围应保持一个相应的安全距离,以避免灯具热量对周围物品的影响。
5.安装位置应保证照明灯具的光源能够均匀照亮使用场所,同时避免给人眼震感。
6.连接线路时应注意颜色搭配,正确连接导线,避免发生短路、漏电等事件。
安装注意事项1.安装人手部应干态,避免手部潮湿。
2.安装人员应先切断电源开关后进行操作,避免电击和火灾。
3.安装照明灯具时,应注意螺丝是否锁紧,避免灯具脱落而导致的意外伤害。
4.安装过程中注意安全防护,防止照明灯具的玻璃或其他部件掉落,对于高处安装需要使用安全绳索等相关设备。
开关插座安装安装流程1.确定安装位置,避免与电线、燃气管道等重要设施重叠。
2.打上标记,在安装孔位置处进行打孔、铰扣。
3.将底座插到铰扣上,然后拧紧螺丝。
4.连接电线,保证接头安全可靠,颜色对应正确。
5.安装面板并拧紧螺丝。
安装注意事项1.安装人手部应干态,避免手部潮湿。
2.安装人员应先切断电源开关后进行操作,避免电击和火灾。
3.切断电源后,应使用电笔等测试工具检查线路是否带电。
4.螺丝拧紧后需进行松紧度测试,以确保插座与墙面的结合牢固。
5.插座安装后,应进行漏电保护器的测试,以确保安全可靠。
风扇安装安装流程1.按照设计方案进行风扇的选型。
2.根据安装实际需要,采用吊装、安装架、支撑杆等安装方式。
3.经过认真检查后,根据风扇前端和后端的套筒定位装配风扇。
4.连接电源,启动风扇进行试运行,确保安装牢固。
安装注意事项1.安装人手部应干态,避免手部潮湿。
2.安装人员应先切断电源开关后进行操作,避免电击和火灾。
交底内容:A、施工准备1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

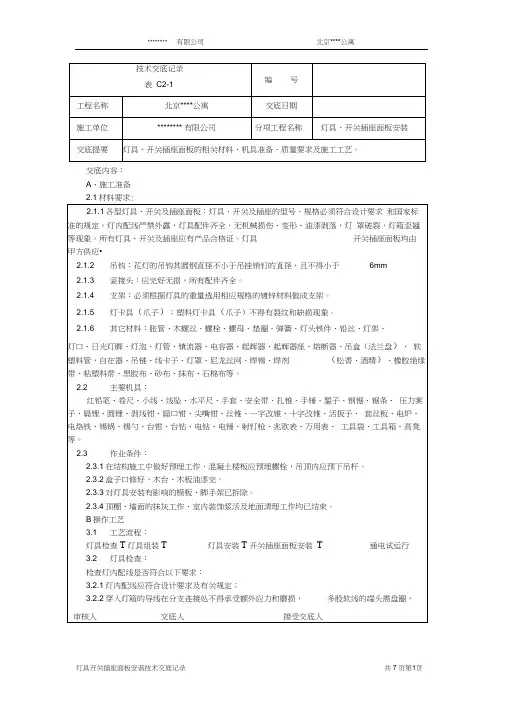

技术交底记录编号表C2-1工程名称北京****公寓交底日期施工单位******** 有限公司分项工程名称灯具、开关插座面板安装交底提要灯具、开关插座面板的相关材料、机具准备、质量要求及施工工艺。
涮锡;323灯箱内的导线不应过于靠近热光源,并应采取隔热措施。
324使用螺灯口时,相线必须接在灯芯柱上;325日光灯接线见下图3.3 灯具组装:3.3.1组合式吸顶花灯的组装:(a)首先将灯具的托板放平,如果托板为多块拼装而成,就要将所有的边框对齐,并用螺丝固定,将其连成一体,然后按照说明书及示意图把各个灯口装好。
(b)确定出线和走线的位置,将端子板<瓷接头)用机螺丝固定在托板上。
(c)根据已固定好的端子板(瓷接头)至各灯口的距离掐线,把掐好的导线削出线芯,盘好圈后,进行涮锡。
然后压入各个灯口,理顺各灯头的相线和零线,用线卡子分别固定,并且按供电要求分别压入端子板。
3.3.2吊顶花灯组装:(a)首先将导线从各个灯口穿到灯具本身的接线盒里。
一端盘圈、涮锡后压入各个灯口。
(b)理顺各个灯头的相线和零线,另一端涮锡后根据相序分别连接,包扎并甩出电源引入线。
(c)将电源引入线从吊杆中穿出。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录编号mas交底内容:3.4、灯具安装:1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3.5.2.1照明开关安装,应符合以下要求:3.5.2.2灯的开关位置应便于操作,安装的位置必须符合设计要求和规范的规定。
12、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
电气照明安装技术交底一、工程概述本次电气照明安装工程涵盖了_____(具体建筑或区域)的室内外照明设施安装。
旨在为该区域提供高效、安全、舒适的照明环境,满足日常使用及相关规范要求。
二、施工准备(一)技术准备1、施工前,施工人员应熟悉施工图纸和相关技术规范,明确照明设备的安装位置、型号、规格等要求。
2、制定详细的施工方案,包括施工流程、施工方法、质量控制措施等。
(二)材料准备1、根据设计要求,采购符合国家标准的照明灯具、电线电缆、开关插座、配电箱等材料,并确保材料具有质量合格证明。
2、对采购的材料进行检验,检查外观是否完好,规格型号是否符合要求,性能是否达标。
(三)工具准备准备好施工所需的工具,如电钻、螺丝刀、钳子、万用表、兆欧表等,并确保工具性能良好。
(四)现场准备1、清理施工现场,确保施工区域干净整洁,无障碍物。
2、对预留的孔洞、线槽等进行检查,确保其位置、尺寸符合设计要求。
三、照明灯具安装(一)一般规定1、灯具安装前应进行外观检查,确保灯具无破损、变形等缺陷。
2、灯具的安装位置应符合设计要求,安装牢固可靠。
(二)吊灯安装1、先在天花板上打孔,安装吊钩或膨胀螺栓。
2、将吊灯的灯座与吊钩或膨胀螺栓连接牢固。
3、安装灯泡和灯罩,并调整灯具的高度和水平度。
(三)吸顶灯安装1、在天花板上确定安装位置,并打孔。
2、安装膨胀管或塑料胀塞。
3、将吸顶灯的底盘用螺丝固定在天花板上。
4、连接电源线,安装灯泡和灯罩。
(四)壁灯安装1、根据设计要求,在墙壁上确定安装位置,并打孔。
2、安装膨胀管或塑料胀塞。
3、将壁灯的底座用螺丝固定在墙壁上。
4、连接电源线,安装灯泡和灯罩。
(五)射灯安装1、在天花板或墙壁上确定安装位置,并打孔。
2、安装射灯底座,并连接电源线。
3、将射灯插入底座,并调整照射角度。
四、开关插座安装(一)一般规定1、开关插座的安装位置应符合设计要求,便于操作和使用。
2、安装前应检查开关插座的外观是否完好,内部接线是否正确。
施工技术交底记录交底提要动力与照明工程/开关插座面板安装交底内容:一、施工准备1、劳动力组织进行各类开关、插座安装作业,主要需电工5人,另需普工6人配合。
2、工机具准备常用电工工具、兆欧表、万用表、电笔、手电钻、钳形电流表、电烙铁、电流表、手动工具等。
3、材料准备电线、接地线、压线鼻子、各类开关插座等。
4、作业条件各风、水、电专业设备安装、调试完成,涉及交叉作业的弱电专业安装完成,装修工程结束后,可安排开关、插座的安装。
二、安装流程及作业步骤1、安装流程2、作业步骤安装前先将底盒清理干净,按照设计图纸进行接线,接好线检查无误后进行面板安装,最后通电试运行。
三、施工技术要求1、本工程必需管路导线,底盒已敷设完毕,底盒收口平整,并需要与接地线连接,线路绝缘摇测已确认无误,墙面的批荡、油漆等内墙装修工作已完成后进行;2、插座的面板应端正、严密并与墙面平;开关位置应与灯位相对应,同一房间内开关方向应一致;同一室内安装的开关、插座高度差小于5mm,成排安装高度应一致,高度差小于0.5mm;3、安装前需对盒内进行清理,将杂物清除干净,并再次核实校线后的标记是否正确,电线的绝缘部分不能切剥过多,以刚好能完全插入接线孔的长度为宜,要尽量减少盒内导线裸露的部分。
压接螺丝一定要拧紧。
注意区分相线、零线及保护地线,不得混乱。
4、插座接线:单相两孔在接线时,面对插座,左极接零线、右极接相线或上极为相线、下极接零线。
单相三孔地线在上方,零线在左方,相线在右方。
接地(PE)线在插座间不串联连接。
5、开关、插座安装:翘板式开关安装高度为底边距地1.3m,距门口为200mm,暗装开关的面板要端正、严密,与墙面平齐,成排开关安装的高度应一致,高低差不大于2mm。
6、暗装插座底边距地面0.3m,其中卫生间、冷水机房及各泵房内采用防水型插座安装高度底边距地面1.5m。
插座面板要端正、严密与墙面平齐。
成排安装的插座高度一致,高低差不大于2mm。
1、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
4、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
5、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
