启动前安全检查(PSSR)
- 格式:ppt
- 大小:1.44 MB
- 文档页数:24
启动前安全检查程序(PSSR)1 目的为加强工艺、设备启动前安全管理,所有影响工艺、设备安全运行的因素在启动前应被识别并得到有效控制,确保设备安装规范、操作维护准备就绪、人员培训到位、安全信息更新、改进措施落实,特制定本规范。
2 适用范围本规范适用于集团下属生产型企业,包括为集团公司服务的承包商。
3 应用领域本规范应用于所有新、改、扩建项目,工艺、设备变更项目,也可应用于停车检修项目启动前的安全管理。
4 术语和定义4.1 启动前安全检查(Pre-Start-up Safety Review)在工艺设备启动前对所有相关因素进行检查确认,并将所有必改项整改完成,批准启动的过程,简称PSSR。
4.2 必改项指PSSR时发现的,导致不能投产或启动时可能引发安全、环境事故的,必须在启动之前整改的项目。
4.3 遗留项指PSSR时发现的,会影响投产效率和产品质量,并在运行过程中可能引发安全、环境事故的,可在启动后限期整改的项目。
4.4 人机工程指使工作人员与设备、作业工具安全而有效地结合,环境更适合于人员作业,人机界面达到最佳匹配的系统工程。
4.5 机械完整性指机械设备、配套设施及相关技术资料齐全完整,设备始终处于满足安全生产平稳要求的状态。
4.6 质量保证指设备达到设计、制造、测试和安装等标准的要求。
4.7 工艺技术安全信息指与工艺流程、设备、生产原材料、辅助用料、成品与半成品等的危害信息有关的安全技术说明书、工艺设备设计依据、操作规程等资料。
5 职责5.1 各企业应根据本规范制定、管理和维护本单位的PSSR程序,企业相关职能部门具体执行PSSR程序,并提供培训、监督、考核。
5.3 企业HSE部门对本规范的执行提供咨询、支持和审核。
5.4 企业生产部门执行本单位PSSR程序,并对程序实施提出改进建议。
6 管理要求6.1 基本要求6.1.1 PSSR应作为各级单位针对新、改、扩建项目(包括租借)和工艺设备变更、停车检修安全验收的一个必要条件。
3.9 启动前安全检查(PSSR)
在工艺设备启动前对所有相关因素进行检查确认,并将所有必改项整改完成,批准启动的过程,称为启动前安全检查,简称PSSR。
为确保启动前安全检查的质量,应根据项目的进度安排,提前组建PSSR小组。
根据项目管理的级别,指定PSSR组长。
组长选定并明确每个组员的分工。
PSSR小组成员可由工艺技术、设备、检维修、电气仪表、主要操作和安全环保专业人员组成。
必要时,可包括承包商、具有特定知识和经验的外部专家等。
PSSR检查清单参见下表。

PSSR清单
PSSR清单
PSSR综合报告
项目名称
项目所在区域
装置名称设备名称编号
检查日期:
PSSR小组已经按照检查清单实施了文件审查和现场检查,并确认本报告中所有必改项在启动前得到解决且验收合格。
审查人:
必须在启动前解决的问题(必改项):
所有必改项必须在批准之前予以落实,否则不能签字。
可以在启动后完成整改的问题(待改项):
此报告分发给以下人员:。
装置启动前安全审查(PSSR)的常规做法步骤一:确定PSSR可以开始的条件PSSR开始前,应该做好以下准备:必要的工艺设备安全信息齐备完整,并得到更新。
如:MSDS、反应评估、化学品矩阵、设备性能参数、所有的设计文件等。
工艺设备的变更己经风险评估,得到批准并按照意图实施完毕。
如:设计变更相关资料。
所有的工艺危害分析提出的改进建议得到落实和合理解决。
如:HAZOP、SIL›LOPA等分析工具中提出的改进建议。
必要的设备测试检查均已完成,并被确认。
如:单机试运、仪表联校、气密、水联运等相关资料。
所有的工艺设备安全运行的规程、制度、应急预案准备就绪。
如:操作规程、各类规章制度、应急预案。
工艺设备按照设计的要求建设安装。
如:“三查四定”的输出结果。
操作维护及管理工艺设备的人员得到足够的培训。
如:人员取证、考核合格等。
步骤二:成立PSSR小组PSSR组长由企业相关领导或其指定的人员担任,PSSR小组成员可由工艺技术、设备、电气仪表、检维修、主要操作和安全环保等专业人员组成。
必要时,可包括承包商、装置制造商、具有特定知识和经验的外部专家。
小组要明确PSSR工作过程中每一个人的职责分工。
步骤三:编制并审核检查表L工艺技术所有工艺技术安全信息(如危险化学品安全技术说明书、工艺设备设计依据等)己归档;工艺危害分析建议措施已完成;操作规程和相关安全要求符合工艺技术要求,并经过批准确认;工艺技术变更经过批准并记录在案,包括更新工艺或仪表图纸。
2.人员所有相关员工已接受有关HSE危害、操作规程、应急知识等的培训;承包商员工得到相应的HSE培训,包括工作场所或周围潜在危害及应急知识;新上岗或转岗员工了解新岗位可能存在的危险,并具备胜任本岗位的能力。
3.设备设备已按设计要求制造和安装;设备运行、检维修、维护的记录己按要求建立;设备变更引起的风险己得到分析,操作规程、应急预案已得到更新。
4.事故调查及应急响应针对事故教训制定的改进措施已得到落实;确认应急预案与工艺技术安全信息相一致,相关人员己接受培训。

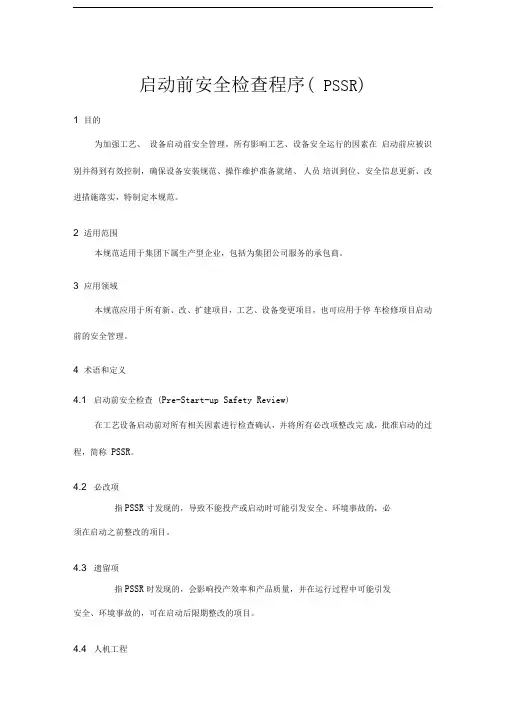

启动前安全检查程序( PSSR)1 目的为加强工艺、设备启动前安全管理,所有影响工艺、设备安全运行的因素在启动前应被识别并得到有效控制,确保设备安装规范、操作维护准备就绪、人员培训到位、安全信息更新、改进措施落实,特制定本规范。
2 适用范围本规范适用于集团下属生产型企业,包括为集团公司服务的承包商。
3 应用领域本规范应用于所有新、改、扩建项目,工艺、设备变更项目,也可应用于停车检修项目启动前的安全管理。
4 术语和定义4.1 启动前安全检查(Pre-Start-up Safety Review)在工艺设备启动前对所有相关因素进行检查确认,并将所有必改项整改完成,批准启动的过程,简称PSSR。
4.2 必改项指PSSR寸发现的,导致不能投产或启动时可能引发安全、环境事故的,必须在启动之前整改的项目。
4.3 遗留项指PSSR时发现的,会影响投产效率和产品质量,并在运行过程中可能引发安全、环境事故的,可在启动后限期整改的项目。
4.4 人机工程指使工作人员与设备、作业工具安全而有效地结合,环境更适合于人员作业,人机界面达到最佳匹配的系统工程。
4.5 机械完整性指机械设备、配套设施及相关技术资料齐全完整,设备始终处于满足安全生产平稳要求的状态。
4.6 质量保证指设备达到设计、制造、测试和安装等标准的要求。
4.7 工艺技术安全信息指与工艺流程、设备、生产原材料、辅助用料、成品与半成品等的危害信息有关的安全技术说明书、工艺设备设计依据、操作规程等资料。
5 职责5.1各企业应根据本规范制定、管理和维护本单位的PSSR程序,企业相关职能部门具体执行PSSR程序,并提供培训、监督、考核。
5.3企业HSE部门对本规范的执行提供咨询、支持和审核。
5.4企业生产部门执行本单位PSSR g序,并对程序实施提出改进建议。
6 管理要求6.1 基本要求6.1.1 PSSR应作为各级单位针对新、改、扩建项目(包括租借)和工艺设备变更、停车检修安全验收的一个必要条件。

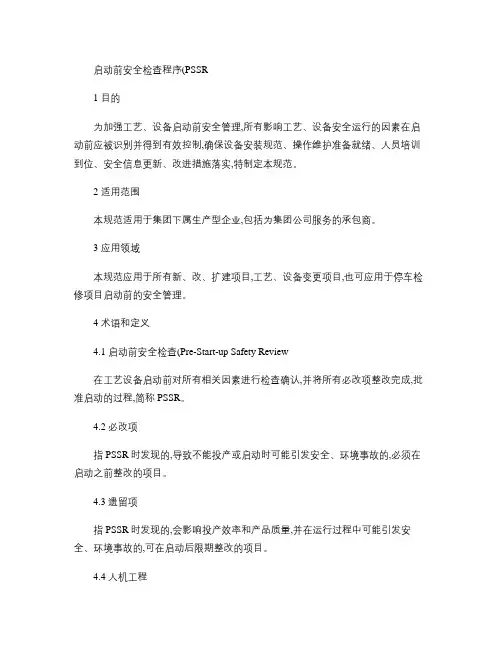

启动前安全检查程序(PSSR1 目的为加强工艺、设备启动前安全管理,所有影响工艺、设备安全运行的因素在启动前应被识别并得到有效控制,确保设备安装规范、操作维护准备就绪、人员培训到位、安全信息更新、改进措施落实,特制定本规范。
2 适用范围本规范适用于集团下属生产型企业,包括为集团公司服务的承包商。
3 应用领域本规范应用于所有新、改、扩建项目,工艺、设备变更项目,也可应用于停车检修项目启动前的安全管理。
4 术语和定义4.1 启动前安全检查(Pre-Start-up Safety Review在工艺设备启动前对所有相关因素进行检查确认,并将所有必改项整改完成,批准启动的过程,简称PSSR。
4.2 必改项指PSSR时发现的,导致不能投产或启动时可能引发安全、环境事故的,必须在启动之前整改的项目。
4.3 遗留项指PSSR时发现的,会影响投产效率和产品质量,并在运行过程中可能引发安全、环境事故的,可在启动后限期整改的项目。
4.4 人机工程指使工作人员与设备、作业工具安全而有效地结合,环境更适合于人员作业,人机界面达到最佳匹配的系统工程。
4.5 机械完整性指机械设备、配套设施及相关技术资料齐全完整,设备始终处于满足安全生产平稳要求的状态。
4.6 质量保证指设备达到设计、制造、测试和安装等标准的要求。
4.7 工艺技术安全信息指与工艺流程、设备、生产原材料、辅助用料、成品与半成品等的危害信息有关的安全技术说明书、工艺设备设计依据、操作规程等资料。
5 职责5.1 各企业应根据本规范制定、管理和维护本单位的PSSR程序,企业相关职能部门具体执行PSSR程序,并提供培训、监督、考核。
5.3 企业HSE部门对本规范的执行提供咨询、支持和审核。
5.4 企业生产部门执行本单位PSSR程序,并对程序实施提出改进建议。
6 管理要求6.1 基本要求6.1.1 PSSR应作为各级单位针对新、改、扩建项目(包括租借和工艺设备变更、停车检修安全验收的一个必要条件。
PSSR(Pre-Startup Safety Review)是一个用于在启动新的或修改现有的化工工厂、工艺或装置之前进行安全检查和评估的程序。
这个过程的目标是确保设施在启动后能够安全运行,并减少事故和风险。
以下是与PSSR相关的一些标准和指南:1. **OSHA标准**:美国职业安全与健康管理局(Occupational Safety and Health Administration,OSHA)颁布了一系列涉及工业安全的标准。
这些标准中的一些可以适用于PSSR,尤其是29 CFR 1910.119(过程安全管理标准)和29 CFR 1910.147(锁定和标记标准)。
2. **API RP 750**:美国石油学会(American Petroleum Institute,API)发布了API RP 750《安全性审查过程》标准,该标准详细描述了进行PSSR的最佳实践。
3. **CCPS Guidelines**:美国化学工程师学会(American Institute of Chemical Engineers,AIChE)的化学过程安全委员会(Center for Chemical Process Safety,CCPS)发布了一系列有关过程安全的指南,其中包括与PSSR相关的内容。
4. **国际标准**:根据你所在的国家和地区,可能有国际标准和规范适用于PSSR,例如欧洲的ATEX指令(关于爆炸危险环境中设备的指令)。
5. **公司内部标准**:大多数化工和制造公司都会制定自己的标准和程序,以确保安全性审查的顺利进行。
这些标准通常基于行业标准和公司的具体需求。
在进行PSSR之前,需要确保熟悉适用的法规和标准,并确保符合所有法规和安全要求。
此外,还需要建立一个详细的安全性审查计划,包括确定审查的范围、参与的人员、审查的频率以及文档记录的要求。
在审查过程中,需要评估风险、识别潜在的问题,并确保所有问题得到解决,以确保设施的安全性和稳定性。
启动前安全检查管理
1、什么是启动前安全检查(英文缩写PSSR)?
在工艺设备启动前对所有相关因素进行检查确认,并将所有必改项整改完成、批准启动的过程。
2、为什么要开展启动前安全检查?
项目投运前及时消除各类隐患;
降低发生事故和上海的可能性;
增强各类工艺设备和施工项目本质安全;
提升现场安全管理技能;
体现管理层对安全的承诺。
3、启动前安全检查(PSSR)人员职责
在管理要求(5.2.2)中依次明确了启动前安全检查,区域或单位负责人、启动前安全检查(PSSR)组长、启动前安全检查(PSSR)成员和安全环保专职人员的安全职责。
4、启动前安全检查(PSSR)范围
新建、改建、扩建的公益设施、设备;
工艺设备发生重大变更;
工艺设备停产检修后;
重大项目开工。
5、检查条件
所有工艺设备按照设计要求建设安装到位;
所有保证工艺设备安装的程序准备到位;
所有操作与维护工艺设备的人员得到应有的培训;
所有必要的工艺设备安全信息得到更新并确认;
所有工艺危害分析提出的改进建议得到落实和合理地解决。
6、管理流程
成立启动前安全检查小组;
编制安全检查清单(规范里有各种格式);
召开预审会;
实施现场检查;
召开评审会;
完成所有必改项的整改验收;
待改项的跟踪:对现场各类问题落实安全措施;
填写清单;
资料归档,关闭。
启动前安全检查PSSR管理制度一、引言启动前安全检查(PSSR)是指在一个系统、工厂或设备投入使用之前所进行的安全检查,旨在确保设备的安全和完好运行。
PSSR管理制度则是对PSSR过程进行规范和管理的制度,包括了各类检查内容、流程和要求。
本文将详细介绍PSSR管理制度的建立和实施。
二、必要性和目标PSSR是确保新设备即将投入使用前进行全面检查的非常重要的环节。
通过PSSR管理制度的建立和实施,可以实现以下目标:1.确保设备的安全性:通过对设备的全面检查,可以发现和解决潜在的安全问题,确保设备的安全性。
2.提高设备的可靠性:及早发现设备可能存在的缺陷或故障,确保设备在投入使用后的可靠性和稳定性。
3.降低运营成本:通过提前解决潜在问题,可以避免因设备故障带来的停产和维修成本。
三、管理制度的建立要建立一个有效的PSSR管理制度,需要以下步骤:1.制定PSSR管理政策:确定整个组织对PSSR工作的重视程度,确保PSSR管理工作能够得到支持和资源保障。
2.确定PSSR的范围和目标:明确需要进行PSSR检查的设备和安全标准,确保所有可能存在安全隐患的设备都能够得到检查。
3.制定PSSR检查流程和要求:明确PSSR的具体步骤和要求,如检查内容、检查责任人、检查频率等。
同时,可以参考相关的法规和标准,确保检查的合规性。
4.建立检查记录和报告体系:明确检查记录的形式和内容,建立统一的记录和报告系统,方便对检查结果的监管和归档。
5.培训和意识提升:组织相关人员进行针对PSSR的培训,提高他们的安全意识和能力,确保能够按照PSSR管理制度开展工作。
四、PSSR实施流程了解了PSSR的管理制度之后,下面将详细介绍PSSR实施的流程:1.设备准备阶段:在设备到达现场之前,准备好PSSR所需的所有文件和信息,包括操作手册、施工图纸、安全数据表等。
2.开始PSSR检查:由专门的安全团队或工程师进行设备的PSSR检查,按照PSSR管理制度中的要求进行检查,并记录检查结果。
