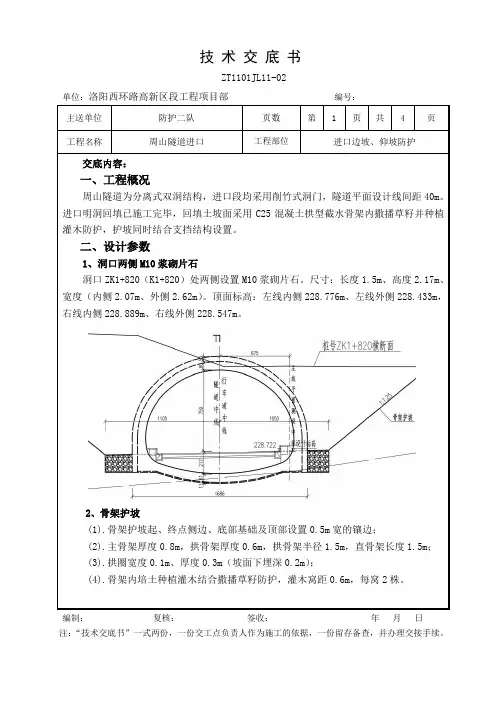

单位:洛阳西环路高新区段工程项目部编号:

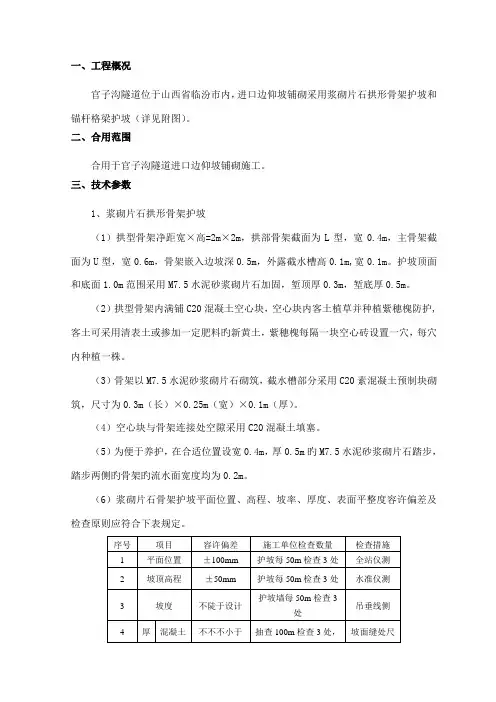

2、骨架护坡
(1).骨架护坡起、终点侧边、底部基础及顶部设置0.5m宽的镶边;
(2).主骨架厚度0.8m,拱骨架厚度0.6m,拱骨架半径1.5m,直骨架长度1.5m
(3).拱圈宽度0.1m、厚度0.3m(坡面下埋深0.2m);
(4).骨架内培土种植灌木结合撒播草籽防护,灌木窝距0.6m,每窝2株。
编制:复核:签收:年月日
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
单位:洛阳西环路高新区段工程项目部编号:
边仰坡开挖线边缘不小于5m,坡度不小于3‰,具体尺寸如下图:
三、施工工艺
、坡面修整
按照边坡坡度(1:0.75)、仰坡坡度(1:1.25)及坡顶高程设置固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整;坡面整修经验收合格后,方可进行下道工序施工。
、测量放线
编制:复核:签收:年月日
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
单位:洛阳西环路高新区段工程项目部编号:
编制:复核:签收:年月日
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。
单位:洛阳西环路高新区段工程项目部编号:
编制:复核:签收:年月日
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

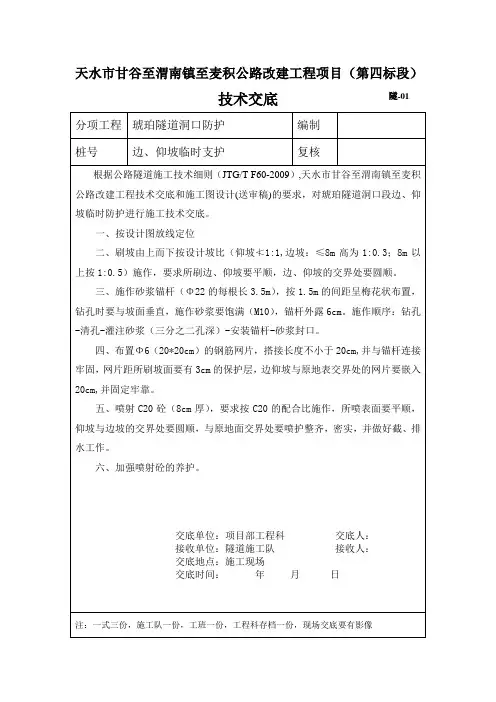

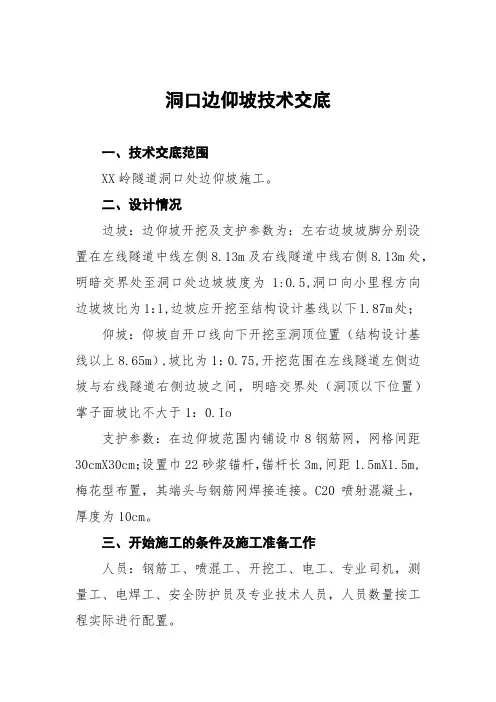

洞口边仰坡技术交底一、技术交底范围XX岭隧道洞口处边仰坡施工。
二、设计情况边坡:边仰坡开挖及支护参数为:左右边坡坡脚分别设置在左线隧道中线左侧8.13m及右线隧道中线右侧8.13m处,明暗交界处至洞口处边坡坡度为1:0.5,洞口向小里程方向边坡坡比为1:1,边坡应开挖至结构设计基线以下1.87m处;仰坡:仰坡自开口线向下开挖至洞顶位置(结构设计基线以上8.65m),坡比为1:0.75,开挖范围在左线隧道左侧边坡与右线隧道右侧边坡之间,明暗交界处(洞顶以下位置)掌子面坡比不大于1:0.Io支护参数:在边仰坡范围内铺设巾8钢筋网,网格间距30cmX30cm;设置巾22砂浆锚杆,锚杆长3m,间距1.5mX1.5m,梅花型布置,其端头与钢筋网焊接连接。
C20喷射混凝土,厚度为10cm。
三、开始施工的条件及施工准备工作人员:钢筋工、喷混工、开挖工、电工、专业司机,测量工、电焊工、安全防护员及专业技术人员,人员数量按工程实际进行配置。
设备:挖掘机、喷浆机、空压机、凿岩机、自卸车,以上设备性能良好,报验合格满足使用要求。
材料:圆钢,巾22砂浆锚杆,水泥(P.042.5),砂子、碎石、速凝剂、减水剂、水、片石、8号铁丝。
所有主体工程材料均需试验检验合格后,才能投入施工使用。
四、施工工艺1、锚杆施工锚杆在坡面开挖和初喷混凝土后打设,钻孔时确保孔口坡面整平,使坡面与钻孔方向垂直,采用人工手持风钻成孔,采用挤压泵倒退式注浆,灌浆管应插至距孔底5〜10cm处,并随水泥砂浆的注入缓慢匀速拨出,灌浆压力不得大于0.4Mpa;灌浆管后应及时插入锚杆杆体,采用全长粘接锚杆灌浆必须饱满,浆液不满时应及时补灌,人工打入锚杆,安装垫板。
施工技术措施:a孔径要与锚杆直径相匹配。
钻头直径应大于锚杆直径15mm,孔位偏差±10mni,孔深偏差±50mni。
b孔向应按设计方向钻进,垂直岩面;锚杆规格、长度、直径符合设计要求,锚杆杆体除锈除油。

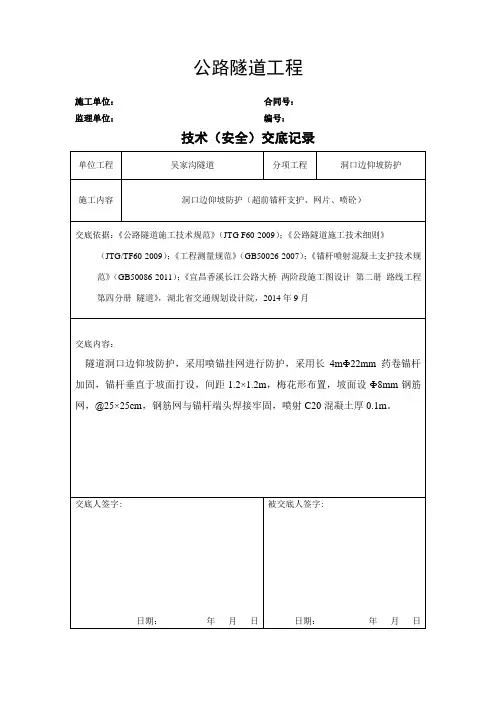

公路隧道工程施工单位:合同号:监理单位:编号:技术(安全)交底记录施工方法:1.施工准备施工前先根据边仰坡测量放样确定防护范围,后用钢管架设施工平台,施工平台要保证稳定、可靠,平台的高度根据边仰坡的高度及施工操作方便而定,另外在原地面合适的地方平整20m2左右的场地,以放置喷射机及堆料的要求。
2.药卷锚杆的施工锚杆钻孔采用风枪,钻孔时应使钻杆大致垂直岩层结构层面,施工中我们将保证孔的圆和直,孔钻好后进行吹眼,清除里面的钻渣,而后用锚固剂填满孔眼,安装锚杆,最后封住孔口。
3.钢筋网钢筋网在锚杆安装完毕后布设,施工时将严格按照设计间距先在加工场地制作好钢筋网片,并对钢筋网片进行除锈处理,后用安全绳将网片吊至工作面安设钢筋网,安设时钢筋网应绑扎或点焊在锚杆头上,使钢筋网在喷射混凝土时不易晃动。
4.喷射混凝土现场配备搅拌机一台,配置磅秤一台。
喷射混凝土前,根据《锚杆喷射混凝土支护技术规范》的规定及施工前所做的标准配合再进行试配,力求达到强度的前提下回弹量最小,施工中我们将严格按照施工规范及施工经验控制好混凝土的施工质量:a、喷射前,对边仰坡坡面上的松动岩石及松土进行清理,并用高压风清理坡面上的其它杂物,另应使坡面有一定的湿度;b、喷嘴与受喷面保持垂直,同时与受喷面保持0.6~1m的间距;c、喷射混凝土的回弹物一律作废品处理,所有回弹混凝土将从工作面清除,严禁重复使用回弹回来的混凝土;d、为了保证混凝土的喷射厚度和减少混凝土的回弹率,施工时,将分层喷射混凝土,并在坡面上打入控制厚度的标记钢筋。
e、对喷射完毕的混凝土进行定期养护,并且每天洒水保养。
质量保证措施:1、对于钢筋等材料购买时,必须要有出厂合格证,进场后由试验室进行抽验,发出合格报告后方可使用。
2、钢筋必须按照不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应设立识别标志。
钢筋原材及已加工的半成品用方木垫起,上面用篷布覆盖,防止钢筋生锈。
一、交底目的为确保隧道洞口边仰坡施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 隧道名称:____________________2. 隧道位置:____________________3. 隧道长度:____________________4. 隧道洞口边仰坡长度:____________________5. 隧道洞口边仰坡高度:____________________6. 地质情况:____________________三、安全注意事项1. 施工人员必须经过专业培训,持证上岗,熟悉本工种的操作规程和安全注意事项。
2. 施工现场应设置明显的安全警示标志,并定期检查和维护。
3. 施工人员必须佩戴安全帽、安全带等个人防护用品。
4. 施工过程中,应确保施工机械和设备的安全性能良好,定期进行检查和维护。
5. 施工现场应保持整洁,防止因杂物堆积引发事故。
6. 隧道洞口边仰坡施工过程中,应严格按照施工方案进行操作。
四、施工方案1. 施工前,应进行现场勘察,了解地质情况,制定合理的施工方案。
2. 施工过程中,应遵循“先排水,后支护,再开挖”的原则。
3. 洞口边仰坡开挖应自上而下分层进行,每次开挖高度不宜超过1.5米。
4. 洞口边仰坡支护采用锚杆、钢筋网、喷射混凝土等材料。
5. 施工过程中,应确保支护结构的稳定性,防止发生坍塌。
五、安全防护措施1. 施工现场应设置安全防护设施,如安全网、防护栏、警戒线等。
2. 施工过程中,应设置专人进行安全巡查,发现问题及时处理。
3. 施工人员上下班途中,应遵守交通规则,确保交通安全。
4. 施工现场应设置消防设施,并定期检查和维护。
六、应急处理措施1. 发生安全事故时,应立即启动应急预案,迅速组织救援。
2. 施工现场应配备急救药品和器材,以便及时处理伤员。
3. 施工人员应熟悉应急预案,提高应急处置能力。
七、交底内容1. 施工人员应熟悉本工种的操作规程和安全注意事项。
隧道进口边仰坡防护技术交底一、背景和目的地铁隧道作为公共交通工程重要组成部分,具有运输效率高、安全可靠、环保节能等诸多优点,因此得到了广泛的建设和运营。
然而,隧道工程也存在一些安全隐患,其中隧道进口边仰坡是一个重点需要关注的方面,因为该区域的交通安全意外事故易发性相对较高。
因此,本文档旨在对隧道进口边仰坡防护技术进行交底,以确保隧道运营过程的安全性。
二、防护技术介绍隧道进口边仰坡是指隧道顶盖拱顶和地面之间的夹角区域,该区域的高度不同于隧道内部顶盖和地面的高度,存在高低落差。
因此,若没有适当的防护措施,行人和机动车辆在经过该区域时存在撞击、翻车等安全风险。
针对该问题,常见的防护技术主要有以下几种:1. 铁路隧道进口边仰坡防护技术铁路隧道进口边仰坡防护技术主要采用射灰混凝土施工方法进行。
该方法需要选用高强度、抗压、防水性等特点较好的混凝土材料,同时施工时需要掌握一定精度和施工技术,以确保混凝土坡面的平整度和防水效果。
2. 城市隧道进口边仰坡防护技术城市隧道进口边仰坡防护技术主要采用钢管护栏、防撞墙等方式进行。
这种方法利用金属材料的高度韧性和抗撞能力,可以有效降低行人和机动车辆在进出隧道时的安全风险。
3. 其他隧道进口边仰坡防护技术除了上述两种常见的隧道进口边仰坡防护技术之外,还有一些其他的技术方法可以应用于防护,例如地理纤维混凝土、高分子材料等。
三、技术交底1.施工前在进行施工前,首先需要进行场地勘测、设计规划、材料采购等工作。
其中,场地勘测和设计规划是非常重要的步骤,需要考虑到车辆尺寸、车速、行人通行量、地质环境等多个方面的因素,以确定最佳的施工方案和防护措施。
2.材料选择在选择材料时,需要注意其强度、厚度、韧性等性能指标,以保证其安全性和使用寿命。
同时,需要结合实际场地情况进行具体选择,例如地理纤维混凝土可以在地质环境较差的场地使用,而高分子材料则适用于高速公路等车流量大的场所。
3.施工工艺施工工艺是决定防护效果的重要因素之一。
