009隧道边仰坡锚杆框架梁及危岩落石施工技术交底
- 格式:doc
- 大小:73.00 KB
- 文档页数:10
-- -技术交底书编号:SJ-G*2-003钢筋网搭接长度为2个网格。
钢筋网应与锚杆连接结实,并与初喷面密贴。
6〕喷射砼要点:①用高压风将所有待喷面吹净,吹除待喷面上的松散杂质和灰尘;②调整适宜风压与输料速度,使拌和料均匀、连续地从喷嘴喷出;使喷嘴与受喷面间保持1.5~2m的垂直距离,以便获得最大的压实力和最小的回弹。
喷射混凝土应覆盖钢筋网3cm以上。
③采取合理的喷射顺序和合理的喷射方法。
先喷角隅、低洼,后喷平面;喷嘴横过岩面做圆形或椭圆形移动,喷射混凝土分片、分段进展,自下而上喷射,每段长度不大于6米。
④合理控制喷层厚度,埋设控制喷射混凝土厚度的标志。
水平喷射合理的喷层厚度为4~6cm,喷层太厚会出现流淌、脱落现象,喷层太薄会出现回弹率增加;为防止层间脱落、起皮现象前后层喷射的时间间隔应为1h。
二、坡面永久防护〔一〕人字型骨架护坡防护隧道进口处永久开挖坡面开挖完毕后,即可进展人字型骨架防护施工。
1、骨架设置参数人字型骨架支骨架设计截面尺寸为0.5m〔宽〕×0.7m〔高〕,骨架间净距为3m;主骨架为0.6m〔宽〕×0.7m〔高〕, 骨架间净距为6m。
顶端0.1m高度留设宽度0.4m的矩形凹槽。
骨架嵌入护坡深度为0.6m。
骨架底部根底及顶、侧边应设C25混凝土加固。
骨架大样图详见以下图。
2、施工工艺①骨架施工前应按照设计型式尺寸挂线放样,开挖沟槽。
②骨架底部根底及顶、侧边应设C25混凝土。
③施工时应自下而上逐条浇筑骨架,骨架应与边、仰坡密贴,骨架外表或流水面应平顺。
④骨架浇筑完毕后应及时进展养护,保证骨架强度。
3、种植植物依据设计,骨架内人工挖坑种植火棘、紫穗槐,间隔布置,植物株间播撒百喜草草种。
①坡面应平整、密实、湿润。
铺、种植物后,应加强养护管理,直至植物成长覆盖坡面。
②移植的草皮应与基面钉合结实,外表平整;骨架应嵌入坡面与草皮平齐相接。
③种草防护的草籽应均匀、全部落入坡面,应及时覆盖表土并适当拍压,做好保护措施。

锚杆框架梁施工安全技术交底(高边坡)锚杆框架梁施工安全技术交底工程名称交底单位交底内容施工部位交底内容:一、一般安全要求1、所有作业人员上岗前必须进行三级教育,经考试合格后方可进入施工现场。
2、所有人员进入施工现场必须戴好安全帽,系好帽带。
3、所有进入施工现场人员必须遵守现场安全制度并听从现场安全员安排。
4、钻机操作手及涉及作业的相关特殊工种作业人员必须持证上岗,禁止酒后上岗作业,进入施工现场严禁嬉戏打闹,禁止操作与自己无关的机械设备。
5、施工现场必须设置安全警示标志。
6、架子队应配备安全人员对施工现场进行巡查,对不遵守安全作业的人员或作业方式应及时阻止并教育。
7、高边坡及松软地带进行作业时,要防止设备倾覆。
作业前应由专人对地表及该处地质进行查看,查看坡体有无滑移及坍塌现象。
作业过程中有专人进行坡体变化观察。
8、材料运输中车载构件要码放整齐、捆绑牢固,防止在运输中构件相互挤压碰撞出现缺棱少角征象,防止半途发生构件坠落征象。
9、各种材料必需求有进场所格证并经试验检测部门检定合格后才能进场,防止因材料的质量问题造成安全事故。
11、拌浆筒作业时,无关人员必须远离拌浆筒。
二、施工用电安全要求1锚杆框架梁施工安全技术交底高边坡会议组织接收单位交底日期班组负责人安质部1、禁止带负荷或带故障负荷作业。
2、必须按照程序进行停、送电,即在送电时,先合总开关,然后再合分路开关。
停电时则相反。
3、雷雨天气不得进行倒闸操作和调换保险器熔丝工作,也不能进行电气外线作业。
4、低压带电作业时应做倒:设专人监护,使用有绝缘柄的工具;工作时要保证人体与大地之间、人体与其他相线、零线、导体之间绝缘良好或保持安全距离,穿绝缘鞋,戴手套和安全帽,要穿长袖工作服并束紧袖口、裤脚;严禁使用金属尺、锉刀和带有金属物的毛刷等工具。
5、现场用电必须架离地面,防止漏电伤人;6、操作前应分清零线、前线,并选好工作位置。
搭接导线时,应先接零线,后接前线。
路堑边坡锚索框架梁施工技术交底在道路或铁路建设中,路堑边坡是必不可少的构造物之一。
为了保证路堑边坡的稳定性,锚索框架梁是一种常见的加固措施。
本文将介绍锚索框架梁施工技术的相关知识和注意事项。
一、施工前准备在进行锚索框架梁施工前,需要进行详细的勘测和设计工作。
具体包括地质勘测、结构设计、材料采购等。
在施工现场,需要对场地进行清理、平整、站立高差的调整等。
二、锚索框架梁搭设1. 安装立柱首先需要安装立柱。
立柱的间距应根据设计要求进行合理设置。
立柱需要先进行基础挖掘,然后进行预埋,底部填充混凝土,确保其稳定性。
接着,将支撑底座放置在立柱上,并进行调整,使其水平。
2. 搭设框架再次需要搭设框架。
框架的主要材质可以是钢结构或混凝土结构。
需要注意的是,框架应能够满足设计要求,并且安全、牢固。
安装时需要一步步进行,确保整个框架的安装质量和精度。
3. 安装悬臂梁安装框架后,需要在框架悬臂部分打钩预埋筋和悬吊钢丝绳。
然后,将悬臂梁安装在这些预留部位上,并进行调整和固定。
需要注意的是,安装时应进行重心平衡处理,保证悬臂梁的安全性。
4. 安装锚杆安装锚杆是整个锚索框架梁工程中最重要的一个步骤。
锚杆的数量、长度和直径需要根据工程设计要求进行合理设置。
安装时,需要先在墙体钻孔,并预埋钢筋和锚具。
锚杆的安装需要非常准确,不能出现偏差或者倾斜。
5. 加固箍带最后,需要加固箍带。
箍带一般由钢条或者钢板制成。
加固箍带的数量、位置、形状需要根据设计要求进行合理设置。
加固时需要进行焊接或扣压,确保其牢固性。
三、其他注意事项1. 施工现场应设置安全防护措施,如安全围栏、防护网等。
同时,施工过程中应确保人员的安全。
2. 施工现场应加强现场管理,做好卫生和环境保护工作。
3. 施工时应注意避免破坏周边的地质环境,对原有的生态环境应尽量保护。
4. 施工完成后,需要对施工现场进行清理,恢复现场原貌,并进行验收和上报工程竣工结算。
总之,锚索框架梁施工技术交底是锚索框架梁工程质量保证的关键之一。

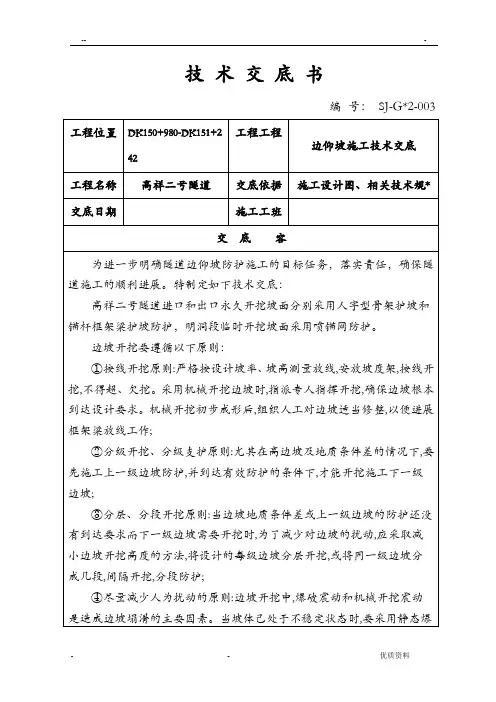

锚杆边坡施工技术交底一、项目概述锚杆边坡施工是指在土石质边坡、岩质边坡、桥梁墩、隧道洞口等工程中,应用锚杆处理技术加固支护的一种方法。
该技术在公路、铁路、水利、能源等各个领域都有着广泛的应用。
本项目将通过对锚杆边坡施工的技术交底,详细阐述其建造原理、工程准备、施工过程、验收标准等方面的内容,为相关工程的施工提供参考和指导。
二、建造原理锚杆边坡施工的建造原理,主要是通过引入锚杆,将边坡土壤或岩体与锚杆作用形成一体,增强其稳定性和承载能力,达到支护边坡的目的。
按照锚杆在边坡中的应用方式,可以将锚杆分为如下两类:1.全孔隙灌注锚杆该锚杆是将锚杆孔洞灌注浆液,随后填充支护材料,达到加固效果。
其特点是锚杆链可以承受一定的张力,因此在工程中灵活性较高。
2.分散式锚杆该锚杆是将锚杆固定在边坡内部,通过锚杆-土体-锚杆三者之间的相互作用来实现支护效果。
其特点是锚杆作用比较分散,因此用于加固较薄的边坡塌方。
不同类型的锚杆在实际工程应用中,需要根据具体工程的情况和锚杆的特点加以选择,以便达到最优的施工效果。
三、工程准备在正式进行锚杆边坡施工前,需要完成如下准备工作:1.掌握现场地质状况,制定施工方案2.配置施工所需的仪器和设备3.成立施工安全生产组织,保证施工安全4.确定施工技术要求,指定质量验收标准5.建立施工标准档案,包含施工记录、原始数据和验收报告等四、施工过程锚杆边坡施工过程的具体步骤如下:1.锚杆孔探该步骤主要是通过钻探车将锚杆孔洞钻开,形成锚杆的定位孔和预置孔。
需要掌握掘进孔的深度、直径大小以及孔距等相关参数。
2.定位孔扩孔把定位孔开至设计规定深度后,再通过扩孔工具对定位孔进行扩孔,以便后续的锚杆安装。
3.锚杆安装选用符合设计标准的锚杆链,将其在定位孔中安装固定。
需要注意锚杆的直径、长度及灌浆的深度,同时进行拉拔试验测试锚杆是否完好。
4.出浆与灌浆通过出浆泵将浆料压入孔洞中,并对沉积物和其他障碍物进行清理,随后填充支护材料。
一、工程概况观音山隧道左右线出口段位于缓坡凹沟内,地形较平缓,表部为残坡积层,主要以含粘性碎石土为主,覆盖层较薄,从现场施工来看,整个明洞段拉槽范围内主要以含粘性碎石土为主,局部为极破碎软岩。
二、施工内容:边仰坡锚喷挂网支护。
三、技术要求:1、采用ø22砂浆锚杆,长3.5m,呈梅花型布置,间距1.5m。
2、采用ø6.5,网格20Χ20cm钢筋网,钢筋网搭接长度不小于20cm。
3、施工前,首先检查边仰坡断面是否侵限,欠挖部分及时处理。
4、施工前做好危石清理及洞顶排水系统,以保证施工安全进行。
5、锚杆安装作业在初喷一层砼后进行,钻孔深度误差不大于5cm,钻孔方尽量与岩面垂直,钢筋网铺设作业在锚杆安装后进行,然后反复喷射,使喷层厚度达到15cm。
6、所用砂浆严格按试验室提供的配合比拌制,且应拌和均匀,随拌随用,一次拌和的砂浆应在初凝前用完。
7、为确保粘结牢固,使锚杆可靠,注浆必须饱满。
8、注浆作业应尊守以下规定:a、注浆开始或中途暂停超过30min时,应用水润滑灌浆罐及其管路。
b、注浆孔口压力不得天于0.4mpa。
9、钻杆安设后不得随意敲击。
10、喷射砼施工技术要求a、采用湿喷方式。
b、喷射砼前必须检查机具设备和风、水、电等管线,并试运转,保证正常运行。
c、喷射的砼必须严格按试验室提拱的配合比拌制,其配合比及拌和的均匀性每班检查不得少于两次,喷射砼一般以质量计算,其允许误差为:水泥与速凝剂各为2%,砂与石料各为5%。
d、喷射砼之前,应用水或高压风将岩壁面的粉尘和杂物冲洗干净,对有滴水、淋水、集中出水点处的受喷面采用凿槽、埋管等方法进行引导疏干处理。
若受喷面渗水面积较大,应改变喷砼配合比,适当增加水泥用量。
e、喷射砼的配套机具应符合下列要求:①、机具密封性能良好;②、输送连续均匀,允许输送的最大骨料粒径为25cm;③、输料管应具有良好的耐磨性能;④、混合料的拌和应采用强制式搅拌机;⑤、供水的设施应保证喷头处水压为0.15~0.2Mpa;⑥、对喷射机随时保养、维修,使之经常处于不漏气,不堵塞的良好工作状态。

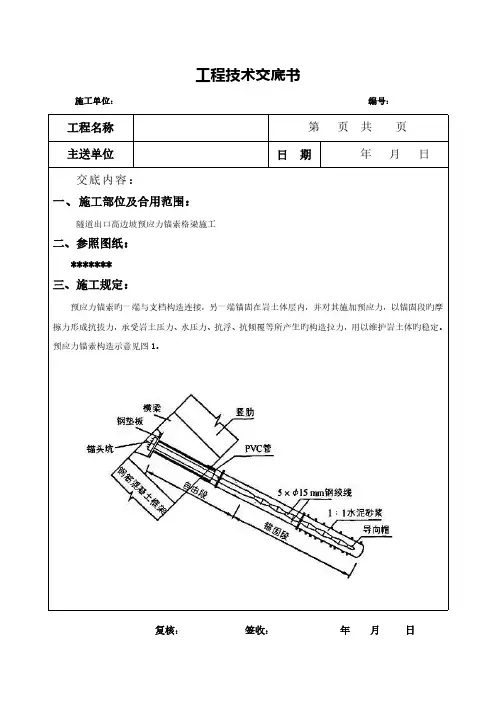

工程技术交底书施工单位:编号:工程名称第页共页主送单位日期年月日交底内容:一、施工部位及合用范围:隧道出口高边坡预应力锚索格梁施工二、参照图纸:*******三、施工规定:预应力锚索旳一端与支档构造连接,另一端锚固在岩土体层内,并对其施加预应力,以锚固段旳摩擦力形成抗拔力,承受岩土压力、水压力、抗浮、抗倾覆等所产生旳构造拉力,用以维护岩土体旳稳定。
预应力锚索构造示意见图1。
复核:签收:年月日注:本“技术交底书”一式三份,施工队一份,编制人一份,工程部存档一份。
工程技术交底书施工单位:编号:复核:签收:年月日注:本“技术交底书”一式三份,施工队一份,编制人一份,工程部存档一份。
工程技术交底书施工单位:编号:工程名称第页共页主送单位日期年月日交底内容:,间距为3m。
2)试验装置旳选定。
加荷装置旳定额压力必须不小于试验压力;检测装置必须满足精度规定。
3)分级加载。
本工程锚索材料采用高强度、低松驰预应力钢绞线,直径为15.24mm,强度1860级,锚具采用OVM15一X型,各级张拉力分别为0.1Rb,并每隔5min观测一次,不少于3次。
当相邻2次观测旳锚头位移量不不小于0.lmm或2h内锚头位移量不不小于2mm时,方可施加下一级荷载。
试验旳最大加荷不应超过钢绞线旳0.8Rb。
4)试验旳终止。
当加荷量已超过设计拉力值旳3倍,或后一级荷载产生旳位移增量到达或超过前一级旳2倍或锚头位移不收敛时,可认为具有破坏性,即可终止试验。
1.2.2 钻孔(1) 在钻机安放前,按照施工设计图采用全站仪进行测量放样确定孔位以及锚孔方位角,并做出标识。
钻机就位后,应保持平稳,导杆或立轴与钻杆倾角一致,并在同一轴线上。
(2) 锚索钻孔规定干钻,严禁开水钻,以保证锚索施工不致于恶化边坡岩体工程地质条件和保证孔壁粘结性能。
锚孔下倾与水平面夹角为20°,容许误差±2°,为保证锚孔深度,实际钻孔深度规定不小于设计深度0.2m。
隧道工程边仰坡防护施工技术交底一、项目背景隧道工程是一项复杂而庞大的工程,其中边仰坡是隧道施工中需要特别注意的区域。
边仰坡是指隧道两侧的山体坡度,施工过程中需要采取相应的防护措施,以保证施工工人和设备的安全,同时减少对周边环境的影响。
本文将介绍隧道工程边仰坡防护施工技术交底,包括施工前的准备工作、施工过程中的注意事项以及施工后的检查验收。
二、施工前准备在开始边仰坡防护施工之前,需要进行一系列的准备工作。
1. 边仰坡勘察与设计边仰坡的勘察与设计是确定施工方案的重要环节。
施工方案需要根据具体的地质情况、坡度、坡面稳定性等因素进行综合考虑,并结合实际情况进行设计。
在勘察和设计阶段,需要综合运用地质勘察、测量技术等手段,保证设计方案的准确性和可行性。
2. 施工方案制定根据边仰坡的勘察与设计结果,制定详细的施工方案。
施工方案包括材料选择、施工工艺、施工机械的选择与配置等内容。
方案制定过程中,需要充分考虑施工安全、工程质量和进度等因素,并预留充足的施工时间。
3. 施工人员培训施工前,需要对参与边仰坡防护施工的工作人员进行培训。
培训内容包括施工要点、操作规程、安全注意事项等。
通过培训,提高施工人员的技术水平和安全意识,确保施工过程安全有序进行。
三、施工过程1. 施工材料准备根据施工方案,准备所需的施工材料,包括护坡网、锚杆、喷锚浆等。
施工材料需要经过质量检查,确保符合相关标准和规范要求。
2. 边仰坡清理与处理在施工过程中,首先对边仰坡进行清理与处理。
清理工作主要包括清除杂乱物、石块和松动土等,以保证施工面整洁。
处理工作主要是对边仰坡进行加固和稳定处理,包括喷锚、锚杆加固等。
3. 护坡网安装护坡网是边仰坡防护的重要设施之一。
在进行护坡网安装前,需要根据设计要求进行定位和标识,确定网格位置和尺寸。
安装过程中,需要使用专用工具和设备,确保护坡网安装牢固可靠。
4. 喷锚加固喷锚是边仰坡稳定处理的主要方法之一。
在喷锚加固时,需要先进行基坑开挖,然后喷洒锚杆孔内的浆液。
工程名称铁路隧道工程
交底项目边仰坡防护
一、适用范围:
本交底适用于隧道洞口边仰坡防护加固施工。
二、交底内容:
隧道洞口边仰坡防护进行分区治理。
其中1区为锚杆框架梁范围;2区为陡坡危石。
三、技术要求
1、框架梁采用矩形布置L=3m(4m)具体根据已施做骨架确定选用框架梁参数,现场立模施工。
框架梁挡水缘与梁体整体浇筑.
2、坡脚设置混凝土护脚,第一排锚杆框架梁紧挨护脚施做.
3、锚杆采用HRB400Φ32螺纹钢制作,矩形布置,长度L=10m,锚杆体与水平面的夹角为20°。
锚杆配合框架粱使用,锚头采用弯钩与框架梁主筋焊接或绑扎牢固,支架与锚杆采用焊接连接。
锚杆孔直径110mm,注浆采用水泥浆,注浆压力不小于0.2Mpa。
4、采用嵌槽法施工,框架梁应嵌入坡面,确保坡面排水畅通。
框架现浇后应与周边地层密贴,需要出露部分框架内采取喷播植草护坡,详见下图。
工程名称铁路隧道工程
交底项目边仰坡防护
平直长度不小于10d。
5、在施工框架梁之前,先清除框架基础底浮渣,保证基础密实。
钢筋接头需错开,同一截面钢筋接头百分率不超过25%;且有焊接接头的截面之间的距离不得小于1m。
6、绑扎钢筋用与砼保护层厚度一致的砂浆垫块,与坡面保持一定距离。
(五)锚杆框架梁模板安装
1、在施工安装模板之前,先清除基础底浮渣,保证基础密实。
2、模板立在开挖槽外侧,槽内混凝土要灌满,基础严禁超欠挖。
3、立模板采用挂线法施工,模板顶面要与设计的骨架坡面一致,有挡水缘一侧模板高15cm,另一侧模板高度10cm,安装时要严格控制,保证每条骨架模板由上至下位。
