现浇箱梁施工技术交底一、施工方法及工艺流程1.施工流程箱梁施工流程(1) 支架基础处理箱梁施工中,拟采用碗扣式满堂支架,为减小支架变形、保证结构安全和结构线形,需对支架基础进行处理,根据施工图要求,箱梁基底处理采用70cm 宕渣加50cm 碎石预压处理。
施工前先对搭设支架范围进行放样,根据放样范围确定基础处理范围。
支架搭设支架全采用WDJ 碗扣式满堂支架,支架下垫枕木,顶底均用可调顶底托调整标高,在腹板和横梁位置支架布设为60厘米间距,在其余位置布设为90厘米×90厘米,支架布置见附图。
立杆高度选择120厘米、180厘米几种,立杆接头位置根据高度交错布设,搭设完成后纵横向增加剪刀撑,保证支架的稳定。
顶托顶部设纵横向分布木,纵向方木规格为15cm*12cm,横向方木为12cm*10cm 。
其中顶层横向分布木间距25厘米。
⑵ 底模铺设为保证外观,底模采用1.5厘米厚质地优良的覆膜竹胶板,模板分块拼装,钉装在底部分布木上,施工中需保证纵横向接缝在同一直(曲)线上,用模板底加设木片来消除相邻模板的高差,模板钉装完成后用液体玻璃胶水填塞模板接缝,防止混凝土浇筑中漏浆。
⑶腹板及翼板模板安装底模调整完毕后,安装腹板、翼板模板,模板采用覆膜竹胶板,施工前先由测量人员对腹板线条进行放样,根据放样结果在底模上定腹板位置并钉装板条加以固定,拼装加固腹板,后铺设翼缘模板。
⑷支架预压为消除基础变形和支架的非弹性变形及支架的不均匀下沉,保证结构线形和结构安全,并为预拱度设置提供依据,主体结构施工前需对支架进行预压,预压期限原则上以支架变形稳固12小时后即可结束,预压荷载为结构自重加临时施工荷载,一般为结构自重的1.1倍。
加载前需对支架基础顶、支架底和底模顶进行标高测量,测量位置设在支点、梁跨的1/6、1/3、1/2、2/3和5/6处,每点位横向均设3点。
加载物选用砂袋或水箱,加载顺序按混凝土浇筑次序分段分层进行,加载过程中需有安全人员值班,检查支架和分配木的支承情况。
施工技术交底现浇箱梁一、引言现浇箱梁是建筑工程中常用的一种结构形式,其具有承载能力强、刚度好、施工周期短等优点,被广泛应用于桥梁、地下室、地铁站等工程中。
施工技术交底是确保工程质量和安全的关键环节,本文将对现浇箱梁的施工技术进行交底,以确保施工过程安全、高效、质量可控。
二、施工准备1. 施工人员安排与培训:根据工程规模和施工难度,合理安排施工人员。
对于新手或没有相关经验的施工人员,应进行培训,熟悉工艺流程和施工要求。
2. 设备与材料准备:现浇箱梁施工需要使用各种设备和材料,如模板、脚手架、钢筋、混凝土等。
在施工前,要确保这些设备和材料准备齐全,并进行必要的检查和测试。
3. 环境清理与布置:施工现场需要保持整洁,并进行必要的环境清理和布置。
特别是施工区域周边的临时交通管理和施工安全警示标志的设置,要符合相关规定。
三、施工工艺1. 模板安装:根据设计要求和图纸进行模板的安装,模板的固定要牢固可靠。
温度变化对模板变形的影响要加以考虑,并及时进行调整。
同时,在模板安装之前,要对模板进行清理和表面涂抹防粘剂,以防止模板与混凝土粘结。
2. 钢筋安装与绑扎:按照设计要求和图纸进行钢筋的布置和绑扎。
钢筋的直径、间距和排布要满足设计要求,并进行必要的质量检查。
钢筋的连接点应采用可靠的连接方式,如焊接或扎钢丝捆扎。
3. 现场混凝土搅拌与浇筑:现场混凝土的搅拌和浇筑应按照相关要求进行。
混凝土的配合比要合理,搅拌时间要充分,保证混凝土的均匀性和流动性。
在浇筑过程中,要控制混凝土的流动速度和高度,避免出现堆积、漏浆和冲刷等现象。
4. 混凝土的养护与加固:在混凝土浇筑完成后,要及时进行养护措施。
这包括使用湿纱布或喷水保湿,以保持混凝土的湿度和温度。
在混凝土初凝和硬化阶段,要及时进行加固和处理裂缝,以确保箱梁的整体强度和稳定性。
四、施工安全措施1. 安全防护设施的设置:在施工现场设置必要的安全防护设施,包括警示标志、护栏、防护网等,确保施工现场的安全性。
现浇箱梁施工技术交底及施工方案一、施工技术交底1. 工程概况现浇箱梁是桥梁工程中常见的构件,主要用于横跨道路、河流等地方。
本次施工的箱梁长度为30米,宽度为2米,采用现浇施工方式。
2. 施工准备•材料准备:混凝土、钢筋、模板等•设备准备:搅拌机、起重机、模板支撑架等•人员组织:现场施工人员、安全保障人员等3. 施工工艺•钢筋加工:按照设计要求,对钢筋进行加工和组装•模板安装:将预制好的模板安装到指定位置•混凝土搅拌:在搅拌站进行混凝土的搅拌•现浇施工:将混凝土预制体运至箱梁模板内进行现浇施工•养护处理:完成浇筑后对箱梁进行养护处理,保证强度和质量二、施工方案1. 施工步骤步骤一:预备工作1.确定施工方案和技术要求2.对施工现场进行清理和平整3.检查施工材料和设备是否齐全步骤二:钢筋加工和模板安装1.按照设计要求对钢筋进行加工和组装2.将模板安装到箱梁位置并进行调整步骤三:混凝土搅拌和运输1.在搅拌站进行混凝土的搅拌2.将混凝土运至施工现场步骤四:现浇施工和养护处理1.将混凝土预制体运至箱梁模板内进行现浇施工2.完成浇筑后对箱梁进行养护处理2. 施工注意事项•施工过程中要加强安全管理,严格按照施工方案进行操作•注意施工现场的通风和照明,保证施工人员的安全•对施工材料和设备进行定期检查,确保施工质量3. 施工质量控制•钢筋的加工和组装要符合设计要求•混凝土的搅拌比例和质量要符合标准•现浇施工过程要保证混凝土均匀性和密实性以上是现浇箱梁施工技术交底及施工方案的相关内容,希望施工过程顺利进行,质量符合要求。
现浇箱梁的安全技术交底1. 引言现浇箱梁是在建筑工程中常用的结构形式之一,其承载能力强、稳定性好,因此在许多工程中得到了广泛应用。
然而,由于现浇箱梁施工过程中存在一定的风险和安全隐患,为了确保施工过程的安全性,本文将对现浇箱梁的相关安全技术进行交底。
2. 现浇箱梁施工过程中的安全要点在进行现浇箱梁施工时,需特别注意以下几个安全要点:2.1 施工前的准备工作在施工前,需对施工区域进行详细的勘察和评估,确保地基承载能力满足要求。
同时,还需对施工材料进行检查,确保其质量符合标准。
另外,还需制定详细的施工方案,并进行全面的安全交底,确保施工人员了解相关的安全措施和操作规程。
2.2 施工现场的安全管理在现浇箱梁施工现场,需建立严格的安全管理制度,确保施工人员的人身安全。
施工现场应设立明显的警示标志,并配备必要的安全设施,如安全网、安全带等。
同时,还要组织相关人员进行安全教育和培训,提高其安全意识和应急处理能力。
2.3 施工过程中的操作要点在进行现浇箱梁施工时,施工人员需严格按照操作规程进行操作,并注意以下要点:•使用合适的施工设备和工具,确保施工质量和人员安全;•控制好施工过程中的高度、长度和宽度等参数,避免超限作业;•确保浇筑混凝土的质量和施工进度,避免出现质量问题和安全隐患;•注意施工现场的通风和排水,确保施工现场的环境安全;•在施工现场设置适当的警示标志,提醒施工人员注意安全。
3. 现浇箱梁施工中的常见安全问题及应对措施在现浇箱梁施工过程中,常常会遇到一些安全问题和隐患。
为了应对这些问题,需要采取相应的措施:3.1 施工现场秩序混乱在施工过程中,可能会出现施工现场秩序混乱的情况,给施工人员的安全带来一定的风险。
因此,需加强对施工现场的管理,设立专人负责现场秩序的维护和整理。
3.2 施工人员操作不规范施工人员在进行现浇箱梁施工时,如果操作不规范,可能会导致事故的发生。
因此,需加强对施工人员的培训,提高其技术水平和操作规范性,确保施工的安全性和质量。
现浇箱梁混凝土浇筑安全技术交底1. 引言现浇箱梁混凝土浇筑是建筑施工中常见的一项工作,它在建筑结构中起到了极为重要的作用。
然而,由于其施工过程中存在一定的风险,因此在进行施工前需进行安全技术交底,以确保施工工人的安全和施工质量的保证。
本文将对现浇箱梁混凝土浇筑过程中的安全事项进行详细说明,并提供一些建议和注意事项,帮助施工人员正确操作和预防可能发生的安全问题。
2. 施工前准备在进行现浇箱梁混凝土浇筑之前,施工人员需要做好充分的准备工作,包括但不限于:•检查施工现场的平整度和松软程度,确保施工区域没有明显的坑洞和高低差。
•确定好浇筑箱梁的具体位置和尺寸,并在现场标明。
•评估施工现场的环境因素,如风力、温度等,对施工进行安全评估和措施制定。
•检查所使用的模板和支撑体系,确保其稳固可靠。
3. 施工现场安全措施为确保现浇箱梁混凝土浇筑过程中的施工人员安全,需要采取一系列的施工现场安全措施,包括但不限于:•搭建安全防护网或栏杆,确保施工人员在高处作业时有良好的护栏和安全防护。
•为施工人员提供合适的个人防护装备,如安全帽、安全鞋、防尘口罩等。
•在混凝土运输区域设置合理的标识,提醒施工人员注意行人通行和车辆交通的安全。
•对施工人员进行安全培训,使其了解施工现场的安全规范和施工操作的注意事项。
•设置专门的施工指挥员,负责指挥施工人员的操作,并确保施工过程的安全性。
4. 混凝土浇筑操作注意事项在进行现浇箱梁混凝土浇筑操作时,施工人员需要注意以下几点:4.1 混凝土配比混凝土配比是保证浇筑质量的关键因素之一。
在浇筑前,施工人员应确保混凝土的配比符合设计要求,并进行充分的搅拌,以保证浇筑质量。
4.2 浇筑顺序和方法在进行现浇箱梁混凝土浇筑时,需要按照设计要求和施工图纸的要求,确定好浇筑的顺序和方法。
通常情况下,可以采用分层浇筑的方式,先浇筑中间部分,再浇筑两侧,以确保浇筑的均匀性和稳定性。
4.3 初浆处理在浇筑完混凝土后,施工人员应及时进行初浆处理。
施工技术交底现浇箱梁一、引言现浇箱梁作为一种常见的搭建结构,在建筑施工中起到了重要的作用。
本文将对施工技术交底现浇箱梁进行讨论和分析,旨在加深对现浇箱梁施工技术的理解和应用。
二、现浇箱梁的定义现浇箱梁,又称为模板箱梁,是指在工地现场搭建模板,并进行混凝土浇筑,形成一种承载力强、结构稳定的横梁结构。
它通常用于桥梁、超高层建筑、隧道等工程中。
三、现浇箱梁施工技术交底1. 设计参数和荷载要求:在进行现浇箱梁施工之前,需要明确设计参数和荷载要求。
设计参数包括梁的几何形状、尺寸和截面形式等;荷载要求包括荷载类型、作用位置和作用方向等。
这些参数和要求将决定施工过程中的各项措施和技术。
2. 模板搭设:模板的搭设是现浇箱梁施工中的核心环节。
首先要对箱梁进行测量和标记,确定梁的几何尺寸和位置。
然后按照设计要求,搭建箱梁的模板结构,包括梁底模板、侧模板和顶模板。
模板要牢固、稳定,并能承受混凝土浇筑时的压力和振动。
3. 钢筋布置:钢筋的布置是保证现浇箱梁强度和承载力的重要环节。
按照设计要求,在模板内部设置纵向和横向的钢筋,并严格控制钢筋的间距和纵横交叉点的连接。
钢筋的长度和直径要根据设计要求进行计算和选择。
4. 混凝土浇筑:混凝土是现浇箱梁的主要材料,浇筑过程需严格控制。
首先要对混凝土进行配制,使其符合设计要求;然后在模板内逐层浇筑混凝土,使用振动器进行振捣,以排除空隙和保证混凝土的密实性。
浇筑完成后,要进行养护,确保混凝土的强度和耐久性。
5. 模板拆除:在混凝土达到设计强度后,可以进行模板拆除工作。
拆除时要小心谨慎,避免损坏梁体和周围结构。
需要注意的是,拆除后的现浇箱梁仍需进行养护,以确保其稳定性和耐久性。
四、现浇箱梁施工中的常见问题及解决方法在现浇箱梁的施工过程中,常常会遇到一些问题,例如模板的破损、混凝土的质量问题等。
针对这些问题,需要及时发现并采取相应的解决措施,以避免影响施工质量和工程安全。
1. 模板破损:模板在施工过程中可能出现破损的情况,可能是由于施工人员操作不当、混凝土压力过大等原因导致。
现浇箱梁安全技术交底1. 引言在建筑施工过程中,箱梁是经常使用的一种结构,用于承载桥梁、高架道路等工程的重要组成部分。
为了确保施工过程中的安全性,本文将重点介绍现浇箱梁的安全技术。
2. 箱梁的结构和施工流程箱梁由上、下翼板和纵向壁板组成,施工流程一般包括模板安装、钢筋布置、混凝土浇筑、养护等环节。
在施工过程中,必须注意以下安全事项:2.1 模板安装安全模板安装是箱梁施工的第一步,需要确保模板的牢固性和稳定性。
在进行模板安装时,施工人员应按要求进行搭建,并进行充分检查,避免模板松动或倾斜造成安全隐患。
2.2 钢筋布置安全钢筋是箱梁的骨架,必须按照设计要求进行布置。
在钢筋布置过程中,施工人员应严格按照设计图纸进行操作,避免钢筋错位或未正确连接的情况发生。
2.3 混凝土浇筑安全混凝土浇筑是箱梁施工的关键环节,需要确保浇筑质量和施工安全。
在混凝土浇筑前,施工人员应检查模板和钢筋的安装情况,确保没有漏浇现象。
同时,在浇筑过程中,要控制浇筑速度和浇筑高度,避免出现过快或过高的情况。
2.4 养护安全混凝土浇筑后,需要进行养护,以确保箱梁的强度和耐久性。
在养护过程中,施工人员应按照设计要求进行养护措施,如覆盖湿水帘、喷水养护等。
同时,要注意养护期间的安全,避免人员或设备对箱梁造成损坏。
3. 施工现场安全措施为确保现浇箱梁施工过程中的安全,需要采取一系列的安全措施:3.1 施工人员培训施工人员应接受相关培训,熟悉箱梁施工的工艺和操作规范。
培训内容应包括安全操作要点、重点环节的安全技术交底,以及应急处理等。
3.2 安全防护设施施工现场应设置必要的安全防护设施,如围栏、安全网、安全带等。
同时,应注意现场的通风、防滑等安全要求,并设置合理的警示标识,提醒人员注意施工区域。
3.3 安全监测在施工过程中,应进行安全监测,特别是对于模板、钢筋和混凝土浇筑等关键环节进行监测。
通过监测数据的收集和分析,及时发现问题并采取措施进行处理,确保施工的安全性和质量。
现浇箱梁施工技术交底在建筑工程领域,现浇箱梁施工可是一项相当重要的工作。
就像搭积木一样,得一步一步来,而且每一步都得稳稳当当的,不然整个“积木塔”可就容易出问题啦!咱们先来说说现浇箱梁施工前的准备工作。
这就好比你要出门旅行,得先收拾好行李不是?首先,得把场地给整得平平整整的,不能有坑坑洼洼,不然施工的时候就像在“跳跳床”上干活,那多危险!我记得有一次,在一个施工现场,就是因为前期场地没有处理好,结果施工设备进场的时候,一个轮子陷进去了,费了好大的劲才弄出来,这可耽误了不少时间。
然后呢,就是支架的搭建。
这支架就像是箱梁的“骨架”,必须得结实可靠。
选用的材料得质量过关,搭建的时候要严格按照设计要求,间距、角度都不能有偏差。
曾经在一个项目中,有个工人为了图省事,没有按照规定的间距搭建支架,结果在浇筑混凝土的时候,支架承受不住重量,发生了局部坍塌,幸好没有人员伤亡,但这也给我们敲响了警钟。
模板的安装也是个细致活。
模板要光滑平整,不能有裂缝或者凹凸不平的地方,不然浇筑出来的箱梁表面就会像“麻子脸”一样,影响美观和质量。
有一次,我们在检查模板的时候,发现有一块模板上有个小锈斑,虽然看起来不起眼,但是为了保证质量,还是及时更换了新的模板。
钢筋的绑扎就像是给箱梁穿上“钢筋铁甲”,增强它的强度。
钢筋的规格、数量、间距都必须严格符合设计要求,而且绑扎要牢固,不能有松动的地方。
我曾经看到过一个绑扎不牢固的钢筋,在混凝土浇筑的时候,被冲得移位了,这可给后续的施工带来了不小的麻烦。
接下来就是混凝土的浇筑了。
这可是整个施工过程中的重头戏。
混凝土的配合比要准确无误,搅拌要均匀,浇筑的时候要分层进行,不能一股脑地全倒进去。
记得有一次,因为混凝土搅拌不均匀,浇筑出来的部分箱梁出现了蜂窝麻面的现象,不得不进行返工处理,这不仅浪费了时间和材料,还影响了工程进度。
在浇筑过程中,振捣也是个关键环节。
振捣要密实,不能有漏振或者过振的情况。
现浇箱梁混凝土浇筑安全技术交底一、安全前提1.工序的准备在进行现浇箱梁混凝土浇筑工作之前,必须做到以下准备:•确定浇筑构件、材料、工具等等各项已经齐备。
•确定浇筑材料的品种、强度等信息。
•确定施工人员完成技术培训并取得操作证书。
•在参与施工的人员中指定专门的质量检查人员,并向他们提供相关指导资料。
2.环境要求浇筑前的环境应满足以下要求:•工作区域应具有充分的光线、通风、排水和防尘设施。
•确认吊装设备符合使用要求,检查钢筋、基础等是否稳定可靠。
•没有雷电、风暴、冰雹、中雨等恶劣天气。
•确认病、健康状况并分班组工作,防止工人便溺、疲劳过度、操作不当。
•制定应急预案和安全保障措施。
二、现浇箱梁混凝土浇筑技术1. 箱梁型式1.预应力箱梁2.钢筋混凝土箱梁3.预制箱梁4.组合式箱梁2. 浇筑技术1.箱梁的制造制造箱梁前,必须认真检查板面、模板、钢筋的表面、孔洞等情况,过于平整或不平整都会影响浇筑时的效果。
2.混凝土浇注在混凝土浇注时,必须注意以下事项:•混凝土的浇注顺序应从箱梁最低点开始逐渐上升,以免在浇筑过程中出现混凝土流失等问题。
•浇筑速度应控制在孔径内,均匀地浇入混凝土并割草至标高。
•混凝土的浇注高度不宜过高,以免流失和渗出;同时可适当降低尺寸及缩高膨胀混凝土和每个段的流动性。
•确定封梢位置和封梢后,必须加紧班组领导和质检人员的监督,以确定浇筑情况。
3. 箱梁钢筋安装箱梁钢筋安装必须按照以下规定进行:•在箱梁相对角线处,适当设置基础系统;在桥梁相应标第一端和第二端安装临时扣件和十字扣件系列;同时对凿开的钢筋必须进行插件检查,以保证钢筋的尺寸和平面度符合规范。
•在箱梁预置钢筋达到设定值后,将其余短线和梁心等位置的钢筋定位,并牢牢地固定在判断位置。
盘丝为系列连接,使整体钢筋完整,不应出现损坏或其它形式的松动。
三、安全防护1.现场施工的安全规定在现场进行施工时,必须严格遵守以下安全规定:•现场施工应仔细规定操作工地,来保证各种安全规定和规定指标的执行。

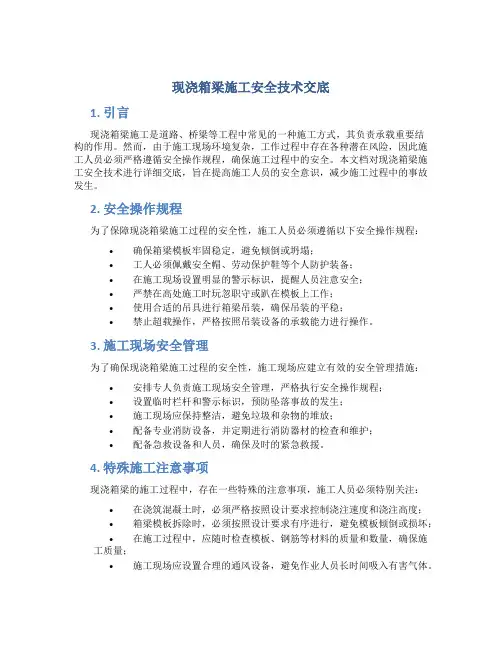

现浇箱梁施工安全技术交底1. 引言现浇箱梁施工是道路、桥梁等工程中常见的一种施工方式,其负责承载重要结构的作用。
然而,由于施工现场环境复杂,工作过程中存在各种潜在风险,因此施工人员必须严格遵循安全操作规程,确保施工过程中的安全。
本文档对现浇箱梁施工安全技术进行详细交底,旨在提高施工人员的安全意识,减少施工过程中的事故发生。
2. 安全操作规程为了保障现浇箱梁施工过程的安全性,施工人员必须遵循以下安全操作规程:•确保箱梁模板牢固稳定,避免倾倒或坍塌;•工人必须佩戴安全帽、劳动保护鞋等个人防护装备;•在施工现场设置明显的警示标识,提醒人员注意安全;•严禁在高处施工时玩忽职守或趴在模板上工作;•使用合适的吊具进行箱梁吊装,确保吊装的平稳;•禁止超载操作,严格按照吊装设备的承载能力进行操作。
3. 施工现场安全管理为了确保现浇箱梁施工过程的安全性,施工现场应建立有效的安全管理措施:•安排专人负责施工现场安全管理,严格执行安全操作规程;•设置临时栏杆和警示标识,预防坠落事故的发生;•施工现场应保持整洁,避免垃圾和杂物的堆放;•配备专业消防设备,并定期进行消防器材的检查和维护;•配备急救设备和人员,确保及时的紧急救援。
4. 特殊施工注意事项现浇箱梁的施工过程中,存在一些特殊的注意事项,施工人员必须特别关注:•在浇筑混凝土时,必须严格按照设计要求控制浇注速度和浇注高度;•箱梁模板拆除时,必须按照设计要求有序进行,避免模板倾倒或损坏;•在施工过程中,应随时检查模板、钢筋等材料的质量和数量,确保施工质量;•施工现场应设置合理的通风设备,避免作业人员长时间吸入有害气体。
5. 应急预案与事故处理施工现场事故难以避免,为了最低限度地降低事故造成的损失,施工单位和施工人员应制定应急预案,并严格按照预案执行。
应急预案应包括以下内容:•事故发生时的紧急联系方式和报警流程;•现场事故的应急处置措施;•伤员救治和送医流程;•事故记录和报告的程序。
一、交底依据1. 《公路桥涵施工技术规范》(JTG/TF502011)2. 《施工现场临时用电安全技术规范》(JGJ46—2012)3. 《公路工程施工安全技术规程》(JTG F90-2015)二、交底对象全体参与现浇箱梁支架施工的作业人员、技术人员及管理人员。
三、交底内容1. 作业人员行为基本规定- 所有施工人员在进入施工现场前必须接受安全教育培训和交底。
- 正确佩戴安全帽等劳动保护用品,不得赤膊、赤脚、穿拖鞋等进入施工现场。
- 高度作业时,必须正确配戴安全带,并将其拴挂在可靠的结构部位。
- 严禁从高处抛掷或投掷物料。
- 遇六级以上强风、大雨、大雪、大雾等恶劣天气,必须停止露天高处作业。
- 严禁酒后上岗作业。
- 严禁施工现场打架、斗殴。
- 发现不安全因素或发生安全事故时,应及时汇报并撤离危险区域。
2. 支架施工安全注意事项- 施工前,对支架进行详细检查,确保其符合设计要求和安全标准。
- 支架搭设过程中,确保支架各部分连接牢固,无松动现象。
- 支架基础处理要符合设计要求,确保地基承载力满足施工需求。
- 支架立柱底部要设置垫板,确保支架均匀受力。
- 支架高度超过8米时,应设置安全防护栏杆,并设置警示标志。
- 支架施工过程中,严禁使用损坏的或未经检查的支架材料。
- 支架施工过程中,严禁超载使用支架。
3. 钢筋施工安全注意事项- 钢筋运输、绑扎过程中,应确保钢筋摆放整齐,不得交叉堆放。
- 钢筋绑扎时,应严格按照设计要求进行,确保钢筋间距、保护层厚度等符合规范。
- 钢筋绑扎过程中,严禁酒后作业,确保作业人员精神状态良好。
4. 混凝土浇筑安全注意事项- 混凝土浇筑前,对支架进行检查,确保其稳定性。
- 混凝土浇筑过程中,应严格按照设计要求进行,确保混凝土均匀、密实。
- 混凝土浇筑过程中,严禁超载使用支架。
- 混凝土浇筑完成后,应及时进行养护,确保混凝土强度达到设计要求。
四、交底要求1. 作业人员必须认真学习本交底内容,确保掌握各项安全措施。
现浇箱梁施工技术交底现浇箱梁施工是桥梁工程中的一项重要技术,其施工质量和进度直接影响着整个桥梁的质量和使用性能。
为了确保现浇箱梁施工的顺利进行,提高施工质量,现将现浇箱梁施工技术交底如下:一、工程概况本次施工的现浇箱梁位于_____桥梁,箱梁跨径为_____,梁高_____,采用_____混凝土浇筑。
二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工方案和技术交底。
对施工人员进行技术培训,使其掌握施工工艺和质量标准。
2、材料准备水泥:选用_____品牌的水泥,确保其质量符合国家标准。
砂:采用中砂,细度模数为_____,含泥量不大于_____。
石子:选用_____规格的石子,含泥量不大于_____。
钢筋:选用_____品牌的钢筋,其质量和规格应符合设计要求。
外加剂:根据混凝土性能要求,选用合适的外加剂。
3、机械设备准备混凝土搅拌站:配备_____型号的搅拌站,确保混凝土供应满足施工需求。
混凝土运输车辆:准备_____辆运输车辆,保证混凝土运输的连续性。
吊车:选用_____吨位的吊车,用于吊运钢筋和模板等材料。
振捣设备:准备插入式振捣器和附着式振捣器若干。
4、现场准备对施工现场进行平整和硬化,确保施工场地的平整度和承载力满足要求。
搭建施工临时设施,如钢筋加工棚、材料堆场等。
做好施工排水系统,确保施工现场无积水。
三、支架搭设1、地基处理对支架基础范围内的地基进行处理,清除表层软弱土层,采用灰土换填或浇筑混凝土垫层等方法进行加固。
对处理后的地基进行承载力检测,确保其承载力满足支架设计要求。
2、支架选型根据箱梁的跨径、荷载等因素,选择合适的支架类型,如碗扣式支架、门式支架等。
3、支架搭设按照支架设计方案进行搭设,确保支架的立杆间距、横杆步距等符合要求。
支架搭设过程中,要及时设置剪刀撑和扫地杆,增强支架的稳定性。
4、支架预压支架搭设完成后,进行预压,预压荷载为箱梁自重的_____倍。
通过预压,消除支架的非弹性变形,测量支架的弹性变形值,为箱梁模板的预拱度设置提供依据。
现浇箱梁安全技术交底随着现代建筑技术的不断发展和应用,建筑结构形式也日益复杂和多样化。
现浇箱梁作为一种常见的钢筋混凝土结构,在建筑领域得到了广泛应用。
然而,由于现浇箱梁的结构特点和施工过程的复杂性,安全问题也备受关注。
为了保障现浇箱梁施工安全,下面介绍一些现浇箱梁安全技术交底。
1. 现浇箱梁的施工准备在进行现浇箱梁施工前,应对施工现场进行全面的安全检查,确保施工过程中的安全。
施工现场要保持整洁有序,避免废弃物、杂物等占据施工场地,防止对人员和设备造成危险。
提前规划施工方案和施工流程,明确责任分工和安全防范措施,加强与环保、消防、电力等部门的协调配合,确保施工安全。
2. 现浇箱梁的模板支撑现浇箱梁的模板支撑是施工中的重要环节,也是施工现场安全的关键点之一。
在支撑模板时,要根据梁的尺寸和重量选择适当的支架材料,使用支撑材料时应达到标准。
支撑模板之前,要先做好布局,测量梁的尺寸和高度,保证模板随时可以拆卸。
在支撑过程中,要加强监督检查,及时发现问题并采取措施解决。
3. 现浇箱梁钢筋的绑扎钢筋的绑扎是现浇箱梁施工过程中不可避免的一个环节。
钢筋的绑扎既要保证强度和精度,还要确保施工人员的安全。
在钢筋绑扎之前,要检查钢筋的质量和数量,确认钢筋的尺寸、数量、分布位置是否符合施工要求。
在绑扎过程中,要按照规定的方法和数量进行绑扎,并采取适当的防护措施,避免钢筋损伤和施工人员受伤。
4. 现浇箱梁混凝土的浇注混凝土的浇注是现浇箱梁施工的最后一个环节,也是整个施工过程中最重要的一环。
在浇注过程中,要保证混凝土的质量和浇注的均匀性,避免在混凝土中产生空鼓、裂缝等问题。
在浇注前,要对混凝土的材料进行检查,保证符合标准。
在浇注现场要按照规定的浇注方案进行操作,并加强现场管理和监督,防止事故的发生。
5. 现浇箱梁施工后的验收现浇箱梁施工结束后,必须进行严格的安全检查,确保使用安全。
验收时,要对箱梁的质量、尺寸、承重能力等参数进行检测,以免由于潜在的安全隐患而引发事故。
现浇箱梁的安全技术交底现浇箱梁是指将混凝土浇筑在现场制作的箱梁模板中,然后在施工现场进行模板拆除,最后得到一个横截面为箱形的梁体结构。
由于现浇箱梁在施工中存在较大的安全隐患,因此在进行施工之前,必须进行详细的安全技术交底,以确保施工人员的安全。
一、施工前准备1. 选派经验丰富的施工人员进行施工,并对他们进行具体的安全操作培训,使其了解各项安全规定和操作规程。
2. 根据设计要求,制定详细的施工方案,并确保施工人员熟悉施工流程和处理各种复杂情况的能力。
3. 工程部门应与承包商、监理单位以及有关部门密切配合,进行施工安全技术的研究和交流,确保各项安全措施得到落实。
二、模板安装及支撑1. 模板的安装应由专业人员操作,并确保模板的牢固和水平。
2. 模板支撑应合理布置,支撑件应稳固可靠,且布置密集,以保证模板的稳定和承载力。
3. 在模板支撑完成后,封闭有效管道和容器,以避免人员误坠或松动导致的事故。
三、作业平台搭设1. 作业平台应按照施工方案要求进行搭设,严禁乱搭乱设。
2. 作业平台应坚固、平整,有足够的承载能力,并进行防滑处理。
3. 作业平台的高度应符合要求,施工人员应佩戴安全带、安全帽等个人防护装备。
四、混凝土浇筑1. 在混凝土浇筑前,必须进行详细的检查,包括模板的安装、支撑和作业平台的搭设等,确保施工条件符合要求。
2. 浇筑前,应设置好混凝土泵和输送管道,确保泵送顺畅。
3. 在混凝土浇筑过程中,要加强通风、排水等安全措施,避免混凝土坍塌、浸泡及造成坑道下滑和支撑杆倾斜。
4. 施工人员应严格按照浇筑工艺流程操作,确保混凝土浇筑均匀、充实,避免出现空鼓、缺陷等问题。
五、模板拆除1. 混凝土完全凝固后方可进行模板的拆除,切勿违反规定过早拆除模板。
2. 进行模板拆除时,施工人员需佩戴好个人防护用品,并进行严格的组织指挥,确保拆除操作的安全。
3. 拆除模板时,应采取逐层、逐段拆除的方法,严禁一次性拆除大面积模板。
现浇连续箱梁施工方案技术交底一、施工工艺概述本文档对现浇连续箱梁的施工工艺进行了详细的技术交底,包括施工准备、土方开挖、基础及支座施工、模板安装、钢筋加工与布置、混凝土浇筑、养护等工作内容。
二、施工准备1.施工团队组建:根据工程的规模和要求,合理安排施工人员,确保施工过程的顺利进行。
2.施工设备准备:根据施工需要,配备相应的施工机械设备和工具,如挖掘机、起重机、模板支撑系统等。
3.施工材料准备:准备好符合规范要求的建筑材料,如水泥、砂、石料、钢筋等。
三、土方开挖1.根据工程图纸确定箱梁的几何尺寸和定位,采用机械开挖或人工开挖方式进行土方开挖作业。
2.按照设计要求,开挖并精确控制土方的位置、高程和坡度,保证开挖的箱梁基础平整、坚实。
四、基础及支座施工1.根据设计要求,按照现浇基础施工的要求,进行基础模板的安装和固定。
2.施工中,注意基础的垂直度和水平度,进行必要的调整和修整。
3.根据设计要求,施工合适的支座装置,确保连续箱梁的稳定性。
五、模板安装1.根据施工图纸,准确计算箱梁模板的尺寸和数量,并进行加工制作。
2.模板安装应坚固可靠,保证箱梁的施工质量和几何尺寸的精度。
3.在安装过程中,注意模板的对称性和稳定性,及时进行调整和修理。
六、钢筋加工与布置1.根据设计要求,对钢筋进行加工和制作,包括弯曲、焊接等工艺。
2.在安装钢筋时,要求布置密实,需要使用支撑器和各种固定材料,确保钢筋的正确位置和结构稳定。
七、混凝土浇筑1.确保混凝土按照设计配合比制作,并进行现场试块的制作和检测,以确保混凝土质量符合要求。
2.混凝土浇筑采用泵送方式,保证浇筑质量和均匀度。
3.在浇筑过程中,特别注意振捣和抹平,确保混凝土的密实度和表面平整度。
八、养护1.严格按照设计要求进行养护,确保混凝土的强度和稳定性。
2.进行适当的湿养护,防止混凝土过早干燥和裂缝的产生。
3.根据施工环境的要求,采取相应的养护措施,如遮阳、遮风等。
九、安全措施1.在施工过程中,严格遵守安全操作规程,确保作业人员的人身安全。
一、交底目的为确保箱梁现浇施工过程中的安全,降低事故风险,提高施工质量,特制定本安全技术交底。
二、交底对象本交底适用于所有参与箱梁现浇施工的施工人员、管理人员及监督人员。
三、交底内容1. 施工现场安全管理(1)所有施工人员必须接受安全教育培训,了解并掌握本工程的安全技术要求。
(2)进入施工现场必须正确佩戴安全帽、防护眼镜、安全带等个人防护用品。
(3)施工现场应设置明显的安全警示标志,确保施工人员及过往行人安全。
2. 施工人员行为规范(1)施工人员应遵守国家有关安全生产法律法规和施工现场规章制度。
(2)严禁酒后作业、疲劳作业,严禁在工作过程中吸烟、打闹。
(3)严格遵守操作规程,不得擅自改变施工工艺和流程。
3. 施工设备安全管理(1)所有施工设备必须经过检验合格后方可投入使用。
(2)施工设备操作人员应具备相应的操作资格,严格遵守设备操作规程。
(3)定期对施工设备进行维护保养,确保设备正常运行。
4. 现浇箱梁施工安全要点(1)模板工程1)模板安装前,应对模板进行验收,确保模板强度、刚度和稳定性。
2)模板安装过程中,应确保模板连接牢固,防止因振动、冲击等原因导致模板变形、倾斜。
3)模板拆除时,应按照拆除顺序进行,严禁强行拆除。
(2)钢筋工程1)钢筋运输、绑扎过程中,应确保钢筋质量,不得使用不合格钢筋。
2)钢筋绑扎时应注意绑扎间距、形状,确保钢筋间距符合设计要求。
(3)混凝土工程1)混凝土浇筑前,应对混凝土配合比、强度、坍落度等进行检查。
2)混凝土浇筑过程中,应确保混凝土均匀、连续浇筑,避免出现冷缝、蜂窝等缺陷。
3)混凝土养护过程中,应保持混凝土表面湿润,防止出现裂缝、干缩等质量问题。
5. 应急处置(1)发生安全事故时,立即停止施工,组织人员救援,并及时报告上级部门。
(2)对事故现场进行保护,确保事故原因调查、责任追究。
四、交底要求1. 施工单位应将本交底内容作为施工过程中的重要依据,认真贯彻执行。
2. 施工人员应熟悉本交底内容,严格按照要求进行施工。
新建成都至贵阳铁路乐山至贵阳段站前工程CGZQSG-6标段
现浇简支箱梁施工
技术交底
四川公路桥梁建设集团有限公司成贵铁路CGZQSG-6标段项目经理部二分部
二〇一五年二月•宜宾
三级技术交底记录表
记录号
步骤二:底板预应力管道距底板高度确定
按底板预应力管道侧立面布置图所示各断面管道距离底板高程,采用钢尺准确量出管道立面位置,(50cm 一个断面进行测量,注意图中梁端位置管道距底板高度与其他位置不同),再次校核各管道距底板中心距离,确认无误后采用钢筋定位卡固定。
