企业内部施工劳动定额(土建)
- 格式:xls
- 大小:278.50 KB
- 文档页数:32
建设工程劳动定额关于发布《建设工程劳动定额》行业标准的通知人社部发〔2009〕10号各省、自治区、直辖市劳动保障厅(局)、建设厅(委)、新疆生产建设兵团劳动保障部、建设局:现发布《建设工程劳动定额》推荐性行业标准,自2009年3月1日起施行,同时废止以前年度相关行业标准。
标准名称及编号见附件。
本标准由住房和城乡建设部组织出版发行。
附件:《建设工程劳动定额》行业标准名称及编号一览表人力资源和社会保障部住房和城乡建设部二○○九年一月八日2009版建设工程劳动定额全5册资料详细目录为了规范劳务市场发展,维护劳动者合法权益,适应科学技术的进步,满足建筑施工企业的需求,根据《建设部关于贯彻<国务院关于解决农民工问题的若干意见>的实施意见》(建人函[2006]80号)及《关于开展<建设工程劳动定额>编制工作的通知》(建办标函[2006]750号)文件,住房和城乡建设部标准定额司、人事教育司组织编制了中华人民共和国劳动和劳动安全行业标准《建设工程劳动定额》,经人力资源和社会保障部、住房和城乡建设部联合发布,自2009年3月1日起施行,以前年度相关行业标准同时废止。
《建设工程劳动定额》分为建筑工程、装饰工程、安装工程、市政工程和园林绿化工程,适用于工业和民用建筑的新建、改建和扩建工程,城市园林和市政绿化工程。
详细目录1、《建设工程劳动定额市政工程》LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008。
16开,平装。
873千字,468页。
书号:1580177?168,定价:120.00元。
本标准分为八个分册:拆除与临时工程,桩基础工程,道路工程,桥涵工程,堤防工程,管网工程,隧道工程,维修养护工程。
本标准适用于全国建设工程劳务市场。
目的是完善建设行业分配制度,规范劳务市场发展,满足建筑施工企业需求,转变政府管理职能,维护劳动者合法权益,适应科技进步要求。
建筑安装工程企业劳动定额第一册土建工程(试行)中国第十七冶金建设有限公司二○○六年前言《建筑安装工程企业劳动定额》是根据劳动和社会保障部、国家技术监督局关于劳动定额标准化的有关规定,在《建筑安装工程综合承包定额》、《企业劳动定额》(1986—1987年版)的基础上,为了满足本公司施工和经营管理的需要,组织专门技术人员广泛收集资料,进行综合平衡后修订的。
修订后的标准根据本公司近年来所承担的建筑安装工程和金属结构制作工程的特点,坚持定额项目简明适用原则,合并或分解部分项目,淘汰部分过时项目,增补一些成熟并反映国内外新技术、新设备、新材料变化的项目。
定额水平合理、适用。
标准中工时消耗分类、代号和标准时间的构成采用了G B/T14163—1993《工时消耗分类、代号和标准时间的构成》的规定。
使用的劳动定额术语采用了G B/T14002—1992《劳动定额术语》的规定。
定额的编写和形成采用了LD/T122—2004《劳动定员定额标准的结构和编写规则》的规定。
《建筑安装工程企业劳动定额》标准包括以下部分:1.《土建工程劳动定额》2.《电气设备、仪表安装及调整工程劳动定额》3.《机械设备安装工程劳动定额》4.《管道工程劳动定额》5.《工艺金属结构安装工程劳动定额》6.《金属结构制作工程劳动定额》7.《公路及桥涵工程劳动定额》本标准的附录A是标准的附录本标准由中国第十七冶金建设有限公司人力资源部归口、组织修订本标准负责起草单位:中国十七冶建筑公司本标准主要起草人:黄方权、计中文、周康豹、秦克源、程从杰本标准主要审核人:陆光震目次1. 范围 (1)2. 引用标准 (1)3. 有关规定 (2)4. 时间定额 (18)土方工程4.1 人力土方工程 (32)4.2 装载机铲土 (35)架子工程4.3 单排架搭、拆 (36)4.4 双排架搭、拆 (37)4.5 满堂架搭、拆 (39)4.6 斜道搭、拆 (41)4.7 双轮车运输道搭、拆 (42)4.8 翻斗车运输道搭、拆 (43)4.9 卸料平台搭、拆 (45)4.10 独立柱架搭、拆 (46)4.11 笼门架搭、拆 (47)4.12 角钢铁塔架搭、拆 (49)4.13 卷扬机、漏斗、抱杆(悬臂杆)安、拆 (50)4.14现场临时房屋搭拆 (51)4.15 安全防护架搭、拆 (52)4.16 脚手架钢管割断、刷防锈漆、调直、修理扣件 (53)4.17 钢管、扣件水平运输 (54)4.18 钢管人力垂直运输 (56)砌体工程4.19 砖墙砌筑 (57)4.20 方(圆)柱砌筑 (61)4.21 毛石砌筑 (62)4.22 勾缝 (66)4.23 屋面隔热、保温层铺设 (67)4.24 小型预制构件安装 (68)4.25 零星砌筑 (69)4.26 混凝土管铺设、接头 (70)4.27 砌筑材料水平运输 (72)4.28 砌筑材料人力垂直运输 (76)4.29 集中搅拌砂浆 (77)抹灰工程4.30 白灰砂浆 (79)4.31 混合砂浆 (80)4.32 水泥砂浆 (83)4.33 水磨石 (93)4.34 水刷石 (97)4.35 干粘石 (99)4.36 剁假石 (101)4.37 贴块料面层、预制水磨石板、大理石板 (102)4.38 抹灰材料人力水平运输 (105)4.39 抹灰材料人力垂直运输 (107)模板工程4.40 捣制基础钢模板安、拆 (108)4.41 捣制柱钢模板安、拆 (111)4.42捣制梁钢模板安、拆 (112)4.43捣制墙钢模板安、拆 (114)4.44捣制板钢模板安、拆 (115)4.4其它捣制构件钢模板安、拆 (116)4.46 捣制构件预组装钢模板 (119)4.47构筑物钢模板安、拆 (121)4.48预制柱钢模板安、拆 (124)4.49预制梁钢模板安、拆 (125)4.50预制桩钢模板安、拆 (126)4.51 钢模板保养、装箱 (127)4.52 捣制基础木模板制、安、拆 (128)4.53捣制柱木模板制、安、拆 (131)4.54捣制梁木模板制、安、拆 (133)4.55捣制墙木模板制、安、拆 (136)4.56捣制板木模板制、安、拆 (137)4.57其它捣制构件木模板制、安、拆 (139)4.58构筑物木模板制、安、拆 (146)4.59 预制柱木模板制、安、拆 (150)4.60预制梁木模板制、安、拆 (151)4.61预制桩、支架木模板制、安、拆 (152)4.62预制板木模板制、安、拆 (153)4.63预制屋架、支撑及檀条、天沟木模板制、安、拆 (154)4.64 其它预制构件木模板制、安、拆 (156)4.65 捣制基础复合木模板制、安、拆 (157)4.66捣制柱复合木模板制、安、拆 (160)4.67捣制梁复合木模板制、安、拆 (162)4.68捣制墙复合木模板制、、安、拆 (165)4.69捣制板复合木模板制、安、拆 (166)4.70捣制其它构件复合木模板制、安、拆 (168)4.71构筑物复合木模板制、安、拆 (173)4.72预制柱复合木模板制、安、拆 (177)4.73预制梁复合木模板制、安、拆 (178)4.74预制桩、支架复合木模板制、安、拆 (179)4.75预制板复合木模板制、安、拆 (180)4.76预制屋架、支撑及檩条、天沟复合木模板制、安、拆 (181)4.77其它预制构件复合木模板制、安、拆 (183)4.78预留螺栓盒制、安、拆 (184)4.79各种预埋件安装 (187)4.80模板支拆材料人力水平运输 (189)4.81模板支拆材料人力垂直运输 (192)钢筋工程4.82钢筋机械制作 (193)4.83各种基础钢筋绑扎 (194)4.84 柱、梁、板等上部结构钢筋绑扎 (196)4.85 钢筋冷拔 (197)4.86 钢筋对焊(闪光焊) (198)4.87 钢筋电渣焊 (199)4.88 钢筋搭接焊 (200)4.89钢筋人力水平运输 (202)4.90钢筋人力垂直运输 (203)4.91钢筋机械垂直运输 (204)混凝土工程4.92 混凝土捣固 (205)4.93 自行搅拌混凝土 (206)4.94 商品混凝土 (210)4.95 混凝土原材料等水平运输 (211)4.96 混凝土人力垂直运输 (214)4.97 混凝土机械垂直运输 (215)防水工程4.98 马蹄脂、油毡(纸)卷材防水层 (216)4.99冷胶料、玻璃纤维布卷材防水层 (220)4.100 改性沥青(APP)、沥青防胶(SBS) (223)4.101 沥青砂浆、沥青珍珠岩 (224)4.102 沥青混凝土、沥青路面 (225)4.103 沥青贴软木 (226)4.104 涂刷沥青、臭油 (227)4.105 填塞伸缩缝 (229)油漆工程4.106 木门窗油漆 (230)4.107 木地板油漆 (235)4.108天棚及木装修油漆 (237)4.109 抹灰面油漆 (247)4.110 贴塑料壁纸(布) (249)4.111喷浆、刷浆、刷涂料、刷乳胶漆、喷塑、喷涂 (250)4.112金属面油漆 (258)4.113 黑板刷油漆 (263)玻璃工程及门窗安装工程4.114裁安玻璃 (264)4.115调制玻璃腻子及裁玻璃条 (267)4.116 玻璃人力水平、垂直运输 (269)4.117 门窗安装 (270)4.118 门窗人力水平、垂直运输 (275)钢结构工程4.119 钢柱安装 (276)4.120 钢吊车梁安装 (277)4.121钢制动板安装 (278)4.122 钢托架、辅桁架安装 (279)4.123 钢屋面梁安装 (280)4.124 钢天沟安装 (281)4.125钢屋架拼(安装) (282)4.126 钢天窗架拼(安装) (283)4.127 屋面钢支撑、系杆安装 (284)4.128柱间钢支撑安装 (285)4.129 墙皮结构及“C”型钢檩条安装 (286)4.130 钢梯子、栏杆安装 (287)4.131 操作平台(走道)安装 (288)4.132钢通廊拼(安装) (289)4.133 单轧吊(吊挂平台)安装 (290)4.134 整体钢漏斗、衬板安装 (291)4.135 高位料仓大板梁安装 (292)4.136 钢支架安装 (293)4.137 钢烟囱安装 (294)4.138通风井安装 (295)4.139 钢烟罩拼(安装) (296)4.140 彩钢板安装 (297)4.141 钢屋面板安装 (298)4.142 金属结构刷漆 (299)4.143 预制砼柱、梁安装 (300)4.144 砼屋子架安装 (301)4.145 预制砼大板安装 (302)4.146钢楼梯、平台、栏杆制作及安装 (303)4.147钢门窗制作 (305)4.148预埋铁件及其它制作 (310)专业炉窑工程4.149炼焦炉砌筑炼 (312)4.150焦炉烘炉工程(热态) (313)4.151炼焦炉烘炉工程(冷态) (315)4.152炼焦炉附属工程 (316)4.153高炉本体砌筑 (318)4.154热风炉砌砖 (320)4.155高炉系统管道砌砖 (322)4.156炼钢转炉砌砖 (323)4.157混铁炉砌砖 (324)4.158电炉砌砖 (326)4.159竖窑砌砖 (328)4.160连续式加热炉砌砖 (329)4.161隧道窑砌砖 (331)4.162回转窑砌砖 (332)4.163玻璃熔窑 (333)一般炉窑工程4.164炉墙砌筑 (334)4.165炉底砌筑 (335)4.166炉顶砌砖 (336)4.167管道内衬砌砖 (337)4.168现浇耐火浇注料 (338)4.169现浇隔热耐火浇注料 (345)4.170耐火捣打料 (347)4.171轻质耐火喷涂料 (348)4.172重质耐火喷涂料 (349)4.173耐酸、纤维耐火喷涂料 (350)4.174人工涂料不定形耐火喷涂料 (351)4.175填料和灌浆 (352)4.176贴挂高温(隔热)板(毡)和缠石棉绳 (353)4.177模板和拱胎 (354)4.178预砌筑、组合砖预组装及选砖 (355)4.179机械集中切砖 (356)4.180炉窑金具件制作、安装 (358)4.181耐火材料汽车运输 (359)4.182垂直运输 (360)4.183黄板纸油毡及黑铁板剪切 (361)土建工程劳动定额1范围:1.1 本标准适用于一般工业与民用建筑的新建、扩建、改建工程中施工现场和施工企业内的材料运输及材料加工,是建筑企业内部组织生产、编制施工作业计划、签发施工任务书、考核工效、承包中计算人工、实行按劳分配和经济核算的依据,也是编制工程概、预算定额人工部分的基础。

企业内部施工劳动定额Sheet1内部施工定额序号定额号序号项目名称计量单位工程量单价工时工作内容人工费工日一、土石方工程1 T1-4 1 人工挖土m3 1.000 14.64 0.610 3.66 挖土、抛土或装筐、修整底边大家好:一,我上的哪内部定额是我们企业根据现场的实际情况,现场操作工人完成单位工程数所需要的实际工作小时,根据实践证明现场80%以上的施工人员能完成,20%的施工人员能完成此定额的130%。
10%的人能完成定额的152%。
2 TT1-3-1 2 配合机械挖土1000m3 1.000 14.88 0.62055.00 包括人工修边坡、整平3 T1-101 3 地面回填土松填m3 1.000 2.40 0.100 0.6 包括5m内取土、碎土、找平4 T1-102 4 地面回填土夯填m3 1.000 6.24 0.260 1.56包括5m内取土、碎土、找平、泼水、夯实(两遍为准)5 T1-103 5 基(槽)坑回填土松填m3 1.000 3.84 0.1600.96 包括5m内取土、碎土、找平6 T1-104 6 基(槽)坑回填土夯填m3 1.000 6.72 0.2801.68 包括5m内取土、碎土、找平、泼水、夯实(两遍为准)二、打桩及基础垫层1 T2-101 1 人工凿灌注砼桩头m3 1.000 67.92 2.830 16.98准备工具、划线、凿桩头砼、露出钢筋、清除碎碴、运出坑1m外2 T2-102 2 人工凿预制方(管)桩头 10根 1.000 87.36 3.64021.84 同上3 T2-108 3 碎石干铺垫层m3 1.000 14.40 0.600 3.6 铺设垫层、找平、夯实4 T2-111 4 碎砖干铺垫层m3 1.000 13.68 0.570 3.42 同上5 T2-117 5 碎石和砂垫层电动夯实机m3 1.000 16.80 0.7004.2 同上6 T2-120 6 砼无筋垫层m3 1.000 35.62 1.370 8.22 砼搅拌、购入商品砼、泵送、非泵送、铺设、捣固三、砌筑工程1、清理地槽、递砖、调制砂浆、砌砖。
建设工程劳动定额对于公布《建设工程劳动定额》行业标准的通知人社部发〔2009〕10号各省、自治区、直辖市劳动保障厅(局)、建设厅(委)、新疆生产建设兵团劳动保障部、建设局:现公布《建设工程劳动定额》介绍性行业标准,自2009年3月1日起实行,同时取消从前年度有关行业标准。
标准名称及编号见附件。
本标准由住宅和城乡建设部组织第一版刊行。
附件:《建设工程劳动定额》行业标准名称及编号一览表人力资源和社会保障部住宅和城乡建设部二○○九年一月八日《建设工程劳动定额》行业标准名称及编号一览表序行业标准编号标准名称取消行业标准号编号1LD/建设工程劳动定额建筑工程-资料运输与加工工程LD/LD/2LD/建设工程劳动定额建筑工程-人工土石方工程LD/LD/3LD/建设工程劳动定额建筑工程-架子工程LD/4LD/建设工程劳动定额建筑工程-砌筑工程LD/5LD/建设工程劳动定额建筑工程-木构造工程LD/6LD/建设工程劳动定额建筑工程-模板工程LD/7LD/建设工程劳动定额建筑工程-钢筋工程LD/8LD/建设工程劳动定额建筑工程-混凝土工程LD/9LD/建设工程劳动定额建筑工程-防水工程LD/10LD/建设工程劳动定额建筑工程-金属构造工程LD/11LD/建设工程劳动定额建筑工程-防腐、隔热、保温工程LD/12LD/建设工程劳动定额市政工程-桩基础工程LD/13LD/建设工程劳动定额市政工程-桩基础工程LD/14LD/建设工程劳动定额市政工程-道路工程LD/15LD/建设工程劳动定额市政工程-桥涵工程LD/16LD/建设工程劳动定额市政工程-谨防工程LD/LD/17LD/建设工程劳动定额市政工程-管网工程LD/LD/18LD/建设工程劳动定额市政工程-地道工程LD/19LD/建设工程劳动定额市政工程-维涵保养工程LD/20LD/建设工程劳动定额装修工程-抹灰与镶贴工程LD/21LD/建设工程劳动定额装修工程-门窗及木装修工程LD/22LD/建设工程劳动定额装修工程-油漆、涂料、裱糊工程LD/23LD/建设工程劳动定额装修工程-玻璃、幕强墙及采光屋面LD/工程24LD/建设工程劳动定额安装工程-管道安装工程25LD/建设工程劳动定额安装工程-电气安装工程26LD/建设工程劳动定额安装工程刷油、防腐化与绝热工程27LD/建设工程劳动定额安装工程-通风空调工程28LD/建设工程劳动定额园林绿化工程-绿化工程29LD/建设工程劳动定额园林绿化工程-园路、园桥及假山工程30LD/建设工程劳动定额园林绿化工程-园林景观工程2009版建设工程劳动定额全 5册资料详尽目录为了规范劳务市场发展,保护劳动者合法权益,适应科学技术的进步,知足建筑施工企业的需求,依据《建设部对于贯彻<国务院对于解决农民工问题的若干建议 >的实行建议》(建人函[2006]80 号)及《对于展开<建设工程劳动定额>编制工作的通知》(建办标函[2006]750号)文件,住宅和城乡建设部标准定额司、人事教育司组织编制了中华人民共和国劳动和劳动安全行业标准《建设工程劳动定额》,经人力资源和社会保障部、住宅和城乡建设部结合公布,自2009年3月1日起实行,从前年度有关行业标准同时取消。

土建工程劳动定额规定1 劳动消耗量的单位和定额时间的构成。
1.1 本标准的劳动消耗量均以“时间定额”表示,以“工日”为单位,每一工日按8小时计算。
1.2 定额时间,就是某种专业、某种技术等级工人班组或个人,在合理的劳动组织与合理使用材料的条件下,完成单位合格产品所必须的工作时间,包括准备与结束时间、基本生产时间、辅助生产时间、不可避免的中断时间及工人必须的休息时间。
2 劳动组织和技术等级。
本定额根据本企业按班组、分工序编制,平均技术等级综合考虑为中级.3 定额的工作内容:除另有规定外,均包括以下内容。
3.1 施工生产的准备、结束、熟悉施工图纸、检查安全技术措施、布置操作地点、领退料具、工序交接、班组自检、互检、机械加油、加水、升火、加煤压火、排除一般机械故障、保养机具、操作完毕后的场清理,操作过程中的次要工序,以及交工验收等工作。
3.2 施工中不可避免的定额外用工,其内容包括:施工过程中的交叉作业衔接间隙的影响用工;设计变更的停歇影响用工;施工机械在现场内的转移影响用工;质量自检、互检、安全检查的影响用工;班组、单位的正常学习、开会和各类停工工日(但不包括甲方认可的停工);临时性的停电、停水及现场维护等用工。
3.3 建筑物底层、各层楼面的材料全部水平运输和人力一层、机械六层材料垂直运输。
4 工程量计算规划和方法。
.4.1 地面水平运距的计算,以取料中心点为起点,以建筑物外围地面使用地点,建筑物入口处或材料堆放中心点为终点;有垂直运输者,以斜道口或机械起吊处为终点,如发生起点至终点有几个不同运距时,可按不同运距的材料数量分别计算,或按平均运距计算。
材料水平运输,按各专业材料运输单列项目,人力运输均按“100m以内”和“每增加20m”两个项目确定,装载机运输按“200m以内”和“每增加50m”两个项目确定。
其定额标准已包括定额内的材料运输工。
若定额规定某材料运距为50米,而实际运输在50米以内,则不计工;若定额规定某材料运输距为50米,而实际运输80米,则按“100m以内”计工;若定额规定某材料运输为100米,而实际运输120米,则仅按“每增加20m”计工;以此类推。

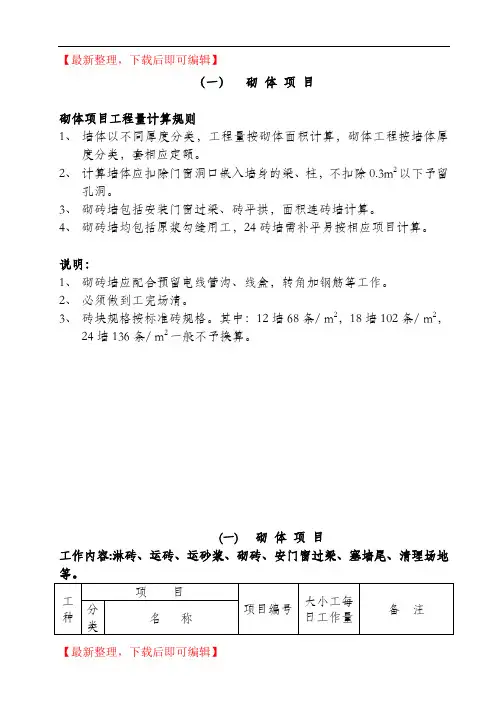

【最新整理,下载后即可编辑】(一)砌体项目砌体项目工程量计算规则1、墙体以不同厚度分类,工程量按砌体面积计算,砌体工程按墙体厚度分类,套相应定额。
2、计算墙体应扣除门窗洞口嵌入墙身的梁、柱,不扣除0.3m2以下予留孔洞。
3、砌砖墙包括安装门窗过梁、砖平拱,面积连砖墙计算。
4、砌砖墙均包括原浆勾缝用工,24砖墙需补平另按相应项目计算。
说明:1、砌砖墙应配合预留电线管沟、线盒,转角加钢筋等工作。
2、必须做到工完场清。
3、砖块规格按标准砖规格。
其中:12墙68条/ m2,18墙102条/ m2,24墙136条/ m2一般不予换算。
(一)砌体项目工作内容:淋砖、运砖、运砂浆、砌砖、安门窗过梁、塞墙尾、清理场地等。
内墙批挡项目工程量计算规则:1、天花、内墙批挡以实际完成面积计算。
2、梁柱以二种方式计算:A、以展开面积单独计算。
B、以展开面积合在墙体或天花抹灰中一起计算,另以长度补工。
3、批挡不包括定点,批灌门窗洞。
(但施工缝必须分割整齐。
)4、墙踢脚线分二次施工的,不扣除踏脚线面积,但必须留空位置。
(如若无留空,以后凿除用工要负责)5、批灌门窗框时,以延长米计算。
6、批挡调整系数,高指层高,每步架为1.8米。
7、零星面积批挡为一些项目的补充(以固体难度取值)。
说明:1、批挡为二遍(打底面层),如设计要求增加遍数的,按相应定额计算。
如减少面层抹灰的,按相应定额计算。
2、所有定额项目包括搭脚手架在内,层高超过3.6按相应定额计算。
3、砂浆为统一制作,不包括在定额内。
如需制作砂浆,则按相应定额计算。
4、按定额分配工作时,须综合考虑室内收尾工程。
(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、找平、压光、清理场地等工序。
(二)内墙批挡项目工作内容:淋水、备料、搭架、打底、压光、清理场地等工序(三)外墙装修项目外墙装修项目工程量计算规则:1、外墙批挡、贴饰面砖,以实际完成面积计算。
不扣除孔洞面积,但必须修整完好。
建设部全国建筑安装工程统一劳动定额下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!全国建筑安装工程统一劳动定额:提升建设效率与质量的关键在建筑行业中,劳动定额是衡量和控制工程成本、保证施工进度和质量的重要工具。
建设工程劳动定额建筑工程pdf建筑工程是劳动密集型产业,劳动定额是确定完成某项工程所需时间、劳动力数量和人工成本的重要依据。
本文将介绍建设工程劳动定额的相关概念、制定方法和应用范围。
一、劳动定额的概念劳动定额是指在一定生产技术组织条件下,为完成某项任务或生产某种产品所需消耗的劳动时间标准。
在建筑工程领域,劳动定额通常以完成单位工程量所需的时间和人工成本为基础进行计算。
二、劳动定额的制定方法1. 经验估算法:根据过去的经验和实践,估计完成某项任务所需的时间和成本。
这种方法简单易行,但准确度不高,容易受到人员技能、工作习惯等因素的影响。
2. 技术测定法:通过科学的方法和手段,测量完成某项任务所需的时间和成本。
这种方法准确度高,但需要专业的测量设备和人员,成本较高。
3. 比较类推法:通过比较类似工程或产品的劳动定额,推算出新工程的劳动定额。
这种方法简单易行,但准确度不高,容易受到工程差异、地区差异等因素的影响。
三、劳动定额的应用范围1. 人工成本预测:通过劳动定额,可以预测完成某项工程所需的人工成本,为企业制定经营计划和预算提供依据。
2. 施工组织设计:通过劳动定额,可以合理安排施工进度和劳动力资源,提高施工效率和管理水平。
3. 工程造价管理:通过劳动定额,可以确定工程的概预算和结算价格,为甲乙双方协商合同价格提供依据。
4. 劳动力市场分析:通过劳动定额,可以分析劳动力市场的供求关系和人工成本水平,为企业制定人力资源政策提供依据。
四、结论建设工程劳动定额是确定完成某项工程所需时间、劳动力数量和人工成本的重要依据。
在制定劳动定额时,应采用科学的方法和手段,结合实际情况进行评估和调整。
同时,应加强劳动定额的宣传和应用,提高施工企业的管理水平和市场竞争力。
施工定额:是以同一性质的施工过程——工序,作为研究对象,表示生产产品数量与时间消耗综合关系编制的定额。
施工定额是施工企业(建筑安装企业)组织生产和加强管理在企业内部使用的一种定额,属于企业定额的性质。
劳工定额:也叫人工定额,是指在正常施工技术和组织条件下,完成单位合格产品所必需的人工消耗量标准。
单位产品时间定额(工日)=1/每工产量
材料消耗定额:是指在合理和节约使用材料的条件下,生产单位合格产品所必须消耗的一定规格的材料、成品、半成品和水、电等资源的数量标准。
机械台班定额:也称为施工机械台班消耗定额,是指施工机械在正常施工条件下完成单位合格场频所必须的工作时间。
她反应了合理、均衡地组织劳动和使用机械时该机械在单位时间内的生产效率。
单位产品机械时间定额(台班)=1/台班产量
劳动定员是根据企业己定的产品方向和生产规模,在一定时期和一定的技术组织条件下,规定企业各类人员的数量界限和质量标准。
劳动定额是企业管理中一项最基本的工作。
首先劳动定额的劳动分工与协作中起着双重的量的规定性作用,一方面它确定一个劳动者完成一项工作所需的时间,规定职责的数量标准;另一方面,在此基础上核算和平衡各工种、工级、车间、部门之间劳动量的比例以及需要的劳动人员。
在现代分工日益深化、细化与协作的条件下,劳动定额是确定工资资金,考核和评价职工劳动,贯彻按劳分配原则的重要依据。
建筑安装工程企业劳动定额(doc 45页)建筑安装工程企业劳动定额第一册土建工程(试行)中国第十七冶金建设有限公司二○○六年《建筑安装工程企业劳动定额》标准包括以下部分:1.《土建工程劳动定额》2.《电气设备、仪表安装及调整工程劳动定额》3.《机械设备安装工程劳动定额》4.《管道工程劳动定额》5.《工艺金属结构安装工程劳动定额》6.《金属结构制作工程劳动定额》7.《公路及桥涵工程劳动定额》本标准的附录A是标准的附录本标准由中国第十七冶金建设有限公司人力资源部归口、组织修订本标准负责起草单位:中国十七冶建筑公司本标准主要起草人:黄方权、计中文、周康豹、秦克源、程从杰本标准主要审核人:陆光震目次1. 范围 (1)2. 引用标准 (1)3. 有关规定 (2)4. 时间定额 (18)土方工程4.1 人力土方工程 (32)4.2 装载机铲土 (35)架子工程4.3 单排架搭、拆 (36)4.4 双排架搭、拆 (37)4.5 满堂架搭、拆 (39)4.6 斜道搭、拆 (41)4.7 双轮车运输道搭、拆 (42)4.8 翻斗车运输道搭、拆 (43)4.9 卸料平台搭、拆 (45)4.10 独立柱架搭、拆……………………………………………………464.11 笼门架搭、拆 (47)4.12 角钢铁塔架搭、拆 (49)4.13 卷扬机、漏斗、抱杆(悬臂杆)安、拆 (50)4.14现场临时房屋搭拆 (51)4.15 安全防护架搭、拆 (52)4.16 脚手架钢管割断、刷防锈漆、调直、修理扣件 (53)4.17 钢管、扣件水平运输 (54)4.18 钢管人力垂直运输 (56)砌体工程4.19 砖墙砌筑 (57)4.20 方(圆)柱砌筑 (61)4.21 毛石砌筑 (62)4.22 勾缝 (66)4.23 屋面隔热、保温层铺设 (67)4.24 小型预制构件安装 (68)4.25 零星砌筑……………………………………………………………694.26 混凝土管铺设、接头 (70)4.27 砌筑材料水平运输 (72)4.28 砌筑材料人力垂直运输 (76)4.29 集中搅拌砂浆 (77)抹灰工程4.30 白灰砂浆 (79)4.31 混合砂浆 (80)4.32 水泥砂浆 (83)4.33 水磨石 (93)4.34 水刷石 (97)4.35 干粘石 (99)4.36 剁假石 (101)4.37 贴块料面层、预制水磨石板、大理石板 (102)4.38 抹灰材料人力水平运输 (105)4.39 抹灰材料人力垂直运输 (107)模板工程4.40 捣制基础钢模板安、拆 (108)4.41 捣制柱钢模板安、拆 (111)4.42捣制梁钢模板安、拆 (112)4.43捣制墙钢模板安、拆 (114)4.44捣制板钢模板安、拆 (115)4.4其它捣制构件钢模板安、拆 (116)4.46 捣制构件预组装钢模板 (119)4.47构筑物钢模板安、拆 (121)4.48预制柱钢模板安、拆 (124)4.49预制梁钢模板安、拆 (125)4.50预制桩钢模板安、拆 (126)4.51 钢模板保养、装箱 (127)4.52 捣制基础木模板制、安、拆 (128)4.53捣制柱木模板制、安、拆 (131)4.54捣制梁木模板制、安、拆 (133)4.55捣制墙木模板制、安、拆 (136)4.56捣制板木模板制、安、拆 (137)4.57其它捣制构件木模板制、安、拆 (139)4.58构筑物木模板制、安、拆 (146)4.59 预制柱木模板制、安、拆 (150)4.60预制梁木模板制、安、拆 (151)4.61预制桩、支架木模板制、安、拆 (152)4.62预制板木模板制、安、拆 (153)4.63预制屋架、支撑及檀条、天沟木模板制、安、拆 (154)4.64 其它预制构件木模板制、安、拆 (156)4.65 捣制基础复合木模板制、安、拆 (157)4.66捣制柱复合木模板制、安、拆 (160)4.67捣制梁复合木模板制、安、拆 (162)4.68捣制墙复合木模板制、、安、拆 (165)4.69捣制板复合木模板制、安、拆 (166)4.70捣制其它构件复合木模板制、安、拆 (168)4.71构筑物复合木模板制、安、拆 (173)4.72预制柱复合木模板制、安、拆 (177)4.73预制梁复合木模板制、安、拆 (178)4.74预制桩、支架复合木模板制、安、拆 (179)4.75预制板复合木模板制、安、拆 (180)4.76预制屋架、支撑及檩条、天沟复合木模板制、安、拆 (181)4.77其它预制构件复合木模板制、安、拆 (183)4.78预留螺栓盒制、安、拆……………………………………………1844.79各种预埋件安装 (187)4.80模板支拆材料人力水平运输……………………………………1894.81模板支拆材料人力垂直运输 (192)钢筋工程4.82钢筋机械制作 (193)4.83各种基础钢筋绑扎 (194)4.84 柱、梁、板等上部结构钢筋绑扎 (196)4.85 钢筋冷拔 (197)4.86 钢筋对焊(闪光焊) (198)4.87 钢筋电渣焊 (199)4.88 钢筋搭接焊 (200)4.89钢筋人力水平运输 (202)4.90钢筋人力垂直运输 (203)4.91钢筋机械垂直运输 (204)混凝土工程4.92 混凝土捣固 (205)4.93 自行搅拌混凝土 (206)4.94 商品混凝土 (210)4.95 混凝土原材料等水平运输 (211)4.96 混凝土人力垂直运输 (214)4.97 混凝土机械垂直运输 (215)防水工程4.98 马蹄脂、油毡(纸)卷材防水层 (216)4.99冷胶料、玻璃纤维布卷材防水层 (220)4.100 改性沥青(APP)、沥青防胶(SBS) (223)4.101 沥青砂浆、沥青珍珠岩 (224)4.102 沥青混凝土、沥青路面 (225)4.103 沥青贴软木 (226)4.104 涂刷沥青、臭油 (227)4.105 填塞伸缩缝 (229)油漆工程4.106 木门窗油漆 (230)4.107 木地板油漆 (235)4.108天棚及木装修油漆 (237)4.109 抹灰面油漆 (247)4.110 贴塑料壁纸(布) (249)4.111喷浆、刷浆、刷涂料、刷乳胶漆、喷塑、喷涂 (250)4.112金属面油漆 (258)4.113 黑板刷油漆 (263)玻璃工程及门窗安装工程4.114裁安玻璃 (264)4.115调制玻璃腻子及裁玻璃条 (267)4.116 玻璃人力水平、垂直运输 (269)4.117 门窗安装 (270)4.118 门窗人力水平、垂直运输…………………………………………275钢结构工程4.119 钢柱安装 (276)4.120 钢吊车梁安装 (277)4.121钢制动板安装 (278)4.122 钢托架、辅桁架安装 (279)4.123 钢屋面梁安装 (280)4.124 钢天沟安装 (281)4.125钢屋架拼(安装) (282)4.126 钢天窗架拼(安装) (283)4.127 屋面钢支撑、系杆安装 (284)4.128柱间钢支撑安装 (285)4.129 墙皮结构及“C”型钢檩条安装 (286)4.130 钢梯子、栏杆安装 (287)4.131 操作平台(走道)安装 (288)4.132钢通廊拼(安装) (289)4.133 单轧吊(吊挂平台)安装 (290)4.134 整体钢漏斗、衬板安装 (291)4.135 高位料仓大板梁安装 (292)4.136 钢支架安装 (293)4.137 钢烟囱安装 (294)4.138通风井安装 (295)4.139 钢烟罩拼(安装) (296)4.140 彩钢板安装 (297)4.141 钢屋面板安装 (298)4.142 金属结构刷漆 (299)4.143 预制砼柱、梁安装 (300)4.144 砼屋子架安装 (301)4.145 预制砼大板安装 (302)4.146钢楼梯、平台、栏杆制作及安装 (303)4.147钢门窗制作 (305)4.148预埋铁件及其它制作 (310)专业炉窑工程4.149炼焦炉砌筑炼 (312)4.150焦炉烘炉工程(热态) (313)4.151炼焦炉烘炉工程(冷态) (315)4.152炼焦炉附属工程 (316)4.153高炉本体砌筑 (318)4.154热风炉砌砖 (320)4.155高炉系统管道砌砖 (322)4.156炼钢转炉砌砖 (323)4.157混铁炉砌砖 (324)4.158电炉砌砖 (326)4.159竖窑砌砖 (328)4.160连续式加热炉砌砖 (329)4.161隧道窑砌砖 (331)4.162回转窑砌砖 (332)4.163玻璃熔窑 (333)一般炉窑工程4.164炉墙砌筑 (334)4.165炉底砌筑 (335)4.166炉顶砌砖 (336)4.167管道内衬砌砖 (337)4.168现浇耐火浇注料 (338)4.169现浇隔热耐火浇注料 (345)4.170耐火捣打料 (347)4.171轻质耐火喷涂料 (348)4.172重质耐火喷涂料 (349)4.173耐酸、纤维耐火喷涂料 (350)4.174人工涂料不定形耐火喷涂料 (351)4.175填料和灌浆 (352)4.176贴挂高温(隔热)板(毡)和缠石棉绳 (353)4.177模板和拱胎 (354)4.178预砌筑、组合砖预组装及选砖 (355)4.179机械集中切砖 (356)4.180炉窑金具件制作、安装 (358)4.181耐火材料汽车运输 (359)4.182垂直运输 (360)4.183黄板纸油毡及黑铁板剪切 (361)土建工程劳动定额1 范围:1.1 本标准适用于一般工业与民用建筑的新建、扩建、改建工程中施工现场和施工企业内的材料运输及材料加工,是建筑企业内部组织生产、编制施工作业计划、签发施工任务书、考核工效、承包中计算人工、实行按劳分配和经济核算的依据,也是编制工程概、预算定额人工部分的基础。
建筑安装工程劳动定额
建筑安装工程劳动定额是指根据建筑安装工程的具体要求和施工工艺,对各项劳动内容进行科学的计量和定额化,以便合理安排工期和人力资源,提高施工效率和质量的一种劳动管理方法。
建筑安装工程劳动定额的编制包括以下几个步骤:
1. 确定劳动对象:根据工程的特点和施工要求,确定需要计量和定额化的劳动内容,如安装钢结构、安装管道、电气设备安装等。
2. 规定劳动内容:对每个劳动对象,明确其具体的劳动内容,包括工作范围、工作量、工作方法等。
3. 测定劳动时间:通过实际施工或者工时研究,测定完成每个劳动对象所需的劳动时间,一般以分钟或小时为单位。
4. 计算劳动定额:根据测定的劳动时间,结合施工工艺和工效指标,计算出每个劳动对象的劳动定额,一般以小时或人工单位为基准。
建筑安装工程劳动定额的编制需要考虑多方面因素,如工程的复杂程度、材料的种类和数量、设备的使用情况等,以确保定额的准确性和可操作性。
定额的合理编制和正确应用,可以帮助施工单位合理安排工期和人力资源,提高施工效率和质量,降低施工成本。
工程施工劳动定额
工程施工劳动定额的编制工作非常繁琐,需要详细考虑每一个施工环节的具体要求和工作量,以确保施工过程中的效率和质量。
为了编制准确的劳动定额,通常需要进行勘察设计、工程测量、材料投标、施工计划等一系列工作,并结合现场实际情况进行不断调整和完善。
在实际施工中,工程施工劳动定额起着非常重要的指导作用。
通过对各项工程活动的工时、人力、材料等进行定量化和系统化的规划,可以有效地提高施工效率,减少资源浪费,保
证施工质量。
同时,工程施工劳动定额还可以作为施工单位与业主之间签订合同的依据,
明确双方责任和权利,避免纠纷产生。
工程施工劳动定额一般包括以下内容:
1. 劳动定额的基本要素:包括工程量清单、工程工法、工艺流程、作业方法、施工环节、
工作内容等。
2. 劳动定额的编制原则:包括合理性、科学性、准确性、规范性等。
3. 劳动定额的编制方法:包括工程计算、样板推演、经验总结、技术参考等。
4. 劳动定额的应用范围:包括施工计划、费用预算、进度控制、质量管理等。
工程施工劳动定额的编制不仅需要严格按照各项标准和规范进行,还需要结合实际施工情
况加以调整和完善。
只有在实际施工过程中不断积累经验,才能不断提高劳动定额的准确
性和适用性。
在未来的工程建设中,工程施工劳动定额将继续发挥重要作用,为我国建设
行业的发展提供有力支持。
