接触网支柱(zhīzhù)基础施工(shī gōng)作业指导书1 适用范围本作业(zuòyè)指导书适用(shìyòng)于合肥(hé féi)枢纽一标4分部桥面接触网支柱基础施工。
2 作业准备2.1技术准备2.1.1 防护墙已经浇注完成,并且遮盖板安装已经完成。
2.1.2 线路中心线和螺栓组红心间距复测复测架设完成的预制箱梁以及连续梁和现浇梁的线路中心线,并复测螺栓组中心到线路中心线的距离。
2.1.3混凝土及原材料试验混凝土采用与梁体相同的C50高性能混凝土;混凝土原材料和钢筋已经进场,并且经过试验和报验合格。
2.2机械设备基本配备主要机械设备:8m3混凝土运输车1台,混凝土输送泵1台,混凝土布料机1台、200KW发电机1台。
辅助设备:混凝土插入式振捣棒3个、3t叉车1台、水准仪1台、电焊机1台、空压机1台。
2.3人员基本配备现场调度1名、司机3名、起重信号指挥1名、电工1名、技术员2名、质检员1名、试验员2名、专职安全员1名、电焊工1名、施工作业人员30~50名。
3技术要求3.1桥面附属设施接触网支柱基础为C50高性能混凝土,在施工前混凝土配合比经过审批,并根据理论配合比确定施工配合比。
3.2混凝土必须全部在搅拌站几种搅拌,适用混凝土运输车运输到施工现场。
3.3螺栓组中心距与线路中心的距离符合不小于3.15m。
4施工程序与工艺流程桥面附属设施接触网支柱基础为与梁体相同的C50高性能混凝土,施工工艺过程为模板工序和混凝土工序。
施工工艺流程图见图4。
图4 接触网支柱(zhīzhù)基础施工工艺流程图4.1模板(múbǎn)工序安装模板前应对模板进行全面检查,平整度是否合格、有无弯曲变形,检查合格后,进行打磨和刷油处理。
每段模板两端底部的混凝土应为标准标高(否则应进行切割打磨或打砂浆(shājiāng)垫层),保证模板顶面即为混凝土标高面,易于混凝土顶面压实、收光、抹平。

中铁隧道集团有限公司吉图珲客专JHSK-I 标技术交底书编号:工程位置 路基边坡 工程名称 边坡防护交底工程项目接触网支柱基础交底日期交底内容及附图交底内容:一.工程概况本施工段接触网支柱基础共计64处,其中JGH-100有24处,孔径为0.7m,孔深为3.6m,JGH-140有40处,孔径为0.7m,孔深为3.9m,下锚拉线基础共计20处,其中LXJC-1有8处,孔径为0.7,孔深为3.6m,LXJC-2有12处,孔径为0.7,孔深3m,里程及接触网支柱,基础类型详见附表1。
二. 施工方法及过程 1.施工准备(1)按照复核后的测量资料测量放线,定出控制轴线,钉木桩标出接触网立柱中心位置,并设置护桩。
(2)施工机械设备、人员就位。
组织施工人员学习施工技术规范,施工前向施工人员明确施工中应注意事项,以防野蛮施工。
(3)路基基床表层施工检验合格后,进行现场放样。
为保证路基完整性采用干取土钻机或旋挖钻掏土,然后用串筒进行基础砼的灌注施工。
2.接触网基础施工工艺流程4.40 4.604.40电缆槽接触网支柱基础电缆槽3.303.300.700.703.1测量放样按照复核后的测量资料测量放线,定出控制轴线,钉木桩标出接触网立柱中心位置,并设置护桩。
3.2浇筑锁口根据测量组放出的锁口位置,施工作业班组立模板,绑扎锁口钢筋,并浇筑混凝土。
锁口高度为0.2m ,钢筋为Φ10,箍筋间距为10cm,主筋间距为10cm 。
3.3开挖孔桩孔桩开挖采用人工挖孔,边钻边清碴,钻孔深度和垂直度应符合该型号基础的设计和技术规范要求;钻孔时自卸车汽车配合运输弃碴土,不得污染路基级配碎石表面,钻出碴及时从路基上运走,根据现场岩层条件做护壁。
3.4清孔施工作业班组根据测量交底进行挖孔,开挖到孔底时,清理孔内松散的土渣、石渣。
3.5垫层浇筑垫层厚度为0.1m,垫层采用C10混凝土浇筑。
浇筑时必须振捣到位。
3.6钢筋制作,绑扎及下钢筋笼施工前清除钢筋上的油污、浮锈等杂物,按设计要求进行钢筋绑扎,绑扎钢施工准备 桩位测设 旋挖钻机就位干法钻、挖孔 成孔检查 安装串筒、立模灌注砼 养生 砼拌和 砼运输预埋件安装 钻渣外运质量检验钢筋笼安装 钢筋笼加工筋的铁丝头应推入骨架内侧,不得深入保护层内。
接触网基础施工作业指导书1.作业准备根据审核的设计图纸、设计文件及站前提供的交桩资料为依据,由工程技术人员组织,现场定测放样(分纵向、横向、高程)标记控制桩(编号),制作施工表、制定安全质量保证措施、文明施工措施,施工前作详尽的单项施工技术交底。
2.施工组织2.1.劳力组织2.2.工机具组织2.2.1.基坑开挖工机具2.2.2.基础浇制工机具2.3.基础材料原材料应符合设计要求,设计未明确的应符合验标要求,水宜采用饮用水,砂采用干净河砂,石子强度应符合设计要求,并通过法定计量单位检测。
水泥应采用普通硅酸盐水泥425#,并通过检测。
根据设计混凝土标号(强度)委托有试验资质的混凝土试验单位选定配合比,出具有效的配合比报告。
混凝土配合比报告已选定,根据施工表及基础类型,准备基础螺栓、钢筋笼、砂子、石碴、水泥等。
3.工艺流程4.基坑开挖对照技术交底进行开挖,并对照施工表的地质情况,若地质情况与设计不符合,立即与技术联系;遇到沙、土质松软等情况,立即停止作业,向工班长汇报并采用挡板、支撑进行防护,作业时,一人在坑下作业,一人在坑上防护。
注意文明施工,不得污染道床和堵塞水沟。
根据设计施工图纸的基础类型,对于挖孔桩、钻孔桩的基坑,按设计要求,做好护壁桩。
5.基础浇制基坑开挖完毕后,检查坑深和限界,按照施工表复查基础类型,检查螺栓型号和数量,并按照基础框架、基础螺栓固定模具、按标准按装钢筋笼、固定基础螺栓,复核完毕,进行基础浇制。
所用材料提前检查,根据水灰比和配合比,材料要用磅秤计量。
6.施工工艺6.1.复测基坑(1)清理基坑位置。
(2)复核基坑人员根据测量资料复核基坑位置。
6.2.开挖施工作业人员根据施工表内容确定坑位及大小,复核人员确认后开始挖坑。
6.3.测量坑深当坑深度目测差不多时,复核人员测量坑深,并与施工人员沟通,直至达到设计深度。
6.4.清坑(1)清理平整坑底、坑壁。
(2)复核坑深。
6.5.安钢筋笼(1)将先予制好的钢筋网,放置设计位置。
新建深茂铁路江门至茂名段JMZQ-7标(DK290+200~DK318+800)接触网支柱基础施工方案编制:复核:审核:中铁二十三局集团有限公司深茂铁路JMZQ-7标工程指挥部二〇一六年五月目录1、工程概况 (1)2、编制依据 (1)3、施工要求及工艺 (1)3.1 施工要求 (1)3.2 施工工艺 (2)3.2.1测量放样 (2)3.2.2钻机成孔 (3)3.2.3 成孔检查 (3)3.2.4 钢筋笼安放 (3)3.2.5桩基础混凝土浇筑 (3)3.2.6承台、CPⅢ辅助立柱钢筋笼连接 (4)3.2.7 地上部分立模 (4)3.2.8 预埋地脚螺栓 (4)3.2.9接地端子焊接 (4)3.2.10接地角钢的安放 (4)3.2.11 浇筑承台混凝土 (5)3.2.12养护及外露螺栓保护 (5)4、质量控制与检验 (5)4.1 质量控制 (5)4.2 质量检验 (6)5、施工注意事项 (6)6、质量保证措施 (7)6.1 质量目标 (7)6.2组织保证措施 (7)6.3制度保证措施 (7)7、安全保证措施 (8)7.1 安全目标及要求 (8)7.2 安全保证措施 (8)8、环境保护措施 (12)8.1 环保目标及要求 (12)8.2 环境保证体系 (12)8.3 环境保证措施 (14)接触网支柱基础施工方案1、工程概况新建铁路深圳至茂名铁路江门至茂名段JMZQ-7标一项目部(阳江段)全长28.6km。
路基段落H型钢柱基础为干作业法钻孔灌注桩基础(ZJ)、分为ZJ-B-1、2、3、4四种类型。
下锚拉线基础为干作业法钻孔灌注桩基础(LXZJ)类型。
拉线基础的选型应和钢柱基础类型配套使用:如拉线干作业法钻孔灌注桩基础(LXZJ)对应H型钢柱的干作业法钻孔灌注桩基础(ZJ)。
2、编制依据1.《接触网H型钢柱》(通化(2008)1301)2.《电气化铁道设计手册(接触网)》(中国铁道出版社,1983)3.《混凝土结构设计规范》(GB50010-2002)4.《建筑地基基础设计规范》(GB50007-2002)5.《建筑结构荷载规范》(GB50009-2001)(2006年版)6.《建筑桩基技术规范》(JGJ94-2008)7.《混凝土结构工程施工质量验收规范》(GB50204-2002)8.《高速铁路路基工程施工技术规程》(Q/CR9602-2015)9.《高速铁路路基工程施工质量验收标准》(TB10751-2010)10.新建铁路深圳至茂名铁路江门至茂名段JMZQ-7标段路基上接触网H型钢柱基础施工图等相关设计文件11.现场施工条件3、施工要求及工艺3.1 施工要求施工前应对设计要求进行明确,接触网基础的位置、标高、结构形式、预埋件位置及数量、结构尺寸的允许偏差等关键参数必须清楚明了,所使用的预埋件要有检验合格证书方可使用,试验室应对现场的钢筋等原材料进行抽样检查。

新建吉林至珲春铁路客运专线JHSI标路基工程路基接触网基础及拉线基础施工作业指导书单位:吉图珲客专JHSI标项目经理部编制:审核:批准:接触网支柱基础及拉线基础施工作业指导书1、编制依据⑴《铁路混凝土工程施工质量验收标准》(TB 10424-2019);⑵《高速铁路路基工程施工技术指南》(铁建设[2019]241号);⑶《高速铁路路基工程施工质量验收标准》(TB10751-2019);⑷《路基接触网支柱及下锚拉线基础图》(图号:吉珲施网-12)2019.12版本;⑸《吉林至蛟河西接触网平面布置图》(图号:吉珲施变网0600)。
2019.12版本;⑹长大路基H型钢柱改为钢筋混凝土等径圆支柱I类变更设计文件;⑺设计下发联系单《接触网施2019-01》、《接触网施2019-09》;⑻工管部下发通知《2019工管部[092]号》和《长吉工字[2019]62号》2、适用范围适用于新建吉林至珲春铁路客运专线工程JHSI标段四电接口工程接触网支柱基础及拉线基础施工。
3、作业准备3.1内业技术准备作业指导书编制后,在开工前组织技术人员阅读、审核施工图纸,设计联系单,澄清有关技术问题,熟悉规范和技术标准。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
3.2外业技术准备3.2.1测量组根据《吉林至蛟河西接触网平面图》做好现场放线的里程位置计算和复核,并现场放出桩位,测出标高。
3.2.2施工作业段中所涉及的各种施工条件调查、外部技术数据收集。
人员劳力、材料、施工机械准备齐全。
3.2.3外露部分模型加工完成。
4、技术要求4.1接触网支柱基础宜在路基基床表层填筑完成后开始施工。
如要在基床表层填筑前开始施工,则基床表层施工时应特别注意接触网支柱基础周边的级配碎石压实效果。
4.2混凝土必须由搅拌站集中拌制。
拌制时严格按配合比进行。
支柱基础混凝土标号为C30,拉线基础混凝土标号为C30。
4.3钢筋必须集中加工,半成品运至现场安装。
新建哈尔滨至牡丹江铁路客运专线SG-7标路基接触网支柱基础及下锚拉线基础施工方案编制:审核:批准:中铁十九局集团有限公司哈牡客专工程七标项目经理部二○一七年六月接触网支柱基础施工方案1、工程概况新建哈尔滨至牡丹江铁路客运专线位于黑龙江省的东南部,本项目区间段路基工程位于牡丹江市海林市海林镇境内,区间路基DK272+396-- DK273+367.05、DK273+764.86-DK274+450.89段全长1657.06m。
根据施工图纸统计,此段落接触网支柱类型分为ZQ120、ZQ140 、ZM55三种,有接触网支柱基础84个。
ZQ140型接触网支柱基础深度4.3m,其中地下4.1m外露0.2m;ZQ120型接触网支柱基础深度4.1m,其中地下3.9m外露0.2m;三种类型均为直径0.7m圆柱形。
路基接触网支柱基础及下锚拉线基础混凝土强度等级为C30,配置钢筋,纵向钢筋采用HRB400级,箍筋采用HPB300级,为便于施工及保证纵向筋分布,我工区增加与主筋同类型钢筋做为加强箍圈,每个接触网基础钢筋笼增设三道。
2、编制依据①《接触网环形等径预应力混凝土柱(350)》[通化(2006)1201-Ⅰ];②《支柱基础及拉线基础安装图》叁化(2010)1176;③《接触网平面布置图》(哈牡客专施网-191);④《高速铁路路基工程施工质量验收标准》(TB10751-2010);⑤《高速铁路路基工程施工技术规程》(Q/CR9602-2015);3、施工要求及工艺3.1施工要求施工前应对设计要求进行明确,接触网基础的位置、标高、结构形式、预埋件位置及数量、结构尺寸的允许偏差等关键参数必须清楚明了,所使用的预埋件要有检验合格证书方可使用,试验室应对现场的钢筋、地脚螺栓等原材料进行抽样检查。
为了保证接触网支柱基础的施工质量和施工便利,选定按照地下部分定位、成孔浇筑,地上部分立模浇筑的施工工艺进行,以期达到预埋螺栓组定位准确,基础外露部分整齐、美观的效果。

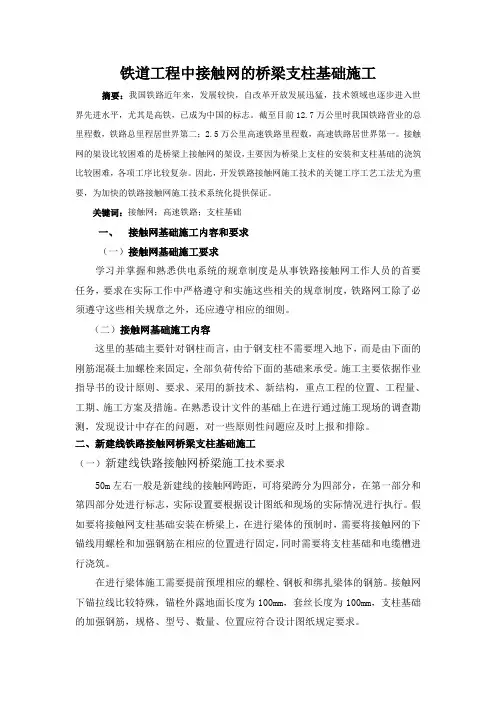

铁道工程中接触网的桥梁支柱基础施工摘要:我国铁路近年来,发展较快,自改革开放发展迅猛,技术领域也逐步进入世界先进水平,尤其是高铁,已成为中国的标志。
截至目前12.7万公里时我国铁路营业的总里程数,铁路总里程居世界第二;2.5万公里高速铁路里程数,高速铁路居世界第一。
接触网的架设比较困难的是桥梁上接触网的架设,主要因为桥梁上支柱的安装和支柱基础的浇筑比较困难,各项工序比较复杂。
因此,开发铁路接触网施工技术的关键工序工艺工法尤为重要,为加快的铁路接触网施工技术系统化提供保证。
关键词:接触网;高速铁路;支柱基础一、接触网基础施工内容和要求(一)接触网基础施工要求学习并掌握和熟悉供电系统的规章制度是从事铁路接触网工作人员的首要任务,要求在实际工作中严格遵守和实施这些相关的规章制度,铁路网工除了必须遵守这些相关规章之外,还应遵守相应的细则。
(二)接触网基础施工内容这里的基础主要针对钢柱而言,由于钢支柱不需要埋入地下,而是由下面的刚筋混凝土加螺栓来固定,全部负荷传给下面的基础来承受。
施工主要依据作业指导书的设计原则、要求、采用的新技术、新结构,重点工程的位置、工程量、工期、施工方案及措施。
在熟悉设计文件的基础上在进行通过施工现场的调查勘测,发现设计中存在的问题,对一些原则性问题应及时上报和排除。
二、新建线铁路接触网桥梁支柱基础施工(一)新建线铁路接触网桥梁施工技术要求50m左右一般是新建线的接触网跨距,可将梁跨分为四部分,在第一部分和第四部分处进行标志,实际设置要根据设计图纸和现场的实际情况进行执行。
假如要将接触网支柱基础安装在桥梁上,在进行梁体的预制时,需要将接触网的下锚线用螺栓和加强钢筋在相应的位置进行固定,同时需要将支柱基础和电缆槽进行浇筑。
在进行梁体施工需要提前预埋相应的螺栓、钢板和绑扎梁体的钢筋。
接触网下锚拉线比较特殊,锚栓外露地面长度为100mm,套丝长度为100mm,支柱基础的加强钢筋,规格、型号、数量、位置应符合设计图纸规定要求。
石济铁路客运专线
接触网支柱基础模板及支架(安装)检验批质量验收记录表(Ⅰ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础钢筋(原材料及加工) 检验批质量验收记录表(Ⅰ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础钢筋(连接及安装)检验批质量验收记录表(Ⅱ)
[桥面附属设施]
石济铁路客运专线
接地电阻测试记录表
石济铁路客运专线
接触网支柱基础混凝土(原材料)检验批质量验收记录表(Ⅰ)
[桥面附属设施]
接触网支柱基础混凝土(配合比和施工)工程检验批质量验收记录表(Ⅱ)
[桥面附属设施]
混凝土现场浇筑记录表
接触网支柱基础混凝土(结构外观和尺寸偏差)检验批质量验收记录表(Ⅲ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础混凝土(养护和强度)检验批质量验收记录表(Ⅳ)
[桥面附属设施]
石济铁路客运专线混凝土成品养护记录表
石济铁路客运专线
接触网支柱基础模板及支架(拆模)检验批质量验收记录表(Ⅱ)
[桥面附属设施]。
石济铁路客运专线
接触网支柱基础模板及支架(安装)检验批质量验收记录表(Ⅰ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础钢筋(原材料及加工) 检验批质量验收记录表(Ⅰ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础钢筋(连接及安装)检验批质量验收记录表(Ⅱ)
[桥面附属设施]
石济铁路客运专线
接地电阻测试记录表
石济铁路客运专线
接触网支柱基础混凝土(原材料)检验批质量验收记录表(Ⅰ)
[桥面附属设施]
接触网支柱基础混凝土(配合比和施工)工程检验批质量验收记录表(Ⅱ)
[桥面附属设施]
混凝土现场浇筑记录表
接触网支柱基础混凝土(结构外观和尺寸偏差)检验批质量验收记录表(Ⅲ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础混凝土(养护和强度)检验批质量验收记录表(Ⅳ)
[桥面附属设施]
石济铁路客运专线混凝土成品养护记录表
石济铁路客运专线
接触网支柱基础模板及支架(拆模)检验批质量验收记录表(Ⅱ)
[桥面附属设施]。
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
接触网支柱基础漏埋处理施工技术交底书
技术交底签到表。
接触网工程直埋支柱基础承载理想受力分析完整版(doc 31页)铁路电气化接触网工程直埋支柱基础承载理想受力分析白永宏持笔中铁二十一局集团有限公司二〇一七年七月前言随着中国铁路电气化的不断延伸,铁路时速不断的提高,普速区段铁路接触网下部支柱基础基本上采用杯型基础,桩型基础,法兰基础,很少采用直埋基础,但是在时速低于160公里/小时区段的国铁及地方专用线上,电气化铁路还较多采用预应力钢筋混凝土支柱加直埋基础,直埋基础一直在大家经验和惯例上安放横卧板,一般情况下,直线和曲外支柱,下部横卧板在田野侧,上部横卧板在线路侧;在曲内支柱,下部横卧板在线路侧,上部横卧板在田野侧。
其实是一个经验和惯例。
在好多电气化铁路线上施工,直埋支柱不考虑直线、曲内、曲外,横卧板安置:下部横卧板均在田野侧,上部横卧板均在线路侧,主要考虑单方面安全,只要支柱不要向线路侧倾覆,就保证安全了,但是支柱向田野侧倾覆一样危机安全(电气化接触网交付运营时)。
经过简单的受力分析,接触网直埋支柱受力情况非常复杂。
以下理想状态下,简单的受力分析,供接触网爱好者参考,希望能抛砖引玉有更好的分析方法及思路。
笔者主要针对铁路电气化接触网工程直埋支柱承载后受力分析,其目的是施工时能够正确安置上下部横卧板,确保接触网直埋支柱下部工程质量.分享给接触网爱好者,有不妥之处,请各位专家批评指正。
参加人员:白永宏刘广郭民祥2017/7/6目录第一:田野侧无附加悬挂承载受力分析 (1)一、直线中间柱 (1)二、曲外中间柱 (3)三、曲内中间柱 (5)1、曲内情况之一 (5)2、曲内情况之二 (7)四、直线及曲内转换柱 (9)五、曲外转换柱 (12)1.曲外情况之一 (12)2.曲外情况之二 (1)第二:田野侧有附加悬挂承载受力分析 (3)一、直线中间柱 (3)二、曲外中间柱 (1)三、曲内中间柱 (6)1、中间柱曲内情况之一 (6)2、中间柱曲内情况之二 (8)四、直线转换柱 (13)五、曲内转换柱 (17)六、曲外转换柱 (23)第一:田野侧无附加悬挂承载受力分析 (1)一、直线中间柱 (1)二、曲外中间柱 (3)三、曲内中间柱 (5)1、曲内情况之一 (5)2、曲内情况之二 (7)四、直线及曲内转换柱 (9)五、曲外转换柱 (12)1.曲外情况之一 (12)2.曲外情况之二 (1)第二:田野侧有附加悬挂承载受力分析 (3)一、直线中间柱 (3)二、曲外中间柱 (1)三、曲内中间柱 (6)1、中间柱曲内情况之一 (6)2、中间柱曲内情况之二 (8)四、直线转换柱 (13)五、曲内转换柱 (17)六、曲外转换柱 (23)第一:田野侧无附加悬挂承载受力分析一、 直线中间柱经理想简易受力分析计算,曲线力(之字力)产生的扭矩M q =±3.56 kN ·m (按最大情况考虑),悬挂重量产生的扭矩-M x =5.7k N ·m (按最大情况考虑)。
