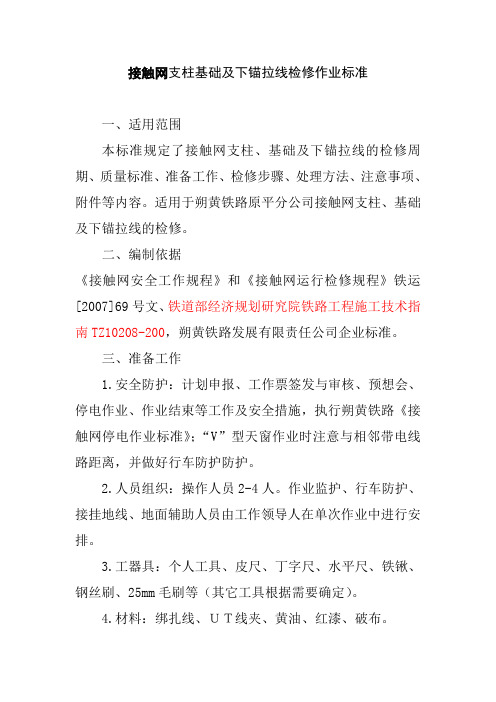

接触网支柱基础及下锚拉线检修作业标准一、适用范围本标准规定了接触网支柱、基础及下锚拉线的检修周期、质量标准、准备工作、检修步骤、处理方法、注意事项、附件等内容。
适用于朔黄铁路原平分公司接触网支柱、基础及下锚拉线的检修。
二、编制依据《接触网安全工作规程》和《接触网运行检修规程》铁运[2007]69号文、铁道部经济规划研究院铁路工程施工技术指南TZ10208-200,朔黄铁路发展有限责任公司企业标准。
三、准备工作1.安全防护:计划申报、工作票签发与审核、预想会、停电作业、作业结束等工作及安全措施,执行朔黄铁路《接触网停电作业标准》;“V”型天窗作业时注意与相邻带电线路距离,并做好行车防护防护。
2.人员组织:操作人员2-4人。
作业监护、行车防护、接挂地线、地面辅助人员由工作领导人在单次作业中进行安排。
3.工器具:个人工具、皮尺、丁字尺、水平尺、铁锹、钢丝刷、25mm毛刷等(其它工具根据需要确定)。
4.材料:绑扎线、UT线夹、黄油、红漆、破布。
5.资料:支柱检修记录、接触网平面图布置图。
四、质量标准1.支柱位置(1)支柱的侧面限界应符合规定,允许误差+100mm、-60mm,不得小于《技规》规定的限值。
(2)每组软横跨两支柱中心的连线应垂直于正线,偏角不大于3°;每组硬横跨两支柱中心的连线应垂直于正线,偏角不大于2°。
(3)支柱应尽量设在侧沟限界以外,若客观条件限制必须设在侧沟中,则应留有排水通道,支柱根部应用砂浆砌石加固。
支柱埋设深度应符合设计要求,允许误差±100mm。
2.钢筋混凝支柱本体(1)横腹杆式钢筋混凝土支柱表面应光洁、平整。
横腹板破损应及时修补,翼缘破损和露筋(不超过两根且长度不大于400mm者)应及时修补;露筋达两根以上但不超过4根且长度不超过400mm者可以修补后降级使用;露筋超过4根或者露筋长度超过400mm者,均应及时更换。
(2)支柱翼缘不得有横向、斜向和纵向裂纹。
工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
基础检验批质量验收记录编号:10010101□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
混凝土支柱检验批质量验收记录编号:10010201□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
钢柱检验批质量验收记录编号:10010202□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
地线及接地极检验批质量验收记录编号:10010203□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
拉线检验批质量验收记录编号:10010204□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
软横跨检验批质量验收记录编号:10010205□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
标志牌及支柱号码牌检验批质量验收记录编号:10010206□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
腕臂结构检验批质量验收记录编号:10010301□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
定位装置检验批质量验收记录编号:10010302□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
承力索检验批质量验收记录编号:10010303□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
接触线检验批质量验收记录编号:10010304□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
吊弦及吊索检验批质量验收记录编号:10010305□□□□工程报验申请表(TA8)注:本表一式3份,承包单位2份,项目监理机构1份。
基础检验批质量验收记录表(I)基础检验批质量验收记录表(II)10020201 □□□□10020201 □□□□10020203 □□□□拉线检验批质量验收记录表腕臂装配检验质量验收记录表单位工程名称 分部工程名称分项工程名称 施工单位施工作业人员 质量责任登记补偿装置检验批质量验收记录表10020301 □□□□ 验收部位 项目负责人监理工程师10020302口□□口施工作业人员质量责任登记监理工程师监理单位验收结论10020401 □□□□10020402OOOO10020501 □□□□10020502OOOO施工作业人员质量责任登记监理工程师监理单位验收结论吊弦及弹性吊索检验批质量验收记录10020503口□□口施工作业人员质量责任登记监理工程师监理单位验收结论接触悬挂检验批质量验收记录表10020504OOOO电线连接检验批质量验收记录表10020505OOOO线岔检验批质量验收记录表10020506口□□口施工作业人员质量责任登记监理工程师监理单位验收结论10020601 □□□□10020602口□□口分段绝缘器检验批质量验收记录表10020603口□□口锚段关节式电分相检验批质量验收记录表10020604OOOO附加悬挂检验批质量验收记录表10020701 □□□□接触网接地及回流引线检验批质量验收记录表10020702OOOO供电电缆检验批质量验收记录表10020703口□□口标志牌、支柱号码检验批质量验收记录表10020801 □□□□接触网静态检测检验批质量验收记录表10020901 □□□□。
接触网支柱(zhīzhù)基础施工(shī gōng)作业指导书1 适用范围本作业(zuòyè)指导书适用(shìyòng)于合肥(hé féi)枢纽一标4分部桥面接触网支柱基础施工。
2 作业准备2.1技术准备2.1.1 防护墙已经浇注完成,并且遮盖板安装已经完成。
2.1.2 线路中心线和螺栓组红心间距复测复测架设完成的预制箱梁以及连续梁和现浇梁的线路中心线,并复测螺栓组中心到线路中心线的距离。
2.1.3混凝土及原材料试验混凝土采用与梁体相同的C50高性能混凝土;混凝土原材料和钢筋已经进场,并且经过试验和报验合格。
2.2机械设备基本配备主要机械设备:8m3混凝土运输车1台,混凝土输送泵1台,混凝土布料机1台、200KW发电机1台。
辅助设备:混凝土插入式振捣棒3个、3t叉车1台、水准仪1台、电焊机1台、空压机1台。
2.3人员基本配备现场调度1名、司机3名、起重信号指挥1名、电工1名、技术员2名、质检员1名、试验员2名、专职安全员1名、电焊工1名、施工作业人员30~50名。
3技术要求3.1桥面附属设施接触网支柱基础为C50高性能混凝土,在施工前混凝土配合比经过审批,并根据理论配合比确定施工配合比。
3.2混凝土必须全部在搅拌站几种搅拌,适用混凝土运输车运输到施工现场。
3.3螺栓组中心距与线路中心的距离符合不小于3.15m。
4施工程序与工艺流程桥面附属设施接触网支柱基础为与梁体相同的C50高性能混凝土,施工工艺过程为模板工序和混凝土工序。
施工工艺流程图见图4。
图4 接触网支柱(zhīzhù)基础施工工艺流程图4.1模板(múbǎn)工序安装模板前应对模板进行全面检查,平整度是否合格、有无弯曲变形,检查合格后,进行打磨和刷油处理。
每段模板两端底部的混凝土应为标准标高(否则应进行切割打磨或打砂浆(shājiāng)垫层),保证模板顶面即为混凝土标高面,易于混凝土顶面压实、收光、抹平。

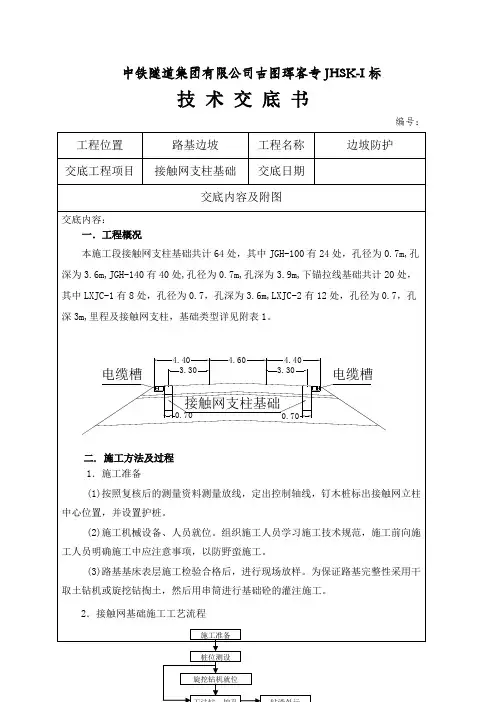

中铁隧道集团有限公司吉图珲客专JHSK-I 标技术交底书编号:工程位置 路基边坡 工程名称 边坡防护交底工程项目接触网支柱基础交底日期交底内容及附图交底内容:一.工程概况本施工段接触网支柱基础共计64处,其中JGH-100有24处,孔径为0.7m,孔深为3.6m,JGH-140有40处,孔径为0.7m,孔深为3.9m,下锚拉线基础共计20处,其中LXJC-1有8处,孔径为0.7,孔深为3.6m,LXJC-2有12处,孔径为0.7,孔深3m,里程及接触网支柱,基础类型详见附表1。
二. 施工方法及过程 1.施工准备(1)按照复核后的测量资料测量放线,定出控制轴线,钉木桩标出接触网立柱中心位置,并设置护桩。
(2)施工机械设备、人员就位。
组织施工人员学习施工技术规范,施工前向施工人员明确施工中应注意事项,以防野蛮施工。
(3)路基基床表层施工检验合格后,进行现场放样。
为保证路基完整性采用干取土钻机或旋挖钻掏土,然后用串筒进行基础砼的灌注施工。
2.接触网基础施工工艺流程4.40 4.604.40电缆槽接触网支柱基础电缆槽3.303.300.700.703.1测量放样按照复核后的测量资料测量放线,定出控制轴线,钉木桩标出接触网立柱中心位置,并设置护桩。
3.2浇筑锁口根据测量组放出的锁口位置,施工作业班组立模板,绑扎锁口钢筋,并浇筑混凝土。
锁口高度为0.2m ,钢筋为Φ10,箍筋间距为10cm,主筋间距为10cm 。
3.3开挖孔桩孔桩开挖采用人工挖孔,边钻边清碴,钻孔深度和垂直度应符合该型号基础的设计和技术规范要求;钻孔时自卸车汽车配合运输弃碴土,不得污染路基级配碎石表面,钻出碴及时从路基上运走,根据现场岩层条件做护壁。
3.4清孔施工作业班组根据测量交底进行挖孔,开挖到孔底时,清理孔内松散的土渣、石渣。
3.5垫层浇筑垫层厚度为0.1m,垫层采用C10混凝土浇筑。
浇筑时必须振捣到位。
3.6钢筋制作,绑扎及下钢筋笼施工前清除钢筋上的油污、浮锈等杂物,按设计要求进行钢筋绑扎,绑扎钢施工准备 桩位测设 旋挖钻机就位干法钻、挖孔 成孔检查 安装串筒、立模灌注砼 养生 砼拌和 砼运输预埋件安装 钻渣外运质量检验钢筋笼安装 钢筋笼加工筋的铁丝头应推入骨架内侧,不得深入保护层内。

接触网检验批质量验收接触网检验批质量验收本用于接触网检验批的质量验收,旨在确保接触网工程的质量达到标准要求。
本将详细说明验收的流程、标准和要求,以便准确评估接触网工程的质量。
1. 验收前准备工作1.1 确定验收的范围和内容详细列出接触网工程的范围和内容,包括工程部位、施工要求、材料和设备规格等。
1.2 验收人员组成确定参预验收的人员,包括项目经理、设计师、监理工程师等。
1.3 验收工具和设备准备准备验收所需的工具和设备,包括测量工具、测试设备等。
2. 验收流程2.1 材料验收按照规定的标准对接触网工程所使用的材料进行验收,包括铜导线、支架、绝缘子等。
2.2 设备验收对接触网工程所使用的设备进行验收,包括牵引变电所、集电弓等。
2.3 施工验收对接触网工程的施工质量进行验收,包括支柱、导线固定、接头等。
2.4 安全验收对接触网工程的安全措施进行验收,包括防护网、接地措施等。
2.5 环境验收对接触网工程的环境影响进行验收,包括噪音、振动等。
3. 验收标准和要求3.1 材料验收标准根据相关规范和标准,对接触网工程的材料进行验收,确保其符合质量要求。
3.2 设备验收标准根据相关规范和标准,对接触网工程的设备进行验收,确保其性能和功能符合要求。
3.3 施工验收标准根据相关规范和标准,对接触网工程的施工质量进行验收,确保其符合标准要求。
3.4 安全验收标准根据相关安全规定,对接触网工程的安全措施进行验收,确保其符合安全要求。
3.5 环境验收标准根据相关环境保护要求,对接触网工程的环境影响进行验收,确保其对环境的影响符合标准要求。
4. 验收结果评定根据实际验收情况和标准要求,对接触网工程进行评定,确定其合格与否。
5. 验收报告和记录撰写详细的验收报告,记录验收过程中的关键信息和发现的问题,并提出相应的处理措施。
附件:1. 接触网工程施工图纸2. 接触网材料验收记录表3. 接触网设备验收记录表4. 接触网施工验收记录表5. 接触网安全验收记录表6. 接触网环境验收记录表法律名词及注释:1. 施工质量标准:指根据相关法律法规和规范要求,对施工质量进行评定的标准。

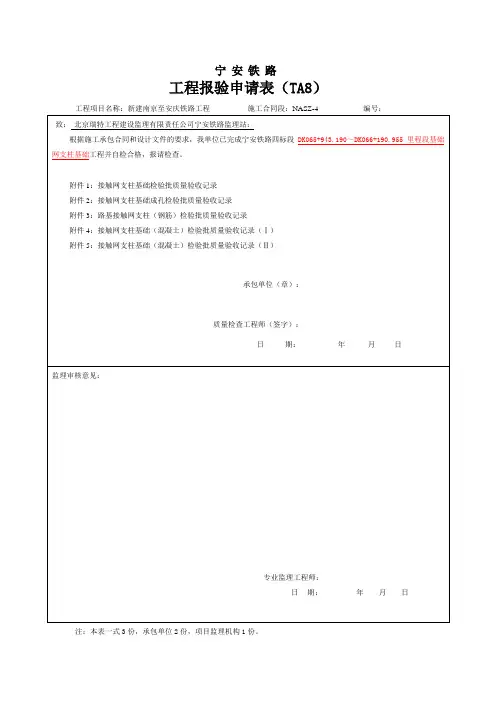

宁安铁路工程报验申请表(TA8)工程项目名称:新建南京至安庆铁路工程施工合同段:NASZ-4 编号:致:北京瑞特工程建设监理有限责任公司宁安铁路监理站:根据施工承包合同和设计文件的要求,我单位已完成宁安铁路四标段DK065+943.190~DK066+190.955里程段基础网支柱基础工程并自检合格,报请检查。
附件1:接触网支柱基础检验批质量验收记录附件2:接触网支柱基础成孔检验批质量验收记录附件3:路基接触网支柱(钢筋)检验批质量验收记录附件4:接触网支柱基础(混凝土)检验批质量验收记录(Ⅰ)附件5:接触网支柱基础(混凝土)检验批质量验收记录(Ⅱ)承包单位(章):质量检查工程师(签字):日期:年月日监理审核意见:专业监理工程师:日期:年月日注:本表一式3份,承包单位2份,项目监理机构1份。
宁安铁路接触网支柱基础检验批质量验收记录[路基相关工程] 01015801口口口口单位工程名称DK065+943.190~DK066+190.955里程段路基分部工程名称接触网支柱基础分项工程名称接触网支柱基础验收部位DK065+943.190~DK066+190.955里程段路基接触网支柱基础施工单位中铁十七局集团项目负责人刘新福施工质量验收标准名称及编号《高速铁路路基工程施工质量验收标准》(TB 10751-2010)施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1 基坑开挖第13.3.3条采用人工与机械配合开挖,不影响路基安全,开挖方法符合设计和施工技术方案要求。
2基础混凝土表面与路基表面的衔接第13.3.4条基坑全部用混凝土灌注密实后,支柱基础表面与路基表面衔接平顺,符合设计要求。
3混凝土配合比、施工质量、强度等级第13.3.5条施工配合比报告1份,编号:NASZ-SQJ0-TPB-034,合格。
试验报告编号:XXX,强度为XX MPa符合设计要求。
施工质量符合设计要求。
4预埋件的数量、位置、型号和综合接地第13.3.6条预埋件的数量、位置、型号和综合接地符合设计要求。
新建 xxx至xxx铁路西安至江油段(陕西境内)
接触网支柱基础检验批量验收记录表(Ⅰ)
[ 接触网支柱基础 ] 02015801□□□□单位工程名称路基工程
分部工程名称接触网支柱基础
分项工程名称接触网支柱基础验收部位
施工单位项目负责人
施工质量验收标准名称及编号《铁路混凝土工程施工质量验收标准》TB10424-2010
施工质量验收标准的规定
监理单位施工单位检查评定记录
验收记录
1 混凝土设计配合比第6.3.1 条
2 原材料称量允许偏差第6.4.1 条
3 砂、石含水率测试第6.4.2 条
主
控 4 坍落度第6.4.3 条
项
5 含气量第6.4.4 条
目
6 入模温度第6.4.5 条
7 与邻介质温差第6.4.6 条
8 施工缝留置位置、连接形式第6.4.7 条
9 已硬化混凝土表面处理第6.4.8 条
施工作业人员
质量责任登记
施工单位检查专职质量检查员:
分项工程技术负责人:评定结果
分项工程负责人:
监理单位验收结论监理工程师:。
石济铁路客运专线
接触网支柱基础模板及支架(安装)检验批质量验收记录表(Ⅰ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础钢筋(原材料及加工) 检验批质量验收记录表(Ⅰ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础钢筋(连接及安装)检验批质量验收记录表(Ⅱ)
[桥面附属设施]
石济铁路客运专线
接地电阻测试记录表
石济铁路客运专线
接触网支柱基础混凝土(原材料)检验批质量验收记录表(Ⅰ)
[桥面附属设施]
接触网支柱基础混凝土(配合比和施工)工程检验批质量验收记录表(Ⅱ)
[桥面附属设施]
混凝土现场浇筑记录表
接触网支柱基础混凝土(结构外观和尺寸偏差)检验批质量验收记录表(Ⅲ)
[桥面附属设施]
石济铁路客运专线
接触网支柱基础混凝土(养护和强度)检验批质量验收记录表(Ⅳ)
[桥面附属设施]
石济铁路客运专线混凝土成品养护记录表
石济铁路客运专线
接触网支柱基础模板及支架(拆模)检验批质量验收记录表(Ⅱ)
[桥面附属设施]。
合武线接触网施工质量验收标准本标准依据《铁路电力牵引供电工程施工质量验收标准》(TB10421—2003)及《客运专线铁路电力牵引供电工程施工质量验收暂行标准》(铁建设[2006]167号)进行编制.一、基础1.1运达现场的水泥、砂、石料、钢筋,应按批次进行检验,质量应符合国家标准并应与所配制混凝土的等级相适应.1.2在同条件养护下,基础(含拉线基础)的混凝土试块的抗压极限强度不得小于设计值.1.3基础(含拉线基础)的位置应符合设计要求,同一组硬横跨两基础连线应垂直于车站正线,偏差不应大于2°.1.4同一组硬横跨实心基础底面高程应相等,相对误差不超过50㎜,硬横跨两实基础间距应符合横梁跨长的要求,施工偏差±20㎜且每个实心基础的位置符合侧面限界要求.1.5线路两侧和线路中间的基础顶面应高出路肩面100-200㎜,低于相邻轨面200-600㎜,站台及硬化路肩上的基础面应高于站台面100㎜,允许偏差±30.拉线基础高于路肩面100㎜,施工偏差±20㎜.1.6基础表面平整、棱角完整,无漏浆、露筋等现象.1.7基础外形尺寸、地脚螺栓外露长度、间距允许偏差应符合表1.1的规定,拉线基础排水面的尺寸应符合要求,并保证排水面顶点距锚杆环内沿的距离不小于100㎜.二、桥钢柱、拉线锚栓及隧道进入杆2.1 桥钢柱、拉线锚栓及隧道埋入杆的规格型号应符合设计要求.2.2 桥钢柱、拉线锚栓及隧道埋入杆灌注应牢固可靠,砂浆强度符合设计要求,在标准养护条件下,任一组试块的抗压极限强度不得小于设计值。
2.3 桥钢柱、拉线及隧道膨胀和粘结式锚栓,其粘结剂类别、规格应符合设计要求。
2.4 桥钢柱、拉线及隧道膨胀和粘结式锚栓的锚固抗拔力应小于设计值。
2.5 桥钢柱预埋螺栓与线路中心线的距离应满足设计要求,允许偏差为+50mm。
2.6 桥钢柱锚栓螺纹完好,拉线和隧道锚栓埋入杆无锈蚀,砂浆表面平整、无脱落现象。
接触网检验批最新-3引言接触网是铁路运输中不可或缺的组成部分。
为了保障运输安全和效率,接触网的检验和维护是至关重要的。
本文将介绍最新的接触网检验批最新-3标准。
标准概述接触网检验批最新-3标准是指对铁路接触网进行定期检查和维护的标准,目的是确保铁路运输的安全和顺畅。
该标准要求在接触网的使用寿命期间进行多次巡查和检查,其中包括以下几个方面:1.安全测试2.质量验收3.维护管理4.巡视检查安全测试安全测试是指对接触网的安全性进行全面检测,包括接触网的绝缘和导电性能、基础工程和固定设施的稳定性测试等。
安全测试的主要目的是确保接触网的安全和稳定性,同时保障行车的安全和乘客的安全。
质量验收质量验收是指对接触网构件和配件的质量进行检查和测试,包括检查接触网的焊接、固定、防腐和防锈等各项工作。
质量验收的主要目的是确保构件和配件质量优良,确保安装可靠性和长期使用效果。
维护管理维护管理是指对接触网的维修、更换和升级等工作进行管理和计划,包括实施应急维护、日常巡检和预防性维护等。
维护管理的主要目的是确保接触网在稳定使用的同时也能够有效地进行维护和管理。
巡视检查巡视检查是指对接触网的全线和局部进行巡检,包括检查接触网的断线、磨损和锈蚀等问题。
巡视检查的主要目的是排查问题和隐患,及时发现和解决问题,确保接触网的可靠性和有效性。
接触网检验批最新-3标准是当前铁路运输领域的一个重要标准。
通过对接触网的安全测试、质量验收、维护管理和巡视检查等工作的规范和标准化,可以提高接触网的可靠性和安全性,进而保障铁路运输的安全和顺畅。
接触网分部工程、分部工程、分项工程和检验批的划分及编号(接触网单位工程编号1002)
基础检验批质量验收记录表(I)
基础检验批质量验收记录表(II)
□□□□
□□□□
10020201□□□□
10020201□□□□
10020203□□□□
拉线检验批质量验收记录表
腕臂装配检验质量验收记录表
10020302□□□□
10020401□□□□
10020402□□□□
10020501□□□□
10020502□□□□
吊弦及弹性吊索检验批质量验收记录
10020503□□□□
接触悬挂检验批质量验收记录表
10020504□□□□
电线连接检验批质量验收记录表
10020505□□□□
线岔检验批质量验收记录表
10020506□□□□
开关检验批质量验收记录表
10020601□□□□
避雷器检验批质量验收记录表
10020602□□□□
分段绝缘器检验批质量验收记录表
10020603□□□□
锚段关节式电分相检验批质量验收记录表
10020604□□□□
10020701□□□□
10020702□□□□
供电电缆检验批质量验收记录表
10020703□□□□
标志牌、支柱号码检验批质量验收记录表
10020801□□□□
接触网静态检测检验批质量验收记录表
10020901□□□□。
/thread-553-1-1.html 转贴铁路电力牵引供电工程施工质量验收标准 5 接触网51一般规定511接触网工程施工前应按设计文件对支柱杆位进行定测并应符合下列规定1 纵向测量应以正线钢轨为依据从设计规定的起测点或1号、2号道岔开始。
杆位因地形、地物需调整跨距以避让时跨距调整幅度为设计跨距的-21m调整后的距距不得大于设计允许最大跨距2 站场横向测量中同组软横跨支柱、硬横梁支柱中心的连线应与正线中心线垂直3 隧道口的起测点为隧道口顶部水平线与线路中心线的交点对隧道悬挂点、定位点测量定位时遇有隧道伸缩缝不同断面接缝石缝或明显渗水、漏水的地方应避开悬挂点跨距可在1-2m的范围内调整但调整后的跨距不得大于设计允许值。
4 桥支柱垂直线路中心线应吻合墩台中心线。
512基坑开挖前施工单位应进行基坑坑形设计并按其施工。
坑形设计应包含拉线锚板坑。
基坑开挖后地质情况与设计不符时应及时与设计、监理联系共同确认变更施工应严格执行变更设计。
513混凝土搅拌和灌注以及直埋基础的回填应符合下列规定1 严格掌握水灰比和配合比。
2 在厚大无筋或稀疏配筋的结构中灌注混凝土时填入片石的数量不应大于混凝土结构体积的25。
3 混凝土各种配料的拌和要均匀灌注混凝土时宜连续进行如必须间断对不掺外加剂的混凝土间歇时间不宜超过2h。
基础的灌注应水平分层进行逐层捣实。
杯形基础应连续浇制一次成形。
4 基础回填土每回填03m厚的土层夯实一次。
5 按设计规定横卧板和底板横卧板应密贴支柱不得有空隙及夹土。
514杯形基础连续浇筑一次成形。
同一组硬横跨的两个基础先浇筑完一个再以该基础基准检查、校核相对应的另一个基坑位置确认无误后再浇筑。
515 承力索、接触线宜采用恒张力架设承力索张力23kN接触线张力34 kN。
新建接触网在架设后应进行超拉或其他措施以克服新线蠕变引起的初伸长。
超拉完毕后方可进行悬挂安装。
516支柱装配计算用原始数据的测量应在附加悬挂架设完成后进行。
接触网验收标准一、在接触网工程交接的同时,施工单位应向运营部门交付下列电子版(1、2、3项)和书面竣工资料:(1)竣工工程数量表。
(2)接触网供电分段示意图。
(3)接触网车站、区间平面布置竣工图。
(4)接触网装配图、设备零件图及安装曲线,接触线磨耗换算表。
(5)工程施工记录(含隐蔽工程记录和确认后的轨面标准线、侧面限界、外轨超高记录)。
(6)设备试验报告。
(7)主要设备、零部件、金具、器材的技术规格、合格证、出厂试验记录、使用说明书;对在产品上显示不出工厂标志的器材(例如各种线索),应按生产厂家列出具体安装地点。
(8)设计变更通知书。
(9)跨越接触网的架空线路(主要包括架空线路位置、电压等级、导线高度、规格型号、产权单位及联系方式等)和跨线桥(主要包括跨线桥位置、最近的桥墩距线路中心的距离,跨线桥净高、接触网带电部分距跨线桥最小距离、产权单位及联系方式等)有关资料。
在接触网投入运行时,牵引供电设备管理单位要建立起正常的生产秩序,制定各项原始记录和报表,并按时填报。
牵引供电设备管理单位技术主管部门应有下列技术文件和资料:(1)第一条规定的竣工资料。
(2)承力索、接触线的技术规格和接触线磨耗换算表。
(3)接触网零部件的技术条件、试验方法及图册。
(4)接触网有关标准(部标和国标)。
(5)部、局颁发的有关规章和牵引供电设备管理单位自定的有关制度、办法和措施。
(6)与相关单位的设备分界协议。
(7)管内各车间、工区之间的设备分界及设备中各工种分工的规定。
(8)轨面标准线(俗称“红线”)测量记录。
(9)管内设备大修设计文件、设计审查意见及竣工报告。
上述资料如有新文件下发,按新文件执行!1 一般规定1.1接触网工程施工前应按设计文件对支柱杆位进行定测,并应符合下列规定:(1)纵向测量应以正线钢轨为依据,从设计规定的起源点或1号、2号道岔开始。
杆位因地形、地物需调整跨距以避让时,跨距调整幅度为设计跨距的-2--+1m,调整后的跨距不得大于设计允许最大跨距;(2)站场横向测量中,同组软横跨支柱、硬横梁支柱中心的连线应与正线中心线垂直;(3)隧道口的起测点,为隧道口顶部水平线与线路中心线的交点;对隧道悬挂点、定位点测量定位时,遇有隧道伸缩缝,不同断涌接缝,石缝或明显渗水、漏水的地方应避开;悬挂点跨距可在+1——-2m的范围内调整,但调整后的跨距不得大于设计允许值。
接触网支柱质量验收本文档旨在介绍《接触网支柱质量验收》的目的和重要性。
接触网支柱质量验收是为了确保接触网系统的安全运行和可靠性。
通过对接触网支柱的质量进行验收,可以排除潜在的质量问题,保证支柱的稳定性和耐久性,从而维护铁路运营的正常进行。
接触网支柱在铁路运营中起到关键的作用。
其质量问题可能导致接触网系统的故障和事故,对列车安全和运营稳定性产生严重影响。
因此,进行接触网支柱质量验收是保障铁路安全和顺畅运行的重要环节。
验收过程中需要充分考虑接触网支柱的各项技术规范和标准要求,对支柱的外观、材料、制造工艺、尺寸精度、安装等方面进行全面检查。
只有当支柱符合相关规定,具备所需的质量和性能能力时,方可通过验收,以确保其可靠性和安全性。
接触网支柱质量验收的实施,对于提高接触网系统的整体运行质量、保障列车运行安全和提升铁路交通运输效率具有重要意义。
本文档旨在说明《接触网支柱质量验收》的具体标准和要求。
支柱结构验收标准支柱材料:验收支柱材料的种类、规格、质量等是否符合要求。
支柱制作:验收支柱的制作工艺、工艺规范、焊接质量等是否符合要求。
支柱安装:验收支柱的安装位置、高度、固定方式等是否符合要求。
支柱涂装:验收支柱的涂装质量、涂层厚度、防腐性能等是否符合要求。
支柱电气性能验收标准支柱绝缘电阻:验收支柱绝缘电阻是否符合要求,确保线路稳定性和安全性。
支柱接地电阻:验收支柱接地电阻是否符合要求,确保接地效果良好。
支柱导电性能:验收支柱导电性能是否稳定、可靠,保证电流传输的正常进行。
支柱外观质量验收标准支柱表面:验收支柱表面的光洁度、平整度、无明显缺陷等是否符合要求。
支柱标识:验收支柱标识的清晰度、准确性、规范性等是否符合要求。
支柱连接:验收支柱连接处的紧密性、稳固性等是否符合要求。
支柱安全性验收标准支柱结构强度:验收支柱的承载能力、抗风能力等是否符合安全要求。
支柱稳定性:验收支柱的抗倾覆、抗震能力等是否符合安全要求。
支柱绝缘性能:验收支柱的绝缘性能是否符合要求,确保电力系统的安全运行。
接触网检验批质量验收表格基础检验批质量验收记录表说明主控项目1.桥钢柱、拉线锚栓及隧道埋入杆的规格型号应符合设计要求。
检验数量:施工单位全部检查;监理单位全部检查隧道下锚埋入杆、拉线锚栓,抽检桥钢柱和隧道定位埋入杆不少于10%。
检验方法:观察检查。
监理单位旁站监理。
2.桥钢柱、拉线锚栓及隧道埋入杆灌注应牢固可靠,砂浆强度符合设计要求,在标准养护条件下,任一组试块的抗压极限强度不得小于设计值。
检验数量:施工单位每300组锚栓、埋入杆作一组试块,数量不足300作一组。
监理单位见证取样抽取数量不少于一组。
检验方法:施工单位试验;监理单位检查试块的抗压极限强度试验报告。
3.桥钢柱、拉线及隧道膨胀和粘结式锚栓,其粘结剂类别、规格应符合设计要求。
检验数量:施工单位全部检查;监理单位抽查不少于20%。
检验方法:检查出厂证明、合格证。
4.桥钢柱、拉线及隧道膨胀和粘结式锚栓的锚固抗拔力应不小于设计值。
检验数量:施工单位全部检查;监理单位抽查不少于20%。
检验方法:尺量检查,进行锚栓抗拔力抽检试验。
5.桥钢柱预埋螺栓与线路中心线的距离应满足设计要求,允许偏差为+50,0 mm。
检验数量:施工单位、监理单位全部检查。
检验方法:用丁字尺、钢卷尺测量检查。
一般项目1.桥钢柱锚栓螺纹完好,拉线和隧道锚栓埋入杆无锈蚀。
砂浆表面平整、无脱落现象。
检验数量:施工单位全部检查。
检验方法:观察检查。
2.桥钢柱、拉线锚栓,隧道埋入杆灌注施工允许偏差应符合下表的规定。
桥钢柱、拉线锚栓、隧道埋入杆位置及灌注允许偏差检验数量:施工单位全部检查。
检验方法:观察、测量检查。
3.桥钢柱预留基础顶面高程应满足设计要求,允许偏差为±50 mm。
检验数量:施工单位全部检查。
检验方法:用丁字尺、钢卷尺测量。
4.桥钢柱预埋螺栓顺线路方向中心线应与线路中心线平行,垂直线路方向中心线应与线路中心线垂直,两个方向的允许偏差均不大于3°。
螺栓呈竖直状态,螺栓外露长度、螺栓间距应符合下表的规定。
第十八章支柱、下锚拉线及基础检修作业指导书一、适用范围本作业指导书适用于接触网支柱、下锚拉线及基础检修作业。
二、作业准备1.人员准备作业组人员不少于3人2.机具材料3.仪器仪表4.劳保用品序号工具名称型号单位数量备注1安全帽-顶32安全带双钩根1三、质量标准1.支柱位置。
支柱跨距符合设计要求,一般不大于55米,误差±500mm。
200km/h及以上有碴高速铁路,接触网支柱侧面限不应小于3.1m,允许误差+50mm、-0mm;站场内困难条件下直线地段不小于2.5m,站场内仅动车走行区段考虑工务拔道裕留量40mm,不小于2.19。
曲线区段接触网支柱侧面限界应相应加宽,其加宽度计算公式如下:曲线内侧加宽度:曲线外侧加宽度:侧面限界:2440——最基本侧面限界;Hx——支柱侧面限界;R——设计线路的曲线半径;H——接触线对轨面的高度;h——外轨超高值2.支柱本体钢柱:支柱本体不得弯曲、扭转、变形,各焊接部分不得有裂纹、开焊;表面热镀锌层剥落面积不得超过5%。
混凝土支柱:支柱本体不得有横向裂纹,混凝土与法兰盘底座连接部分不应有开裂现象。
混凝土支柱本体支柱法兰盘底座3.支柱倾斜率。
(1)支柱横线路面应垂直于线路中心线,允许偏差不应大于2度。
(2)单腕臂、双腕臂和中心锚结支柱顺线路方向应直立,允许斜率为±2‰;横线路方向,允许向受力反向的倾斜率为5‰。
顺线路方向民横线路方向(3)硬锚锚柱横线路方向,向受力反向的倾斜率为0~5‰,顺线路方向,向下锚拉线侧倾斜率为0~5‰。
(4)补偿下锚柱横线路方向,向受力反向的倾斜率为0~5‰。
下锚柱横线路方向(5)曲线内侧的支柱、装设开关的支柱、双边悬挂的支柱、硬横跨支柱、均应直立,允许向受力的反向倾斜,其倾斜率不超过5‰。
(6)接触网各种支柱,均不得向线路侧和受力方向倾斜。
4.支柱基础支柱基础面应高出地面。
基础帽完整无破损、无裂纹,支柱根部和基础周围应保持清洁,不得有积水和杂物。
