电气进度计划横道图
- 格式:doc
- 大小:44.50 KB
- 文档页数:1

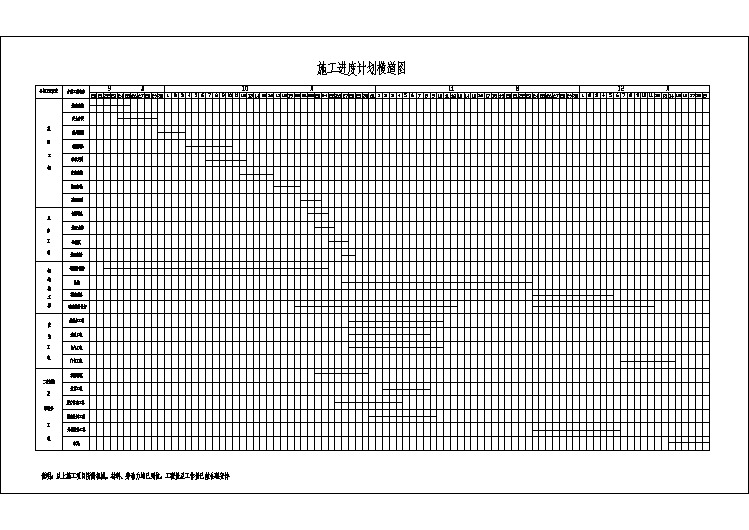

整套施工进度计划网络图、横道图、平面图及相关附表分部分项工程名称工程量放样钉设龙门板/机械开挖土方2000m 3人工修整土方/浇灌垫层混凝土20m3分中放样弹线/柱基模板安装450m2地网柱基钢筋安装15t柱基础混凝土浇灌530m3拆模板及再次分中/短柱的模板安装150m2浇灌短柱混凝土12m3拆模及清理基底/组织基础结构验收/对基础混凝土养护/基础土方回填夯实1450m 3地梁模板安装430m3地梁钢筋安装11t 地梁混凝土浇灌23m3基础分部工程施工进度计划表计划天数施工进度备注46810121416182022242628303234363840 2142113231111173321分部分项名称工程量一层结构工程模板 1600m2钢筋 22t 砼 145m3二层结构工程模板 1400m2钢筋 20t 砼 135m3三层结构工程模板 1400m2钢筋 20t 砼 135m3四层结构工程模板 1400m2钢筋 20t 砼 135m3五层结构工程模板 1400m2钢筋 20t 砼 135m3六层结构工程模板 1400m2钢筋 20t 砼 135m3七层结构工程模板 1400m2钢筋 20t 砼 135m3屋面梯盖水箱模板 200m2钢筋 4t 砼 13m3一层填充砖墙内墙 25m3、外墙 18m3二层填充砖墙内墙 75m3、外墙 20m3三层填充砖墙内墙 75m3、外墙 20m3四层填充砖墙内墙 75m3、外墙 20m3五层填充砖墙内墙 75m3、外墙 20m3六层填充砖墙内墙 75m3、外墙 20m3七层填充砖墙内墙 75m3、外墙 20m3屋面栏杆栏板混凝土8m3、砌体 8m3楼层栏杆栏板混凝土30m3、砌体 458m3主体结构验收计划天数888888875777777810主体分部工程施工进度计划表施工进度05101520253035404550556065707580859095100105110115120注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100 天。
