基坑支护工程量汇总(根据设计图纸计算)
- 格式:doc
- 大小:27.50 KB
- 文档页数:1
【例题】根据《建设工程工程量清单计价规范》(GB 50500-2013),土石方工程中,建筑物场地厚度在±30cm以内的,平整场地工程量应()。
A.按建筑物自然层面积计算B.按建筑物首层建筑面积计算C.按建筑有效面积计算D.按设计图示厚度计算『正确答案』B『答案解析』本题考查的是土石方工程。
平整整场地工程量按设计图示尺寸以建筑物首层建筑面积以m2计算。
【例题】根据《建设工程工程量清单计价规范》(GB 50500-2013),当土方开挖底长≤3倍底宽,且底面积>150m2,开挖深度为时,清单项目应列为()。
A.平整场地B.挖一般土方C.挖沟槽土方D.挖基坑土方『正确答案』B『答案解析』本题考查的是土石方工程。
建筑物场地厚度≤±300mm 的挖、填、运、找平,应按平整场地项目编码列项,厚度>±300mm的竖向布置挖土或山坡切土应按一般土方项目编码列项;底宽≤7m,底长>3倍底宽为沟槽,底长≤3倍底宽、底面积≤150m2为基坑,超出上述范围则为一般土方。
【例题】某建筑工程挖土方工程量需要通过现场签证核定,已知用斗容量为的轮胎式装载机运土500车,则挖土工程量应为()。
正确答案』B『答案解析』本题考查的是土石方工程。
挖土工程量=×500/=(m3)。
【例题】根据《建设工程工程量清单计价规范》(GB 50500-2013),关于土方的项目列项或工程量计算正确的为()。
A.建筑物场地厚度为350mm的挖土应按平整场地项目列项B.挖一般土方的工程量通常按开挖虚方体积计算C.基础土方开挖需区分沟槽、基坑和一般土方项目分别列项D.冻土开挖工程量需按虚方体积计算『正确答案』C『答案解析』本题考查的是土石方工程。
选项A错误,厚度>±300mm的竖向布置挖土或山坡切土应按一般土方项目编码列项;选项BD错误,土方体积应按挖掘前的天然密实体积计算。
【例题】根据《建设工程工程量清单计价规范》(GB 50500-2013),关于管沟土方工程量计算的说法,正确的有()。
第二章地基处理与基坑支护工程说明一、本章节定额包括地基处理与基坑与边坡支护两节。
二、地基处理1、换填垫层(1)换填垫层项目适用于软弱地基挖土后得换填材料加固工程。
(2)换填垫层夯填灰土就地取土时,应扣除灰土配比中得黏土。
2、强夯地基(1)强夯定额综合了各夯得布点、程序与间隔距离。
(2)强夯定额已综合强夯机具得规格与数量、强夯得锤、钩架等材料摊销费。
(3)设计要求在夯坑内填充级配碎石,不论就地取材或由场外运碎石填坑,其填运材料费用另行计算。
(4)设计要求设置防震沟时,按设计要求另行计算。
(5)若遇地下水位高,夯坑内需用水泵抽水得,抽水费用另行计算。
(6)强夯定额不包括强夯前得试夯工作与夯后检验强夯效果得测试工作,如有发生另行计算。
(7)强夯置换:套用强夯定额,材料含量按实调整,人工、机械乘以1、3系数。
3、碎石桩与砂石桩得充盈系数为1、3,损耗率为2%。
实测砂石配合比及充盈系数不同时可以调整。
其中,沉管灌砂石桩除了上述充盈系数与损耗率外,还包括级配密实系数1、334。
4、水泥搅拌桩(1)深层水泥搅拌桩:①深层水泥搅拌桩项目已综合了正常施工工艺需要得重复喷浆(粉)与搅拌。
空搅部分按相应项目得人工及搅拌桩机台班乘以系数0、5计算。
②水泥搅拌桩得水泥掺入量按加固土重(1800kg/m³)得13%考虑,如设计不同时,按每增减1%项目计算。
③深层水泥搅拌桩项目按1喷2搅施工编制,实际施工为2喷4搅时,项目得人工、机械乘以系数1、43;实际施工为2喷2搅,4喷4搅时分别按1喷2搅、2喷4搅计算。
(2)双轴水泥搅拌桩、三轴水泥搅拌桩:①双轴水泥搅拌桩、三轴水泥搅拌桩定额中未包含导向沟得土方及置换出得淤泥外运费用,实际发生时另行计算。
②双轴水泥搅拌桩、三轴水泥搅拌桩项目水泥掺入量按加固土重(1800kg/m³)得18%考虑,如设计不同时,按深层水泥搅拌桩每增减1%项目计算;按2喷2搅施工工艺考虑,设计不同时,每增(减)1喷1搅按相应项目人工与机械费增(减)40%计算。

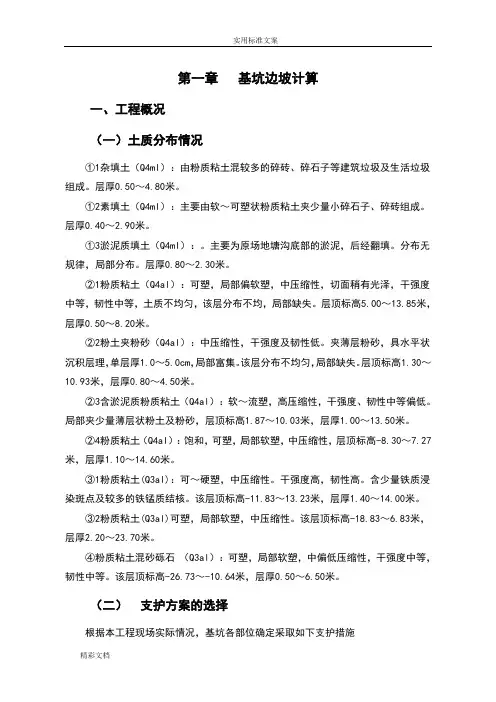

第一章基坑边坡计算一、工程概况(一)土质分布情况①1杂填土(Q4ml):由粉质粘土混较多的碎砖、碎石子等建筑垃圾及生活垃圾组成。
层厚0.50~4.80米。
①2素填土(Q4ml):主要由软~可塑状粉质粘土夹少量小碎石子、碎砖组成。
层厚0.40~2.90米。
①3淤泥质填土(Q4ml):。
主要为原场地塘沟底部的淤泥,后经翻填。
分布无规律,局部分布。
层厚0.80~2.30米。
②1粉质粘土(Q4al):可塑,局部偏软塑,中压缩性,切面稍有光泽,干强度中等,韧性中等,土质不均匀,该层分布不均,局部缺失。
层顶标高5.00~13.85米,层厚0.50~8.20米。
②2粉土夹粉砂(Q4al):中压缩性,干强度及韧性低。
夹薄层粉砂,具水平状沉积层理,单层厚1.0~5.0cm,局部富集。
该层分布不均匀,局部缺失。
层顶标高1.30~10.93米,层厚0.80~4.50米。
②3含淤泥质粉质粘土(Q4al):软~流塑,高压缩性,干强度、韧性中等偏低。
局部夹少量薄层状粉土及粉砂,层顶标高1.87~10.03米,层厚1.00~13.50米。
②4粉质粘土(Q4al):饱和,可塑,局部软塑,中压缩性,层顶标高-8.30~7.27米,层厚1.10~14.60米。
③1粉质粘土(Q3al):可~硬塑,中压缩性。
干强度高,韧性高。
含少量铁质浸染斑点及较多的铁锰质结核。
该层顶标高-11.83~13.23米,层厚1.40~14.00米。
③2粉质粘土(Q3al)可塑,局部软塑,中压缩性。
该层顶标高-18.83~6.83米,层厚2.20~23.70米。
④粉质粘土混砂砾石(Q3al):可塑,局部软塑,中偏低压缩性,干强度中等,韧性中等。
该层顶标高-26.73~-10.64米,层厚0.50~6.50米。
(二)支护方案的选择根据本工程现场实际情况,基坑各部位确定采取如下支护措施1、3#楼与4#楼地下室相邻处,地下室间距4.8m,基坑底高差5.0m,土质分布为○21、○22、○31土层,采取土钉墙支护的方式。
计价说明:1、综合单价包括但不限于材料费(除甲供材以外所需的材料)(含材料费场内外运输费(含二次及多次转运))、人工费、机械费(含机械进退场及场内外运输费等)、各种材料检测费及试验费、各种材料的损耗、运输费、采保费及卸车费、管线处理费、施工过程中遇到的各种障碍物的处理(不含人为障碍物(如地下管线、地下建筑物等)的处理)、边坡的修整、入岩增加费、本工程产生的土石方及余渣清运(外运距离综合考虑,运距包干),施工期间基坑的防渗、检修和维护费、技术处理费、合同工期内的赶工费、各种施工风险、技术措施费(包括特殊地质、雨季及异常气候施工措施费)、安全文明施工措施费、临时设施费及其它措施费、资料编制、包验收通过、管理费、利润及本合同虽未提及但承包人在完成本工程过程中必须支付的与本工程相关的其他费用;临水临电甲方只提供接驳点,接驳点在用地红线500以内;若接驳点超出用地红线500m外,超出用地红线500m以外的材料费用由甲方给予适当补偿,其他费用由乙方自行承担。
2、钢管桩、钢板桩、槽钢综合单价包括钢管、钢板、槽钢材料的租赁费(合同工期范围内);3、渣土外运包含人工费、材料费、机械费、乙方运至有关政府倾泻场所并负责办理有关必要的余泥排放手续及承担相关费用、运输车辆及道路清洁;处理交通问题及协调周边关系;包为完成本工程所需的所有费用并综合考虑在综合单价中,不单独计价;4、基坑支护施工排水措施费:按施工方案包干,包含施工期间基坑的降水、排水费用所有费用;5、基坑支护工程出图、评审费、专家论证费:包施工方案的深化设计、图纸审查费、专家论证费、包方案通过需向政府交纳的费用等,不纳入此范围。
6.灌注桩浇筑砼的扩散系数及损耗:施工单位报价时必须综合考虑扩散系数及损耗,结算不调整。
计算规则:1、预应力管桩:预应力管桩按不同桩外径不同壁厚以延长米计算。
送桩、接桩(含材料)及接桩损耗部分不计算,已在综合单价中考虑。
(1)、预制管桩计算规则:桩长按有效桩长即设计桩顶标高至入土桩尖(桩尖不计算桩长)的长度计算。
工程名称:序号位置子目名称工程量计算式单位1 AB段机械修坡,人工配合21.57* ( 2+0.5) ㎡2 AB段C20细石混凝土53.93 ㎡3 AB段土钉成孔灌浆(21.57/1.2+1 )*2*9+ (21.57/1.2+1 )*6 m4 AB段48*3.0 钢花管制安455.4*3.328*0.001 t5 AB段零星角钢制安(( 21.57/1.2+1)*2* (6/1.5+1 )*0.05*1.37+ (21.57/1.2+1)*1*t (4/1.5+1 )*0.05*1.37 )*0.0016 AB段A6.5@200*200钢筋网(( 21.57/0.2+1 )*2.5+ ( 2.5 /0.2+1 )t *21.57)*0.617*0.65*0.65*0.0017 AB段C16钢筋制安0.617*1.6*1.6* (0.1* (21.57/1.2+1 )*3*2 )*0.001 t8 AB段C16钢筋制安0.617*1.6*1.6* (21.57*3*2 )*0.001 t9 AB段满堂脚手架21.57*2 ㎡10 AB段DN50 PVC塑料管0.5* (21.57/2+1 )*3 m11 AB段挖沟槽21.57* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )*2 m312 AB段土方回填19.67-21.57* (0.3+0.12*2 )* (0.3+0.1 )*2 m313 AB段土方外运19.67-10.35 m314 AB段C15素砼垫层21.57* (0.3+0.12*2 )*0.1*2 m315 AB段垫层模板21.57*0.1*2*2 m216 AB段砖砌排水沟21.57*0.3*0.12*2*2 m317 AB段排水沟抹灰21.57* (0.3*3+0.12*2 )*2 m218 AB段挖基坑(0.8+0.12*2+0.3*2 )* (0.8+0.12*2+0.3*2 )* (1.0+0.12 )*2 m319 AB段土方回填 6.02- (0.8+0.12*2 )* (0.8+0.12*2 )* (1.0+0.12 )*2 m320 AB段土方外运 6.02-3.6 m321 AB段C15素砼垫层(0.8+0.12*2)*(0.8+0.12*2)*0.12*2 m322 AB段垫层模板(0.8+0.12*2 )*4*0.12*2 m223 AB段砖砌集水井(0.8+0.12)*4*1.0*0.12*2 m324 AB段独立安全垂直围挡21.57*1.2 m225 AB段护栏脚现浇混凝土(21.57/2+1 )*0.5*0.5*0.3 m3工程名称:序号位置子目名称工程量计算式单位1 BC段场地平整39.674*5 m22 BC段 A 1000 冲孔灌注桩C25水3.14*0.50*0.50* (5+ 3)*27 m3下商品混凝土3 BC段A1000 冲孔灌注桩泥浆3.14*0.50*0.50* (5+3.6-0.3 )*27 m3运输4 BC段凿冲孔桩桩头 3.14*0.50*0.50*0.5*27*1.2 m35 BC段C20钢筋制安0.617*2.0*2.0* (5+3.6-0.3+45*0.020 )*16*27*0.001 t6 BC段C16箍筋制安0.617*1.6*1.6* (3.14*1.0+0.25 )* (( 5+3.6-0.3 )/2.0+1 )t *27*0.0017 BC段A8箍筋制安0.617*0.8*0.8* (3.14*1.0+0.25 )* (( 5+3.6-0.3 )/0.2+1 )t *27*0.0018 BC段C20钢筋制安0.617*2.0*2.0* (39.674+15*0.020*2 )*10*0.001 t9 BC段C16箍筋制安0.617*1.6*1.6* (39.674+15*0.016*2 )*4*0.001 t10 BC段A8箍筋制安0.617*0.8*0.8* (0.8*2+1.0*2+2*11.9*0.008+8*0.008 )*t (39.674/0.2+1 )*0.00111 BC段冠梁 C25商品混凝土0.8*1.0*39.674 m312 BC段冠梁模板制安0.8*2*39.674 m213 BC段双排水泥搅拌桩(5+3.6 )*100 *2 m14 BC段A6.5@200*200钢筋网0.617*0.65*0.65* (( 39.674/0.2+1 )*2.5+ (2.5/0.2+1 )t *39.674)*0.00115 BC段C20细石混凝土39.674*2.5 ㎡16 BC段M12膨胀螺栓27*2*2 根17 BC段挖沟槽39.674* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )* 1 m318 BC段土方回填18.09-39.674* (0.3+0.12*2 )* (0.3+0.1 )*1 m319 BC段土方外运18.09-9.52 m320 BC段C15素砼垫层39.674* (0.3+0.12*2 )*0.1* 1 m321 BC段垫层模板39.674*0.1*2*1 m222 BC段砖砌排水沟39.674*0.3*0.12*2*2 m323 BC段排水沟抹灰39.674* (0.3*3+0.12*2 )*2 m224 BC段挖基坑(0.8+0.12*2+0.3*2 )* (0.8+0.12*2+0.3*2 )* (1.0+0.12 )*2 m3工程名称:序号位置子目名称工程量计算式单位25 BC段土方回填 6.02- (0.8+0.12*2 )* (0.8+0.12*2 )* (1.0+0.12 )*2 m326 BC段土方外运 6.02-3.6 m327 BC段C15素砼垫层(0.8+0.12*2)*(0.8+0.12*2)*0.12*2 m328 BC段垫层模板(0.8+0.12*2 )*4*0.12*2 m229 BC段砖砌集水井(0.8+0.12)*4*1.0*0.12*2 m330 BC段独立安全垂直围挡39.674*1.2 m21 CC’段双排水泥搅拌桩(( 71.251/0.4+1 )*4+(71.251/2+1 )*6 )*6 m2 CC’段搅拌桩空桩(( 71.251/0.4+1 )*4+(71.251/2+1 )*6 )*3.6 m3 CC’段机械修坡,人工配合71.251* (4.5+0.5 )㎡4 CC’段C20细石混凝土356.26 ㎡5 CC’段土钉成孔灌浆(71.251/1.2+1 )* 2*9 +(71.251/1.2+1 )*12 m6 CC’段48*3.0 钢花管制安1811.275*3.328*0.001 t7 CC’段零星角钢制安(( 71.251/1.2+1)*2* (6/1.5+1 )+( 71.251/1.2+1)* (8/1.5+1 ))t *0.05*1.37*0.0018 CC’段A6.5@200*200钢筋网0.617*0.65*0.65* (( 71.251/0.2+1 )*5+(5/0.2+1 )*71.251)*0.001 t9 CC’段C16钢筋制安0.617*1.6*1.6* (0.1* (71.251/1.2+1 )*3*2 )*0.001 t10 CC’段C16钢筋制安0.617*1.6*1.6* (71.251*3*2 )*0.001 t11 CC’段满堂脚手架71.251*2 ㎡12 CC’段DN50 PVC塑料管0.5* (71.251/2+1 )*3 m13 CC’段挖沟槽71.251* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )*2 m314 CC’段土方回填64.98-71.251* (0.3+0.12*2 )* (0.3+0.1 )*2 m315 CC’段土方外运64.98-34.2 m316 CC’段C15素砼垫层71.251* (0.3+0.12*2 )*0.1*2 m317 CC’段垫层模板71.251*0.1*2*2 m218 CC’段砖砌排水沟71.251*0.3*0.12*2*2 m3工程名称:序号位置子目名称工程量计算式单位19 CC’段排水沟抹灰71.251* (0.3*3+0.12*2 )*2 m220 CC’段挖基坑(0.8+0.12*2+0.3*2 )* (0.8+0.12*2+0.3*2 )* (1.0+0.12 )*2 m321 CC’段土方回填 6.02- (0.8+0.12*2 )* (0.8+0.12*2 )* (1.0+0.12 )*2 m322 CC’段土方外运 6.02-3.6 m323 CC’段C15素砼垫层(0.8+0.12*2)*(0.8+0.12*2)*0.12*2 m324 CC’段垫层模板(0.8+0.12*2 )*4*0.12*2 m225 CC’段砖砌集水井(0.8+0.12)*4*1.0*0.12*2 m326 CC’段独立安全垂直围挡71.251*1.2 m227 CC’段护栏脚现浇混凝土(71.251 /2+1 )*0.5*0.5*0.3 m31 C'D段场地平整7*5 m22 C'D段 A 1000 冲孔灌注桩C25水3.14*0.50*0.50* (14.4+3 )*5 m3下商品混凝土3 C'D段A1000 冲孔灌注桩泥浆3.14*0.50*0.50* (14.4+3.6-0.3 )*5 m3运输4 C'D段凿冲孔桩桩头 3.14*0.50*0.50*0.5*5*1.2 m35 C'D段C20钢筋制安0.617*2.0*2.0* (14.4+3.6-0.3+45*0.020 )*18*5*0.001 t6 C'D段C16箍筋制安0.617*1.6*1.6* (3.14*1.0+0.25 )* (( 14.4+3.6-0.3 )/2.0+1 )t *5*0.0017 C'D段A8箍筋制安0.617*0.8*0.8* (3.14*1.0+0.25 )* (( 14.4+3.6-0.3 )/0.2+1 )t *5*0.0018 C'D段C20钢筋制安0.617*2.0*2.0* (7+15*0.020*2 )*10*0.001 t9 C'D段C16箍筋制安0.617*1.6*1.6* (7+15*0.016*2 )*4*0.001 t10 C'D段A8箍筋制安0.617*0.8*0.8* (0.8*2+1.0*2+2*11.9*0.008+8*0.008 )* (7/0.2+1 )*0.001 t11 C'D段冠梁 C25商品混凝土0.8*1.0*7 m312 C'D段冠梁模板制安0.8*2*7 m213 C'D段双排水泥搅拌桩(6+3.6 )*19*2 m14 C'D段M12膨胀螺栓5*2*2 根15 C'D段A6.5@200*200钢筋网0.617*0.65*0.65* (( 7/0.2+1 )*2.5+ (2.5/0.2+1 )*7)*0.001 t工程名称:序号位置子目名称工程量计算式单位16 C'D段C20细石混凝土7*2.5 ㎡17 C'D段双排水泥搅拌桩(( 7/0.4+1 )*4+(7/2+1)*6 )*6 m18 C'D段搅拌桩空桩(( 7/0.4+1 )*4+(7/2+1)*6 )*3.6 m19 C'D段挖沟槽7* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )*1 m320 C'D段土方回填 3.19-7* (0.3+0.12*2 )* (0.3+0.1 )*1 m321 C'D段土方外运 3.19-1.68 m322 C'D段C15素砼垫层7* (0.3+0.12*2 )*0.1*1 m323 C'D段垫层模板7*0.1*2*1 m224 C'D段砖砌排水沟7*0.3*0.12*2*2 m325 C'D段排水沟抹灰7* (0.3*3+0.12*2 )*2 m226 C'D段独立安全垂直围挡7*1.2 m21 DE段场地平整42.565*5 m22 DE段 A 1000 冲孔灌注桩C25水3.14*0.50*0.50* (11.4+3 )*29 m3下商品混凝土3 DE段A1000 冲孔灌注桩泥浆3.14*0.50*0.50* (11.4+3.6-0.3 )*29 m3运输4 DE段凿冲孔桩桩头 3.14*0.50*0.50*0.5*29*1.2 m35 DE段C20钢筋制安0.617*2.0*2.0* (11.4+3.6-0.3+45*0.020 )*18*29*0.001 t6 DE段C16箍筋制安0.617*1.6*1.6* (3.14*1.0+0.25 )* (( 11.4+3.6-0.3 )/2.0+1 )t *29*0.0017 DE段A8箍筋制安0.617*0.8*0.8* (3.14*1.0+0.25 )* (( 11.4+3.6-0.3 )/0.2+1 )t *29*0.0018 DE段C20钢筋制安0.617*2.0*2.0* (42.565+15*0.020*2 )*10*0.001 t9 DE段C16箍筋制安0.617*1.6*1.6* (42.565+15*0.016*2 )*4*0.001 t10 DE段A8箍筋制安0.617*0.8*0.8* (0.8*2+1.0*2+2*11.9*0.008+8*0.008 )*t (42.565/0.2+1 )*0.00111 DE段冠梁 C25商品混凝土0.8*1.0*42.565 m312 DE段冠梁模板制安0.8*2*42.565 m213 DE段双排水泥搅拌桩(7.2+2.8 )*108.0*2 m工程 名称:序号 位置 子目名称工程量计算式单位 14DE 段C20细石混凝土42.565* (3.6-0.8-0.3 )㎡15DE 段A6.5@200*200钢筋网0.617*0.65*0.65* (42.565* (( 3. 6-0.8-0.3)/0.2+1 )+(3.6-0.8-0.3 )* (42.565/0.2+1 )) *0.001t16 DE 段 M12膨胀螺栓29*2*2根 17 DE 段 挖沟槽 42.565* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )*1 m3 18 DE 段 土方回填 19.41-42.565* (0.3+0.12*2 )* (0.3+0.1 )*1 m3 19 DE 段 土方外运 19.41-10.22m3 20 DE 段 C15素砼垫层 42.565* (0.3+0.12*2 )*0.1 *1m3 21 DE 段 垫层模板 42.565*0.1*2*1 m2 22 DE 段 砖砌排水沟 42.565*0.3*0.12*2*2m3 23 DE 段 排水沟抹灰 42.565* (0.3*3+0.12*2 )*2m2 24 DE 段 挖基坑 (0.8+0.12*2+0.3*2 )* (0.8+0.12*2+0.3*2 )* (1.0+0.12 )*2*2 m3 25 DE 段 土方回填 12.05- (0.8+0.12*2 )* (0.8+0.12*2 )* (1.0+0.12 )*2*2 m3 26 DE 段 土方外运 12.05-7.20m3 27 DE 段 C15素砼垫层 (0.8+0.12*2)*(0.8+0.12*2)*0.12*2*2 m3 28 DE 段 垫层模板 (0.8+0.12*2 )*4*0.12*2*2 m2 29 DE 段 砖砌集水井 (0.8+0.12)*4*1.0*0.12*2*2 m3 30DE 段独立安全垂直围挡42.565*1.2m21 EF 段 场地平整67.517*5m2 2EF 段 A 1000 冲孔灌注桩C25水3.14*0.50*0.50* (14.4+3 )*46m3下商品混凝土3EF 段A1000 冲孔灌注桩泥浆(14.4+3.6-0.3 )*46 m3 运输3.14*0.50*0.50*4 EF 段 凿冲孔桩桩头 3.14*0.50*0.50*0.5*46*1.2m3 5 EF 段 C20钢筋制安 0.617*2.0*2.0* (14.4+3.6-0.3+45*0.020 )*16*46*0.001t 6EF 段C16箍筋制安 0.617*1.6*1.6* (3.14*1.0+0.25 )* (( 14.4+3.6-0.3 )/2.0+1 )*46*0.001t7EF 段A8箍筋制安0.617*0.8*0.8* (3.14*1.0+0.25 )* (( 14.4+3.6-0.3 )/0.2+1 )*46*0.001t工程名称:序号位置子目名称工程量计算式单位8 EF段C20钢筋制安0.617*2.0*2.0* (67.517+15*0.020*2 )*10*0.001 t9 EF段C16箍筋制安0.617*1.6*1.6* (67.517+15*0.016*2 )*4*0.001 t10 EF段A8箍筋制安0.617*0.8*0.8* (0.8*2+1.0*2+2*11.9*0.008+8*0.008 )*t (67.517/0.2+1 )*0.00111 EF段冠梁 C25商品混凝土0.8*1.0*67.517 m312 EF段冠梁模板制安0.8*2*67.517 m213 EF段双排水泥搅拌桩(7.2+0.8 )*170.0*2 m14 EF段C20细石混凝土67.517* (3.6-0.8-0.3 )㎡15 EF段A6.5@200*200钢筋网0.617*0.65*0.65* (67.517* (( 3.6-0.8-0.3 )/0.2+1 )+(3.6-0.8-t 0.3 )* (67.517/0.2+1 )) *0.00116 EF段M12膨胀螺栓46*2*2 根17 EF段挖沟槽67.517* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )*1 m318 EF段土方回填30.79-67.517* (0.3+0.12*2 )* (0.3+0.1 )*1 m319 EF段土方外运30.79-16.21 m320 EF段C15素砼垫层67.517* (0.3+0.12*2 )*0.1*1 m321 EF段垫层模板67.517*0.1*2*1 m222 EF段砖砌排水沟67.517*0.3*0.12*2*2 m323 EF段排水沟抹灰67.517* (0.3*3+0.12*2 )*2 m224 EF段挖基坑(0.8+0.12*2+0.3*2 )* (0.8+0.12*2+0.3*2 )* (1.0+0.12 )*2*2 m325 EF段土方回填12.05- (0.8+0.12*2 )* (0.8+0.12*2 )* (1.0+0.12 )*2*2 m326 EF段土方外运12.05-7.20 m327 EF段C15素砼垫层(0.8+0.12*2)*(0.8+0.12*2)*0.12*2*2 m328 EF段垫层模板(0.8+0.12*2 )*4*0.12*2*2 m229 EF段砖砌集水井(0.8+0.12)*4*1.0*0.12*2*2 m330 EF段独立安全垂直围挡67.517*1.2 m2 1FG段场地平整66.743*5m2工程名称:序号位置子目名称工程量计算式单位2 FG段 A 1000 冲孔灌注桩C25水3.14*0.50*0.50* (9.4+3 )*46 m3下商品混凝土3 FG段A1000 冲孔灌注桩泥浆3.14*0.50*0.50* (9.4+3.6-0.3 )*46 m3运输4 FG段凿冲孔桩桩头 3.14*0.50*0.50*0.5*46*1.2 m35 FG段C20钢筋制安0.617*2.0*2.0* (9.4+3.6-0.3+45*0.020 )*20*46*0.001 t6 FG段C16箍筋制安0.617*1.6*1.6* (3.14*1.0+0.25 )* (( 9.4+3.6-0.3 )/2.0+1 )t *46*0.0017 FG段A8箍筋制安0.617*0.8*0.8* (3.14*1.0+0.25 )* (( 9.4+3.6-0.3 )/0.2+1 )t *46*0.0018 FG段C20钢筋制安0.617*2.0*2.0* (66.743+15*0.020*2 )*10*0.001 t9 FG段C16箍筋制安0.617*1.6*1.6* (66.743+15*0.016*2 )*4*0.001 t10 FG段A8箍筋制安0.617*0.8*0.8* (0.8*2+1.0*2+2*11.9*0.008+8*0.008 )*t (66.743/0.2+1 )*0.00111 FG段冠梁 C25商品混凝土0.8*1.0*66.743 m312 FG段冠梁模板制安0.8*2*66.743 m213 FG段双排水泥搅拌桩(7.2+2.0 )*168*2 m14 FG段C20细石混凝土66.743* (3.6-0.8-0.3 )㎡15 FG段A6.5@200*200钢筋网0.617*0.65*0.65* (66.743* (( 3.6-0.8-0.3 )/0.2+1 )+(3.6-0.8-t 0.3 )* (66.743/0.2+1 )) *0.00116 FG段M12膨胀螺栓46*2*2 根17 FG段挖沟槽66.743* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )*1 m318 FG段土方回填30.43-66.743* (0.3+0.12*2 )* (0.3+0.1 )*1 m319 FG段土方外运30.43-16.01 m320 FG段C15素砼垫层66.743* (0.3+0.12*2 )*0.1*1 m321 FG段垫层模板66.743*0.1*2 m222 FG段砖砌排水沟66.743*0.3*0.12*2*2 m323 FG段排水沟抹灰66.743* (0.3*3+0.12*2 )*2 m224 FG段挖基坑(0.8+0.12*2+0.3*2 )* (0.8+0.12*2+0.3*2 )* (1.0+0.12 )*2*2 m325 FG段土方回填12.05- (0.8+0.12*2 )* (0.8+0.12*2 )* (1.0+0.12 )*2*2 m326 FG段土方外运12.05-7.20 m3工程名称:序号位置子目名称工程量计算式单位27 FG段C15素砼垫层(0.8+0.12*2)*(0.8+0.12*2)*0.12*2*2 m328 FG段垫层模板(0.8+0.12*2 )*4*0.12*2*2 m229 FG段砖砌集水井(0.8+0.12)*4*1.0*0.12*2*2 m330 FG段独立安全垂直围挡66.743*1.2 m231 FG段双排水泥搅拌桩(( 66.743/0.4+1 )*4+(66.743/2+1 )*6 )*5 m32 FG段搅拌桩空砖(( 66.743/0.4+1 )*4+(66.743/2+1 )*6 )*3.6 m1 GHJK段场地平整(47.932+10.0+27.672 )*5 m22 GHJK段 A 1000 冲孔灌注桩C25水3.14*0.50*0.50* (12.4+3 )*58 m3下商品混凝土3 GHJK段A1000 冲孔灌注桩泥浆3.14*0.50*0.50* (12.4+3.6-0.3 )*58 m3运输4 GHJK段凿冲孔桩桩头 3.14*0.50*0.50*0.5*58*1.2 m35 GHJK段C20钢筋制安0.617*2.0*2.0* (12.4+3.6-0.3+45*0.020 )*20*58*0.001 t6 GHJK段C16箍筋制安0.617*1.6*1.6* (3.14*1.0+0.25 )* (( 12.4+3.6-0.3 )/2.0+1 )*58*0.001 t7 GHJK段A8箍筋制安0.617*0.8*0.8* (3.14*1.0+0.25 )* (( 12.4+3.6-0.3 )/0.2+1 )*58*0.001 t8 GHJK段C20钢筋制安0.617*2.0*2.0* (47.932+10.0+27.672+15*0.020*2 )*10*0.001 t9 GHJK段C16箍筋制安0.617*1.6*1.6* (47.932+10.0+27.672+15*0.016*2 )*4*0.001 t10 GHJK段A8箍筋制安0.617*0.8*0.8* (0.8*2+1.0*2+2*11.9*0.008+8*0.008 )*t (( 47.932+10.0+27.672 )/0.2+1 )*0.00111 GHJK段冠梁 C25商品混凝土0.8*1.0* (47.932+10.0+27.672 )m312 GHJK段冠梁模板制安0.8*2* (47.932+10.0+27.672 )m213 GHJK段双排水泥搅拌桩(7.2+2.0 )*215*2 m14 GHJK段双排水泥搅拌桩9.0* (120.0*2*2+25*6 )m15 GHJK段搅拌桩空桩(120.0*2*2+25*6 )*3.6 m16 GHJK段C20细石混凝土(47.932+10.0+27.672 )* (3.6-0.8-0.3 )㎡工程名称:序号位置子目名称工程量计算式单位0.617*0.65*0.65* (( 47.932+10.0+27.672 )* (( 3.6-0.8-0.3 )17 GHJK段A6.5@200*200钢筋网/0.2+1 )+(3.6-0.8-0.3 )* (( 47.932+10.0+27.672 )/0.2+1 ))t*0.00118 GHJK段M12膨胀螺栓58*2*2 根19 GHJK段挖沟槽(47.932+10.0+27.672 )* (0.3+0.12*2+0.3*2 )* (0.3+0.1 )*2 m320 GHJK段土方回填78.07- (47.932+10.0+27.672 )* (0.3+0.12*2 )* (0.3+0.1 )*2 m321 GHJK段土方外运78.07-41.09 m322 GHJK段C15素砼垫层(47.932+10.0+27.672 )* (0.3+0.12*2 )*0.1 m323 GHJK段垫层模板(47.932+10.0+27.672 )*0.1*2*2 m224 GHJK段砖砌排水沟(47.932+10.0+27.672 )*0.3*0.12*2*2 m325 GHJK段排水沟抹灰(47.932+10.0+27.672 )* (0.3*3+0.12*2 )*2 m226 GHJK段挖基坑(0.8+0.12*2+0.3*2 )* (0.8+0.12*2+0.3*2 )* (1.0+0.12 )*3*2 m327 GHJK段土方回填12.05- (0.8+0.12*2 )* (0.8+0.12*2 )* (1.0+0.12 )*3*2 m328 GHJK段土方外运18.07-4.78 m329 GHJK段C15素砼垫层(0.8+0.12*2)*(0.8+0.12*2)*0.12*3*2 m330 GHJK段垫层模板(0.8+0.12*2 )*4*0.12*3*2 m231 GHJK段砖砌集水井(0.8+0.12)*4*1.0*0.12*3*2 m332 GHJK段独立安全垂直围挡(47.932+10.0+27.672 )*1.2 m2 177 KLMN段机械修坡,人工配合(50.383+33.906 )* (5.587+0.5 )+31.631* (4.866+0.5 )㎡工程量备注1-1 剖面图网喷, 喷射100mm厚机械喷射混凝土挂网钢筋竖向加强筋横向加强筋锚杆钻孔、灌浆间距 2m分布泄水孔300*300排水沟运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂砖1:2.5 水泥砂浆抹面集水井运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂砖底部 200mm踢脚板工程量备注"1-1" 剖面图运距暂按 15km人工、运输纵筋加劲箍螺旋箍冠梁冠梁冠梁A550@400双排水泥搅拌桩喷射混凝土挂网钢筋网喷, 喷射100mm厚300*300排水沟运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂砖1:2.5 水泥砂浆抹面工程量备注运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂砖底部 200mm踢脚板A550@400双排水泥搅拌桩操作地面到基坑底标高2-2 剖面图网喷, 喷射100mm厚机械喷射混凝土挂网钢筋竖向加强筋横向加强筋锚杆钻孔、灌浆间距 2m分布泄水孔300*300排水沟运距暂按 15km工程量备注1:2.5 水泥砂浆抹面集水井运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂砖底部 200mm踢脚板没有冠梁处2’-2 ’剖面图运距暂按 15km纵筋加劲箍螺旋箍冠梁冠梁冠梁A550@400双排水泥搅拌桩工程量备注网喷, 喷射100mm厚A550@400双排水泥搅拌桩操作地面到基坑底标高300*300排水沟运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂砖1:2.5 水泥砂浆抹面底部 200mm踢脚板3-3 剖面图运距暂按 15km纵筋加劲箍螺旋箍冠梁冠梁冠梁工程量备注网喷, 喷射100mm厚喷射混凝土挂网钢筋300*300排水沟运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂1:2.5 水泥砂浆抹面集水井运距暂按 15km集水井M7.5水泥砂浆砌筑 MU10灰砂底部 200mm踢脚板4-4 剖面图运距暂按 15km纵筋加劲箍工程量备注冠梁冠梁冠梁A550@400双排水泥搅拌桩网喷, 喷射100mm厚喷射混凝土挂网钢筋300*300排水沟运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂1:2.5 水泥砂浆抹面集水井运距暂按 15km集水井M7.5水泥砂浆砌筑 MU10灰砂底部 200mm踢脚板工程量备注运距暂按 15km纵筋加劲箍螺旋箍冠梁冠梁冠梁A550@400双排水泥搅拌桩网喷, 喷射100mm厚喷射混凝土挂网钢筋300*300排水沟运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂1:2.5 水泥砂浆抹面集水井工程量备注集水井M7.5水泥砂浆砌筑 MU10灰砂底部 200mm踢脚板A550@400双排水泥搅拌桩5-5 剖面图运距暂按 15km纵筋加劲箍螺旋箍冠梁冠梁冠梁A550@400双排水泥搅拌桩A550@400双排水泥搅拌桩网喷, 喷射100mm厚工程量备注喷射混凝土挂网钢筋300*300排水沟运距暂按 15kmM7.5水泥砂浆砌筑 MU10灰砂1:2.5 水泥砂浆抹面集水井运距暂按 15km集水井M7.5水泥砂浆砌筑 MU10灰砂底部 200mm踢脚板7-7 剖面图。
基坑土方工程量计算公式——小蚂蚁算量工厂基坑土方工程量计算公式,小蚂蚁算量工厂根据自己的经验,详细总结了土方工程、基坑土方工程量计算公式,其中基坑土方工程量计算公式非常详细,还有平整场地计算规则。
一、基坑土方工程量计算基坑土方量的计算,可近似地按拟柱体体积公式计算。

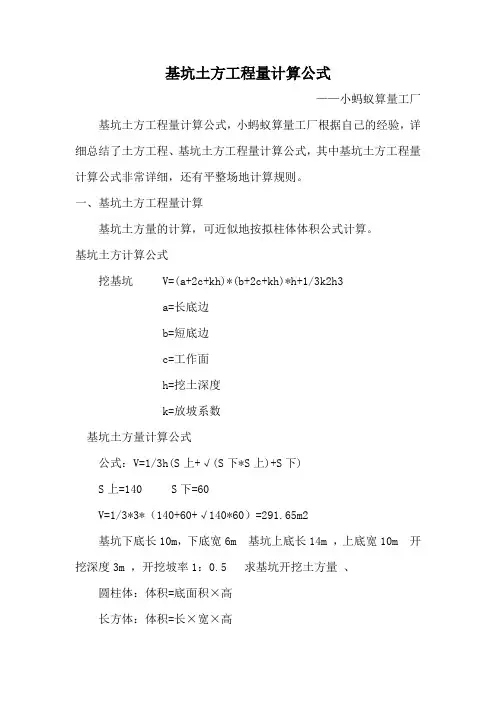

基坑土方计算公式挖基坑 V=(a+2c+kh)*(b+2c+kh)*h+1/3k2h3a=长底边b=短底边c=工作面h=挖土深度k=放坡系数基坑土方量计算公式公式:V=1/3h(S上+√(S下*S上)+S下)S上=140 S下=60V=1/3*3*(140+60+√140*60)=291.65m2基坑下底长10m,下底宽6m 基坑上底长14m ,上底宽10m 开挖深度3m ,开挖坡率1:0.5 求基坑开挖土方量、圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h÷3球缺体积公式=πh2(3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高。
几何体的表面积计算公式圆柱体:表面积:2πRr+2πRh 体积:πRRh (R为圆柱体上下底圆半径,h 为圆柱体高) 圆锥体:表面积:πRR+πR[(hh+RR)的平方根] 体积: πRRh/3 (r为圆锥体低圆半径,h为其高, 平面图形名称符号周长C和面积S正方形 a-边长 C=4a S=a2 长方形 a和b-边长 C=2(a+b) S =ab 三角形 a,b,c-三边长h-a边上的高s-周长的一半A,B,C-内角其中s=(a+b+c)/2 S=ah/2=ab/2osinC =[s(s-a)(s-b)(s-c)]1/2=a2sinBsinC/(2sinA) 四边形 d,D-对角线长α-对角线夹角 S=dD/2osinα平行四边形 a,b-边长h-a边的高α-两边夹角 S=ah=absinα菱形 a-边长α-夹角D-长对角线长d-短对角线长S=Dd/2=a2sinα梯形 a和b-上、下底长h-高m-中位线长 S =(a+b)h/2=mh 圆 r-半径 d-直径 C=πd=2πr S=πr2=πd2/4 扇形 r-扇形半径 a-圆心角度数 C=2r+2πr×(a/360) S=πr2×(a/360) 弓形 l-弧长 S=r2/2o(πα/180-sinα)b-弦长=r2arccos[(r-h)/r] - (r-h)(2rh-h2)1/2h-矢高=παr2/360 - b/2o[r2-(b/2)2]1/2r-半径=r(l-b)/2 + bh/2α-圆心角的度数≈2bh/3 圆环 R-外圆半径 S=π(R2-r2) r-内圆半径=π(D2-d2)/4D-外圆直径d-内圆直径椭圆 D-长轴 S=πDd/4d-短轴二、平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
注册造价工程师建设工程技术与计量-土建(工程计量)-试卷5(总分:56.00,做题时间:90分钟)一、单项选择题(总题数:28,分数:56.00)1.单项选择题共60题,每题。
每题的备选项中只有一个最符合题意。
(分数:2.00)__________________________________________________________________________________________解析:2.根据《房屋建筑与装饰工程工程量计算规范》(GB50854—2013),某建筑物首层建筑面积为2000m 2,场地内有部分150mm以内的挖土用6.5t自卸汽车(斗容量4.5m 3 )运土,弃土共计20车,运距150m,则平整场地的工程量为( )m 3。
[2013年真题](分数:2.00)A.69.2B.83.3C.90D.2000 √解析:解析:挖土厚度为150mm,建筑物场地厚度≤±300mm的挖、填、运、找平,应按平整场地项目编码列项,按设计图示尺寸以建筑物首层建筑面积计算。
根据题目,建筑物首层建筑面积为2000m 2。
3.根据《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)附录A,土石方工程中,建筑物场地厚度在±30cm以内的,平整场地工程量应( )。
[2007年、2012年真题](分数:2.00)A.按建筑物自然层面积计算B.按建筑物首层面积计算√C.按建筑有效面积计算D.按设计图示厚度计算解析:解析:建筑物场地厚度≤±300mm的挖、填、运、找平,应按平整场地项目编码列项,按设计图示尺寸以建筑物首层建筑面积计算。
4.挖土方的工程量按设计图示尺寸的体积计算,此时的体积是指( )。
[2006年真题](分数:2.00)A.虚方体积B.夯实后体积C.松填体积D.天然密实体积√解析:解析:土石方体积应按挖掘前的天然密实体积计算。
5.根据《房屋建筑与装饰工程工程量计算规范》(GB50854—2013),当建筑物外墙砖基础垫层底宽为850mm,基槽挖土深度为1600mm,设计中心线为40000mm,土层为三类土,放坡系数为1:0.33,则此外墙基础人工挖沟槽的工程量为( )m 3。

《建筑工程计量与计价》课程基坑与边坡支护工程量清单的编制目录CONTENTS1规范学习2案例解析3归纳总结《房屋建筑与装饰工程工程量计算规范》GB50854-2013项目编码项目名称项目特征计量单位工程量计算规则工作内容010202001地下连续墙1.地层情况2.导墙类型、截面3.墙体厚度4.成槽深度5.混凝土种类、强度等级6.接头形式m³按设计图示墙中心线长乘以厚度乘以槽深以体积计算。
1.导墙挖填、制作、安装、拆除2.挖土成槽、固壁、清底置换3.混凝土制作、运输、灌注、养护4.接头处理5.土方、废泥浆外运6.打桩场地硬化及泥浆池、泥浆沟010202008土钉1.地层情况2.钻孔深度3.钻孔直径4.置入方法5.杆体材料品种、规格、数量6.浆液种类、强度等级1.m2.根1.以米计量,按设计图示尺寸以钻孔深度计算。
2.以根计量,按设计图示数量计算。
1.钻孔、浆液制作、运输、压浆2.土钉制作、安装3.土钉施工平台搭 设、拆除010202009喷射混凝土、水泥砂浆1.部位2.厚度3.材料种类4.混凝土(砂浆)类别、强度等级㎡按设计图示尺寸以面积计算。
1.修整边坡2.混凝土(砂浆)制作、运输、喷射、养护3.钻排水孔、安装排水管4.喷射施工平台搭设、拆除西安职业技术学院 建筑工程系建筑工程计量与计价一、地下连续墙地下连续墙,是基础工程在地面上采用一种挖槽机械,在泥浆护壁条件下,开挖一条狭长的深槽,清槽后,在槽内吊放钢筋笼,然后用导管法浇筑水下混凝土,筑成一个单元槽段,如此逐段进行,在地下筑成一道连续的钢筋混凝土墙壁,作为截水、防渗、承重和挡水结构。
1.项目特征:(1)地层情况:地层情况按表A. 1-1土壤分类表和表A. 2-1岩石分类表的规定,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述。
对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
(2)导墙类型、截面:导墙形式有预制及现浇两种。
【例题】根据《建设工程工程量清单计价规范》(GB 50500-2013),土石方工程中,建筑物场地厚度在±30cm以内的,平整场地工程量应( )。
A.按建筑物自然层面积计算B.按建筑物首层建筑面积计算C.按建筑有效面积计算D.按设计图示厚度计算『正确答案』B『答案解析』本题考查的是土石方工程。
平整整场地工程量按设计图示尺寸以建筑物首层建筑面积以m2计算。
【例题】根据《建设工程工程量清单计价规范》(GB 50500-2013),当土方开挖底长≤3倍底宽,且底面积>150m2,开挖深度为0.8m时,清单项目应列为( )。
A.平整场地B.挖一般土方C.挖沟槽土方D.挖基坑土方『正确答案』B『答案解析』本题考查的是土石方工程。
建筑物场地厚度≤±300mm 的挖、填、运、找平,应按平整场地项目编码列项,厚度>±300mm的竖向布置挖土或山坡切土应按一般土方项目编码列项;底宽≤7m,底长>3倍底宽为沟槽,底长≤3倍底宽、底面积≤150m2为基坑,超出上述范围则为一般土方。
【例题】某建筑工程挖土方工程量需要通过现场签证核定,已知用斗容量为1.5m3的轮胎式装载机运土500车,则挖土工程量应为( )。
A.501.92m3B.576.92m3C.623.15m3D.750.00m3『正确答案』B『答案解析』本题考查的是土石方工程。
挖土工程量=1.5×500/1.3=576.92(m3)。
【例题】根据《建设工程工程量清单计价规范》(GB 50500-2013),关于土方的项目列项或工程量计算正确的为( )。
A.建筑物场地厚度为350mm的挖土应按平整场地项目列项B.挖一般土方的工程量通常按开挖虚方体积计算C.基础土方开挖需区分沟槽、基坑和一般土方项目分别列项D.冻土开挖工程量需按虚方体积计算『正确答案』C『答案解析』本题考查的是土石方工程。
选项A错误,厚度>±300mm的竖向布置挖土或山坡切土应按一般土方项目编码列项;选项BD错误,土方体积应按挖掘前的天然密实体积计算。
一期基坑支护工程量计算一.钢管护栏钢管护栏长度=基坑顶部护栏+中间平台护栏+负二负三层交界面长度=651.1米基坑顶部护栏长度=89.654+72.374+90.511+58.935=311.474米中间平台长度=58.935+89.654=148.589米负二负三层交界面长度=191米护栏高度=1.2米每米护栏钢管长度=(1.2+0.3+2.5+2.5)/2.5=2.6米(采用D48钢管,壁厚3.5)总的钢管长度=1692.8米每米护栏安全网面积=1.2平方米总的安全网面积=781.3平方米二.排水沟和雨水明沟及集水井1、排水沟长度=坑底长度+坑顶长度+负二负三层基坑交界长度*2=1004.9米坑底长度=坑顶长度=311.474米负二负三层交界长度=191米2、集水井个数=排水沟长度/50=203、雨水明沟长度由CAD图纸可得301.7米4、排水沟每米长度的用料砖=0.24*0.3*1=0.072立方米总的砖C15素砼=0.54*0.06*1=0.0324立方米1:.2.5水泥砂浆=0.3*1*0.02*3=0.018立方米5、每个集水井的用料砖=0.36*0.8*1=0.288立方米C15素砼=1.36*0.1*1=0.136立方米1:5水泥砂浆=0.8*1*0.02*3=0.048立方米三.基坑底部和顶部地面硬化硬化面积=(基坑底部长+基坑顶部长度+负二负三层交界面长度*2)*0.5+中间平台面积=799.628平方米中间平台面积=297.178平方米单位面积内C20的量=1*0.1=0.1立方米总的C20量=立方米四.喷砼面层顶部插筋以及钢筋网喷砼面层顶部长度=坑顶长度+中间平台长度+负二负三层交界面长度=651.1米每米长度内所需插筋长度=(1/1.5)*1=0.667米(钢筋20mm)插筋总长度=434.284米每米长度内所需钢筋网面积=1*0.5=0.5平方米总面积=325.55平方米总重量=325.55*5.26=1.712t五.喷砼量喷砼量=喷砼面积*0.1=334.0094立方米喷砼面积=基坑斜坡面积+负二负三层交界垂直面积=3340.094平方米基坑斜坡面积=斜坡段立面图面积*2/1.732=(939.457+238.182+408.069+479.783)*(2/1.732)=2385.094平方米负二负三层交界垂直面面积=交界面长度*5=955平方米六.钢筋网量钢筋网量=喷砼面积=3340.094平方米查表知道钢筋网理论重量为5.26kg/m²即钢筋网总重量=17.569t 七.泄水管泄水管量=泄水孔个数*0.4455= 265.96米泄水孔个数=斜坡面喷砼面积/4=596.3取整为597个八.土钉量和水平加强筋量以及钢筋土钉对中支架量、锁定筋土钉数量=各段土钉数量之和=1901个水平加强筋的长度=(土钉数量-土钉排数)*1.2*2=4531.2米直径20mm的钢筋理论重量为2.47kg/m 水平加强筋的总量为11.19 钢筋土钉对中支架数量=(土钉总长度/1.5)*2=14364/0.75=19152个钢筋土钉对中支架长度=支架数量*0.2=3830.4米(支架为8钢筋为0.395kg/m)锁定筋总长=土钉数量*2*0.1=380.2米(20mm钢筋)Aa-Ba段上层4排,下层4排,上层:第一排数量=坑顶下降0.5m后的段面长度/1.2=69.005/1.2取整数57个总长度=57*9=513米第二排数量=第一排下降1.2m后的段面长度/1.2=77.209/1.2 取整数64个总长度=64*9=576米第三排数量=第二排下降1.2m后的段面长度/1.2=85.524/1.2 取整数71个总长度=71*9=639米第四排数量=第三排下降1.2m后的段面长度/1.2=89.654/1.2取整数74个总长度=74*9=666米下层:从图纸上可以看出下层四排的每排的数量是一样的=89.654/1.2取整数74个总长度=74*6=444米Ba-Ca段从图中看出有四排,按上述方法计算可得:第一排数量=6.701/1.2取整数为5个,总长度=5*9=45米第二排数量=22.784/1.2取整数为18个总长度=18*6=108米第三排数量=38.868/1.2取整数为32个总长度=32*6=192米第四排数量=54.951/1.2取整数为45个总长度=45*6=270米Da-Ea段从图纸上看有四排,按上述计算方法计算可得:第一排数量=12.052/1.2取整数为10个总长度=10*9=90米第二排数量=40.975/1.2取整数为34个总长度=34*9=306米第三排数量=90.511/1.2取整数为75个总长度=75*6=450米第四排数量=90.511/1.2取整数为75个总长度=75*6=450米Ea-Aa段从图纸上看分两层,上层为三排、下层为四排,按上述计算方法计算可得:上层;第一排数量=6.557/1.2取整数为5个总长度=5*12=60米第二排数量=22.281/1.2取整数为18个总长度=18*12=216米第三排数量=38.005/1.2取整数为31个总长度=31*12=372米下层;从图中可以看出每排的数量相等=58.935/1.2取整数为49个第一排总长度=49*12=588米其他三排每排的总长度=49*9=441米负二负三层交界面根据图纸可知土钉为五排每排数量相等=191/1.2取整数为159个第一排总长度=159*9=1431米第二排总长度=159*9=1431米第三排总长度=159*6=954米第四排总长度=159*6=954米第五排总长度=159*6=954米土钉数量=1901个,土钉总长度=14364米九.微型钢管桩微型钢管桩数量=负二负三层交界面长度/1+1微型钢管桩总长度=微型钢管桩数量*6=1152米所以交界面长度=191米。
