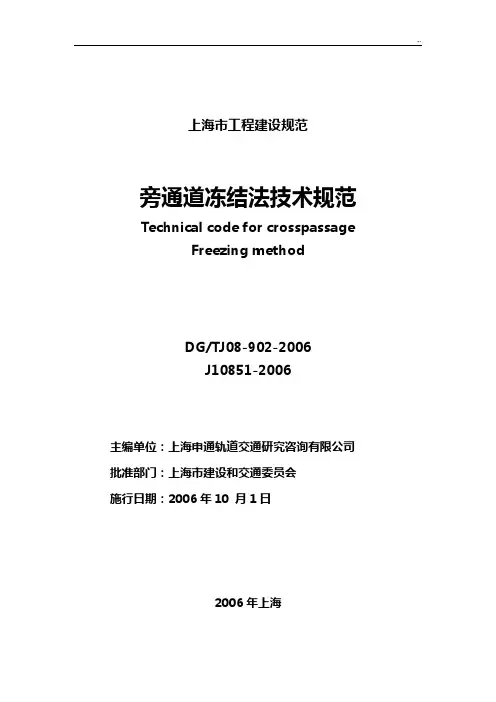

上海市工程建设规范旁通道冻结法技术规范Technical code for crosspassageFreezing methodDG/TJ08-902-2006J10851-2006主编单位:上海申通轨道交通研究咨询有限公司批准部门:上海市建设和交通委员会施行日期:2006年10 月1日2006年上海1.总则1.0.1为了贯彻执行工程建设的方针,政策,推广应用在设计,施工中的各项行之有效的科研成果和经验,保证地铁建设工程冻结法施工质量,促进技术进步,做到经济合理,安全可靠,特指定本规程。
1.0.2 本规程适用于上海地铁建设中圆隧道旁通道应用盐水制冷系统的冻结法技术的工程勘察,地层冻结设计,冻结壁形成及其检测,冻结孔施工与冻结管质量,冷冻站制冷系统,掘砌及监控德望能够方面。
在设计及施工时,应严格执行本规程的规定。
1.0.3在旁通道地层冻结设计和掘砌施工中,应因地制宜,因时制宜,合理设计,精心施工,严格监控,。
在地层冻结设计时,应综合考虑工程特征,周边环境和工程地质条件及水位地质条件,选择合理的冻结壁结构和冻结工艺。
在旁通道掘砌施工中应做到地层冻结与掘砌的协调配合,确保施工安全。
1.0.4采用冻结法施工的盾构进出洞加固,建筑基坑维护,隧道地基土加固和其他隧道旁通道施工等工程,可根据工程的特性和工程地质及水文地质条件,参考应用本规程。
1.0.5采用冻结法施工的旁通道工程,除应符合本规程的规定外,还应符合国家和本市现行的有关标准,规范和规程。
2 术语2.0.1 冻结法ground freezing method在施工地下构筑物之前,用人工制冷的方法,将构筑物周围含水地层进行冻结,形成具有临时承载和隔水作用并满足工程施工安全需要的冻结壁,然后在冻结壁的保护下进行构筑物掘砌作业的一种施工工法。
2.0.2 盐水制冷系统brine refrigeration system以氯化钙等盐溶液为冷媒剂的间接制冷系统。
旁通道冻结法技术规程2016全文共四篇示例,供读者参考第一篇示例:旁通道冻结法技术规程是一项用于处理某些特定类型冷却液(如冷却塔水、循环水等)的技术。
其主要原理是利用旁通道将部分冷却液冻结,以达到提高冷却效果和节能的目的。
下面将详细介绍关于旁通道冻结法技术规程的相关内容。
一、技术简介旁通道冻结法是一种冷却系统中常用的节能降耗技术。
其主要原理是在冷却系统的旁通道中加装冷冻机组,利用冷冻机组将部分冷却液冻结,形成一个“冷储池”,再将这部分冻结的冷却液与原有的循环冷却系统相结合,以提高整个冷却系统的冷却效果和节能效果。
二、技术特点1.节能降耗,提高冷却效果。
通过冻结部分冷却液,可以有效减少冷却系统中的循环水量,降低冷却系统的能耗,并且提高冷却效果。
2.稳定可靠。
冻结技术成熟,操作简单可靠,不会对原有的冷却系统产生影响。
3.适用范围广。
适用于各种冷却系统,包括冷却塔水、循环水、冷却水等。
4.环保节能。
通过减少冷却系统的能耗,旁通道冻结法技术有利于环保节能,符合目前社会可持续发展的要求。
三、技术应用1.工业冷却系统。
在机械加工、钢铁冶炼、化工企业等工业领域的冷却系统中广泛应用,能够有效提高生产效率和节能减排。
2.建筑空调系统。
在大型商业综合体、写字楼等建筑的空调系统中,采用旁通道冻结法技术,可以提高空调系统的冷却效果,节能减排。
3.冷链物流。
在冷链物流行业,通过冷冻技术冷冻冷藏货物,延长货物的保鲜期,保证货物的质量和安全。
四、技术规程1.技术方案确定。
在应用旁通道冻结法技术之前,需要确定具体的技术方案,包括冷却系统的结构、冷冻机组的配置等。
2.系统设计。
根据具体的冷却系统情况,设计旁通道冻结法技术的系统方案,包括冻结水箱、冷却循环管路等设计。
3.设备选型。
选择合适的冷冻机组和相关设备,确保系统的稳定可靠运行。
4.施工安装。
按照设计要求进行施工安装,确保设备安装到位,管路连接正确。
5.系统调试。
完成安装后,对系统进行调试,检查系统运行状态,确保正常运行。
地铁联络通道冻结法施工技术第一篇:地铁联络通道冻结法施工技术联络通道冻结法施工技术摘要:结合上海地区地铁所处地层的特点,对联络通道的冻结施工作了详细的分析。
对水平冻结工艺、冻结施工、冻土开挖、冻胀融沉等几方面提出了有参考价值的施工参数及控制措施。
最后对施工的一些安全问题提出建议。
关键词:轨道交通;联络通道;冻结法;施工上海市地铁区间隧道所处地层常常遇到松软含水地层,稳定性差,因此,在联络通道土体开挖前,必须对周围土体进行加固。
用冻结法加固土体具有强度高、封水性好、安全可靠等优点,特别适用此类工程。
由于传统的垂直钻进冻结孔在城市中施工缺乏打钻空间,故以采用水平冻结[1,2]为宜。
1、联络通道施工联络通道及泵站常设在地铁区间隧道的最低点。
其由与上、下行线正交的水平通道和通道中部的集水井组成。
通道为直墙圆弧拱结构,集水井为矩形结构。
在冻结法施工过程中[3],通常用“隧道内钻孔,冻结临时加固土体,矿山法暗挖构筑”的施工方案,即:在隧道内利用水平孔和倾斜孔冻结加固地层,使联络通道及泵站外围土体冻结,形成强度高、封闭性好的冻土帷幕,然后根据“新奥法”的基本原理,在冻土中采用矿山法进行联络通道及泵站的开挖构筑施工。
地层冻结和开挖构筑施工均在区间隧道内进行。
2、水平冻结工艺 2.1冻结帷幕设计冻土帷幕厚度设计,通常根据类似工程施工经验和设计试算,然后采用有限元对冻土帷幕受力与变形进行验算,直到满足要求。
2.2冻结孔的设置根据冻结帷幕设计及联络通道的结构,冻结孔按上仰、近水平、下俯3种角度布置在联络通道和泵站的四周,在通道下部布置2排冻结孔,加强通道冻结效果,把泵站和通道分为2个独立的冻结区域。
通常冻结孔的布置根据管片配筋情况和钢管片加强筋位置,在避开主筋的前提下可适当调整。
2.3制冷设计 1)确定冻结参数。
(1)设计盐水温度为-25~-30℃。
(2)冻结孔单组流量≥3 m3/h。
(3)冻结孔应避开管片接缝、螺栓、主筋和钢管片肋板,开孔位置误差≤100 mm。
地铁隧道联络通道工程地层冻结法施工技术摘要:随着土地资源的不断减少和人口数量的不断增加,地下空间的开发已成为必然趋势,土木工程行业的地位越来越高。
然而,随着地下空间的发展,出现了一些问题,尤其是围岩等级低、复杂水文地质条件下的地下空间开发尤为突出。
为了适应这些复杂的地下环境,地铁设计和施工人员经过充分的研究和试验,提出了冻结法施工方法。
由于冻结法施工适用于地下水的各种地基加固排水,不易出现薄弱点,因此已广泛应用于地铁等地下空间的开挖。
关键词:结构冻结法;施工技术;地铁隧道明挖;应用引言地铁如今已是城市轨道交通的重要组成部分,为方便人民出行和缓解城市拥堵做出了巨大的贡献,而在两单线区间隧道之间建立联络通道则是保障地铁运营安全、减少行驶过程中突发状况所造成的生命财产损失的关键措施。
由于联络通道的修建都在隧道结构完成之后进行,其施工难度大,并且一旦出现不良状况,不仅会影响联络通道结构本身,也可能对已经完成的隧道产生较大的不良影响。
因此,在联络通道的施工中必须选择恰当的加固方法和施工工艺。
目前,人工冻结法是修建联络通道常采用的施工方法,该方法环保且对周围地层影响小,尤其在一些富水软土地层中十分适用。
1施工方案在拟建联络通道施工区域的外围地层,钻出若干个水平和倾斜状态的冻结孔,在冻结孔内设置冻结管,通过冷冻系统对该联络通道外围的地层进行冻结加固,构成严密且强度较高的冻结帷幕(冻结墙),以此有效提高施工区域外围土体强度、稳定性和封水性能。
在冻结帷幕内侧采用矿山法组织土方开挖,并完成联络通道和泵房主体工程的施工任务。
2地铁隧道联络通道工程地层冻结法施工技术2.1冻结孔的布置参数为了确保圆砾层在联络通道开挖过程中的稳定,经过严谨的设计计算并且借鉴了以往冻结法的施工经验,采取从通道左右两端布置冻结孔的方法,一共布置57个冻结孔,其中左线冻结孔46个,右线冻结孔16个(包含4个加强孔),外加2个穿透孔打设在通道中部。
城市轨道交通工程联络通道冻结法技术规程嘿呀,你知道城市轨道交通工程联络通道冻结法技术规程不?这就像是一场冰魔法在地下世界的大狂欢。
想象一下,联络通道就像是城市轨道交通这个大网络里的秘密小通道,而冻结法呢,那就是给这个小通道周围请来了一群冰精灵。
这冻结法呀,就好比是给泥土和岩石来一场超级冷冻派对。
那些泥土和岩石原本是软趴趴或者硬邦邦的家伙,可一碰上冻结法,就像是被冰雪女王施了魔法一样,瞬间变得像坚不可摧的冰城堡。
这里的技术规程就像是魔法咒语书,每一个步骤都得按照规矩来,不然冰精灵们可就要闹脾气啦。
你看啊,在这个规程里,温度的控制那可是比厨师掌控火候还严格。
就好像是你在烤蛋糕,温度高一点低一点都不行。
冷冻的温度要是没弄好,那就不是在造联络通道,而是在做一个歪歪扭扭的冰雕了,而且还是那种随时可能崩塌的危险冰雕,就像用牙签搭起来的小塔,风一吹就倒。
还有那些冻结管,就像是冰精灵们的小窝。
安装这些冻结管就像是在地下精心布置一个个小冰屋,要是有一个没安好,就好比冰屋里漏了个大洞,那冷气就呼呼地跑了,这可怎么能让冰魔法好好施展呢?在挖掘联络通道的时候,那更是小心翼翼,就像是在冰雕艺术品里面掏洞一样。
施工人员就像是技艺高超的雕刻家,只不过他们雕刻的不是普通的冰块,而是被冰魔法加持的超级坚硬的土和岩石混合体,一锤子下去没敲对地方,那可能就像捅了马蜂窝一样,引发一系列的麻烦。
解冻过程也很有趣呢。
就像是春天来了,冰精灵们要回家了。
这个时候的技术规程就像是给冰精灵们的送别指南,要稳稳当当、不慌不忙地让冰消融,要是太着急了,那通道可能就会像被水泡过的饼干一样,软塌塌的,可就不安全喽。
监测环节就像是冰魔法世界的小卫士。
时刻盯着温度、压力这些小怪兽,一旦它们有什么异动,就得赶紧调整魔法,不然整个联络通道的冻结魔法可能就会失控,那就像是一场冰雪灾难片在地下上演了。
从冻结法的设计到施工,这技术规程就像是一部详细的魔法攻略。
每一个环节都是环环相扣的,就像一条长长的锁链,少了任何一个小环,整个冻结法的魔法世界可能就会变得乱七八糟,像被龙卷风席卷过的游乐场一样。

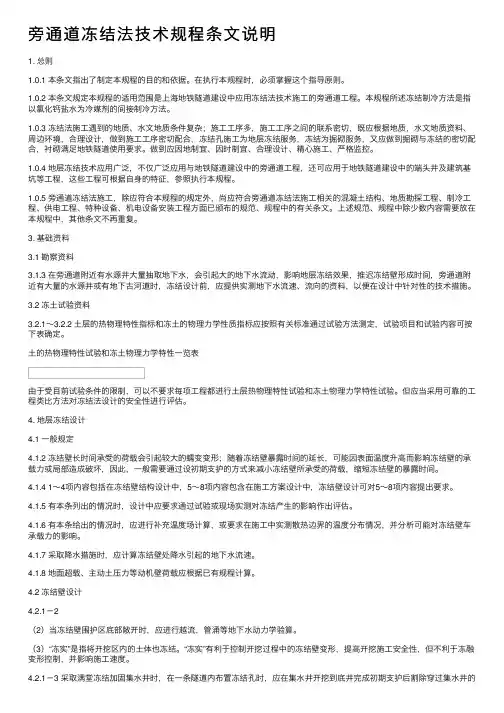

旁通道冻结法技术规程条⽂说明1. 总则1.0.1 本条⽂指出了制定本规程的⽬的和依据。
在执⾏本规程时,必须掌握这个指导原则。
1.0.2 本条⽂规定本规程的适⽤范围是上海地铁隧道建设中应⽤冻结法技术施⼯的旁通道⼯程。
本规程所述冻结制冷⽅法是指以氯化钙盐⽔为冷媒剂的间接制冷⽅法。
1.0.3 冻结法施⼯遇到的地质、⽔⽂地质条件复杂;施⼯⼯序多,施⼯⼯序之间的联系密切,既应根据地质,⽔⽂地质资料、周边环境,合理设计,做到施⼯⼯序密切配合,冻结孔施⼯为地层冻结服务,冻结为掘砌服务,⼜应做到掘砌与冻结的密切配合,衬砌满⾜地铁隧道使⽤要求。
做到应因地制宜、因时制宜、合理设计、精⼼施⼯、严格监控。
1.0.4 地层冻结技术应⽤⼴泛,不仅⼴泛应⽤与地铁隧道建设中的旁通道⼯程,还可应⽤于地铁隧道建设中的端头井及建筑基坑等⼯程,这些⼯程可根据⾃⾝的特征,参照执⾏本规程。
1.0.5 旁通道冻结法施⼯,除应符合本规程的规定外,尚应符合旁通道冻结法施⼯相关的混凝⼟结构、地质勘探⼯程、制冷⼯程、供电⼯程、特种设备、机电设备安装⼯程⽅⾯已颁布的规范、规程中的有关条⽂。
上述规范、规程中除少数内容需要放在本规程中,其他条⽂不再重复。
3. 基础资料3.1 勘察资料3.1.3 在旁通道附近有⽔源井⼤量抽取地下⽔,会引起⼤的地下⽔流动,影响地层冻结效果,推迟冻结壁形成时间,旁通道附近有⼤量的⽔源井或有地下古河道时,冻结设计前,应提供实测地下⽔流速、流向的资料,以便在设计中针对性的技术措施。
3.2 冻⼟试验资料3.2.1~3.2.2 ⼟层的热物理特性指标和冻⼟的物理⼒学性质指标应按照有关标准通过试验⽅法测定,试验项⽬和试验内容可按下表确定。
⼟的热物理特性试验和冻⼟物理⼒学特性⼀览表由于受⽬前试验条件的限制,可以不要求每项⼯程都进⾏⼟层热物理特性试验和冻⼟物理⼒学特性试验。
但应当采⽤可靠的⼯程类⽐⽅法对冻结法设计的安全性进⾏评估。
4. 地层冻结设计4.1 ⼀般规定4.1.2 冻结壁长时间承受的荷载会引起较⼤的蠕变变形;随着冻结壁暴露时间的延长,可能因表⾯温度升⾼⽽影响冻结壁的承载⼒或局部造成破坏,因此,⼀般需要通过设初期⽀护的⽅式来减⼩冻结壁所承受的荷载,缩短冻结壁的暴露时间。

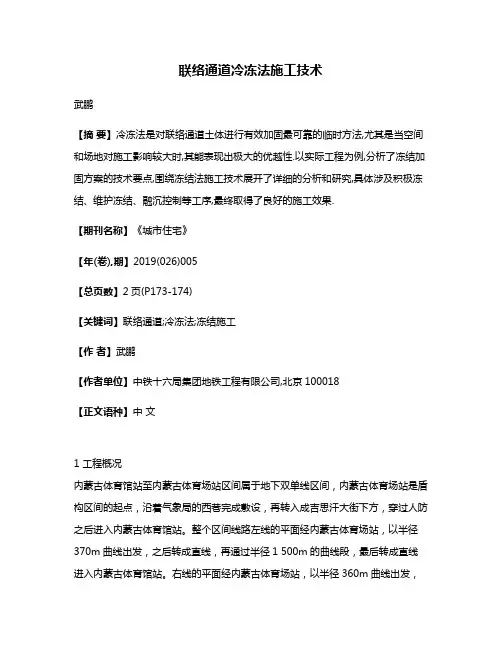

联络通道冷冻法施工技术武鹏【摘要】冷冻法是对联络通道土体进行有效加固最可靠的临时方法,尤其是当空间和场地对施工影响较大时,其能表现出极大的优越性.以实际工程为例,分析了冻结加固方案的技术要点,围绕冻结法施工技术展开了详细的分析和研究,具体涉及积极冻结、维护冻结、融沉控制等工序,最终取得了良好的施工效果.【期刊名称】《城市住宅》【年(卷),期】2019(026)005【总页数】2页(P173-174)【关键词】联络通道;冷冻法;冻结施工【作者】武鹏【作者单位】中铁十六局集团地铁工程有限公司,北京100018【正文语种】中文1 工程概况内蒙古体育馆站至内蒙古体育场站区间属于地下双单线区间,内蒙古体育场站是盾构区间的起点,沿着气象局的西巷完成敷设,再转入成吉思汗大街下方,穿过人防之后进入内蒙古体育馆站。
整个区间线路左线的平面经内蒙古体育场站,以半径370m曲线出发,之后转成直线,再通过半径1 500m的曲线段,最后转成直线进入内蒙古体育馆站。
右线的平面经内蒙古体育场站,以半径360m曲线出发,之后转成直线,再通过半径1 500m的曲线段,最后转成直线进入内蒙古体育馆站。
本区间设置1处联络通道和泵房,位于里程DK17+724.147(左 DK17+745.263)处,采用冷冻法加固土体施工。
2 冻结加固方案技术要点1)在隧道内部钻冻结孔,按照设计要求并考虑联络通道的实际结构确定水平成孔还是斜孔,每个钻孔都要配备相应的孔口管,并将对应的密封装置安装在孔口位置,防止在钻探过程中出现大量泥水。
在完成每个钻孔后,要及时计算该孔隙流出物的方量。
还要综合监测地表沉降数据,完成注浆和其他项目的及时调整。
2)在挖掘联络通道的过程中,冻土帷幕的强度与厚度既要满足各项要求,又要满足设计标准,最关键的是喇叭口处冻结帷幕的厚度,还要做好冻结帷幕与隧道管片之间的连接工作,确保二者具有高度的胶结能力。
在此过程中,应同时进行相关配合工作,对冻结帷幕进行调整,使其满足既定的构筑工艺要求。

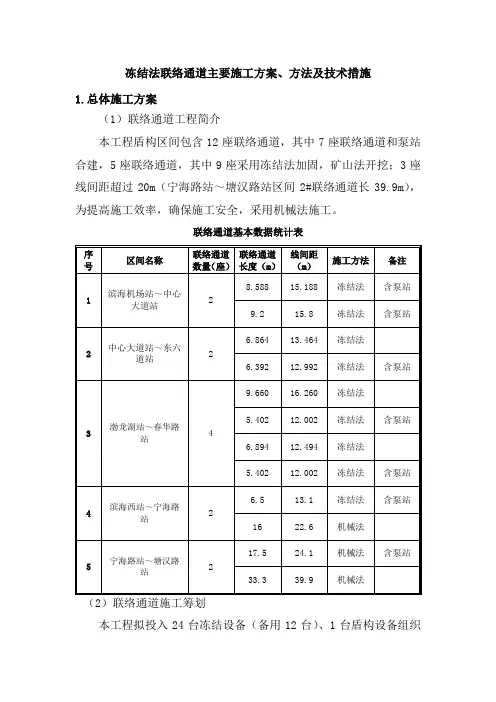

冻结法联络通道主要施工方案、方法及技术措施1.总体施工方案(1)联络通道工程简介本工程盾构区间包含12座联络通道,其中7座联络通道和泵站合建,5座联络通道,其中9座采用冻结法加固,矿山法开挖;3座线间距超过20m(宁海路站~塘汉路站区间2#联络通道长39.9m),为提高施工效率,确保施工安全,采用机械法施工。
联络通道基本数据统计表(2)联络通道施工筹划本工程拟投入24台冻结设备(备用12台)、1台盾构设备组织施工。
2.冻结法联络通道施工工艺流程联络通道施工工艺流程图详见下图。
3.冻结施工及技术措施(1)冻结帷幕的设计按照冻结设计要求,确定联络通道冻土帷幕厚度水平通道外围有效厚度和喇叭口处两侧冻土帷幕有效厚度。
开挖区外围冻结孔布置圈上冻结壁与隧道管片交界面处平均温度不高于-5℃,其它部位设计冻结壁平均温度≤-10℃。
要求如下:联络通道施工工艺流程图1)开挖区外围冻结孔布置圈上冻结壁与隧道管片交界面处温度不高于-5℃,其它部位设计冻结壁平均温度小于等于-10℃;2)积极冻结时,在冻结区附近200m 范围内不得采取降水措施。
在冻结区内土层中不得有集中水流。
3)在冻结壁附近隧道管片内侧敷设保温层,敷设范围至设计冻结壁边界外1m 。
保温层采用的软质塑料泡沫软板,保温厚度不宜小于厚度60mm ,导热系数不大于0.04W/Mk ,应采用专业胶水将保温板施工准备冷冻法加固施工预应力支撑安装防护门安装钢管片拆除通道开挖施工监测防护门制作初支施工防水施工钢筋制作安装模板制作安装二衬混凝土浇筑拆模、养护、清理钢格栅加工蜜贴在隧道管片上,板材之间不得有缝隙;4)冻结壁受力采用许应力法计算,-10℃冻土强度指标:抗压强度为3.60MPa,抗折2.00MPa,抗剪强度为1.50MPa,安全系数抗压2.0,抗折3.0,抗剪2.0。
(2)冻结孔布置1)冻结孔布置联络通道冻结孔的布置均采取从左、右线隧道两侧打孔方式进行。
冻结孔按上仰、水平、下俯三种角度布置,联络通道根据不同长度设置不同数量冻结孔。
地铁联络通道远端制冷冻结加固施工工法地铁联络通道远端制冷冻结加固施工工法一、前言地铁联络通道是连接不同地铁线路的重要通道,为确保其结构稳定和安全运营,需要进行冻结加固施工。
本文将介绍地铁联络通道远端制冷冻结加固施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点地铁联络通道远端制冷冻结加固施工工法具有以下特点:1. 通过冷冻技术实现地下土层的冻结,形成冻土体,增加地下土壤的稳定性。
2. 采用冷却剂循环系统,保持冻土体的稳定温度,确保联络通道的结构不受影响。
3. 施工工期相对较短,对地铁运营影响较小。
4. 施工成本较低,适用于不同规模的地铁联络通道。
三、适应范围地铁联络通道远端制冷冻结加固施工工法适用于各类地铁联络通道,包括新建和已建成的联络通道,以及不同地质条件下的施工需求。
四、工艺原理地铁联络通道远端制冷冻结加固施工工法基于以下工艺原理:1. 冷冻技术:通过在地下土层中注入冷却剂,形成冻土体。
冻土体能增加地下土壤的稳定性,保证施工过程中的安全性。
2. 冷却剂循环系统:通过冷却剂的循环,保持冻土体的稳定温度。
冷却剂循环系统需要具备稳定的制冷效果,以确保整个施工期间的冻土体稳定。
五、施工工艺1. 初期准备:对联络通道的远端区域进行现场勘察和土层分析,确定冻结加固方案。
2. 设计冷却剂循环系统:根据现场实际情况,设计冷却剂循环系统,并进行系统组装和调试。
3. 钻孔施工:在联络通道远端区域进行钻孔施工,将冷却剂注入地下土层。
4. 冻结加固施工:通过冷冻技术,形成冻土体,增加土层的稳定性。
5. 监测与调整:持续监测冻土体的温度和变形情况,根据监测结果进行系统调整和控制。
六、劳动组织地铁联络通道远端制冷冻结加固施工需要组织专业团队,包括工程师、技术人员和施工人员。
各个岗位的工作职责需要明确划分,确保施工过程的顺利进行。
七、机具设备1. 钻孔设备:用于在地下土层进行钻孔施工。
上海市工程建设规范旁通道冻结法技术规范Technical code for crosspassageFreezing methodDG/TJ08-902-2023J10851-2023主编单位:上海申通轨道交通研究征询有限公司批准部门:上海市建设和交通委员会施行日期:2023年10 月1日2023年上海1.总则1.0.1为了贯彻执行工程建设的方针,政策,推广应用在设计,施工中的各项行之有效的科研成果和经验,保证地铁建设工程冻结法施工质量,促进技术进步,做到经济合理,安全可靠,特指定本规程。
1.0.2 本规程合用于上海地铁建设中圆隧道旁通道应用盐水制冷系统的冻结法技术的工程勘察,地层冻结设计,冻结壁形成及其检测,冻结孔施工与冻结管质量,冷冻站制冷系统,掘砌及监控德望可以方面。
在设计及施工时,应严格执行本规程的规定。
1.0.3在旁通道地层冻结设计和掘砌施工中,应因地制宜,因时制宜,合理设计,精心施工,严格监控,。
在地层冻结设计时,应综合考虑工程特性,周边环境和工程地质条件及水位地质条件,选择合理的冻结壁结构和冻结工艺。
在旁通道掘砌施工中应做到地层冻结与掘砌的协调配合,保证施工安全。
1.0.4采用冻结法施工的盾构进出洞加固,建筑基坑维护,隧道地基土加固和其他隧道旁通道施工等工程,可根据工程的特性和工程地质及水文地质条件,参考应用本规程。
1.0.5采用冻结法施工的旁通道工程,除应符合本规程的规定外,还应符合国家和本市现行的有关标准,规范和规程。
2 术语2.0.1 冻结法 ground freezing method在施工地下构筑物之前,用人工制冷的方法,将构筑物周边含水地层进行冻结,形成具有临时承载和隔水作用并满足工程施工安全需要的冻结壁,然后在冻结壁的保护下进行构筑物掘砌作业的一种施工工法。
2.0.2 盐水制冷系统 brine refrigeration system以氯化钙等盐溶液为冷媒剂的间接制冷系统。
联络通道冻结法施工流程联络通道冻结法施工可是个很有趣的事儿呢,咱来好好唠唠它的流程。
一、冻结孔施工。
这可是整个冻结法施工的第一步哦。
施工人员要先确定冻结孔的位置,这个位置的确定可不能马虎,得根据工程的设计要求和地质情况来。
就像是给每个冻结孔找一个专属的“小窝”。
然后呢,就开始钻孔啦。
钻孔的时候呀,机器嗡嗡响,就像小蜜蜂在工作一样。
钻出来的孔要保证直直的,可不能歪歪扭扭的,不然后续的冻结效果就不好啦。
而且呀,在钻孔过程中还要注意安全,施工人员得时刻盯着各种参数,就像照顾小婴儿一样细心呢。
二、冻结管安装。
三、制冷系统安装与调试。
接下来就是制冷系统的安装与调试啦。
这个制冷系统就像是整个冻结法施工的“大空调”。
先把制冷设备安装好,各种管线要连接正确,这可考验施工人员的技术啦。
安装好之后,就得调试啦。
调试的时候就像给这个“大空调”做个全面的检查,看看各个部件是不是都能正常工作。
如果发现有问题,就得赶紧调整,就像医生给病人治病一样,要对症下药呢。
制冷系统正常工作后,就能开始给冻结管里面的冷媒降温,让地层慢慢冻结起来啦。
四、地层冻结。
地层冻结这个过程可神奇啦。
随着制冷系统的运行,冷媒在冻结管里不断循环,就像一群小冰精灵在里面跑来跑去,把周围的热量都带走了。
地层的温度就会慢慢降低,里面的水分就会结冰啦。
这个过程需要一定的时间,就像小树苗长成大树一样,不能着急。
施工人员要不断地监测地层的温度变化,看看冻结的范围是不是达到了设计要求。
要是发现冻结得不够或者冻结过头了,就得调整制冷系统的参数,就像调整小帆船的帆一样,要让它朝着正确的方向前进呢。
五、联络通道开挖与支护。
当地层冻结达到要求后,就可以进行联络通道的开挖啦。
开挖的时候要小心翼翼的,因为冻结后的地层虽然变得比较硬,但也不能乱挖一气。
就像在冰雕上雕刻一样,要按照设计的形状和尺寸来。
而且呀,在开挖的同时还要进行支护呢。
支护就像是给联络通道穿上一层保护铠甲,防止它坍塌。
