工程量清单综合单价的计算方法综合单价是指完成工程量清单中规定的计量单位项目所需的人工费、材料费、机械使用费、管理费和利润,并考虑风险因素.综合单价计价应包括完成规定计量单位、合格产品所需的全部费用.根据我国实际,综合单价包括规费以外的全部费用,它不但适用于分部分项工程量清单,也适用于工序项目清单,措施项目清单等。
①编制标底的综合单价计算编制标底时,一般选用《全国统一建筑装饰装修工程消耗量定额》及基价表作为计价依据,并参考当地主管部门制定的“计价管理办法”计算.例如:人工费=∑(分项工程量×定额人工费)材料费=∑(分项工程量×定额材料费)机械使用费=∑(分项工程量×定额机械使用费)管理费=(人工费+材料费+机械使用费)×管理费率利润=(人工费+材料费+机械使用费)×利润率综合单价+人工费+材料费+机械使用费+管理费+利润②编制报价的综合单价计算如果是投标报价,首先需要核实清单所给的工程量、编制施工组织设计和施工方案,在此基础上按照本企业编制的《企业定额》,计算综合单价。
如果企业还没有自己的定额,也可参考《全国统一建筑装饰装修工程消耗量定额》计算确定。
但需要注意《全国统一建筑装饰装修工程消耗量定额》与《企业定额》的定额水平差。
《全国统一建筑装饰装修工程消耗量定额》反映的是全国建筑装饰装修工程生产力的平均水平,而《企业定额》则反映的是企业自身的生产力水平和管理水平。
所以,投标报价时,如果利用《全国统一建筑装饰装修工程消耗量定额》,可以通过测算确定一个合理的符合本企业实际的折算系数计算。
例如:人工费=∑(分项工程量×定额人工费)×折算系数材料费=∑(分项工程量×定额材料费)×折算系数机械使用费=∑(分项工程量×定额机械使用费)×折算系数管理费=(人工费+材料费+机械使用费)×管理费率利润=(人工费+材料费+机械使用费)×利润率综合单价+人工费+材料费+机械使用费+管理费+利润。

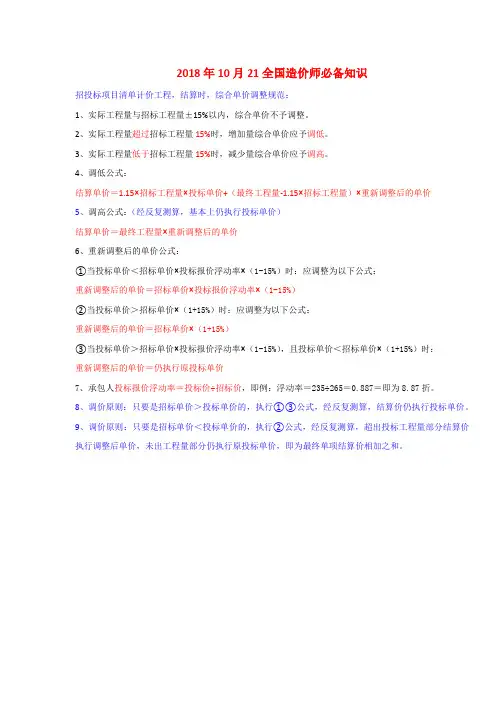

2018年10月21全国造价师必备知识
招投标项目清单计价工程,结算时,综合单价调整规范:
1、实际工程量与招标工程量±15%以内,综合单价不予调整。
2、实际工程量超过招标工程量15%时,增加量综合单价应予调低。
3、实际工程量低于招标工程量15%时,减少量综合单价应予调高。
4、调低公式:
结算单价=1.15×招标工程量×投标单价+(最终工程量-1.15×招标工程量)×重新调整后的单价
5、调高公式:(经反复测算,基本上仍执行投标单价)
结算单价=最终工程量×重新调整后的单价
6、重新调整后的单价公式:
①当投标单价<招标单价×投标报价浮动率×(1-15%)时:应调整为以下公式:
重新调整后的单价=招标单价×投标报价浮动率×(1-15%)
②当投标单价>招标单价×(1+15%)时:应调整为以下公式:
重新调整后的单价=招标单价×(1+15%)
③当投标单价>招标单价×投标报价浮动率×(1-15%),且投标单价<招标单价×(1+15%)时:
重新调整后的单价=仍执行原投标单价
7、承包人投标报价浮动率=投标价÷招标价,即例:浮动率=235÷265=0.887=即为8.87折。
8、调价原则:只要是招标单价>投标单价的,执行①③公式,经反复测算,结算价仍执行投标单价。
9、调价原则:只要是招标单价<投标单价的,执行②公式,经反复测算,超出投标工程量部分结算价执行调整后单价,未出工程量部分仍执行原投标单价,即为最终单项结算价相加之和。
附件二:工程量清单项目综合单价组成公式及示例工程量清单项目综合单价组成公式及示例一、当《计价规范》的工程内容、计量单位及工程量计算规则与《计价定额》一致,只与一个定额项目对应时,其计算公式如下:清单项目综合单价=定额项目综合单价例1:某工程现浇混凝土框架柱工程量清单如下:分部分项工程量清单工程名称:略序号项目编码项目名称项目特征及工程内容计量单位工程量1 A.4混凝土及钢筋砼工程2 现浇砼矩形柱混凝土强度等级C30 m3 3.23 现浇混凝土钢筋φ10以园钢t 0.24 现浇混凝土钢筋φ10以上螺纹钢t 0.8分部分项工程量清单项目综合单价计算表工程名称:略序号项目编码项目名称计量单位工程数量定额编号综合单价(元)其中(元)人工费材料费机械费综合费1 现浇砼矩形柱C30 m3 3.2 AD0065 246.39 53.38 161.89 4.89 26.232 现浇砼钢筋φ10以内园钢t 0.2 AD0897 3315.84 378.88 2735.64 21.26 180.063 现浇砼钢筋φ10以上螺纹钢t 0.8 AD0899 3088.41 190.16 2722.17 62.42 113.66二、当《计价规范》的计量单位及工程量计算规则与《计价定额》一致,工程内容不一致,需几个定额项目组成时,其计算公式如下:清单项目综合单价=∑(定额项目综合单价)例2:某工程天棚抹灰工程量清单如下:分部分项工程量清单工程名称:略序号项目编码项目名称项目特征及工程内容计量单位工程量天棚抹混合砂浆板底刷107胶水泥浆,面抹混合砂浆(细砂),刮滑石粉混合胶水腻子二遍。
m210.8 分部分项工程量清单项目综合单价计算表m2项目名称:天棚抹混合砂浆清单项目综合单价:17.18元/m2序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费1 BC0005 混合砂浆天棚面m2 1 12.45 5.32 3.88 0.05 3.192 BE0289×2 满刮腻子二遍m2 1 4.73 1.75 1.84 1.133 清单项目综合单价17.18 7.07 5.72 0.05 4.32三、当《计价规范》的工程内容、计量单位及工程量计算规则与《计价定额》不一致时,其计算公式为:清单项目综合单价=(∑该清单项目所包含的各定额项目工程量×定额综合单价)÷该清单项目工程量例3:某工程屋面SBS卷材防水工程量清单如下:分部分项工程量清单工程名称:略序号项目编码项目名称项目特征及工程内容计量单位工程量1 A.7屋面及防水工程2 屋面SBS卷材防水找平层:1∶2水泥砂浆,厚20mm防水层:SBS卷材防水保护层:1∶3水泥砂浆找平,厚20mm找平层上撒石英砂,厚20mmm2120分部分项工程量清单项目综合单价计算表工程名称:某工程计量单位:m2项目名称:屋面SBS卷材防水清单项目综合单价:58.44元/m2序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费单价合价单价合价单价合价单价合价单价合价1 BA0004 1∶2水泥砂浆找平m2120 8.70 1044.00 3.16 379.20 4.70 564.00 0.05 6.00 0.79 94.802 AG0375 SBS卷材防水m2130 27.38 3559.40 2.16 280.80 24.25 3152.50 ——0.97 126.103 BA0003 1∶3水泥砂浆找平m2120 8.57 1028.40 2.96 355.20 4.81 577.20 0.06 7.20 0.74 88.804 AG0432 撒石英砂保护层厚20mm m2120 11.51 1381.20 0.17 20.40 11.26 1351.20 ——0.08 0.925 清单项目合价m2120 7013 1036 5645 13.2 3196 清单项目综合单价m2 1 58.44 8.63 47.04 0.11 2.66注:SBS卷材防水包括反边,实际工程量为130m2。
【精品工程造价知识】3个公式就能“调好”综合单价建筑工程项目在施工过程中,出现某子目的工程量发生变化等这些情况是很常见的。
然而一旦工程量发生变化,则会对综合单价有一定影响,这时是否调整、如何调整综合单价,就会存在争议。
那么究竟该不该调整单价呢?如果要调整的话,又该如何调整呢?下面一起来看看资深造价师如何给我们支招!一、是否应该调整?根据《建设工程工程量清单计价规范》(GB 505002013)第9.6.2条:对于任一招标工程量清单项目,当因本节规定的工程量偏差和第9.3节规定的工程变更等原因导致工程量偏差超过15%时,可进行调整。
当工程量增加15%以上时,增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。
一句话概括为:量增价减,量减价增。
那是不是每个工程子目一旦工程量变化超15%就要调整呢?结合《2013建设工程计价计量规范辅导》,实际执行应该是通过投标的综合单价与发包人招标控制价相应项目的综合单价的对比、根据两个价格的差别幅度的大小来决定。
二、如何进行调整?3个公式教你轻松调!公式一:标底价×(1+15%)>投标价>{标底价×(l-报价下浮率)×(l-15%)}时,无论工程量增减多少,均不调整综合单价;公式二:投标价>标底价×(l+15%)时,工程量增加,则调低单价、按{标底价×(l+15%)}执行;工程量减少,不调整单价;公式三:投标价<{标底价×(l-报价下浮率)×(l-15%)}时,工程量增加时,适当调高单价,可按{标底价×(1-报价下浮率)×(l-15%)}调整;工程量减少,不调整单价。
