热电扩建工程项目施工组织设计
- 格式:doc
- 大小:228.00 KB
- 文档页数:70

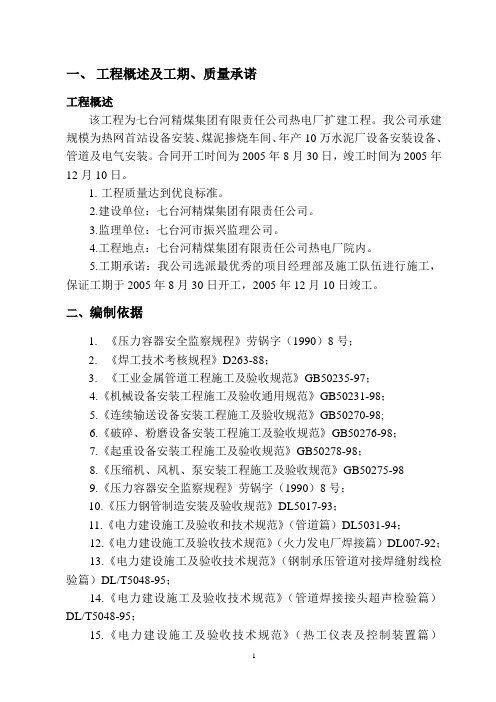

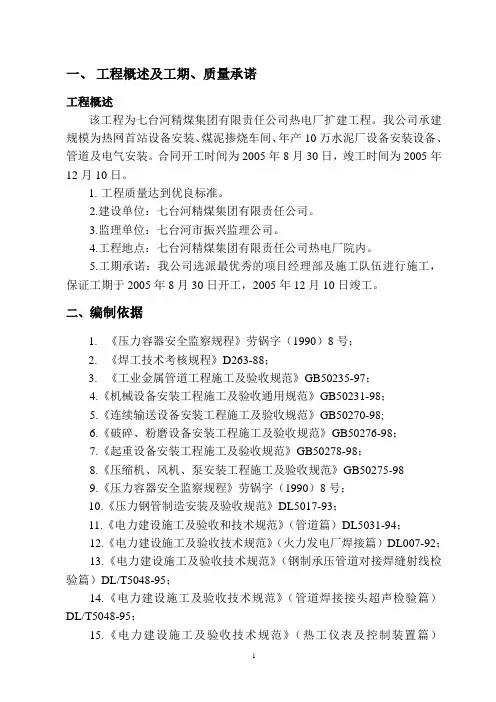

一、工程概述及工期、质量承诺工程概述该工程为七台河精煤集团有限责任公司热电厂扩建工程。
我公司承建规模为热网首站设备安装、煤泥掺烧车间、年产10万水泥厂设备安装设备、管道及电气安装。
合同开工时间为2005年8月30日,竣工时间为2005年12月10日。
1.工程质量达到优良标准。
2.建设单位:七台河精煤集团有限责任公司。
3.监理单位:七台河市振兴监理公司。
4.工程地点:七台河精煤集团有限责任公司热电厂院内。
5.工期承诺:我公司选派最优秀的项目经理部及施工队伍进行施工,保证工期于2005年8月30日开工,2005年12月10日竣工。
二、编制依据1.《压力容器安全监察规程》劳锅字(1990)8号;2.《焊工技术考核规程》D263-88;3.《工业金属管道工程施工及验收规范》GB50235-97;4.《机械设备安装工程施工及验收通用规范》GB50231-98;5.《连续输送设备安装工程施工及验收规范》GB50270-98;6.《破碎、粉磨设备安装工程施工及验收规范》GB50276-98;7.《起重设备安装工程施工及验收规范》GB50278-98;8.《压缩机、风机、泵安装工程施工及验收规范》GB50275-989.《压力容器安全监察规程》劳锅字(1990)8号;10.《压力钢管制造安装及验收规范》DL5017-93;11.《电力建设施工及验收和技术规范》(管道篇)DL5031-94;12.《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL007-92;13.《电力建设施工及验收技术规范》(钢制承压管道对接焊缝射线检验篇)DL/T5048-95;14.《电力建设施工及验收技术规范》(管道焊接接头超声检验篇)DL/T5048-95;15.《电力建设施工及验收技术规范》(热工仪表及控制装置篇)SDJ279-90;16.《电力建设施工及验收技术规范》(承插式预应力混凝土压力管道篇)SDJ59-79;17.《电力建设施工及验收技术规范》(电气装置安装工程高压电器施工及验收规范)GBJ147-90;18.《电力建设施工及验收技术规范》(电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范)GBJ148-90;19.《电力建设施工及验收技术规范》(电气装置安装工程母线装置施工及验收规范GBJ49-90);20.《电气装置安装工程电气设备交接试验标准》GB50150-91;21.《电气装置安装工程电缆线路施工及验收规范》GB50168-92;22.《电气装置安装工程接地装置施工及验收规范》GB50169-92;23.《电气装置安装工程旋转电机施工及验收规范》GB50170-92;24.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;25.《电气装置安装工程蓄电池施工及验收规范》GB50172-92;26.《火电施工质量检验及评定标准》共十一篇;27.《电力建设施工及验收规范》锅炉机组篇DL/T5047-9528.《电力施工质量检验技术评定标准》29.《采暖与卫生工程施工及验收规范》GBJ 242-82;30.黑龙江省安装工程公司质量文件(HLJAZ/ZS-2002)三、项目经理部组织机构四、主要施工方法及技术措施(一)、工艺管道安装技术措施1.工艺管道安装1)工艺管道的管材、管件、管道附件及阀门必须具有制造厂的合格证明书,使用前进行外观检查,其表面应光滑,不允许有尖锐划痕,凹陷深度不得超过1.5mm,凹陷最大尺寸不应大于管子周长的5%,且不大于4.0mm。

电厂扩建工程施工组织设计方案一、项目概况本项目为某电厂扩建工程,包括一座新的汽轮发电机组、一座新的锅炉、一座新的变电站以及相关的配套设施。
项目总投资约为10亿元,建筑面积约为10万平方米。
工期约为两年。
二、工程管理组织方案1. 建立完整的施工组织机构本项目施工组织机构包括总承包项目部、建设单位项目指挥部、监理单位、施工企业等。
其中,总承包项目部应负责本项目各项工作的监管、协调、管理。
建设单位项目指挥部应负责本项目总体策划、组织协调和决策管理。
监理单位应负责对施工企业施工过程和质量进行监督,并且及时报告相关情况给建设单位项目指挥部和总承包项目部。
施工企业应根据项目进度安排人员、设备和材料,保证施工进度和质量。
2. 实现各方沟通协调在本项目的整个施工过程中,各方应该建立定期的沟通渠道,以保证项目进度的顺利推进。
建设单位项目指挥部应该根据实际情况,适时召开组织会议或工作座谈会,与各方共同探讨工作进展情况,项目主要风险点及协调解决方法。
总承包项目部应及时向建设单位项目指挥部汇报项目的整体进展情况及重大问题,同时向监理单位汇报施工方面的具体情况。
3. 加强日常安全管理本项目施工过程中必须认真遵守国家法律法规和有关安全生产规定。
各方都应该严格遵守安全生产制度,特别是施工企业应合理安排工程进度和安全生产计划,对施工过程中可能存在的安全风险事项进行排查、评估和管理。
建设单位项目指挥部和总承包项目部应采取必要的措施,对施工企业的现场工作和安全情况进行定期检查和复验。
三、施工组织方案1. 确定施工顺序和进度本项目的施工顺序和进度应根据实际情况和规划设计进行合理安排。
在具体实施过程中,需考虑施工技术和材料配送等问题,以达到最优效果。
2. 采取适当的施工技术和措施本项目的施工应尽可能采用现代化的施工技术和新型的施工材料。
施工企业需要根据具体情况对施工技术进行调整,并根据需要组织相关施工技术培训,提高施工人员素质,确保施工质量。
热能发电工程项目施工组织设计方案1. 项目背景本项目旨在建设一座热能发电厂,利用可再生能源进行发电。
项目地点位于xxx地区,总装机容量为xxx兆瓦。
经过前期的可行性研究和初步设计,我们现在需要制定一个施工组织设计方案,确保项目在施工阶段能够高效、安全地进行。
2. 施工组织设计目标本施工组织设计方案的主要目标如下:- 确定施工活动的顺序和优先级,合理安排施工进度。
- 制定施工工艺和方法,确保施工质量和安全。
- 确定施工人员的配备和培训需求。
- 制定施工现场管理方案,确保施工现场秩序和安全。
- 确定施工过程中的风险和应对措施。
3. 施工组织设计内容3.1 施工活动顺序和进度安排根据项目需求和工程特点,确定各施工活动的顺序和优先级,并制定详细的施工进度计划,确保施工进度的合理安排。
同时,根据实际情况,进行施工进度的监控和调整,及时应对施工延期等问题。
3.2 施工工艺和方法根据项目的要求和工程特点,明确施工工艺和方法。
这包括:- 工程设备的选型和安装。
- 施工各阶段的具体工序和施工流程。
- 施工现场的布置和调度。
3.3 施工人员配备和培训根据施工计划和工作量,确定所需的施工人员数量,并确保有足够的资质和经验。
同时,制定培训计划,提供必要的技术培训和安全培训,确保施工人员具备必要的技能和知识。
3.4 施工现场管理方案制定详细的施工现场管理方案,包括:- 施工现场安全管理规定和措施。
- 施工现场秩序和动线布置。
- 施工设备和材料的管理和维护。
3.5 风险管理和应对措施分析施工过程中可能出现的风险,并制定相应的应对措施。
例如,针对天气变化、安全隐患、材料供应等风险,制定相应的预案和应急措施,确保施工过程的顺利进行。
4. 施工组织设计方案的实施本施工组织设计方案应由项目管理团队负责实施,并对施工过程进行监督和调整。
在施工过程中,及时对施工组织设计方案进行评估和反馈,不断完善和优化。
5. 结论本施工组织设计方案为热能发电工程项目的施工阶段提供了指导和参考,确保施工过程的高效、安全和质量。
某发电厂扩建工程施工组织设计一、项目背景某发电厂位于某市,已建成并投入运营多年,由于市场需求的增加和技术的发展,发电厂决定进行扩建工程,增加发电容量。
本文档将介绍该发电厂扩建工程的施工组织设计方案。
二、项目概述项目概述:某发电厂扩建工程计划新增一台500兆瓦的发电机组,新建机组将采用超临界锅炉和高效汽轮机,以提高发电效率。
扩建工程包括土建、设备安装、电气系统等多个方面的施工内容。
三、施工组织设计3.1 施工组织机构本次扩建工程施工组织机构如下:•项目经理:负责整个扩建工程的管理和协调。
•工程师团队:负责技术支持、施工图设计和现场指导。
•施工队伍:包括土建工人、设备安装工人、电气工人等,负责具体施工工作。
•安全监督:负责监督施工现场的安全工作,确保施工过程中的人员安全和设备安全。
3.2 施工流程3.2.1 土建施工流程土建施工流程主要包括基础施工、建筑施工和配套工程施工等。
3.2.1.1 基础施工基础施工主要包括地基处理和混凝土浇筑。
1.地基处理:根据设计要求,对场地进行地基处理,包括平整、加固等工序。
2.混凝土浇筑:按照设计图纸要求,进行混凝土浇筑,包括基础、地下室等。
3.2.1.2 建筑施工建筑施工主要包括建筑结构施工、建筑装饰等。
1.建筑结构施工:根据设计图纸进行建筑结构施工,包括钢筋绑扎、模板搭建、砼浇筑等。
2.建筑装饰:进行室内外装饰工程,包括涂料、地板、门窗等。
3.2.1.3 配套工程施工配套工程施工主要包括供水、供电、通风等。
1.供水:完成供水管道敷设和设备安装。
2.供电:完成电缆敷设、设备安装和接入电网。
3.通风:完成风机安装和管道敷设等。
3.2.2 设备安装流程设备安装流程主要包括设备运输、设备安装和设备调试等。
3.2.2.1 设备运输设备运输是将设备从制造厂家运输到发电厂现场的过程,包括设备的卸货、搬运和就位。
3.2.2.2 设备安装设备安装是将设备按照施工图纸进行安装,包括设备的定位、固定和连接等。
热电站施工组织设计1.项目背景热电站是一种能够同时发电和供热的能源设施。
它具有高效能源利用、成本低廉、对环境友好等优点。
为了确保热电站的顺利建设和运行,需要进行科学合理的施工组织设计。
2.施工组织目标(1)保证施工安全。
热电站施工过程中存在着各种各样的风险和事故隐患,施工组织设计要确保工人的安全,避免事故发生。
(2)保证工期。
施工组织设计要合理安排各项工程的施工进度,确保项目按时完成。
(3)保证施工质量。
施工组织设计要合理安排施工流程和质量检验标准,确保施工质量满足设计要求。
3.组织管理机构(1)总部管理组织:负责项目的整体策划和决策,协调各个部门之间的工作关系,承担项目整体管理的责任。
(2)施工部门:负责具体的施工工作,包括施工人员的培训和管理,施工现场的管理,施工进度的控制等。
(3)质量管理部门:负责施工质量的把控,制定施工质量控制标准,并对施工过程中的质量问题进行监督和整改。
4.施工过程组织设计(1)前期准备阶段:此阶段包括项目立项、招投标、土建施工准备、设备采购等工作。
施工组织设计要合理安排各项准备工作的进度,确保项目按时启动。
(2)土建施工阶段:此阶段包括开挖、基础施工、建筑工程施工等工作。
施工组织设计要合理安排土建工程的施工流程,确保施工质量和工期。
(3)设备安装阶段:此阶段包括设备运输、设备安装、设备调试等工作。
施工组织设计要合理安排设备的安装顺序,并确保设备运行的安全性和稳定性。
(4)投运和试运行阶段:此阶段包括系统调试、试运行和正式投运等工作。
施工组织设计要合理安排试运行的流程和时间,确保设备正常运行。
5.安全管理(1)设立专门的安全管理部门,负责施工过程中的安全工作,制定安全管理措施和应急预案。
(2)加强安全教育培训,提高工人的安全意识和应急处理能力。
(3)定期组织安全演练和检查,确保施工现场的安全隐患得到及时发现和处理。
6.质量管理(1)制定质量管理计划,明确施工质量控制的标准和要求。
某电厂扩建工程施工组织设计一、项目概况电厂扩建工程位于省市,项目总投资金额为XXXX万元,占地面积XXX平方米。
项目主要包括新建机组、变电站、烟囱等基础设施建设和配套设施建设。
二、工程施工内容及特点1.新建机组:包括主机设备安装、管道布置等工作。
2.变电站:包括设备安装、接地敷设、线路敷设等工作。
3.烟囱:包括钢结构安装、烟气脱硫装置安装等工作。
工程施工特点:1.工期较短:整个工程的施工周期为12个月,要求按计划进行施工。
2.多个施工现场:机组、变电站、烟囱等各个施工单位的工程现场相互独立,但又存在耦合关系。
3.复杂的工艺流程:机组的建设涉及多个工艺环节,施工过程需要保证各个环节的协调和顺序。
4.环境保护要求高:电厂扩建工程需要符合国家的环保要求,对于设备的安装和调试需要保证环境的安全。
三、施工组织机构为了保证工程施工的顺利进行,需要建立相应的施工组织机构,包括总指挥部、各个施工单位。
1.总指挥部:总指挥部负责对整个工程进行统一协调管理,解决各个施工单位之间的协调问题。
2.施工单位:根据工程施工内容的不同,成立相应的施工单位,并分别设置施工现场负责人。
不同施工单位之间要保持良好的沟通与协作,确保施工的顺利进行。
四、施工组织安排1.施工分期安排:根据项目的特点,将工程施工划分为多个分期进行,确保每个施工单位可以按计划进行施工。
同时,对于多个施工现场之间的协调要求更为重要,需要合理安排施工进度,确保各个施工单位的工作能够同时进行。
2.劳动力资源安排:根据工程施工的需要,合理安排劳动力的使用,确保施工过程中有足够的人力资源配备。
同时,对于施工高峰期,可以考虑通过租赁和招聘的方式补充劳动力资源。
3.施工设备采购和管理:根据工程的特点和施工计划,合理安排施工设备的采购和管理。
对于较大的施工设备,需要提前进行采购,并做好相应预算和计划。
4.安全生产管理:对于电厂扩建工程这类具有一定风险的项目,需要加强安全生产管理,建立健全的安全生产管理制度。
某电厂扩建工程施工组织设计1. 引言本文档旨在对某电厂扩建工程施工组织设计进行详细说明,包括施工组织设计的目的、范围、流程、任务分工以及安全措施等。
2. 施工组织设计目的某电厂扩建工程施工组织设计的目的是为确保施工过程能够按照既定的计划和要求进行,保证施工效率和质量,同时满足安全、环保等方面的要求。
3. 施工组织设计范围施工组织设计的范围包括但不限于以下几个方面: - 施工流程设计 - 任务分工与责任划分 - 安全管理计划 - 施工进度控制 - 资源调配与管理4. 施工组织设计流程施工组织设计的流程主要包括以下几个步骤: 1. 资料收集:收集并分析与电厂扩建工程相关的各类资料,包括施工图纸、技术规范、合同要求等。
2. 确定工期:根据扩建工程的规模和复杂程度,结合施工资源的情况,确定工期和施工进度计划。
3. 任务分工:根据施工流程和施工进度计划,确定各工种的任务分工,并制定相应的责任划分和工作流程。
4. 安全措施:根据相关法律法规和安全技术规范,制定详细的安全管理计划,确保施工过程中的安全性。
5. 资源调配:根据工期计划和任务分工,进行人力、物力和设备资源的调配和管理。
6. 施工监管:在施工过程中,进行施工现场的监管和质量控制,确保施工质量和进度符合要求。
5. 任务分工与责任划分根据电厂扩建工程的复杂性和任务的特点,将工程划分为若干个施工单元,并分别确定各个施工单元的负责人和责任划分。
具体分工如下:施工单元负责人责任描述施工单元1 张工程师负责施工图纸审核和施工现场的管理施工单元2 李工程师负责施工进度计划的制定和施工人员的调配施工单元3 王工程师负责施工质量控制和施工过程中的安全管理6. 安全管理计划为确保电厂扩建工程施工过程中的安全性,制定以下安全管理计划:- 安全培训:对施工人员进行安全培训,提高他们的安全意识和安全操作技能。
- 安全设施:在施工现场设置必要的安全设施,如防护网、警示标识等,防止事故的发生。

华润热电热网工程施工组织设计热网扩建项目领秀线工程施工组织设计江苏省工业设备安装有限公司2*** 年 5 月20项目名称:南京华润热电有限公司热网扩建项目领秀线工程编制:姜大伟姜亮程治理部:〔签字〕批准:〔总工程师〕2*** 年5月20日名目第一章编制说明---------------1. 施工组织说明2. 施工组织编制依据3. 工程概况第二章施工现场组织机构------------------------1. 项目部治理组织机构2. 项目部质量治理组织机构3. 项目部安全治理组织机构4. 项目部各项职责划分第三章分部分项工程划分--------------1. 单位工程2. 分部工程3. 分项工程第四章要紧施工工艺、技术措施热网管道土建工程(5-8)(9-16)(17-17)(18-38)1. 土方工程2. 模板工程3. 钢筋工程4. 混凝土工程 热网管道安装工程5. 管道焊接6. 管道及附件安装7. 管道水压试验8. 管道油漆保温9. 管道蒸汽吹扫第五章施工过程旳质量、环境、职业安全健康操纵1. 质量操纵2. 质量操纵图表3. 环境操纵4. 职业安全健康操纵第六章安全生产、文明施工 -----------------------1. 现场布置2. 现场卫生治理3. 防止地下管线及地下地上设施旳破坏4. 现场文明施工治理5. 施工临时用电制度6. 应急预备响应7. 文明施工组织网络第七章质量保证体系 ------------------------------1. 质量治理体系网络2. 质量治理措施第八章人员、施工机具配备 ------------------------1. 人员配备2. 施工机具设备打算1、施工组织说明本施工组织设计为南京华润热电有限公司热网扩建项目-领秀线工程子项旳外管及土建、管道安装施工旳组织设计。
1.1本公司质量方针和质量目标 质量方针:群策群力,规范施工,创精品工程; 关注顾客,持续改进,树企业形象。
目录1.编制依据2.其他说明3.工程围4.总平面布置4.1场地布置4.2施工道路4.3 临建4.4力能供应4.5排水4.6机械布置5.现场现场组织机构和劳动力计划5.1现场管理组织机构5.2劳动力计划6.施工管理6.1施工管理制度6.2施工计划管理6.3施工技术管理6.4文件管理6.5设计变更管理6.6和其它单位的配合7.施工机械配备和进出场计划7.1本工程拟采用的主要机械设备7.2机械进出场计划7.3材料检验和试验控制程序7.4材料标识和可追溯性7.5材料搬运、贮存、包装防护和交付控制程序7.6附则8.主要施工技术方案和措施8.1总体施工方案8.2其它施工技术方案9.环保措施9.1总则9.2环境管理目标、指标降低施工场界噪声9.3环保措施10.大体积混凝土施工工艺11.雨季施工措施11.1雨季施工准备工作11.2施工阶段雨季施工措施11.3夏季高温施工技术措施12.冬季施工措施12.1冬期施工的温度12.2主要分项工程冬季施工措施12.3网架整间吊装拼接技术12.4钢筋锥、直螺纹接头技术12.5主厂房井点降水方案13.与安装及其他施工单位的配合措施13.1配合安装工程的措施14.工程进度、质量控制和安全文明施工管理14.1里程碑进度14.2二级进度计划14.3图纸交付进度要求14.4保证进度的主要措施14.5质量目标14.6质量管理措施14.7质量通病的控制措施15.质量标准和质保体系15.1质量标准15.2质保体系15.3质量计划16.安全和文明施工16.1安全工作目标16.2安全管理体系16.3安全控制措施16.4文明施工管理目标16.5文明施工管理制度和措施16.6文明施工实施细则17.附表、附图17.1拟投入的主要施工机械设备表17.2劳动力计划一览表17.3计划开、竣工日期和施工进度网络图17.4临时用地表17.5施工总平面图编制说明1.编制依据●OCI热电T1项目主厂房(汽机房&锅炉房)土建工程施工图●火电发电工程施工组织设计导则●电力建设技术管理导则●电施工质量检验和评定标准●电力建设安全健康和环境管理工作规定●相关的国家标准●类似工程的施工经验2.其他说明在编制本工程施工组织设计的过程中,由于所编写的施工方案是大概的,在具体实施过程中还要做相应的修改和完善,具有可操作性,满足工程施工需要。

高温热电厂施工组织设计步骤在高温热电厂的建设过程中,施工组织设计是一个至关重要的环节。
一个合理的施工组织设计可以提高工程施工的效率,保证工期的进度,确保工程质量和安全。
下面将介绍高温热电厂施工组织设计的步骤。
一、前期准备1. 调查研究:对高温热电厂的施工环境进行调查研究,包括地理条件、气候特点、土壤情况等,为后续的施工做好准备。
2. 编制施工环境评估报告:根据调查研究结果,编制施工环境评估报告,明确施工环境的特点和对施工的影响,为施工组织设计提供依据。
3. 制定施工组织设计方案:根据前期的调查研究和施工环境评估报告,制定施工组织设计方案,包括施工组织机构、施工方法和工艺流程等。
二、主体工程施工组织设计1. 施工组织机构设计:明确施工组织机构的职责和任务,包括施工管理部门、施工队伍和人员配备等。
2. 施工方法和工艺流程设计:根据工程的特点和施工组织机构设计,制定合理的施工方法和工艺流程,包括施工顺序、施工步骤和作业流程等。
3. 施工技术措施设计:针对高温热电厂施工的特点,制定相应的施工技术措施,包括安全措施、环保措施和质量控制措施等。
4. 施工物资和设备准备:根据施工组织设计的要求,做好施工物资和设备的采购和准备工作,确保施工的顺利进行。
三、施工计划编制1. 施工进度计划:根据工程的工期要求,制定施工进度计划,明确各个施工阶段的工期和关键节点。
2. 施工资源计划:对施工所需的人力、物力和机械设备等资源进行计划,确保施工的需要得到满足。
3. 施工方法和措施计划:将施工方法和措施纳入施工计划,并按照施工组织设计方案的要求进行安排和调整。
四、施工组织设计方案评审1. 内部评审:由公司内部相关部门对施工组织设计方案进行评审,确保方案的合理性和可行性。
2. 外部评审:邀请第三方专业机构或专家对施工组织设计方案进行评审,提出宝贵意见和建议。
五、施工组织设计方案的修改和完善根据内外部评审的意见和建议,对施工组织设计方案进行修改和完善,确保施工组织设计方案的科学性和可行性。
1.编制讲明本册《锅炉施工组织设计》是为满足通辽盛发热电扩建工程#2机组流化锅炉安装的施工要求编制而成。
在编制过程中,充分借鉴了相类似炉型的安装经验,同时依据现有的各项规章制度及验评规定、施工技术水平、机械配备、现场实际的情况。
本设计对一些重大施工项目的施工方案进行了编制,力求简明、合理、准确。
参加编制人员:2.编制依据2.1哈尔滨锅炉厂提供的HG-440/13.7-LHM型循环硫化床锅炉安装图2.2《火力发电厂施工组织设计导则》2.3《电力建设施工及验收技术规范》(锅炉机组篇、管道篇)2.4《火电施工质量检验及评定标准》(锅炉篇、管道篇)2.5《电力建设安全健康与环境治理工作规定》2.6有关工程的协议、合同、文件2.7《电力建设安全施工(生产)治理规定》3.工程概况通辽发电总厂热电厂六期扩建工程建设规模为两台135MW双抽中间再热冷凝式供热机组,配两台440t/h循环流化床锅炉。
锅炉为超高压、一次中间再热。
汽包悬挂式安装,中心标高为48m,位于B5.5、B25.5轴间。
受热面大体分为五部分:膜式水冷壁、过热器、再热器、省煤器、管式空气预热器。
炉膛宽度为13700㎜、高度为36220㎜、深度7220㎜。
锅炉构架为双排柱、全封闭布置钢结构形式,钢结构宽度为31000㎜、高度为53800㎜、深度32600㎜,共分三层六段制作、安装,标高8850㎜、18000㎜、32600㎜、37500㎜、43800㎜、53800㎜为刚性平面,由水平梁、支撑等构件组成,是维持钢结构稳定的要紧组成部分,垂直立面设置了BE、BF、BG、BH和1列、25.5列、31列垂直支撑。
钢结构连接形式要紧为螺栓连接,部分平台支撑梁为焊接形式。
锅炉安全通道及平台采纳钢板和栅格板。
4.现场自然条件4.1 地理位置及环境通辽市位于内蒙古自治区东部,地处北纬42°15′~45°41′、东经119°15′~123°43′之间,总面积59535平方公里,南北长约418公里,东西宽约370公里。
东靠吉林省、西接赤峰市、南依辽宁省、西北和北边分不与锡盟、兴安盟为邻,属东北和华北地区的交汇处。
通辽市2000-2020都市总体规划中将通辽市东部规划为一、二、三类工业用地,并命名为东郊工业园区。
该园区内现正为通辽市招商引资作五通一平工作。
通辽热电厂六期扩建工程的拟建厂址就坐落在该园区内,厂址选定在通辽市规划的东郊工业区的西部即原通辽市造纸厂厂区内。
其北邻新兴大街东段,南靠中心大街,西侧为新工一路,东侧为新工二路,本期扩建工程厂址在现通辽热电厂的北侧,隔永清大街相望。
本工程拟建场地布置在通辽市造纸厂厂区内,厂区现占地17.5公顷,自然地面标高在175.80—176.50之间,地势平坦,厂区东南高,西北低。
厂区内有造纸厂遗留的车间、仓库及办公楼,大部分建筑比较陈旧,已无可利用价值,且厂区内原有建筑、地上管线及地下管沟将对今后电厂的建设造成一定阻碍。
现通辽市已组织对该厂区内建筑物及地上管线进行拆除,目前差不多完成厂区的五通一平。
4.2 地质条件通辽市地区位于新华夏构造体系,大兴安岭隆起中南段和松辽沉降带与纬向阴山——天山的构造带的复合部位,处于华北板块的北部边缘,在区域构造应力地作用下和这些巨型构造的操纵下,使通辽地区形成专门地质条件。
通辽地区的第三纪沉降区和第四纪沉降区,由于西辽河的作用,沉和厚度达200余米的细砂、中砂、卵石为粘土层,在通辽地区无岩石露头。
4.3 气象条件通辽市属温带大陆性气候。
春季干旱多风;夏季炎热,降水集中;秋季凉快;冬季干冷。
通辽地区的要紧气候特征值如下:(1971-2000)年平均气温 6.6度极端最高气温 38.9度极端最低气温 -31.6度年平均降雨量 373.6毫米最大日降水量 110.4毫米年平均蒸发量 1774.4毫米最大风速 21.0米/秒最小风速静风年平均风速 4.0米/秒冬季主导风向 NW夏季主导风向 S最大冻结深度 1.79米4.4交通运输拟建厂区内有造纸厂铁路专用线,专用线在厂区的东侧,南北向布置,铁路为单线工企Ⅲ级,机车牵引定数4000吨,机车型号为东风4,最小曲线半径250米。
该铁路专用线为从通辽站至东郊工业区的铁路专用线的支线,六期工程能够对原有纸厂的铁路专用线进行改造加以利用。
六期工程的燃煤及设备材料能够通过通辽站的铁路调度,由原纸厂的铁路专用线运输至电厂内。
厂内铁路新建两条重车线及两条停车线,能够满足电厂燃煤及设备材料运输的需要。
5.锅炉结构概述5.1总体设计通辽发电总厂热电厂六期2×135MW技改工程锅炉是哈尔滨锅炉厂有限公司生产的,单锅筒、自然循环、单炉膛、一次中间再热、平衡通风、全钢结构、高强螺栓连接、固态排渣、风水联合冷渣器、露天布置、超高压循环流化床锅炉。
锅炉型号为HG-440/13.7-L.HM28,锅炉B-MCR及B-ECR工况分不对应汽轮机的VWO和THA工况。
循环物料的分离采纳高温绝热旋风分离器,锅炉采纳支吊结合的固定方式,炉膛水冷壁、过热器、再热器和省煤器采纳悬吊结构,空气预热器、分离器采纳支撑结构。
锅炉启动采取床下床上启动方式。
5.2锅炉的差不多性能5.2.1锅炉容量和要紧参数型号: HG-440/13.7-L.HM28锅炉最大连续蒸发量:440t/h过热器出口蒸汽温度:540℃过热器出口蒸汽压力:13.7Mpa再热器蒸汽流量:422t/h再热蒸汽进/出口压力:3.821/3.627Mpa再热蒸汽进/出口温度: 368℃/540℃省煤器进口给水温度:241℃5.2.2锅炉运行原理本锅炉是一种高效低污染的新型锅炉,该锅炉采纳了循环流化床燃烧方式,循环流化床锅炉由于具有燃料适应性广、有利于环境爱护、负荷调节性能好、燃烧热强度大、炉内传热能力强、灰渣综合利用性能好等一般常规煤粉锅炉所不具备的优点。
循环流化床燃烧技术的最大特点是燃料通过物料循环系统在炉内反复燃烧,又经分离器和返料器多次循环利用,使燃料颗粒在炉内的停留时刻大大增加,直至燃尽。
循环流化床锅炉燃烧的另一特点是采纳清洁燃烧,即向炉内加入石灰石粉,在燃烧中直接除去SO2,炉膛下部采纳欠氧燃烧和低温燃烧,降低了NO X排放。
6.工程范围及要紧工程量#2机组HG-440/13.7-L.HM28循环流化床锅炉1台热力系统除尘器本体设备燃油系统锅炉本体要紧工程量:锅炉钢结构:1250t汽包(包括内部装置):69.74t空气预热器:416.682t旋风分离器及回料器:308.417t水冷壁(不包括刚性梁):295.536t过热器及连接管、吊挂装置:406.197t再热器及减温装置:370.619t省煤器蛇形管排:228.372t7.施工现场平面布置锅炉组合场位于三期工程锅炉间的扩建端,受热面组合及烟风道加工均布置于此,设备到货后也放置到该区域。
施工场地中布置有LQ3032型龙门式起重机1台。
8.要紧施工机械配置及布置锅炉主吊机械选用一台DBQ2000/80型80t塔式起重机,布置在炉后侧距K5轴12m位置,吊车轨道中心线距钢架BH轴线13000mm。
在锅炉组合场布置一台辅助LQ3032型30t龙门式起重机,其轨道由南向北通过“锅炉组合场”、“汽机组合场”。
该龙门吊轨道全长100m,其中60m位于锅炉组合场内,40m位于汽机组合场内。
9.力能供应9.1 压缩空气锅炉组合场内布置一台0.6m3/min空压机做为锅炉组合场管排、组件的使用汽源,由于本台锅炉组合场地较小,现场采纳胶皮管道输送。
9.2氧、乙炔气在物资库存放氧、乙炔气瓶,不采纳集中供应和母管输送,现场采纳散瓶供汽。
10.要紧施工方案及重大施工技术措施10.1要紧方案简介:10.1.1钢结构吊装方案依照钢结构的结构形式以及主吊机械DBQ2000/80型80t塔式起重机的布置情况,钢结构吊装顺序由炉前向炉后,吊装完第一层钢架找正验收合格后,再进行第二层钢架的吊装工作。
以便于空气预热器能够随同钢结构同时吊装、同时找正,使锅炉构架形成稳定的结构。
10.1.2空气预热器吊装方案由于空气预热器布置在锅炉尾部烟道的正下方,因此在锅炉后部顶板梁吊装之前完成空气预热器主体结构的吊装工作。
空气预热器的主体将尽可能的扩大组合量,以减少吊装时刻。
10.1.3吊挂装置吊装方案锅炉吊挂装置在锅炉顶板结构吊装后开始安装,吊装时尽可能将吊杆梁、吊杆及过渡梁等组合吊装。
吊挂装置吊装后作好防坠落措施。
10.1.4汽包吊装方案汽包吊装采纳由80t塔吊与炉顶上方设置的一套滑车组联合吊装。
10.1.5水冷壁安装炉膛四侧水冷壁上、下段管排分不与对应集箱在地面组合成组件(其中上部包括两段管排),前后墙分成四片,不带刚性梁,左右侧墙带刚性梁组合。
中间隔墙分上下两段进行组合。
利用80t塔吊自下而上,吊装存放。
10.1.6II级过热器和II级再热器安装在炉膛上部布置了II级过热器和II级再热器管排,管排若分段到达现场,则在组合场将管排组合成整片。
采纳单片吊装方法,利用80t塔吊和50t汽车吊配合在组合场将管排扳起,通过顶板上预留的开口位置送至安装位置就位。
吊装时合理选择吊点保证吊装后管排平坦度。
高空存放采纳钢丝绳吊挂。
10.1.7包墙过热器安装前包墙:管排与上、下集箱组合成一个组件;后包墙:上集箱与上段管排组合成一个组件,下集箱与下段管排组合成一个组件;侧包墙:上联箱与上部管排组合成组件,下联箱与下部管排组合成组件,左右侧计四件;吊装:吊装时利用80t塔式起重机与50t汽车吊配合将组件力起,80t 塔式起重机吊装组件上部,由炉顶安装位置上方预留空挡落下经倒钩至就位位置,找正安装。
吊装顺序为:前包墙、左右侧包墙、后包墙组件。
吊装时前包墙和右包墙的下段临时吊挂在钢架上,预留出过热器和再热器管排的安全通道。
10.1.8尾部通道内受热面安装尾部包墙过热器内由上至下依次布置III级过热器、I级再热器和I 级过热器,各级蛇形管排通过省煤器吊挂管吊挂在尾部竖井内,I级过热器下部布置省煤器,省煤器为吊挂结构。
依照结构特点,尾部竖井内过热器,再热器管排组合成一片、省煤器等蛇形管排采纳散件、自下而上安装的施工方案。
10.1.9旋风分离器及分离器出入口烟道安装旋风分离器出口烟道在组合场地面组合成组件;分离器入口烟道在组合场地面组合成组件;旋风分离器筒体在组合场地面组合成组件。
各组件直接用80t塔吊吊装至就位位置、找正安装。
锅炉水压试验、锅炉烟、风管道安装、锅炉附属设备安装、锅炉化学清洗等项目祥见各施工方案。
10.2锅炉钢结构安装10.2.1施工程序★锅炉钢结构安装工艺过程基础划线→标高复查和基础凿毛→柱底板安装立→柱1m标高线划线、复查→结构第一层吊装→高强螺栓初紧→第一层找正→高强螺栓终紧→检查验收→柱脚二次灌浆→上层结构吊装→顶板梁吊装→钢结构完善锅炉钢结构安装采纳小片组合、分段吊装方法,即每安装完一层钢架,及时找正,然后进行高强螺栓初紧及终紧,最后进行质检验收,验收合格后再安装上一层钢结构。
