49166_热电工程施工组织设计
- 格式:docx
- 大小:19.26 KB
- 文档页数:6
供暖工程施工组织设计一、工程概况本项目为某城市供暖工程,主要包括供暖管道铺设、供暖设备安装、控制系统调试等工作。
工程覆盖区域为该城市的一部分住宅小区和商业区,供暖面积共计约100万平方米。
工程采用集中供暖方式,热源为城市热电厂。
工程总投资约为2亿元,计划工期为6个月。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、技术标准和规范要求进行施工,确保供暖工程质量达到优良水平。
2. 保证施工安全:加强施工现场安全管理,落实安全生产责任制,确保施工过程中不发生安全事故。
3. 提高施工效率:合理组织施工力量,优化施工流程,缩短施工周期,降低工程成本。
4. 减少对环境影响:在施工过程中,采取有效措施减少噪音、扬尘、废水等对周围环境的影响。
5. 文明施工:遵守施工现场文明施工规定,保障施工人员的生活和劳动条件,营造良好的施工氛围。
三、施工组织结构1. 项目管理机构:设立项目经理部,负责整个供暖工程的施工组织、协调和管理。
项目经理部下设工程部、技术部、质量部、安全部、材料部、财务部等职能部门。
2. 施工队伍:根据工程需求,组建专业化的施工队伍,包括管道铺设、设备安装、控制系统调试等专业施工人员。
3. 监理机构:聘请具有专业资质的监理单位对工程施工进行全程监理,确保工程质量、安全、进度等目标的实现。
四、施工进度计划1. 施工准备阶段:进行施工图纸审查、施工方案制定、施工队伍培训、材料采购等工作,预计用时1个月。
2. 施工阶段:按照供暖管道铺设、供暖设备安装、控制系统调试的顺序进行施工,预计用时4个月。
3. 验收阶段:进行工程质量、安全、环保等方面的验收,预计用时1个月。
五、施工资源配置1. 人力资源:根据施工进度计划和工程量,合理配置施工人员,确保施工高峰期时有足够的人力资源。
2. 材料资源:提前进行材料市场调查,确保供暖管道、设备等原材料的质量和供应。
3. 设备资源:根据施工需求,合理配置施工设备,如挖掘机、吊车、泵车等。
热电热力管道工程施工组织设计一、项目背景热电热力管道工程是指将热能和电力通过管道输送到需要热能和电力的地点的一种工程。
该工程的目的是为了满足城市和工业用能需求,提供可靠的供热和供电服务。
热电热力管道工程包括了管道的设计、施工、安装和调试等阶段,其中施工是整个工程的核心环节。
二、施工组织设计原则在进行热电热力管道工程施工组织设计时,需要遵循以下原则:1.安全第一:施工期间必须要确保施工人员的安全,严格执行相关的安全规范和操作规程。
2.资源合理利用:合理利用施工过程中的资源,包括人力、物力和财力等,以达到高效施工的目的。
3.施工进度控制:对热电热力管道工程的施工进度进行科学合理的控制,确保工程按时完工。
4.施工质量保证:对工程质量进行严格的控制和监督,确保施工合格,达到设计要求。
三、施工组织设计内容1.施工流程设计根据工程的实际情况,确定施工的整体流程,包括施工的各个阶段、各个环节的时间安排和工作内容的安排。
2.人员组织设计根据工程的规模和施工进度,确定所需的人员数量及其分工,包括项目经理、技术人员、施工人员等,并制定相关的人员管理措施。
3.施工设备和材料的选择根据工程的需要,确定合适的施工设备和材料,并进行采购和安排,确保施工过程中设备和材料的供应和使用。
4.施工方法和工艺设计根据工程的特点和要求,确定合适的施工方法和工艺,包括施工工序、施工工艺流程等,确保工程的顺利进行。
5.施工场地布置设计根据工程的需要,对施工场地进行合理布置,包括建立施工现场、搭建临时设施等,确保施工的顺利进行。
6.施工质量控制设计制定相关的质量控制措施和标准,确保施工过程中的质量符合设计要求,并进行相关的质量检测和验收工作。
7.安全管理设计制定相关的安全管理措施和标准,确保施工过程中的安全和环境保护,并进行相关的安全培训和监督。
对施工现场进行合理的组织设计,包括人员分工、施工流程、安全管理等,确保施工的顺利进行。
四、施工组织设计实施步骤1.研究工程图纸和设计要求,了解工程的总体要求和施工要求。

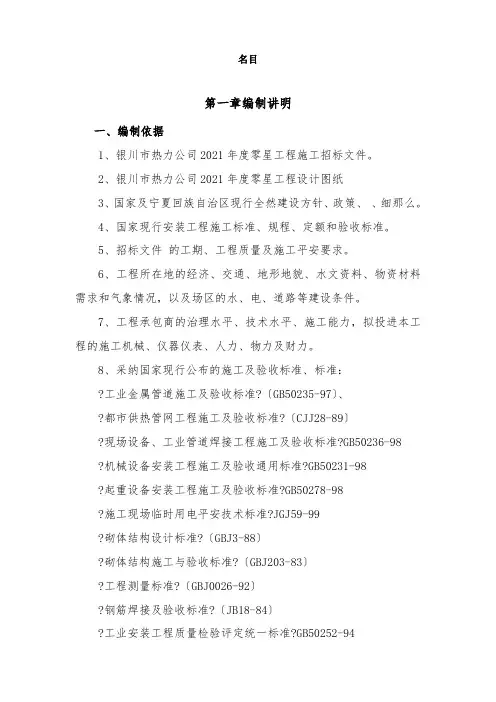

名目第一章编制讲明一、编制依据1、银川市热力公司2021年度零星工程施工招标文件。
2、银川市热力公司2021年度零星工程设计图纸3、国家及宁夏回族自治区现行全然建设方针、政策、、细那么。
4、国家现行安装工程施工标准、规程、定额和验收标准。
5、招标文件的工期、工程质量及施工平安要求。
6、工程所在地的经济、交通、地形地貌、水文资料、物资材料需求和气象情况,以及场区的水、电、道路等建设条件。
7、工程承包商的治理水平、技术水平、施工能力,拟投进本工程的施工机械、仪器仪表、人力、物力及财力。
8、采纳国家现行公布的施工及验收标准、标准:工业金属管道施工及验收标准?〔GB50235-97〕、都市供热管网工程施工及验收标准?〔CJJ28-89〕现场设备、工业管道焊接工程施工及验收标准?GB50236-98机械设备安装工程施工及验收通用标准?GB50231-98起重设备安装工程施工及验收标准?GB50278-98施工现场临时用电平安技术标准?JGJ59-99砌体结构设计标准?〔GBJ3-88〕砌体结构施工与验收标准?〔GBJ203-83〕工程测量标准?〔GBJ0026-92〕钢筋焊接及验收标准?〔JB18-84〕工业安装工程质量检验评定统一标准?GB50252-94建筑安装工程质量检验评定标准?〔GBJ300-88〕建筑工程质量检查评定标准?二、实施目标1、质量目标:工程质量到达业要紧求的合格标准;2、工期目标:确保在合同约定工期內完成工程合同所的各项施工任务;3、平安生产目标:采取有效措施,杜尽死亡和重伤事故;建立平安生产治理小组。
4、文明施工目标:按诸暨市政府有关要求到达文明施工标准化施工现场;一、工程概况工程名称:银川市热力公司2021年度零星工程建设单位:银川市热力公司建设地点:宁夏回族自治区银川市质量标准:合格工期要求:合同约定工期1、零星土建工程:土建撤除、施工、管沟开挖、回填、土方外运、混凝土浇筑等。
供暖工程施工组织设计方案.pdf第一篇:供暖工程施工组织设计方案一、工程概况1.1 工程名称:供暖工程施工组织设计方案1.2 工程地点:XX市XX区XX街道1.3 工程类型:供暖工程1.4 工程规模:总建筑面积XXX平方米二、工程2.1 工程目标:确保工程按时、按质、按量完成,达到供暖效果2.2 工程要求:符合相关法律法规,确保工人安全施工,保证供暖系统正常运行三、施工组织设计3.1 施工人员组织架构及职责划分:- 项目经理:负责工程的全面管理和协调工作- 施工队长:负责具体的施工安排和现场管理- 施工工人:按照工艺要求进行施工作业3.2 施工进度计划:- 制定详细的施工进度表,明确各施工工序的开始和结束时间- 按照施工进度表进行施工,及时调整进度3.3 施工方法:- 根据供暖系统图纸,采用逐层施工方法,从地下向上进行施工- 严格按照工艺要求进行施工,确保施工质量四、安全施工措施4.1 安全生产责任制度:- 按照法律法规的要求,制定相关的安全生产责任制度,并向所有人员进行培训和教育4.2 安全防护措施:- 在施工现场设置明显的安全警示标识,提示施工人员注意安全- 配备应急救援设备和消防器材,确保施工过程中的安全五、质量控制措施5.1 施工材料选择:- 选择符合国家标准和工程要求的供暖材料,确保质量可靠5.2 现场质量控制:- 设置质量检查点,对施工过程进行监控和检查- 配备专业质检人员,对施工质量进行抽检和复检6、附件:本文档不涉及附件7、法律名词及注释:- 安全生产责任制度:指企业建立并严格执行安全生产相关的责任制度,明确各级管理人员在安全生产中的职责和权利,确保安全生产工作的有序开展。
第二篇:供暖工程施工组织设计方案一、工程概况1.1 工程名称:供暖工程施工组织设计方案1.2 工程地点:XX市XX区XX街道1.3 工程类型:供暖工程1.4 工程规模:总建筑面积XXX平方米二、工程2.1 工程目标:确保工程按时、按质、按量完成,达到供暖效果2.2 工程要求:符合相关法律法规,确保工人安全施工,保证供暖系统正常运行三、施工组织设计3.1 施工人员组织架构及职责划分:- 项目经理:负责工程的全面管理和协调工作- 施工队长:负责具体的施工安排和现场管理- 施工工人:按照工艺要求进行施工作业3.2 施工进度计划:- 制定详细的施工进度表,明确各施工工序的开始和结束时间- 按照施工进度表进行施工,及时调整进度3.3 施工方法:- 根据供暖系统图纸,采用逐层施工方法,从地下向上进行施工- 严格按照工艺要求进行施工,确保施工质量四、安全施工措施4.1 安全生产责任制度:- 按照法律法规的要求,制定相关的安全生产责任制度,并向所有人员进行培训和教育4.2 安全防护措施:- 在施工现场设置明显的安全警示标识,提示施工人员注意安全- 配备应急救援设备和消防器材,确保施工过程中的安全五、质量控制措施5.1 施工材料选择:- 选择符合国家标准和工程要求的供暖材料,确保质量可靠5.2 现场质量控制:- 设置质量检查点,对施工过程进行监控和检查- 配备专业质检人员,对施工质量进行抽检和复检六、附件:本文档涉及附件,请参见附件列表7、法律名词及注释:- 安全生产责任制度:指企业建立并严格执行安全生产相关的责任制度,明确各级管理人员在安全生产中的职责和权利,确保安全生产工作的有序开展。
电采暖施工组织设计一、项目背景本项目是为了满足居民供暖需求,并提高供暖系统的能源利用效率而进行的电采暖施工。
该项目将在指定区域内建设电采暖设施,并进行有序的施工组织设计。
二、施工组织设计原则1. 安全第一:在施工过程中,要始终将安全放在首位,保证工人和居民的人身安全。
2. 提高效率:合理安排施工工序和人员,以提高施工效率,确保项目按时完成。
3. 环保节能:施工过程中应采用环保材料和技术,以实现节能环保的目标。
三、施工组织设计方案1. 制定施工计划:根据项目需求和工期要求,制定详细的施工计划,并进行合理的资源配置和物资采购。
2. 施工现场布置:根据施工计划确定施工现场布置,包括临时办公区、材料堆放区、施工设备安放区等,确保施工过程井然有序。
3. 人员管理:根据项目规模和施工计划,安排合适的人员进行施工,包括施工队长、技术人员、工人等,并进行合理的工作分工和培训。
4. 质量控制:建立质量检查机制,对施工过程进行定期检查和抽样检验,确保施工质量符合要求。
5. 安全管理:建立安全管理制度,加强对施工现场的安全监控和风险防范,包括施工人员的安全培训和安全设备的配置。
6. 环保节能措施:在施工过程中,采用环保材料和技术,合理利用能源资源,减少环境污染。
四、施工组织设计的预期效果1. 提高供暖效果:通过电采暖设施的建设和优化,提高供暖效果,满足居民的供暖需求。
2. 节约能源:采用环保节能的施工材料和技术,有效减少能源消耗,降低对环境的影响。
3. 安全有序:通过合理的施工组织设计和安全管理措施,保证施工过程安全有序,减少安全风险。
五、总结电采暖施工组织设计是确保项目顺利进行的关键环节,在设计过程中要始终以安全和效率为前提,注重质量控制和环保节能。
通过合理的施工组织设计,将提高供暖效果、节约能源,并保证施工过程安全有序。
热能发电工程项目施工组织设计方案1. 项目背景本项目旨在建设一座热能发电厂,利用可再生能源进行发电。
项目地点位于xxx地区,总装机容量为xxx兆瓦。
经过前期的可行性研究和初步设计,我们现在需要制定一个施工组织设计方案,确保项目在施工阶段能够高效、安全地进行。
2. 施工组织设计目标本施工组织设计方案的主要目标如下:- 确定施工活动的顺序和优先级,合理安排施工进度。
- 制定施工工艺和方法,确保施工质量和安全。
- 确定施工人员的配备和培训需求。
- 制定施工现场管理方案,确保施工现场秩序和安全。
- 确定施工过程中的风险和应对措施。
3. 施工组织设计内容3.1 施工活动顺序和进度安排根据项目需求和工程特点,确定各施工活动的顺序和优先级,并制定详细的施工进度计划,确保施工进度的合理安排。
同时,根据实际情况,进行施工进度的监控和调整,及时应对施工延期等问题。
3.2 施工工艺和方法根据项目的要求和工程特点,明确施工工艺和方法。
这包括:- 工程设备的选型和安装。
- 施工各阶段的具体工序和施工流程。
- 施工现场的布置和调度。
3.3 施工人员配备和培训根据施工计划和工作量,确定所需的施工人员数量,并确保有足够的资质和经验。
同时,制定培训计划,提供必要的技术培训和安全培训,确保施工人员具备必要的技能和知识。
3.4 施工现场管理方案制定详细的施工现场管理方案,包括:- 施工现场安全管理规定和措施。
- 施工现场秩序和动线布置。
- 施工设备和材料的管理和维护。
3.5 风险管理和应对措施分析施工过程中可能出现的风险,并制定相应的应对措施。
例如,针对天气变化、安全隐患、材料供应等风险,制定相应的预案和应急措施,确保施工过程的顺利进行。
4. 施工组织设计方案的实施本施工组织设计方案应由项目管理团队负责实施,并对施工过程进行监督和调整。
在施工过程中,及时对施工组织设计方案进行评估和反馈,不断完善和优化。
5. 结论本施工组织设计方案为热能发电工程项目的施工阶段提供了指导和参考,确保施工过程的高效、安全和质量。
热电站施工组织设计1.项目背景热电站是一种能够同时发电和供热的能源设施。
它具有高效能源利用、成本低廉、对环境友好等优点。
为了确保热电站的顺利建设和运行,需要进行科学合理的施工组织设计。
2.施工组织目标(1)保证施工安全。
热电站施工过程中存在着各种各样的风险和事故隐患,施工组织设计要确保工人的安全,避免事故发生。
(2)保证工期。
施工组织设计要合理安排各项工程的施工进度,确保项目按时完成。
(3)保证施工质量。
施工组织设计要合理安排施工流程和质量检验标准,确保施工质量满足设计要求。
3.组织管理机构(1)总部管理组织:负责项目的整体策划和决策,协调各个部门之间的工作关系,承担项目整体管理的责任。
(2)施工部门:负责具体的施工工作,包括施工人员的培训和管理,施工现场的管理,施工进度的控制等。
(3)质量管理部门:负责施工质量的把控,制定施工质量控制标准,并对施工过程中的质量问题进行监督和整改。
4.施工过程组织设计(1)前期准备阶段:此阶段包括项目立项、招投标、土建施工准备、设备采购等工作。
施工组织设计要合理安排各项准备工作的进度,确保项目按时启动。
(2)土建施工阶段:此阶段包括开挖、基础施工、建筑工程施工等工作。
施工组织设计要合理安排土建工程的施工流程,确保施工质量和工期。
(3)设备安装阶段:此阶段包括设备运输、设备安装、设备调试等工作。
施工组织设计要合理安排设备的安装顺序,并确保设备运行的安全性和稳定性。
(4)投运和试运行阶段:此阶段包括系统调试、试运行和正式投运等工作。
施工组织设计要合理安排试运行的流程和时间,确保设备正常运行。
5.安全管理(1)设立专门的安全管理部门,负责施工过程中的安全工作,制定安全管理措施和应急预案。
(2)加强安全教育培训,提高工人的安全意识和应急处理能力。
(3)定期组织安全演练和检查,确保施工现场的安全隐患得到及时发现和处理。
6.质量管理(1)制定质量管理计划,明确施工质量控制的标准和要求。
第1篇一、工程概况本供热工程旨在为某城区提供集中供热服务,满足居民冬季取暖需求。
工程主要包括供热管网建设、换热站建设、供热设施安装及调试等工作。
工程总投资约为XXX万元,建设周期为XXX个月。
二、施工组织设计编制依据1. 国家及地方相关法律法规、政策文件;2. 供热工程相关设计规范、标准;3. 招标文件、合同文本;4. 工程地质勘察报告、现场调查资料;5. 施工单位内部管理制度及规定。
三、施工组织设计原则1. 安全第一,预防为主;2. 科学组织,合理布局;3. 高效施工,确保质量;4. 严格控制成本,提高经济效益;5. 保护环境,文明施工。
四、施工组织设计内容1. 施工进度计划:根据工程特点,制定合理的施工进度计划,确保工程按期完成。
主要包括以下内容:- 施工总进度计划;- 单位工程进度计划;- 关键线路进度计划;- 施工高峰期安排。
2. 施工方案:针对不同工程部位,制定相应的施工方案,确保施工质量和安全。
主要包括以下内容:- 供热管网施工方案;- 换热站施工方案;- 供热设施安装方案;- 调试方案。
3. 施工资源配置:根据工程需求,合理配置人力、物力、财力等资源,确保施工顺利进行。
主要包括以下内容:- 人员配置:明确各施工阶段所需人员及职责;- 设备配置:列出所需设备型号、数量及使用时间;- 材料配置:明确所需材料品种、规格、数量及供应时间。
4. 施工安全管理:建立健全安全管理制度,确保施工安全。
主要包括以下内容:- 施工现场安全管理;- 施工人员安全教育培训;- 施工设备安全检查;- 施工安全监督。
5. 施工质量控制:严格执行工程质量标准,确保工程质量。
主要包括以下内容:- 施工过程质量控制;- 施工验收制度;- 施工质量问题处理。
6. 施工成本控制:合理控制施工成本,提高经济效益。
主要包括以下内容:- 施工成本预算;- 成本核算与分析;- 成本节约措施。
7. 施工环境保护:严格执行环保法规,保护施工现场及周边环境。

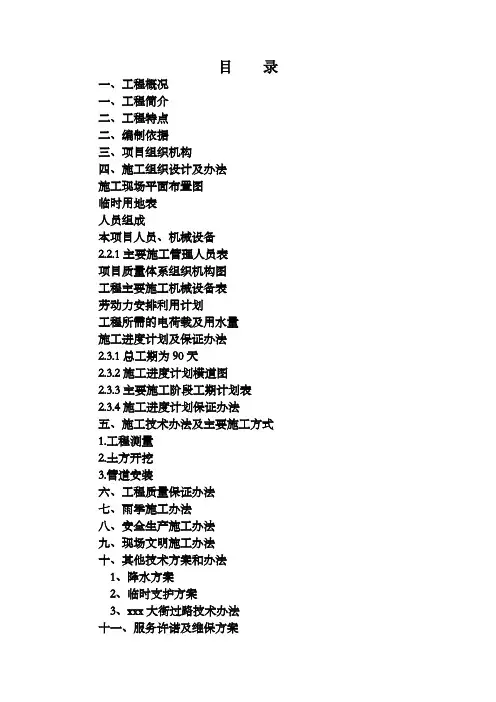

目录一、工程概况一、工程简介二、工程特点二、编制依据三、项目组织机构四、施工组织设计及办法施工现场平面布置图临时用地表人员组成本项目人员、机械设备2.2.1主要施工管理人员表项目质量体系组织机构图工程主要施工机械设备表劳动力安排利用计划工程所需的电荷载及用水量施工进度计划及保证办法2.3.1总工期为90天2.3.2施工进度计划横道图2.3.3主要施工阶段工期计划表2.3.4施工进度计划保证办法五、施工技术办法及主要施工方式1.工程测量2.土方开挖3.管道安装六、工程质量保证办法七、雨季施工办法八、安全生产施工办法九、现场文明施工办法十、其他技术方案和办法1、降水方案2、临时支护方案3、xxx大街过路技术办法十一、服务许诺及维保方案十二、完工后保修阶段组织设计方案一、工程概况一、工程简介xxxx市xxxx区热电联网集中供热工程,经国家发展计划委员会投资[1998]562号文批准建设,大部份已完成施工,正式供热。
为xxxx市改善投资环境、增强基础设施,减少环境污染作出了踊跃贡献。
本次xxxx市xxxx区热电联网集中供热二期2008年工程一次网工程L标段,xxxxx街西延伸段(xxxx-xxxx)全长1460×2,管径DN450-DN250、xxxx路段(xxx街-xxxx路)全长670×2,管径DN600。
供热管道采用钢管预制直埋保温管,直埋敷设供热管道系统工作压力为,工作温度为135/70℃。
本工程主要施工段通过,闹市区,居民区及DN350管道横穿xxxx大街。
、沿线人流量大、车流量大,多处地下有光缆,高压线缆,给水管道,污水管道,雨水管道,煤气管道等市政地下设施。
因此施工技术办法难点很多,施工进度保证有很大困难。
按照本工程特点分为三段:xxxx大街xxxx---xxxx大街xxxx煤矿办事处段和xxx大街口—xxxx路段、xxxx段。
二、工程特点本工程地处xxxx市xxx区,地下土多为含水量40%以下的粘土,沟槽并非需要降水,但为避免未探测到的地质状况,水位转变,突发性事件(如阴雨天、给水管、污水管发生渗水现象,施工段碰到不可知的地下水带、废弃的人防),故管网开沟降水将做为一个预防工序,采用明沟降水方式。
热电工程施工方案1. 项目背景热电工程是应用于工业和民用领域的一种热能利用技术,通过燃料燃烧产生高温燃气,利用燃气发电和产生热水蒸汽的过程,实现高效能的能量利用。
在当今社会,环保和能源利用效率日益受到重视,热电工程具有节能环保、经济效益明显的特点,因此在工业和民用领域有广泛的应用前景。
2. 施工范围此次热电工程施工范围主要包括:燃气锅炉和蒸汽发电机组的安装、管线的敷设、热力设备的调试和维护等。
3. 施工方案3.1 施工前期准备热电工程施工前期准备工作包括:工程测量、土建施工准备、设备运输和堆放、材料和设备准备等。
3.2 燃气锅炉和蒸汽发电机组安装燃气锅炉和蒸汽发电机组是热电工程的核心设备,其安装质量直接关系到整个工程的运行效果。
安装过程中需要注意以下几点:(1) 设备定位:根据设计图纸确定设备安装位置并进行定位;(2) 设备安装:根据设备安装要求进行组装和安装;(3) 设备连接:连接设备的进出水管线、电气线路等;(4) 设备调试:进行设备的初步运行和调试。
3.3 管线敷设热电工程中的管线包括水管、蒸汽管、燃气管和电气线路等。
管线敷设需要考虑以下几点:(1) 管线布局:根据设计要求对各种管线进行布局;(2) 管线敷设:按照设计要求进行管线的敷设和连接;(3) 管线绝热:对蒸汽管和燃气管进行绝热保温处理;(4) 管线试压:对水管和蒸汽管进行压力测试。
3.4 热力设备调试热力设备包括燃气锅炉、蒸汽发电机组等,其调试工作是热电工程的重要环节。
调试工作需要针对不同设备进行具体操作,主要包括以下几个方面:(1) 燃气锅炉调试:燃气锅炉需进行点火、燃烧和供热试验;(2) 蒸汽发电机组调试:对蒸汽发电机组进行启动、调速和负荷测试;(3) 热力系统试运行:对整个热力系统进行试运行,检验其运行状态。
3.5 维护检修热电工程施工完成后,其维护检修工作是确保工程长期有效运行的关键。
维护检修工作包括定期清理、检查设备运行状况、更换易损件等,保证设备的正常运行和安全可靠。

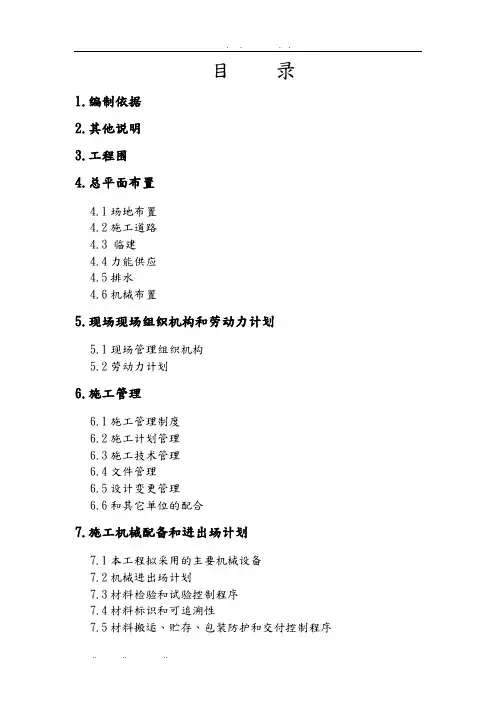

目录1.编制依据2.其他说明3.工程围4.总平面布置4.1场地布置4.2施工道路4.3 临建4.4力能供应4.5排水4.6机械布置5.现场现场组织机构和劳动力计划5.1现场管理组织机构5.2劳动力计划6.施工管理6.1施工管理制度6.2施工计划管理6.3施工技术管理6.4文件管理6.5设计变更管理6.6和其它单位的配合7.施工机械配备和进出场计划7.1本工程拟采用的主要机械设备7.2机械进出场计划7.3材料检验和试验控制程序7.4材料标识和可追溯性7.5材料搬运、贮存、包装防护和交付控制程序7.6附则8.主要施工技术方案和措施8.1总体施工方案8.2其它施工技术方案9.环保措施9.1总则9.2环境管理目标、指标降低施工场界噪声9.3环保措施10.大体积混凝土施工工艺11.雨季施工措施11.1雨季施工准备工作11.2施工阶段雨季施工措施11.3夏季高温施工技术措施12.冬季施工措施12.1冬期施工的温度12.2主要分项工程冬季施工措施12.3网架整间吊装拼接技术12.4钢筋锥、直螺纹接头技术12.5主厂房井点降水方案13.与安装及其他施工单位的配合措施13.1配合安装工程的措施14.工程进度、质量控制和安全文明施工管理14.1里程碑进度14.2二级进度计划14.3图纸交付进度要求14.4保证进度的主要措施14.5质量目标14.6质量管理措施14.7质量通病的控制措施15.质量标准和质保体系15.1质量标准15.2质保体系15.3质量计划16.安全和文明施工16.1安全工作目标16.2安全管理体系16.3安全控制措施16.4文明施工管理目标16.5文明施工管理制度和措施16.6文明施工实施细则17.附表、附图17.1拟投入的主要施工机械设备表17.2劳动力计划一览表17.3计划开、竣工日期和施工进度网络图17.4临时用地表17.5施工总平面图编制说明1.编制依据●OCI热电T1项目主厂房(汽机房&锅炉房)土建工程施工图●火电发电工程施工组织设计导则●电力建设技术管理导则●电施工质量检验和评定标准●电力建设安全健康和环境管理工作规定●相关的国家标准●类似工程的施工经验2.其他说明在编制本工程施工组织设计的过程中,由于所编写的施工方案是大概的,在具体实施过程中还要做相应的修改和完善,具有可操作性,满足工程施工需要。
**热电有限公司2×150热电工程岸边循环水泵房工程施工技术总结1、工程概况:**热电有限公司2×150MW热电工程,岸边循环水泵房位于原电厂泵房西南侧,徒海河东南岸,距老泵房约100m,±0.00标高相当于绝对标高7.70m,分地下和地上两部分,地下有泵房间和清污机室,清污机室为15×28.8m,设有8个进水口;水泵间为12×39.48m;地上为框架结构,设有A、B、C三排柱梁,柱上不同标高设有牛腿,用于放置吊车梁和屋面梁,清污机室有B、C轴线组成跨度为15m,柱梁为C30现浇砼。
吊车梁、屋面梁为现场预制,砼为C30。
屋顶为大型屋面板,外委加工。
吊车梁、屋面梁、大型屋面板统一吊装,接点为焊接。
泵房外通道有1#、2#桥连接,从徒海河东岸堤路到泵房,全长69m。
2、工程特点:岸边循环水泵房坐落在徒海河边,池体在徒海河底以下,在施工前,先施工导流明渠和围堰,给泵房施工创造一个施工场地,施工难度比较大;地下部分为清污机室和泵房间,是现浇钢筋砼结构,砼为C30、F100、W8,底板厚1200mm,墙壁厚度700~1200mm;池体底板标高-15.7m,池体顶为±0.00m。
进水口外安装有拦草滤网;清污机室共有四间,有砼墙相隔,各间设有上人爬梯以被检查,上人孔用钢盖板封堵;泵房间有水泵基础和电机基础等,之间的走道用玻璃钢格栅板连接,在泵房间北、南两侧上下设有钢爬梯,东侧墙上设有5台通风机,通过钢通风道向泵坑内通风,±0.00m设有钢管栏杆围护。
上部为钢筋砼框架梁柱结构,屋面有屋面梁和板组成,屋面做法为保温、抹面、防水;外墙为砖砌体,内外采用水泥砂浆抹面刷涂料。
泵房外通道1#、2#桥墩为现浇钢筋砼结构,砼为C25,桥面板为现场预制,后吊装;桥两侧设有栏杆。
3、主要工程量:3.1.1、开竣工日期:2004年10月1日至2005年10月20日3.1.2、实际施工方案及施工机具:①施工方案:1、导流明渠、围堰施工:开挖前,先用泥浆泵将滩地明水抽净,将土层中水位降低,以满足土方开挖需要。
热电热力管道工程施工组织设计方案一、工程概况热电热力管道工程是指在城市或工业区域内建设供热、供电、供冷等能源输送设施的工程。
本次工程是一根长约10公里的热电热力管道工程,起点热源厂,终点供电站。
管道材质为无缝钢管,运行温度为高温状态,需考虑保温隔热措施。
工程涉及的主要施工工序有土方开挖、管道铺设、焊接与安装、保温隔热、试压与通水、补土与恢复等。
二、施工组织1.施工队伍组织本工程将组织一支由项目经理、技术人员、工程队伍和协作单位组成的施工队伍。
项目经理负责整体工程进展和组织协调,技术人员负责施工技术指导,工程队伍负责具体施工任务的执行,协作单位负责配合工程队伍完成各项施工任务。
2.施工方案设计(1)土方开挖:根据设计要求和地质条件,采取挖土机进行土方开挖。
开挖前,应进行地面布置,标明开挖范围和注意事项。
挖掘区域应设立警示标志,确保施工过程中的安全。
开挖完毕后应进行土方回填和压实。
(2)管道铺设:根据设计要求,组织施工队伍进行管道铺设工作。
铺设前,需要对管道进行检查,如果有损坏或者锈蚀部位应予修复或更换。
然后,根据设计图纸要求,使用专用设备将管道设置到位,并进行固定。
(3)焊接与安装:负责热力管道的焊接和安装工作,确保管道的连接紧密、稳固。
焊接前应对焊工进行培训,合格后方可上岗作业。
焊接过程中,应注意安全防护,防止产生火花造成火灾。
(4)保温隔热:根据设计要求,将保温材料进行切割和安装,确保管道的保温效果符合要求。
保温材料应选用专业合格的材料,确保保温层的可靠性。
(5)试压与通水:在管道安装完毕后,进行试压和通水工作。
试压前应对管道进行清洗和检查,保证管道的清洁和密封性。
随后根据设计要求,对管道进行试压试验,确保管道的承压能力。
试压通过后,进行通水试运行。
(6)补土与恢复:在管道试压通水完成后,对管道周边进行补土和恢复工作。
确保管道的稳固和外观的完整。
补土材料应选用质量优良的材料,恢复后应进行压实。

热电工程施工方案1. 项目简介本文档为热电工程的施工方案,旨在提供一个完整的指导和安排,确保热电工程的顺利施工。
2. 项目目标本项目的目标是完成热电工程的施工,确保按照设计要求,按时完成并达到预期的效果。
3. 施工准备在正式开始施工前,必须进行充分的准备工作。
3.1 人力资源根据项目的规模和工期,确定所需的人力资源。
招聘合适的项目经理和施工人员,并确保他们具备相关的资质和经验。
3.2 材料准备根据项目设计要求,确定所需的材料,并及时采购。
确保材料的质量符合标准,并妥善保管。
3.3 设备准备根据项目需求和施工计划,确定所需的设备,并进行检修和调试工作,确保设备的正常运转。
3.4 周边环境调查在施工前,必须对施工周边环境进行调查,包括土壤情况、地形地貌、工程施工难度等,以便制定合理的施工方案。
4. 施工程序4.1 工程准备在施工前,必须进行工程准备工作。
包括施工区域的清理、标志的设置、施工区域的封闭等。
4.2 基础施工根据项目设计要求,进行基础施工工作。
包括地基处理、基础浇筑、基坑支护等。
4.3 结构施工根据项目设计要求,进行结构施工工作。
包括钢结构安装、混凝土浇筑、墙体施工等。
4.4 热电设备安装根据项目设计要求,进行热电设备的安装工作。
包括锅炉安装、发电机组安装、蒸汽轮机安装等。
4.5 管道铺设根据项目设计要求,进行管道铺设工作。
包括冷却水管道、蒸汽管道、热水管道等的铺设和连接。
4.6 电气安装根据项目设计要求,进行电气安装工作。
包括电缆敷设、仪表安装、电气设备调试等。
4.7 热电线路连接根据项目设计要求,进行热电线路的连接工作。
包括电缆连接、仪表连接、线路调试等。
4.8 完工与验收根据施工计划,确保所有工作都按照要求完成。
进行工程的终验和竣工报告的编制,以便进行最终的验收。
5. 安全和质量控制在整个施工过程中,必须加强安全和质量控制。
5.1 安全措施制定并执行施工安全措施,确保施工过程中的安全。
(此文档为word格式,下载后您可任意编辑修改!)施工组织设计第一章工程概况工程名称:江苏省淮河干流省界水质自动监测站土建建设地点:宿迁市泗洪县双沟四河乡左岸建设单位:江苏省水文水质自动监测站工程建设处设计单位:江苏省淮安市水利勘察设计研究院第二章施工准备㈠技术准备工作:1、会审图纸、根据工程预算编制工程分部项、月度预算,根据施工总进度计划表编制和审定月度和旬施工进度计划,做好图纸和施工图翻样工作。
2、签订施工合同及各类工作协议。
3、根据工程预算、分部项预算分析本工程的主要材料数量和各个阶段的需用量,组织材料人员落实所有材料来源,安排采购工程所需的材料,保证开工时及各施工阶段按所需材料如期进场。
4、根据对施工现场的勘探地貌,结合现场情况,安排挖土工进场,确定土方堆放场地,保证土方开挖正常进行。
5、测量放线:检查验收红线桩,运用复核后的已知轴线和坐标点,根据总平面图,测出新建水池的主轴线,埋设永久性轴线控制桩,同时做好建筑物定位签证手续。
㈡施工总平面布置图根据生产、生活需要,结合现场实际情况,对施工现场进行机械、材料堆放、临时设施搭设等布置,以满足工程施工需要为准则,布置及搭设情况见工程施工总平面图。
㈢主要施工人员组成在整个施工过程中力争做到精心组织,统筹安排,全面协调好各单位、各专业工种之间的工作,管理人员要对口负责,把工作重点放到现场管理、指挥协调、检查落实上面来。
施工管理组织机构:精心组织该工程项目管理班子,选派施工经验丰富的同志担任项目经理,负责工程技术、质量、工期、安全生产及标化管理等全部施工管理工作。
为保证各工程的施工进度,根据日程施工进度的实际情况,由项目经理进行调配,调节劳动力的紧缓程度,为了确保工期,必须十分合理、科学地安排劳动力提高作业效率,施工期间除加班加点延长工作时间外,必要时采取日夜两班施工措施。
第四章重要部位的施工方法及技术措施㈠施工测量1、平面控制及定位根据总平面图所提供尺寸定出拟建建筑物的位置,然后在拟建建筑物的各条大边及各个角上设置控制桩,并用砼固定桩保护。
热能发电项目施工组织设计方案一、前期准备1.项目背景本项目为一座50兆瓦的燃煤火力发电厂,地处山区,气候条件恶劣。
施工过程中需要特别考虑环保问题和安全问题。
2.施工团队由承包商公司组成施工团队,公司应当具备较高的施工经验与项目管理经验,并且需安排优秀的技术人员全程跟进施工。
同时,项目建设单位应当视情况派驻专职人员对施工进行管理和监督。
3.材料供应应提前调集建筑材料并加以分类、编号,实行分类储存,同时还需做好特高压线路施工的协调工作。
二、安全保障1.施工安全项目建设应明确工人日常安全、生产安全、环保三方面的工作内容;要求施工方严格遵守山区气候条件,尤其是雨季安全生产措施。
2.应急预案施工单位应制定科学合理的施工应急预案,严格按照预案要求组织实施,做到信息通畅、应急措施到位。
同时,负责施工的项目管理部门应根据施工情况及时调整应急预案,防止事故发生。
三、流程安排1.施工计划确定合理的施工方案,制定周密的施工进度表,科学分配各项工程任务,监控施工进展,保证工程断面的高效顺序施工。
2.质量控制要求施工方根据国家有关规定建立质量控制体系,在施工进度所允许的范围内提前完成各个施工节点,并对施工工作按规定履行检验程序、验收程序。
3.验收交工完成验收合格后办理竣工移交和安全自检手续,按规定交付投运,经竣工验收、环境保护部门验收合格后正式运行。
四、环保措施此类准备主要是涉及本项目的环境影响报告。
报告应阐明能源和环境效益,并提出相应的环保措施,考虑采取的技术措施,最大控制污染排放,确保项目的圆满完成,同时还要推动环保经济和社会可持续发展。
热电联产工程施工组织设计第一章工程概述与特点1.1编制原则1.1.1遵守和贯彻国家的有关法令、法规、规程、条例和各项技术政策。
1.1.2加强综合平衡,实现科学管理,保证工程质量,保证安全和文明施工。
1.1.3合理科学的配置资源,有效使用人力、物力,努力实现各项成本技术指标。
1.2编制依据1.2.1华北电力设计院设计图纸1.2.2国家电力公司电源建设部《火力发电工程施工组织设计导则》1.2.3原能源部《电力工程项目建设工期定额(试行)》1.2.4同类型机组施工方案、施工经验和工程总结1.3工程概述**集团化工分公司位于*市西北郊,是*市唯一的氯碱厂、*省化工骨干企业。
公司现有工业蒸汽锅炉5台,总蒸发量为48t/h,承担企业的供热任务,经长时间运行,锅炉设备老化,而且锅炉容量小、除尘效果差、粉尘污染十分严重,此外,由于锅炉效率低,造成能源的浪费。
本工程是*集团化工分公司的技改工程企业自备电站项目,本期工程新建2×12MW抽凝式汽轮发电机组配3×75t/h次高压循环流化床锅炉。
1.4主要设计简介及设备参数1.4.1建设规模:本期工程建2机3炉。
1.4.2布置形式:主厂房自东向西依次为汽机间、除氧煤仓间及锅炉间。
发电机组在汽机间内采用纵向布置,两台机组为头对头布置。
锅炉采用半露天布置,7m运转层以下全封闭,炉顶加装轻型小室。
烟囱采用100m砼烟囱。
1.4.3燃料:利用公司和周边地区的原煤,采用添加石灰石方式脱硫。
锅炉采用轻柴油点火。
1.4.4汽轮机参数:型号:C12-4.90/0.98额定进汽量:87/116 t/h额定进汽压力: 4.90MPa额定进汽温度:470 ℃额定抽汽量:50/80 t/h额定抽汽压力:0.98 MPa额定抽汽温度:300 ℃额定排汽压力:0.0055 MPa生产厂家:青岛捷能汽轮机股份有限公司发电机参数:型号:QF-15-2额定功率:15 MW额定电压:10500 V功率因数:0.8额定转速:3000r/min 生产厂家:山东济南发电设备厂锅炉参数:型号:BT-75/5.3-M11型式:次高压循环流化床额定蒸发量:75 t/h过热蒸汽压力: 5.3 MPa过热蒸汽温度:485 ℃热风温度:218 ℃冷风温度:25 ℃排烟温度:142 ℃锅炉效率:90.37%生产厂家:唐山巴高克锅炉有限公司1.5主要工程量第二章施工组织机构设置及职能2.1施工组织机构的设立原则2.1.1依据*某公司安装分公司第一工程处组织机构及职责。
**热电有限公司2X 150热电工程
岸边循环水泵房工程施工技术总结
1、工程概况:
**热电有限公司2X 150MW热电工程,岸边循环水泵房位于原电厂泵房西南侧,徒海河东南岸,距老泵房约100m ± 0.00标高相当于绝对标高7.70m,分地下和地上两部分,地下有泵房间和清污机室,清污机室为15X 28.8m,设有8个进水口;水泵间为12X 39.48m;地上为框架结构,设有A、B C三排柱梁,柱上不同标高设有牛腿,用于放置吊车梁和屋面梁,清污机室有B、C轴线组成跨度为15m柱梁为C30现浇砼。
吊车梁、屋面梁为现场预制,砼为C3Q屋顶为大型屋面板,外委加工。
吊车梁、屋面梁、大型屋面板统一吊装,接点为焊接。
泵房外通道有1#、2#桥连接,从徒海河东岸堤路到泵房,全长69m
2、工程特点:
岸边循环水泵房坐落在徒海河边,池体在徒海河底以下,在施工前,先施工导流明渠和围堰,给泵房施工创造一个施工场地,施工难度比较大;地下部分为清污机室和泵房间,是现浇钢筋砼结构,砼为C30 F100、W8底板厚1200mm墙壁厚度700~1200mm池体底板标高-15.7m,池体顶为土0.00m。
进水口外安装有拦草滤网;清污机室共有四间,有砼墙相隔,各间设有上人爬梯以被检查,上人孔用钢盖板封堵;泵房间有水泵基础和电机基础等,之间的走道用玻璃钢格栅板连接,在泵房间北、南两侧上下设有钢爬梯,东侧墙上设有5台通风机,通过钢通风道向泵坑内通风,土0.00m设有钢管栏杆围护。
上部为钢筋砼框架梁柱结构,屋面有屋面梁和板组成,屋面做法为保温、抹面、防水; 外墙为砖砌体,内外采用水泥砂浆抹面刷涂料。
泵房外通道1#、2#桥墩为现浇钢筋砼结构,砼为C25,桥面板为现场预制,后吊装; 桥两侧设有栏杆。
3、主要工程量:
:3.1.1、开竣工日期:2004年10月1日至2005年10月20日
3.1.2、实际施工方案及施工机具:
①施工方案:
1、导流明渠、围堰施工:开挖前,先用泥浆泵将滩地明水抽净,将土层中水位降低,以满足土方开挖需要。
将导流明渠分成三段、用六〜八台挖掘机同时从导流渠中部背向南北进行开挖,采用接力挖土的方式,开挖时,直接挖至设计深度,将所挖土方用倒至上下游围堰西部滩地堆放、晾晒,土料含水率满足要求后以备回填围堰。
2、在填筑西围堰时,先将西围堰底面积及周边2m范围内的杂草、灌木丛用铲车清除干净,然后沿西围堰周边用密排双层装土草袋法筑墙,
待明渠通水后,对徒海河进行截流,进行围堰填筑,上下游围堰同时按自西向东的顺序进行施工,利用从厂区内的土回填,内不得含有太多的杂质,避免因杂质过多造成围堰渗漏。
每填筑0.5m
高,用压路机进行分层压实,以保证填筑质量。
下游围堰距原泵房净距为14m施工时将木桩夯入河底,用装土草袋堆放分界,然后进行围堰土方填筑,确保下游围堰位置的准确性,保证原泵房正常运行。
拦河围堰填筑完成后,用木桩、土工布及装土草袋对围堰迎水面进行加固处理,减缓潮水对围堰边坡土方的冲刷,保证围堰的安全,同时进行围堰内明水排放。
3、泵房土方开挖:根据已开挖的部分海水泵房土质的实际情况及实际深度,结合施工区域的施工条件,基坑分三层进行开挖,由于基坑开挖较深,自卸汽车无法进入基坑内拉土,采用六台大型反铲挖掘机接力形式,并配备多辆自卸汽车进行土方运输,泥土运至业主指定地点进行堆放。
4、池体及上部结构施工采用竹胶板,钢管、木方及对拉螺栓加固;池底和墙壁施工分三段,施工缝采用埋设橡胶止水带;钢筋接头用焊接和丝罗纹连接的方法。
上部梁、板吊装采用150T、50T 汽车吊进行吊装;桥面板采用63T履带吊吊装。
②施工主要机器具:
施工措施:
1为了加快施工速度,确保工程质量,对于钢筋直径》18m m的钢筋连接。
采用接头可靠、对中性好的直螺纹套筒连接法。
U级钢筋采用45号钢螺纹套筒,川级钢采用45号钢螺纹套筒。
螺纹套筒的尺寸应与钢筋端头螺纹的牙数相匹配,并应满足承载力略高于钢筋母材的要求。
待接钢筋下料时,采用无齿锯切割,其端头截面与钢筋轴线垂直,并不得翘曲。
钢筋加工套丝时,要用水溶性切削冷却润滑液进行冷却润滑。
对大直径钢筋要分次车削到规定尺寸,以保证丝扣精度。
对已加工的丝扣端用牙形规逐个检查,钢筋丝扣牙形必须与牙形规吻合。
检查合格后,一端拧上保护帽,另一端拧上钢套筒与塑料封盖,并用扭矩扳手拧至规定的力矩,以利于保护与运输。
为保证钢筋的连接质量,紧固钢筋采用专用的扭力测力扳手。
按照钢筋直径的大小调
至规定的力矩值,把钢筋与套筒拧紧,并发出声响信号。
扭力扳手的型号为:PW360(管
1、吊装准备:
根据预制构件的吊装高度[(土0.00以上)吊车梁就位高度为7.0m,屋面梁就位高度:清污机室为9.5m,泵房间为10.8m]的要求,吊装采用50T汽车吊、150汽车吊,厂
运输采用10T拖车。
吊装时先吊装吊车梁,然后吊装屋面梁、屋面板。
18、工程评价、工程教训:
18.1 技术总结:
18.1.1 加强施工图会审:通过图纸会审,发现图纸存在的问题汇总,进行分类,提出合理化建议,对施工进行优化,汇总的问题以会审图纸记录的形式报监理、业主和设计,后按答复的进行施工,对有争议的问题会同设计、业主和监理相关人员召开专题会协商解决,避免了工程施工的返工、浪费、降低工程造价,提高了一次验收成功率。
18.1.2 编制作业指导书的可操作性:施工作业指导书的编制充分考虑到工程实际状况和施工过程中所能发生的问题,提前作好了防范措施,使其真正具备可操作性。
18.1.3 加强质量管理:质量第一,质量是企业的生命,在工程施工中,我们严格加强管理,严格按规范施工,加强三级验收的力度,上道工序未验收,决不能进行下道工序施工,使工程质量始终处于可控状态,做到分项工程不漏检,主动控制施工过程,有效的保证了工程质量,同时对工程施工实行跟踪管理,发现问题在现场及时解决,真正做到工艺质量的美观。
18.2 新技术、新工艺:
18.2.1 钢筋施工中还有部分三级钢筋,为保证钢筋接头的连接质量,18 以上的二、三级钢筋采用采用丝罗纹连接,实验合格后方可使用,减少了焊接工程量,从而加快了施工进
度。
18.2.2 因泵房受徒海河潮水和当地气候、材料的影响,抹完灰后的墙面起茧,涂料无法施工,采用弱草酸清洗、凉干后,满刮腻子后刷涂料,保证了涂料的色泽和质量。
18.2.3 砼表面抹面时,为防止空鼓,采用砼界面处理济处理,确保了抹面时不空鼓。
18.2.4 泵房池体施工混凝土施工缝留设、预埋钢管、套管、对拉螺栓的处理是关键,如留设不好,将造成池体漏水,施工缝留设采用橡胶止水带,接口处粘接牢固,留设高度一样,确保了接缝处不渗水,对预埋钢管、套管、螺栓的止水钢板焊接进行了严格要求和控制,也保证了各点未发生渗水现象,另外在浇筑混凝土时严格配合比和砼塔落度的控制,特别是防渗济的参量控制,确保砼的防渗性。
对预埋管周围的振捣采用管理人员盯班,确保砼振捣密实,从而保证了泵坑内的设备运行安全。
18.2.5 采用新材料是氰凝涂料涂。
18.3 经验、教训
18.3.1 工程施工设计是在枯水期施工,但因外调工作迟缓,错过了春天施工的大好季节,造成工程施工完,又到冬季和春节期间施工,给施工造成了难度,浪费了大量的人力物力。
18.3.2 对导流明渠施工的地址资料搜集不齐,开挖后下部是流沙和淤泥,局部使车沉陷,后采用钢管片伐当路基,克服了车的沉陷。
18.3.3 泵房地址资料和实际不符,根据地址资料定的放坡和降水,基础开挖后坡边形成流沙,局部造成塌方,处理比较困难,原因是井点布置偏少,降水时间短。
18.3.4 部分项目被剥离,没有统一管理,造成管理难度大,工程质量下降,从整体看效果差。
18.3.5 氰凝涂料涂刷时,施工人员未按交底要求把表面清理干净,进行了涂刷,后造成返工。
18.3.6 导流明渠施工工期施工周期比较长,造价高,但安全确能保证,如采用沉井施工?。
