热电厂施工组织设计
- 格式:doc
- 大小:1.38 MB
- 文档页数:126
热电厂施工组织设计(doc72页)热电厂施工组织设计(doc 72页)目录1.编制依据2.其他说明3.工程范围4.总平面布置4.1场地布置4.2施工道路4.3 临建4.4力能供应4.5排水4.6机械布置5.现场现场组织机构和劳动力计划5.1现场管理组织机构5.2劳动力计划6.施工管理6.1施工管理制度6.2施工计划管理6.3施工技术管理6.4文件管理6.5设计变更管理6.6和其它单位的配合7.施工机械配备和进出场计划7.1本工程拟采用的主要机械设备7.2机械进出场计划7.3材料检验和试验控制程序7.4材料标识和可追溯性7.5材料搬运、贮存、包装防护和交付控制程序7.6附则8.主要施工技术方案和措施8.1总体施工方案8.2其它施工技术方案9.环保措施9.1总则9.2环境管理目标、指标降低施工场界噪声9.3环保措施10.大体积混凝土施工工艺11.雨季施工措施11.1雨季施工准备工作11.2施工阶段雨季施工措施11.3夏季高温施工技术措施12.冬季施工措施12.1冬期施工的温度12.2主要分项工程冬季施工措施12.3网架整间吊装拼接技术12.4钢筋锥、直螺纹接头技术12.5主厂房井点降水方案13.与安装及其他施工单位的配合措施13.1配合安装工程的措施14.工程进度、质量控制和安全文明施工管理14.1里程碑进度14.2二级进度计划14.3图纸交付进度要求14.4保证进度的主要措施14.5质量目标14.6质量管理措施14.7质量通病的控制措施15.质量标准和质保体系15.1质量标准15.2质保体系15.3质量计划16.安全和文明施工16.1安全工作目标16.2安全管理体系16.3安全控制措施16.4文明施工管理目标16.5文明施工管理制度和措施16.6文明施工实施细则17.附表、附图17.1拟投入的主要施工机械设备表17.2劳动力计划一览表17.3计划开、竣工日期和施工进度网络图17.4临时用地表17.5施工总平面图编制说明1.编制依据●OCI热电T1项目主厂房(汽机房&锅炉房)土建工程施工图●火电发电工程施工组织设计导则●电力建设技术管理导则●电施工质量检验和评定标准●电力建设安全健康和环境管理工作规定●相关的国家标准●类似工程的施工经验2.其他说明在编制本工程施工组织设计的过程中,由于所编写的施工方案是大概的,在具体实施过程中还要做相应的修改和完善,具有可操作性,满足工程施工需要。
迁安市热力中心综合利用电厂工程材料库建筑安装施工施工组织设计编制人员:审核人员:总工程师:(一)施工部署及平面布置1.1、施工准备1.1.1临建准备我方中标,将与建设单位积极配合,尽快签定施工合同。
安排临建设施,机械设备,材料堆放场地,布置临水及临电线路。
及时组织人员、材料及机械设备进场,做好现场的“四通一平”工作。
1.1.2技术准备开工前项目总工程师组织有关施工管理人员进行详细的图纸会审与分析,摸清设计意图和设计要求。
同时取得相关的技术资料、规范、规程和标准等,结合现场施工条件和工程中的实际情况,对工程项目做有针对性的研究。
以便组织好各分项工程施工方案的编制工作。
配合建设单位、设计单位做好图纸会审工作。
编制相应的特殊工序、关键工序作业指导书,并报有关部门审批、认可。
由总工程师组织编写有关施工方案,并根据ISO9001质量保证体系标准,针对工程特点,编制《质量计划》,由公司总工进行审批,并认真贯彻执行。
制定完善的技术岗位责任制,形成配套的技术力量。
根据本工程的特点和难点,施工前安排各专业工程技术人员对技术工人做详细的技术交底、工程内容交底、工艺流程交底,并对施工人员进行针对性培训,使所有人员在施工前做到心中有数。
根据施工进度计划,并提出构件、成品、半成品及材料的加工订货数量、规格和所需要的时间,在此期间要与建设单位、监理单位共同评价及选择合格材料的供方。
及时做好各种材料构件、半成品、构配件的委托加工和采购计划。
针对重要施工环节,成立QC小组进行攻关,确保工程质量。
1.2、主要施工机械设备准备在本工程的施工中,我们将尽可能地选用先进的施工机械设备,以节约人力,加快施工进度。
1.3、平面布置图(见附图)1.3.1临建布置根据设计总平面图及实际现场情况布置临建设施,现场搭设办公区、宿舍区、食堂等生活设施,建立钢筋加工厂、材料库、水泥库等生产设施,划分周转材料堆放区。
初拟临建设施布置见施工平面布置图,临时用地情况见临时用地表。
热电厂工程施工方案1. 引言本文档旨在提供一份热电厂工程施工方案,以确保热电厂的安全运行和施工质量。
热电厂工程涉及多个专业领域,包括土建、电力、给排水以及综合管理等。
通过本方案,将全面介绍施工计划、施工过程、质量控制、安全管理以及环境保护等方面内容。
2. 施工计划2.1 工期安排热电厂工程施工计划为XX个月,具体的施工时间安排如下:•第一个月:现场勘测和场地准备•第二个月至第六个月:土建工程施工•第七个月至第十二个月:电力设备安装和调试•其他:给排水系统安装、设备调试等2.2 施工队伍组织施工队伍包括工程施工管理人员、施工人员、技术人员、安全人员等,构成合理的施工组织结构,确保施工进度和质量。
3. 施工过程3.1 土建工程•整理土地并清理现场•进行地基基础工程施工,确保基础牢固稳定•进行建筑结构施工,包括热电厂主体建筑、辅助建筑等•完成建筑物的外装修饰工程3.2 电力设备安装和调试•根据设计方案进行设备安装,包括锅炉、汽轮机、发电机等电力设备•进行设备的连线和电气接线工作•进行设备的调试和试运行,并进行必要的调整和修正3.3 给排水系统安装•进行给排水系统的布置和安装工作,包括供水、排水、消防水等•进行系统的试压和试水,确保系统正常运行4. 质量控制4.1 质量管理体系建立建立完善的质量管理体系,包括施工工序和施工监督、质量检查和验收、工程文件管理等,确保施工过程中的质量控制和监督。
4.2 施工监督和检查制定施工监督和检查计划,定期对施工过程进行检查和监督,发现问题及时进行整改,确保施工质量符合规定标准。
4.3 质量验收对施工过程中的关键节点进行质量验收,确保施工工程的质量。
5. 安全管理5.1 安全组织体系建立建立安全组织体系,包括安全管理人员的配置、安全管理制度的制订以及安全培训等,确保施工过程中的安全管理。
5.2 安全培训与教育对施工人员进行安全技术培训和安全知识普及,提高施工人员的安全意识和技能。
微山县微山湖热电有限责任公司热电厂二期工程施工组织设计1编制依据及原则1.1编制依据1.1.1《微山县微山湖热电有限责任公司热电厂二期工程施工招标文件》。
1.1.2国家、地方、行业有关法律、法规、规定、办法。
1.1.3国家、地方、行业现行有关施工、质量的技术规范和验评标准。
1.1.4工程施工管理的相关文件和制度。
1.1.5十三冶企业内部管理标准。
1.1.6本公司以往承担类似工程的建设经验。
1.1.7本次招标范围所提供的图纸。
1.2编制原则1.2.1积极响应招标文件的规定,确保工期、质量、安全目标的实现。
1.2.2在总体部署和资源配置上做到科学、优化、满足施工需要。
1.2.3在具体施工方案上做到先进、合理,编制上突出重点。
1.2.4为工程着想,积极向业主提出合理化建议。
2工程概况2.1总体工程概况本项目主厂房主体已基本施工完毕,主厂房剩余工程量主要为汽机与除氧煤仓间砌体、抹灰、楼地面、屋面防水、设备基础及锅炉房包括基础梁及以上主体、装修等;新开工项目有燃料输送系统、煤棚(钢结构一层,建筑面积2100㎡)、主控楼(框架一层,局部三层,建筑面积600㎡)、化水车间(框架一层,局部二层,建筑面积1040㎡)、循环水泵房、烟道、电除尘机引风机基础。
电气工程主要涉及厂内几个车间的照明,具体部位是主厂房碎煤楼及煤通廊、干煤棚、循环水泵房、化水车间等。
2.2主要单位工程概况2.2.1循环水泵房该工程为钢筋砼框架结构,长30.6m,宽9.6m,檐高7.5m,抗震等级三级,7度抗震设防,独立基础,框架砼强度等级为C30。
砖基础采用条形基础,埋深1.8m,素土回填。
±0.000以下墙体为MU10机红砖M10水泥砂浆砌筑,±0.000以上为MU7.5非承重空心砖M5混合砂浆砌筑。
外墙为灰白色仿石面砖,屋面为1.5厚合成高分子防水卷材(三元乙丙PVC),保温层为憎水珍珠岩块,门窗为塑钢门窗。
循环水池砼强度等级为C30,抗渗等级S8,池底面铺设300厚炉渣砼,池外壁抹1:2的防水砂浆。
一、工程概述及工期、质量承诺工程概述该工程为七台河精煤集团有限责任公司热电厂扩建工程。
我公司承建规模为热网首站设备安装、煤泥掺烧车间、年产10万水泥厂设备安装设备、管道及电气安装。
合同开工时间为2005年8月30日,竣工时间为2005年12月10日。
1.工程质量达到优良标准。
2.建设单位:七台河精煤集团有限责任公司。
3.监理单位:七台河市振兴监理公司。
4.工程地点:七台河精煤集团有限责任公司热电厂院内。
5.工期承诺:我公司选派最优秀的项目经理部及施工队伍进行施工,保证工期于2005年8月30日开工,2005年12月10日竣工。
二、编制依据1.《压力容器安全监察规程》劳锅字(1990)8号;2.《焊工技术考核规程》D263-88;3.《工业金属管道工程施工及验收规范》GB50235-97;4.《机械设备安装工程施工及验收通用规范》GB50231-98;5.《连续输送设备安装工程施工及验收规范》GB50270-98;6.《破碎、粉磨设备安装工程施工及验收规范》GB50276-98;7.《起重设备安装工程施工及验收规范》GB50278-98;8.《压缩机、风机、泵安装工程施工及验收规范》GB50275-989.《压力容器安全监察规程》劳锅字(1990)8号;10.《压力钢管制造安装及验收规范》DL5017-93;11.《电力建设施工及验收和技术规范》(管道篇)DL5031-94;12.《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL007-92;13.《电力建设施工及验收技术规范》(钢制承压管道对接焊缝射线检验篇)DL/T5048-95;14.《电力建设施工及验收技术规范》(管道焊接接头超声检验篇)DL/T5048-95;15.《电力建设施工及验收技术规范》(热工仪表及控制装置篇)SDJ279-90;16.《电力建设施工及验收技术规范》(承插式预应力混凝土压力管道篇)SDJ59-79;17.《电力建设施工及验收技术规范》(电气装置安装工程高压电器施工及验收规范)GBJ147-90;18.《电力建设施工及验收技术规范》(电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范)GBJ148-90;19.《电力建设施工及验收技术规范》(电气装置安装工程母线装置施工及验收规范GBJ49-90);20.《电气装置安装工程电气设备交接试验标准》GB50150-91;21.《电气装置安装工程电缆线路施工及验收规范》GB50168-92;22.《电气装置安装工程接地装置施工及验收规范》GB50169-92;23.《电气装置安装工程旋转电机施工及验收规范》GB50170-92;24.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;25.《电气装置安装工程蓄电池施工及验收规范》GB50172-92;26.《火电施工质量检验及评定标准》共十一篇;27.《电力建设施工及验收规范》锅炉机组篇DL/T5047-9528.《电力施工质量检验技术评定标准》29.《采暖与卫生工程施工及验收规范》GBJ 242-82;30.黑龙江省安装工程公司质量文件(HLJAZ/ZS-2002)三、项目经理部组织机构四、主要施工方法及技术措施(一)、工艺管道安装技术措施1.工艺管道安装1)工艺管道的管材、管件、管道附件及阀门必须具有制造厂的合格证明书,使用前进行外观检查,其表面应光滑,不允许有尖锐划痕,凹陷深度不得超过1.5mm,凹陷最大尺寸不应大于管子周长的5%,且不大于4.0mm。
沈煤集团红阳能源煤矸石热电2╳330MW供热机组工程主体施工施工组织设计招标编号:LNZB02-2008-01096-01(C标段)辽宁东煤基本建设有限责任公司二OO八年八月十九日目录第一章工程概述 (2)第二章施工准备 (4)第三章施工方法 (6)第四章质量目标及质量保证措施 (20)第五章施工进度计划及保证措施 (23)第六章安全生产保证措施 (24)第七章文明施工保证措施 (27)第八章冬雨季施工措施 (28)第一章工程概述1.1 工程概况本项目为沈煤集团红阳能源煤矸石热电2╳330MW供热机组工程立体施工,C标段该标段主要工程为运煤系统。
全厂运煤系统按规划容量4×330MW机组设计,分一、二期完成建设。
运煤系统包括:卸煤装置、贮煤设施、运煤设施、筛碎设施及辅助设施五大部分。
本期工程按一期2×330MW 机组容量建设,同时为规划容量留有扩建条件及设计接口。
本工程燃煤拟燃用沈阳煤业(集团)有限责任公司所属沈南矿区的煤矸石、洗中煤、煤泥和原煤进行混配后的混煤。
混配后的混煤其设计煤种按洗矸、洗中煤、煤泥及原煤以40:10:21:29的配比进行混配;其校核煤种按洗矸、洗中煤、原煤以61:10:29的配比进行混配。
本工程煤源点选在沈南煤田矿区。
由于厂址具有铁路进厂的条件,因此本工程燃煤大部分由铁路运抵电厂。
也正是因为拟建热电厂厂址距沈南矿区各矿较近,尤其是西马矿仅为4.2 km,因此热电厂所需燃煤一部分采用汽车运输。
燃煤(煤矸石、洗中煤、原煤)在沈南矿区或各选煤厂装车点装车,通过矿区铁路运抵电厂卸煤装置卸荷。
谋泥采用专用汽车运到电厂。
本期热电厂年燃煤量为288.92×104t,扣除煤泥的量60.68×104t后,每年需要运输到厂的煤矸石、洗中煤、原煤的总量为228.24×104t。
其中铁路来煤约占三分之二,为152.16×104t;汽车运输到厂的燃煤量约占三分之一,为76.08×104t。
奎山宝塔石化有限公司(2X350MW)新建工程空冷供热机组组合厂挖运黄土项目施工组织设计新疆筑路机械厂公路工程处奎山宝塔石化项目部二***年八月六日工程概况及施工组织一、工程项目概况热电厂项目场地平整;该工程位于独山子石化工业园区内,处于东外环路(东)、贵阳路(南)、纵五路(西)及启航路(北)环绕区域内。
本工程主要施工任务为场地平整。
施工任务完成日期为19天,即于2***年8月6日至8月24日前交工。
二、施工准备工作1、技术准备技术人员进场后,根据业主方提供的基础施工图纸和地质勘察报告等有关技术文件和资料,掌握控制线(桩)、水准基准点及基础的灰线尺寸,做好技术交底工作。
依据技术交底,对现场实施测量放线的定位工作,并对图纸进行复核,办理相关审批手续。
2、人员准备根据施工任务需要,成立项目部,建立健全内部组织机构,完善管理、技术、安全、保障组织体系,科学分工,合理安排,确保项目部的正常运转。
3、机械准备根据对施工现场的放线测量及复核,此项工程需要挖方、填方和场平碾压,施工工期时限为19天,结合施工任务需要,此项工程预计投入3m³装载机4台,1.3m³挖掘机4台,20m³自卸汽车14台。
三、具体施工任务场地平整按照清除表层所有黄土至戈壁料为止。
1、清表。
此工程场根据场平工程的要求,必须清理植被和土层至戈壁并露出戈壁层,黄土拉运至业主方指定的土场。
2、检验。
清表结束后,由业主方进行对现场黄土清运情况进行检查。
四、组织实施方案(一)分节点组织实施。
根据此项工程任务的特点,按照时间分三个节点组织实施。
第一节点:8月2日。
根据业主方提供的原始标高和图纸,完成放线测量工作和图纸复核,绘制施工区方格网图,计算工作量,编制施工组织设计,完成开工报告的上报和审批工作。
第二节点:8月2日-8月23日。
依据施工图纸,认真做好技术把关,严格按要求施工,合理安排人员和物资,抓好安全生产,确保在规定的时限内完成施工任务。
第一章编制依据及执行标准、规范1、编制依据1.1、******热电厂建设工程2×50MW机组冷却塔建筑、安装工程招标文件1.2、《火力发电工程施工组织设计导则》(国家电源[2002]849号)1.3 《厂区总平面布置图》、冷却塔等工程施工图1.4、***省****建筑工程公司施工技术治理标准1.5、******热电厂现场实际情况及地材资源调查;2、执行标准2.1、《土方及爆破工程施工及验收规范》(GB J201-83)2.2、《地基与基础工程施工及验收规范》(GB J202-2002)2.3、《火力发电厂工程测量技术规程》2.4、《电力建设施工及验收技术规范》2.5、《火电施工质量检验及评定标准》2.6、《地基与基础工程施工质量验收规范》(GB50202-2002)2.7、《钢结构工程施工质量验收规范》GB50205-20012.8、《钢筋焊接及验收规范》 JGJ18-20032.9、《建筑工程施工质量验收统一标准》GB50300-20012.10、《混凝土结构工程施工质量验收规范》GB50204-20022.11、《砌体工程施工及验收规范》GB50203-20022.12、工程测量规范(GB50026-93)2.13地下防水施工质量验收规范(GB50208-2002)2.14、《建筑机械安全技术规程》JGJ33-20012.15、《电力建设工程施工技术治理导则》国电电源[2002]896号2.16、《电力建设安全健康与环境治理工作规定》国电公司2002-01-212.17、《火力发电厂设计技术规程》2.18、《电力建设安全施工治理规定》2.19、《火力发电厂差不多建设工程启动及竣工验收规程及相关规程》2.20、《火电机组达标投产考核标准及相关规程》2.21、国家、省、市及部颁现行的与本工程相关的法律、法规、规章制度以上标准若有新标准执行替代原标准。
第二章工程概述1.工程概况:1.1地理位置: ***省****市,为新建2×50MW高压双抽冷凝式汽轮发电机组,两台240T/H粉煤锅炉。

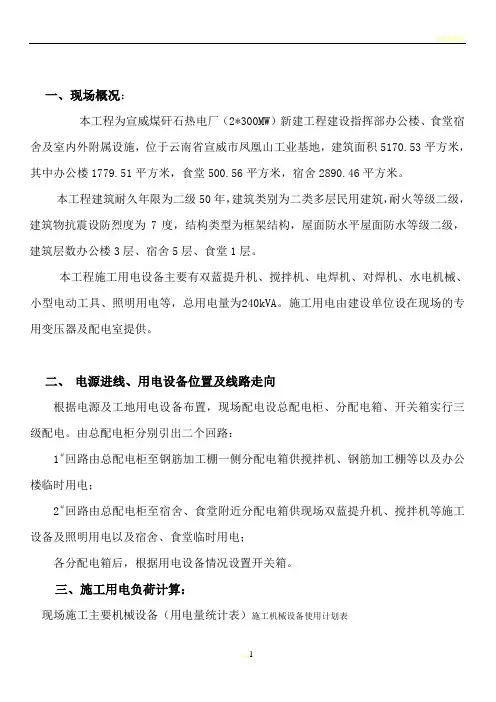

一、现场概况:本工程为宣威煤矸石热电厂(2*300MW)新建工程建设指挥部办公楼、食堂宿舍及室内外附属设施,位于云南省宣威市凤凰山工业基地,建筑面积5170.53平方米,其中办公楼1779.51平方米,食堂500.56平方米,宿舍2890.46平方米。
本工程建筑耐久年限为二级50年,建筑类别为二类多层民用建筑,耐火等级二级,建筑物抗震设防烈度为7度,结构类型为框架结构,屋面防水平屋面防水等级二级,建筑层数办公楼3层、宿舍5层、食堂1层。
本工程施工用电设备主要有双蓝提升机、搅拌机、电焊机、对焊机、水电机械、小型电动工具、照明用电等,总用电量为240kVA。
施工用电由建设单位设在现场的专用变压器及配电室提供。
二、电源进线、用电设备位置及线路走向根据电源及工地用电设备布置,现场配电设总配电柜、分配电箱、开关箱实行三级配电。
由总配电柜分别引出二个回路:1#回路由总配电柜至钢筋加工棚一侧分配电箱供搅拌机、钢筋加工棚等以及办公楼临时用电;2#回路由总配电柜至宿舍、食堂附近分配电箱供现场双蓝提升机、搅拌机等施工设备及照明用电以及宿舍、食堂临时用电;各分配电箱后,根据用电设备情况设置开关箱。
三、施工用电负荷计算:现场施工主要机械设备(用电量统计表)施工机械设备使用计划表电动机合计功率:P1=102.6kW电焊机合计容量:P2=115kVA照明用电按用电总量的10%:P3=22Kw负荷总功率: P s=P1+P2+P3=102.6+115+22=240 (kW)四、配电系统〈1〉导线和电器选择1、电源至总配电箱(柜)线路根据 I s=K·K x·P s/(√3·U e·Cos¢)=1.05×0.6×148/(√3×0.38×0.8)=177(A)选用BLV 4×95+1×50 电线,最大载流量 197>177 (A)在总配电箱内设200A断路器1个,下设100A断路器2个及相应的漏电保护器2个﹙漏电动作电流100mA,动作时间0.2S﹚。
第一章编制依据1 编制依据1.1中国大唐集团公司户县热电厂(2X300MW)技改工程施工合同等文件;1.2中国大唐集团公司户县热电厂技改工程初步设计图纸及部分施工图纸;1.3中国大唐集团公司户县热电厂(2X300MW)技改工程施工组织设计大纲;1.4中国大唐集团公司户县热电厂技改工程安全文明施工总体措施规划;1.5中国大唐集团公司户县热电厂技改工程安全健康与环境管理工作实施细则;1.6中国大唐集团公司户县热电厂(2X300MW)技改工程H、W标段施工组织总设计;1.7西北电力建设第一工程公司施工管理标准。
2 执行标准、规范2.1《电力建设施工及验收技术规范》(建筑工程篇)SDJ 69-87;2.2《电力建设施工及验收技术规范》(水电结构工程篇)SDJ 280-90;2.3《火电施工质量检验及评定标准》(第一篇土建工程篇1995-4-1实施);2.4《火电施工质量检验及评定标准》(焊接工程篇);2.5《地基与基础工程施工质量验收规范》GB50202-2002;2.6《钢结构工程施工质量验收规范》GB50205-2001;2.7《钢筋焊接及验收规范》 JGJ 18-96;2.8《混凝土质量控制标准》 GB 50164-921;2.9《采暖与卫生工程施工及验收规范》 GB J242-82;2.10《通风与空调工程施工质量验收规范》 GB50243-2002;2.11《建筑装饰装修工程施工质量验收规范》GB50210-2002;2.12《建筑工程施工质量验收统一标准》GB50300-2001;2.13《砌体工程施工质量验收规范》GB50203-2002;2.14《混凝土结构工程施工质量验收规范》GB50204-2002;2.15《木结构工程施工质量验收规范》GB50206-2002;2.16《屋面工程施工质量验收规范》GB50207-2002;2.17《地下防水工程施工质量验收规范》GB50208-2002;2.18《建筑地面工程施工质量验收规范》GB50209-2002;2.19《电梯安装工程施工质量验收规范》GB50310-2002;2.20《建筑给水排水与采暖工程施工质量验收规范》GB50242-2002;2.21《建筑电气安装工程施工质量验收规范》GB50303-2002;2.22现行国家颁发的有关施工及验收技术规范。

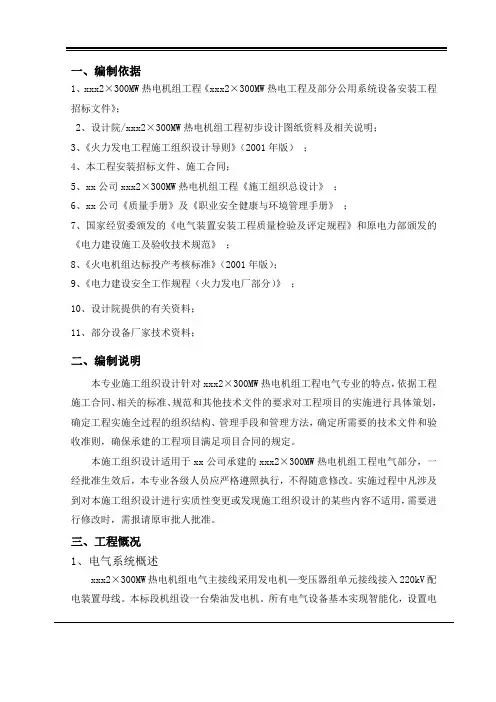

一、编制依据1、xxx2×300MW热电机组工程《xxx2×300MW热电工程及部分公用系统设备安装工程招标文件》;2、设计院/xxx2×300MW热电机组工程初步设计图纸资料及相关说明;3、《火力发电工程施工组织设计导则》(2001年版);4、本工程安装招标文件、施工合同;5、xx公司xxx2×300MW热电机组工程《施工组织总设计》;6、xx公司《质量手册》及《职业安全健康与环境管理手册》;7、国家经贸委颁发的《电气装置安装工程质量检验及评定规程》和原电力部颁发的《电力建设施工及验收技术规范》;8、《火电机组达标投产考核标准》(2001年版);9、《电力建设安全工作规程(火力发电厂部分)》;10、设计院提供的有关资料;11、部分设备厂家技术资料;二、编制说明本专业施工组织设计针对xxx2×300MW热电机组工程电气专业的特点,依据工程施工合同、相关的标准、规范和其他技术文件的要求对工程项目的实施进行具体策划,确定工程实施全过程的组织结构、管理手段和管理方法,确定所需要的技术文件和验收准则,确保承建的工程项目满足项目合同的规定。
本施工组织设计适用于xx公司承建的xxx2×300MW热电机组工程电气部分,一经批准生效后,本专业各级人员应严格遵照执行,不得随意修改。
实施过程中凡涉及到对本施工组织设计进行实质性变更或发现施工组织设计的某些内容不适用,需要进行修改时,需报请原审批人批准。
三、工程慨况1、电气系统概述xxx2×300MW热电机组电气主接线采用发电机—变压器组单元接线接入220kV配电装置母线。
本标段机组设一台柴油发电机。
所有电气设备基本实现智能化,设置电气自动化系统(ECS),机组电气自动化控制系统采用现场总线方式,ECS经过以太网与DCS连接。
厂用电系统采用6KV和380/220V两级电压供电系统。
#2机组设6KV厂用工作A、B段。
某电厂工程施工组织设计方案1.项目背景电厂项目是一座新建的火电厂,总装机容量为500MW。
项目包括煤炭输送系统、锅炉系统、汽轮机系统、发电系统等几个主要系统。
为了保证项目顺利进行,需要进行全面的工程施工组织设计方案。
2.施工组织设计目标(1)确保施工期间的安全生产,防止事故发生。
(2)实现施工进度的科学安排,确保工期的完成。
(3)合理安排人力资源,确保施工过程的人员协作。
(4)控制施工成本,确保项目的经济效益。
(5)确保施工质量,达到技术要求。
3.1施工工序划分将项目划分为不同的工序,例如地基施工、主体结构施工、设备安装等。
每个工序设立专门的工作班组,负责该工序的施工任务。
3.2人力资源管理(1)制定详细的人员配备表,确定每个工序所需的人员数量和岗位要求。
(2)招聘合适的施工人员,包括项目经理、工程师、技术人员等。
(3)培训和指导施工人员,确保他们具备必要的技术和安全意识。
(4)合理安排人员的工作时间和休息,确保施工过程中的人员安全和协作。
3.3施工进度安排(1)根据施工工序和工期要求,制定详细的施工进度计划。
(2)确保各个工序之间的衔接和协调,避免工期延误。
(3)设立施工进度考核机制,对施工进度进行监督和控制。
3.4安全生产管理(1)制定安全生产规章制度,其中包括安全教育、安全检查、应急预案等。
(2)配备专门的安全人员,负责安全生产的监督和管理。
(3)定期进行安全培训,提高施工人员的安全意识和技能。
(4)对施工现场进行安全检查,及时发现和解决安全隐患。
3.5施工质量控制(1)制定施工质量检验标准,对各个工序的施工质量进行把关。
(2)设立专门的质量检验组,负责对施工质量进行抽查和验收。
(3)定期进行施工质量检查,及时发现和纠正质量问题。
(4)加强与监理单位的沟通和协作,确保施工质量符合技术要求。
4.施工组织设计方案实施计划(1)完成施工组织设计方案的编制和审核,确保各个方面的因素都考虑到。
(2)组织项目经理和各个工程师对施工组织设计方案进行培训和指导。
高温热电厂施工组织设计步骤在高温热电厂的建设过程中,施工组织设计是一个至关重要的环节。
一个合理的施工组织设计可以提高工程施工的效率,保证工期的进度,确保工程质量和安全。
下面将介绍高温热电厂施工组织设计的步骤。
一、前期准备1. 调查研究:对高温热电厂的施工环境进行调查研究,包括地理条件、气候特点、土壤情况等,为后续的施工做好准备。
2. 编制施工环境评估报告:根据调查研究结果,编制施工环境评估报告,明确施工环境的特点和对施工的影响,为施工组织设计提供依据。
3. 制定施工组织设计方案:根据前期的调查研究和施工环境评估报告,制定施工组织设计方案,包括施工组织机构、施工方法和工艺流程等。
二、主体工程施工组织设计1. 施工组织机构设计:明确施工组织机构的职责和任务,包括施工管理部门、施工队伍和人员配备等。
2. 施工方法和工艺流程设计:根据工程的特点和施工组织机构设计,制定合理的施工方法和工艺流程,包括施工顺序、施工步骤和作业流程等。
3. 施工技术措施设计:针对高温热电厂施工的特点,制定相应的施工技术措施,包括安全措施、环保措施和质量控制措施等。
4. 施工物资和设备准备:根据施工组织设计的要求,做好施工物资和设备的采购和准备工作,确保施工的顺利进行。
三、施工计划编制1. 施工进度计划:根据工程的工期要求,制定施工进度计划,明确各个施工阶段的工期和关键节点。
2. 施工资源计划:对施工所需的人力、物力和机械设备等资源进行计划,确保施工的需要得到满足。
3. 施工方法和措施计划:将施工方法和措施纳入施工计划,并按照施工组织设计方案的要求进行安排和调整。
四、施工组织设计方案评审1. 内部评审:由公司内部相关部门对施工组织设计方案进行评审,确保方案的合理性和可行性。
2. 外部评审:邀请第三方专业机构或专家对施工组织设计方案进行评审,提出宝贵意见和建议。
五、施工组织设计方案的修改和完善根据内外部评审的意见和建议,对施工组织设计方案进行修改和完善,确保施工组织设计方案的科学性和可行性。
**热电有限公司2×150热电工程岸边循环水泵房工程施工技术总结1、工程概况:**热电有限公司2×150MW热电工程,岸边循环水泵房位于原电厂泵房西南侧,徒海河东南岸,距老泵房约100m,±0.00标高相当于绝对标高7.70m,分地下和地上两部分,地下有泵房间和清污机室,清污机室为15×28.8m,设有8个进水口;水泵间为12×39.48m;地上为框架结构,设有A、B、C三排柱梁,柱上不同标高设有牛腿,用于放置吊车梁和屋面梁,清污机室有B、C轴线组成跨度为15m,柱梁为C30现浇砼。
吊车梁、屋面梁为现场预制,砼为C30。
屋顶为大型屋面板,外委加工。
吊车梁、屋面梁、大型屋面板统一吊装,接点为焊接。
泵房外通道有1#、2#桥连接,从徒海河东岸堤路到泵房,全长69m。
2、工程特点:岸边循环水泵房坐落在徒海河边,池体在徒海河底以下,在施工前,先施工导流明渠和围堰,给泵房施工创造一个施工场地,施工难度比较大;地下部分为清污机室和泵房间,是现浇钢筋砼结构,砼为C30、F100、W8,底板厚1200mm,墙壁厚度700~1200mm;池体底板标高-15.7m,池体顶为±0.00m。
进水口外安装有拦草滤网;清污机室共有四间,有砼墙相隔,各间设有上人爬梯以被检查,上人孔用钢盖板封堵;泵房间有水泵基础和电机基础等,之间的走道用玻璃钢格栅板连接,在泵房间北、南两侧上下设有钢爬梯,东侧墙上设有5台通风机,通过钢通风道向泵坑内通风,±0.00m设有钢管栏杆围护。
上部为钢筋砼框架梁柱结构,屋面有屋面梁和板组成,屋面做法为保温、抹面、防水;外墙为砖砌体,内外采用水泥砂浆抹面刷涂料。
泵房外通道1#、2#桥墩为现浇钢筋砼结构,砼为C25,桥面板为现场预制,后吊装;桥两侧设有栏杆。
3、主要工程量:3.1.1、开竣工日期:2004年10月1日至2005年10月20日3.1.2、实际施工方案及施工机具:①施工方案:1、导流明渠、围堰施工:开挖前,先用泥浆泵将滩地明水抽净,将土层中水位降低,以满足土方开挖需要。
北京京能热电库房钢结构工程施工组织方案编制单位:编制人:审核人:批准人:编制日期:第一章前言一、编制说明本施工组织设计仅用于指导北京京能热电备件库房钢结构工程的制作、安装等施工内容,在本工程施工过程中,按照本施工组织设计实施。
本施工组织设计详细描述钢结构,屋面彩钢板的主结构部分的制作、安装,其他零星次要部分只简单带述,涵盖了材料采购、检验、施工工艺及流程、操作规程、成品检验、表面防腐、运输、安装、质量控制及采取的保证措施,安全措施等各方面的内容。
1、本施工组织设计所指的钢结构施工图是经设计方认可的施工图。
2、本施工组织设计所提供的施工总进度计划表,主要施工机械选用表,主要劳动力使用计划表,可作为施工现场考查依据。
3、本施工组织设计,仅用于指导京能热电备件房钢结构工程施工。
4、本施工组织设计编制依据京能热电备件房钢结构工程图纸设计说明。
5、本施工组织设计编制依据规范、标准《钢结构工程施工及验收规范》GB50205-2001《建筑工程项目管理规范》GB/T50326-2001《建筑钢结构焊接技术规范》JBJ81-2002《钢结构设计规范》GBJ17-88 《冷弯薄壁型钢结构技术规范》GBJ8-87《钢焊缝手工超声波探伤方法和探伤结果分级法》GB11345/89 《涂装前钢材表面除蚀等级和除锈等级》GB8923-88 《建筑用压型钢板》GB/T12755-91 以及国家有关的施工安全规范6、本企业已通过ISO9002质量体系认证,本工程施工按ISO9002质量体系运作。
7、钢结构工程范围钢结构厂房、焊接型H钢梁、C型钢檩条、附件、彩钢板等钢结构的制作、安装内容。
二、指导思想以质量为中心,以工期为目标、精心组织、科学管理、高速优质地完成本工程施工任务,在钢结构施工领域内再创速度、质量新记录。
三、施工目标(一)质量目标本钢结构工程的制作与安装质量全部符合《钢结构工程施工及验收规范》GB50205-2001中的要求,确保合格工程。
(此文档为word格式,下载后您可任意编辑修改!)施工组织设计第一章工程概况工程名称:江苏省淮河干流省界水质自动监测站土建建设地点:宿迁市泗洪县双沟四河乡左岸建设单位:江苏省水文水质自动监测站工程建设处设计单位:江苏省淮安市水利勘察设计研究院第二章施工准备㈠技术准备工作:1、会审图纸、根据工程预算编制工程分部项、月度预算,根据施工总进度计划表编制和审定月度和旬施工进度计划,做好图纸和施工图翻样工作。
2、签订施工合同及各类工作协议。
3、根据工程预算、分部项预算分析本工程的主要材料数量和各个阶段的需用量,组织材料人员落实所有材料来源,安排采购工程所需的材料,保证开工时及各施工阶段按所需材料如期进场。
4、根据对施工现场的勘探地貌,结合现场情况,安排挖土工进场,确定土方堆放场地,保证土方开挖正常进行。
5、测量放线:检查验收红线桩,运用复核后的已知轴线和坐标点,根据总平面图,测出新建水池的主轴线,埋设永久性轴线控制桩,同时做好建筑物定位签证手续。
㈡施工总平面布置图根据生产、生活需要,结合现场实际情况,对施工现场进行机械、材料堆放、临时设施搭设等布置,以满足工程施工需要为准则,布置及搭设情况见工程施工总平面图。
㈢主要施工人员组成在整个施工过程中力争做到精心组织,统筹安排,全面协调好各单位、各专业工种之间的工作,管理人员要对口负责,把工作重点放到现场管理、指挥协调、检查落实上面来。
施工管理组织机构:精心组织该工程项目管理班子,选派施工经验丰富的同志担任项目经理,负责工程技术、质量、工期、安全生产及标化管理等全部施工管理工作。
为保证各工程的施工进度,根据日程施工进度的实际情况,由项目经理进行调配,调节劳动力的紧缓程度,为了确保工期,必须十分合理、科学地安排劳动力提高作业效率,施工期间除加班加点延长工作时间外,必要时采取日夜两班施工措施。
第四章重要部位的施工方法及技术措施㈠施工测量1、平面控制及定位根据总平面图所提供尺寸定出拟建建筑物的位置,然后在拟建建筑物的各条大边及各个角上设置控制桩,并用砼固定桩保护。
热电厂工程施工组织设计一、施工组织设计大纲编制依据:《地基与基础工程施工及验收规范》GB50202-2002《砖工工程施工及验收规范》GB50203-2002《混凝土结构工程施工及验收规范》GB50204-2001《行业标准《建筑地基处理技术规范》JGJ79-2002《钢结构工程施工及验收规范》GB50205-2001《木结构工程施工及验收规范》GB206-2001《屋面工程技术规范》GB50207-2002《地下防水工程施工及验收规范》GB50208-2002《建筑地面的工程施工及验收规范》GB50209-2002《建筑装饰工程施工及验收规范》GB50210-2001《钢筋焊接及验收规程》JGJ18-96《建筑防腐工程施工及验收规范》GB50212-91《建筑工程质量检验评定标准》GB50300-2001《建筑给水排水及采暖与卫生工程质量检验评定标准》GB50242-2002 《通风与空调工程质量检验评定标准》GB50243-2002《建筑电气安装工程质量检验评定标准》GB50303-2002《压力容器安全监察规程》劳锅字(1990)8号《火力发电厂金属技术监督规程》DL438-91《焊工技术考核规程》DL/T679-1999《电力基本建设热力设备化学监督导则》SDJJS03-88《电力建设施工及验收技术规范》(汽轮机组篇)DL5011-92《电力建设施工及验收技术规范》(管道篇)DL5031-94《火力发电厂焊接技术规程》DL/T869-2004(没有找到燃气电厂资料)《焊接工艺评定规程》DL/T868-2004《电力建设施工及验收技术规范》(火力发电厂化学篇)DLJ58-81(没有找到燃气电厂资料)《电力建设施工及验收技术规范》(钢制承压管道对接焊缝射线检验)DL/T5048-95《电力建设施工及验收技术规范》(管道焊缝超声波检验篇)DL/T5048-95 《电力建设施工及验收技术规范》(热工仪表及控制装置篇)SDJ279-80《电力建设施工及验收技术规范》(电气装置安装工程高压电器施工及验收规)GBL147-90《电力建设施工及验收技术规范》电气装置安装工程电力高压器、油浸电抗器、互感器施工及验收规范GBJ148-90《电力建设施工及验收技术规范》电气装置安装工程母线装置施工及验收规范GBJ149-90《电气装置安装工程电气设备交接试验标准》GB50150-91《电气装置安装工程电缆线路施工及验收规范》GB50168-92《电气装置安装工程接地装置施工及验收规范》GB50169-92《电气装置安装工程旋转电机施工及验收规范》GB50170-92《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92 《电气装置安装工程蓄电池施工及验收规范》GB50172-92《火力发电厂基本建设工程启动及竣工验收规程》电建[1996]159号《城市园林绿化技术规范》二、工程概况及规模1、工程地点:浙江省**市莲华山工业园区;2、电厂规模****燃气电厂本期装机型式为2×S106F燃气—蒸汽联合循环热电联产机组,装机容量为2×7.36万千瓦+2×2.57万千瓦=2×9.93万千瓦.机组最大出力2×8.3(燃机)+2×4.0(抽凝)万千瓦;3、工程性质:新建;4、主要工程标段:主要工程标段划分为两个:(1)主厂房区主标段工程(2)厂区建筑群系标段工程4.1主厂房区主要标段责任区域范围内的所有建筑安装工程,包括以下内容:(1)建筑工程部分:汽机房及集控楼,联合循环发电机组主、辅机设备基础,网络继电器室,变配电系统建(构)筑物基础、避雷针,启动锅炉房,贮氢站,调压站,凝结水箱(除盐水箱)等附属设备基础,划定区域内的地下设施、构筑物、厂区内外上下水道(含厂区室外消防水道)、施工降水、施工排水、综合管架等。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日目录1.编制依据2.其他说明3.工程范围4.总平面布置4.1场地布置4.2施工道路4.3 临建4.4力能供应4.5排水4.6机械布置5.现场现场组织机构和劳动力计划5.1现场管理组织机构5.2劳动力计划6.施工管理6.1施工管理制度6.2施工计划管理6.3施工技术管理6.4文件管理6.5设计变更管理6.6和其它单位的配合7.施工机械配备和进出场计划7.1本工程拟采用的主要机械设备7.2机械进出场计划7.3材料检验和试验控制程序7.4材料标识和可追溯性7.5材料搬运、贮存、包装防护和交付控制程序7.6附则8.主要施工技术方案和措施8.1总体施工方案8.2其它施工技术方案9.环保措施9.1总则9.2环境管理目标、指标降低施工场界噪声9.3环保措施10.大体积混凝土施工工艺11.雨季施工措施11.1雨季施工准备工作11.2施工阶段雨季施工措施11.3夏季高温施工技术措施12.冬季施工措施12.1冬期施工的温度12.2主要分项工程冬季施工措施12.3网架整间吊装拼接技术12.4钢筋锥、直螺纹接头技术12.5主厂房井点降水方案13.与安装及其他施工单位的配合措施13.1配合安装工程的措施14.工程进度、质量控制和安全文明施工管理14.1里程碑进度14.2二级进度计划14.3图纸交付进度要求14.4保证进度的主要措施14.5质量目标14.6质量管理措施14.7质量通病的控制措施15.质量标准和质保体系15.1质量标准15.2质保体系15.3质量计划16.安全和文明施工16.1安全工作目标16.2安全管理体系16.3安全控制措施16.4文明施工管理目标16.5文明施工管理制度和措施16.6文明施工实施细则17.附表、附图17.1拟投入的主要施工机械设备表17.2劳动力计划一览表17.3计划开、竣工日期和施工进度网络图17.4临时用地表17.5施工总平面图编制说明1.编制依据●OCI热电T1项目主厂房(汽机房&锅炉房)土建工程施工图●火电发电工程施工组织设计导则●电力建设技术管理导则●电施工质量检验和评定标准●电力建设安全健康和环境管理工作规定●相关的国家标准●类似工程的施工经验2.其他说明在编制本工程施工组织设计的过程中,由于所编写的施工方案是大概的,在具体实施过程中还要做相应的修改和完善,具有可操作性,满足工程施工需要。
工程综合控制进度按类似工程经验进行编制,届时将根据业主的正式通知进行调整。
3.工程范围本期工程OCI热电T1项目主厂房(汽机房&锅炉房)土建工程。
3.1施工范围和主要工程量3.1.1施工范围本期工程OCI热电T1项目主厂房(汽机房&锅炉房)土建工程。
3.1.1.1工程概况(1)概述OCI热电T1项目主厂房(汽机房&锅炉房)土建工程位于泰兴市(2)工程规模本工程占地面积约为2070M2,高为35.5M,建筑工程等级为乙级,建筑结构的使用年限为50年,建筑物的火灾危险性分类为丁类,耐火等级为二级;屋面防水为II级;抗震设防烈度为6度,设计基本地震加速度值为0.05g。
(3)工程设计本工程设计单位为东南大学建筑设计研究院、热电工程设计研究所。
(4)厂址条件厂址内地形平坦开阔,场地北高南高,自然坡度在1%左右,厂址西侧、北侧、东侧设防洪堤,以达到有效控制洪水流向的目的。
厂址北距古马干河1Km,均能达到百年一遇设计防洪标准。
1. 地理位置及环境1.1 厂址地理位置及环境OCI热电T1项目主厂房(汽机房&锅炉房)土建工程位于泰兴市马甸镇电厂路,位于图中A点。
1.2 厂址地形及周边环境厂址内地形平坦开阔,场地北高南高,自然坡度在1%左右,厂址西侧、北侧、东侧设防洪堤,以达到有效控制洪水流向的目的。
厂址北距古马干河1Km,均能达到百年一遇设计防洪标准。
1.3 交通运输条件厂址紧靠省道336和古马干河河运,运输条件十分便利。
2. 水文资料勘测场地地下水类型为潜水,对施工及建筑物基础无影响。
3. 厂区地质及地震资料3.1 地质条件厂址位于平原地区类型,土质为砾石、砾砂、粗砂、中砂、细砂、粉砂、粉土及粉质粘土层。
3.2 地震烈度地震基本烈度为6度。
4. 气象资料春夏秋季雨水较多,伴有旱灾、雨雪灾害、台风灾害、雷电灾害及安全隐患。
1. 电厂总体规划情况本期工程OCI热电T1项目主厂房(汽机房&锅炉房)土建工程。
电厂水源以及生活用水由厂址附近的古马干河河道中的水作为水源。
2. 建设性质及规模本期新OCI热电T1项目主厂房(汽机房&锅炉房)的所附属的土建工程3.建设用地3.1本期工程厂区征地面积约为3000m²施工区临时租地面积为1500m²。
(5)技术规范1.本工程采用的技术规范1.1 工程质量标准(1)国家及部颁与本工程有关的各种有效版本的技术规范、规程、设计院和制造厂技术文件上的质量要求适用于本标工程(2)与本标工程有关的国家及部颁施工及验收规范。
(3)本工程施工质量检验评定标准按国家电力公司颁发的《电力施工质量检验技术评定标准》执行,以及原电力部、国家电力公司颁发的其他有关规定等。
1.1.1主要质量检验评定标准本工程执行下列有关规范、规程,但不限于以下规程、规范。
SDJ69—87、SDJ280—90《电力建设施工及验收技术规范》(建筑工程篇、水工结构篇)《火电施工质量检验及评定标准》(土建工程篇)《火电施工质量检验及评定标准》(焊接工程篇)《地基与基础工程施工及验收规范》《砖工工程施工及验收规范》《混凝土结构工程施工及验收规范》《钢结构工程施工及验收规范》《屋面工程技术规范》《地下防水工程施工及验收规范》《建筑地面的工程施工及验收规范》《混凝土结构工程施工及验收规范》《建筑装饰工程施工及验收规范》《钢筋焊接及验收规程》《建筑防腐工程施工及验收规范》《混凝土强度检验评定标准》《建筑安装工程质量检验评定统一标准》《建筑工程质量检验评定标准》《预制混凝土构件质量检验评定标准》有关建筑材料质量标准与管理规程有关建筑材料试验规程、规范和评定标准主管部门对相关规程、规范的补充规定和解释说明及其它相关标准以上标准若有新的标准则执行新标准,替代原有标准。
3.2材料供应范围3.2.1业主供应范围钢材、木材、水泥、金属墙板、汽机房屋顶金属网架、构筑物中全部通风机、通风器及玻璃钢风管、屋内配电箱、照明箱、检修电源箱、灯具等。
3.2.1.1承包商供应范围业主负责采购以外的其他全部建筑材料。
(1)承包方采购的材料,承包方应按照设计和有关标准要求采购,供货单位须经业主认可并提供产品合格证明,对材料、设备质量负责。
承包方在材料、设备到货前24小时通知业主清点。
(2)承包方采购的材料、设备与设计标准要求不符时,承包方应按业主要求的时间运出施工场地重新采购符合要求的产品承担由此发生的费用,由此延误的工期不予顺延。
(3)承包方采购的材料、设备在使用前,承包方应按业主的要求进行检验或实验,不合格的不得使用,检验或实验的费用由承包方承担。
(4)业主发现承包方采购并使用不符合设计和标准要求的材料设备时,应要求承包方负责修复、拆除或重新采购,由承包方承担发生的费用,由此延误的工期不予顺延。
(5)承包方需要使用代用材料时,应经业主认可后才能使用。
3.2.1.2 材料的保管承包方采购的材料要做到以下要求:①材料进货后按规定需要入库保管的,承包方负责及时入库管理。
并做好防火、防冻、防盗工作。
②露天堆放的设备、材料,承包方要按规定进行码垛,苫盖,并做好防水、防雨、防潮、防锈工作,堆放要符合物资管理的规定,堆放整齐,标志清楚。
③对于易燃、易爆、易潮物资的管理要符合物资管理的规定。
4.总平面布置4.1场地布置施工现场平面分三块布置:施工生产区、搅拌站、施工生活区。
现场布置原则:①三通一平:施工主要道路要形成环行,并尽可能按永临结合方案进行。
施工电线,生活区采用绝缘架空线路,施工生产区在不影响施工的部位采用绝缘架空线,其他部位一律采用地埋电缆,线路一般沿施工道路一侧布置,如遇穿过道路,需采用有效措施保证线路安全。
施工用主管一般沿主干道布置。
现场施工场地根据项目开工的先后分区平整,与施工干道有临时道路相通。
②生产、生活临建生产、生活临建分开设置,人流、物流基本分开。
生产临建:生产临建主要布置在业主规划的区域内,布置钢筋加工场地、金属结构加工车间、木工车间等。
搅拌站、预制场地。
生活临建:办公室为组合式结构活动房屋。
施工现场:厂区、生活区设围墙,进口设门卫及标注牌;施工区设围护隔离;危险区设警示标志。
建筑形式与业主要求保持一致。
道路设照明,主要施工场地设高架照明。
4.1.1施工生产区在主厂房列柱7~8轴之间布置一台QTZ-63型塔吊,用于承担主厂房柱、梁、板的施工及钢结构等的垂直运输。
混凝土输送泵承担汽机、煤仓间及设备基础混凝土的施工。
钢筋场地面积约200m²,按高峰月加工量300t考虑设置如下:冷拉调直机1台,UN1-100型对焊机1台,弯曲机2台,切断机1台,钢筋加工场地全部用碎石铺设。
铁件及木工加工场地面积约1000m²。
2.1.2搅拌站砼搅拌占地面积约560m2,根据本工程砼浇注量、月施工砼浇注量及一次浇注最大量考虑,设置如下计划:搅拌楼一座,理论搅拌能力38m3/h。
搅拌站具体布置如下:×混凝土搅拌站布置简图4.1.2施工生活区依据施工组织机构设置情况,按施工高峰期管理人员10施工工人200主要设置:办公室、职工宿舍、会议室、医务室、食堂、民工宿舍等。
办公室面积100m²、会议室面积50m²、医务室面积25m²、食堂面积60m ²、民工宿舍面积500m²。
办公室、职工宿舍、会议室、医务室、采用彩板房,民工宿舍用机砖砌筑,屋面铺油毡。
4.2施工道路施工生活区、搅拌区至主厂房的临时性施工道路在正式使用前,路基表面填满100mm厚石渣料,用12吨的压路机将路基碾实压密,路面宽度、最小允许曲线半径为:5m;路面内侧最小曲线半径:7.0m。
4.3 临建(1)生产临建根据本工程的实际特点,根据建筑施工手册中“施工组织设计和项目管理”中施工设施的参考指标,确定本工程施工临时建筑面积如下:②现场作业棚(2)行政生活办公室500m²;职工宿舍500m²;食堂60m²;会议室50m²;厕所50m²,民工用房1500m²,总计面积为2660m²。
4.4力能供应4.4.1施工用电施工生产区用电从甲方指定变压器引入,从该变压器引至配电柜,由配电柜分两路布置:一路引至木加工区、塔吊、输送泵施工区域,输送电缆线用3×150+2×70MM²铜芯线,另一路引至混凝土搅拌站及钢筋加工区,输送电缆线用3×120+2×70MM²铜芯线。
