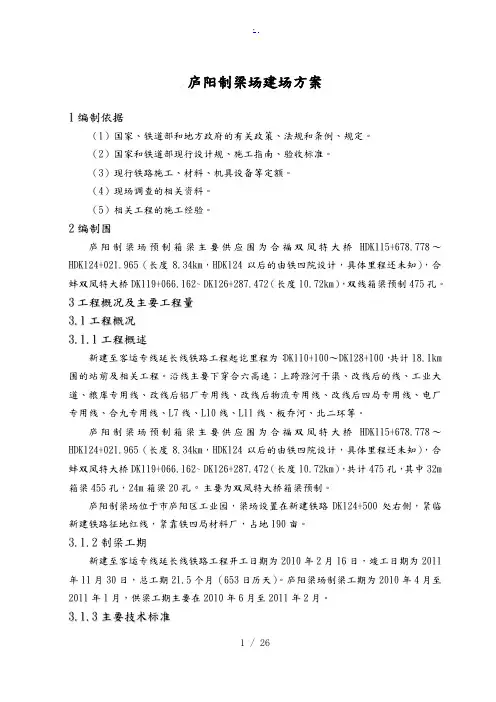

庐阳制梁场建场方案1编制依据(1)国家、铁道部和地方政府的有关政策、法规和条例、规定。
(2)国家和铁道部现行设计规、施工指南、验收标准。
(3)现行铁路施工、材料、机具设备等定额。
(4)现场调查的相关资料。
(5)相关工程的施工经验。
2编制围庐阳制梁场预制箱梁主要供应围为合福双凤特大桥HDK115+678.778~HDK124+021.965(长度8.34km,HDK124以后的由铁四院设计,具体里程还未知),合蚌双凤特大桥DK119+066.162~ DK126+287.472(长度10.72km),双线箱梁预制475孔。
3工程概况及主要工程量3.1工程概况3.1.1工程概述新建至客运专线延长线铁路工程起讫里程为:DK110+100~DK128+100,共计18.1km 围的站前及相关工程。
沿线主要下穿合六高速;上跨滁河干渠、改线后的线、工业大道、粮库专用线、改线后铝厂专用线、改线后物流专用线、改线后四局专用线、电厂专用线、合九专用线、L7线、L10线、L11线、板乔河、北二环等。
庐阳制梁场预制箱梁主要供应围为合福双凤特大桥HDK115+678.778~HDK124+021.965(长度8.34km,HDK124以后的由铁四院设计,具体里程还未知),合蚌双凤特大桥DK119+066.162~ DK126+287.472(长度10.72km),共计475孔,其中32m 箱梁455孔,24m箱梁20孔。
主要为双凤特大桥箱梁预制。
庐阳制梁场位于市庐阳区工业园,梁场设置在新建铁路DK124+500处右侧,紧临新建铁路征地红线,紧靠铁四局材料厂,占地190亩。
3.1.2制梁工期新建至客运专线延长线铁路工程开工日期为2010年2月16日,竣工日期为2011年11月30日,总工期21.5个月(653日历天)。
庐阳梁场制梁工期为2010年4月至2011年1月,供梁工期主要在2010年6月至2011年2月。
3.1.3主要技术标准铁路等级:客运专线;正线数目:双线;速度目标值:近期300km/h远期350km/h;最大坡度:12‰;最小曲线半径:7000m;牵引种类:电力;机车类型:动车组;到发线有效长:650m;列车运行控制方式:自动控制;行车指挥方式:综合调度。
目录一、工程概况 2二、预制场建设 31、预制梁场总体规划 32、场地平整硬化及台座布置 33、预制梁场临时排水系统 44、具体要求及保证质量措施 45、预制梁场养护系统 4三、预制梁场资源配置 8四、预制梁的模板及爬梯 8五、钢筋、钢绞线棚 9六、安全文明施工 91、安全保证措施 92、文明施工措施 12七、预制场建设计划安排情况 13八、预制场附图 13一、工程概况本合同段桥梁共计大桥944m/4座,分别为二道河大桥、八台子顺河大桥、八台子大桥、平台子大桥,中桥162m/2座,分别为槽碾地中桥、杨树沟门中桥,分离式立交81m/1座,为京通分离立交,互通区桥梁三座,分别为K31+593跨线桥、A匝道桥、E匝道桥。
本合同段预制梁片为后张法预应力砼T梁和后张法预应力箱梁相结合,其中30米预制T梁303片,25米预制T梁228片,25米预制箱梁176片,混凝土总方量约为19852m3,各桥的数量具体如下表:2、预制场建设1、预制梁场总体规划根据总体施工组织设计计划安排,本标段共设2个预制梁场,分别负责T梁及箱梁的生产任务。
1#梁场生产任务及占地面积1#预制场位于隆化互通A匝道左侧耕地上,占地面积约17000m2 ,负责槽碾地中桥、京通分离式立交、杨树沟门中桥、伊逊河1#大桥、伊逊河2#大桥、E匝道桥的T梁预制,共计30米T梁303个,25米T梁108片,拟定的制梁顺序为从大桩号方向向小桩号方向预制,即伊逊河2#桥 E匝道桥伊逊河1#桥杨树沟门中桥京通分离立交槽碾地中桥.2#梁场生产任务及占地面积2#预制场位于隆化服务区主线上,占地面积约19000m2 ,负责二道河大桥、八台子顺河大桥、八台子大桥的T梁及箱梁预制工作,共计25米T梁120片,25米箱梁176片,拟定的制梁顺序为从大桩号方向向小桩号方向预制,即八台子大桥八台子顺河大桥二道河大桥。
2、场地平整硬化及台座布置2.1、两处预制梁场位置场地均比较宽阔,经适当平整和碾压处理后即可进行梁场建设,非常有利于轨道的安装及龙门吊的行走,待平整场地到位后,全面对梁场范围进行一次冲碾,冲碾后,用平地机刮平,压路机碾压后方可开始开挖台座基础土方。
中铁二十四局南昌公司宁安高速A5标段2#预制梁场建设方案宁都至定南(赣粤界)高速公路宁都至安远段新建工程A5标段2#预制梁场建设方案中铁二十四局集团南昌铁路工程有限公司宁安高速公路项目A5标段项目经理部2015年4月目录一、工程概况 (1)二、预制梁场总体规划原则 (2)三、主要投入机械设备 (3)四、预制梁场平面布置规划 (4)五、预制梁场建设方案 (5)六、钢筋加工及成品现场拼装方案 (15)七、门吊的安全分析 (15)八、文明施工及环保措施 (20)九、附件 (21)2#预制梁场建设方案一、工程概况1。
1工程简介宁都至定南(赣粤界)高速公路宁都至安远段新建工程(A5标段)位于江西省赣州市宁都县、于都县和安远县,里程范围K60+800~K67+100,线路全长6.3公里,公路等级为高速公路,采用双向四车道,设计时速为80公里/小时,路基宽24。
5m,设计荷载:公路-Ⅰ级。
本合同段内共设置大桥1513m/4 座;涵洞14 道,主要构造物有梓山贡江大桥、石溪角大桥、固院大桥、坳背大桥、于都东互通等。
1。
2工程数量主要工程数量表序号桩号结构物名称梁板类型数量(片)备注1 左幅K65+351固院大桥30mT梁156 右幅K5+3362 K66+026。
0 主线跨A匝道桥25m箱梁273 K66+593。
5 坳背大桥25m箱梁751。
3梁场地址的选择根据本标段范围内的工程特点及周边环境,为满足安宁高速公路项目办的标准化工地建设的要求,2#梁板预制场拟布设于石溪角0#台大里程(K64+100)右侧,与高速公路主线呈40°夹角,梁场总长度206.7米,宽度52。
7米,场区占地面积10893m2。
与固院大桥直线距离只有1Km,架梁顺序为固院大桥梁板,其次是主线跨A匝道桥,最后为坳背大桥。
2#梁场计划在2015年5月31号前建成。
二、预制梁场总体规划原则预制梁场按照“工厂化、专业化”的要求进行选址和规划,明确预制梁场设置规模及位置,包括选址、占地面积、功能区划分、场地道路布置、排水系统以及电力设施布置等。
阜盘高速公路第五合同段预制场建设方案一、工程概况阜盘高速公路锦州市境内第5合同段,起止里程为K58+000.000~K76+000.000,线路长18公里。
全线共有桥梁13座,预制T梁290片,其中,20米T梁20片、30米梁270片。
计划工期为6个月。
项目部按照预制场建设“工厂化、集约化、专业化”的要求,我项目拟建设一座预制场,负责预制全标段的梁板。
预制场设在互通立交区,属填方地段,预制场分层填土,压实度不少于90%。
预制场混凝土由拌合站统一供应,T梁采用双导梁架桥机架设。
预制顺序见《T梁预制、安装计划表》。
二、梁场布局及建设1、场地布局(1)、面积制梁场占地约22950m2,由制梁区、存梁区、构件加工区、办公生活区四部分组成。
办公区、生活区与工作区分开布置。
其中制梁、存梁区占地约6000m2。
生活区、办公区占地约1500m2,工作区另设有一材钢筋加工场,占地约1480 m2。
详见《预制场平面布置图》梁场四周设置通透式围栏,前后各设一个大门及值班室。
生活区办公生活用房均采用活动板房,四周设围墙,构件加工区采用钢结构棚。
(2)、场地处理及布置○1整个预制场场地先填1m土,分层压实,再铺设15cm碎石垫层,并用C20混凝土硬化20cm厚;行车道铺设25cm碎石层,用C20混凝土硬化25cm 厚。
场地设置为中心高,四周低,设置不小于1.5%的坡度,场地四周设排水沟,沟底采用M7.5砂浆抹面。
预制场内设跨度为35m龙门吊(150吨)一台进行T梁吊装,设置一台跨度35m龙门吊(5吨)进行模板、钢筋及砼吊装。
○2办公区、生产区、操作工生活区,均分开设置且功能分明。
○3变压器设置在梁场一角,安全距离符合规范要求。
梁场用电严格执行《施工现场临时用电安全技术规范》,按照施工用电组织设计架设电气线路,穿过施工便道的电力线路采用从硬化地面下预埋管路或穿过或架空穿越。
电线从地下埋设,采用钢管保护。
过道或穿墙均要用钢管或胶套管保护,严禁利用大地作为工作零线。
预制梁场的标准化建设一、预制现场的选址预制场的建设规模及数量应依据合同段内桥梁的设计规模、数量和分布状况及建设工期要求,结合合同段内的地形地貌及水文地质状况,予以合理确定。
一般面积在1000m2~2000㎡左右。
1、预制场的选址原则:首选,离桥位较近的路基外,地势开阔、平坦,基础稳定的场地上;其次,的确因地形、地貌等条件限制预制场建设在桥台后的浅挖方路堑或低填方路堤上。
2、场地的基底处理预制场选择在路基外的场地上,首先,依据原地表土质状况进行恰当的基底处理后,因地制宜选择沙砾、石渣和碎石土等水稳性好的填料对场地进行补强处理,或对原地表土质进行参半无机填料的改良,达到硬化的效果,防止由于基地强度不足或不均而产生的不匀整沉降。
二、预制场的平面布置预制场选址完成后,应依据预制场的现场地形地貌及占地面积状况进行场地规划,划分诞生活区、钢筋加工区、预制台座区和成品梁存放区等区段,并设置不锈钢版面的100*150cm蓝底白字标示牌。
使预制厂达到布局合理,功能完善,系统完善,道路顺畅。
预制场的形象建设执行云南建工形象要求:1、预制梁场要封闭管理,在进出栅栏门的道路两侧接受不锈钢材料制作框架,设置各种标示牌图版(工程概况板、预制场平面布置板、平安技术操作规程板、工程建设责任公示板)。
在预制梁场的合适位置悬挂各种有关工期、质量及平安的宣扬标语。
2、预制场内钢筋存放加工区的规划面积不应小于1000 m2,其中钢筋加工棚的面积不小于150 m2。
3、预制厂依据台座区的布置状况设置1~2台吊梁的龙门吊,1~2台5T门吊,浇注混凝土、钢筋笼及模板等,吊梁用的龙门吊起吊吨位和预制梁的吨位相匹配。
4、预制台座区和成品梁存放区在龙门吊作业范围内要全部硬化处理,横梁场方向要做成2%的双向坡,和在龙门吊轨道内侧20*30cm的排水沟形成有效的雨水排放系统。
5、将距离钢筋加工区较近的3个台座设为接受模架法绑扎钢筋网架的台座,便于模数化施工。

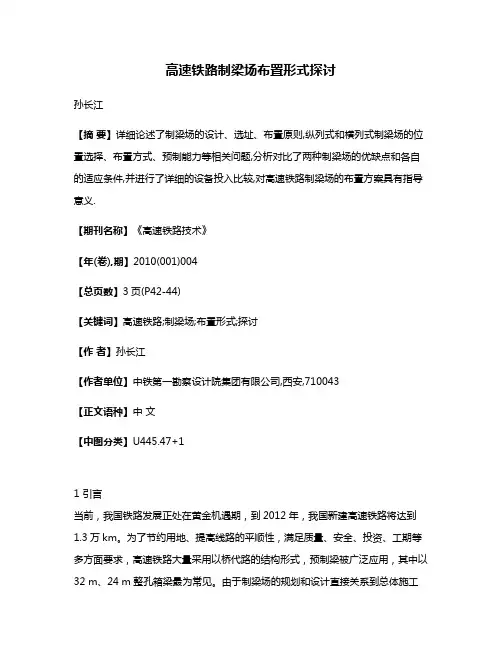

高速铁路制梁场布置形式探讨孙长江【摘要】详细论述了制梁场的设计、选址、布置原则,纵列式和横列式制梁场的位置选择、布置方式、预制能力等相关问题,分析对比了两种制梁场的优缺点和各自的适应条件,并进行了详细的设备投入比较,对高速铁路制梁场的布置方案具有指导意义.【期刊名称】《高速铁路技术》【年(卷),期】2010(001)004【总页数】3页(P42-44)【关键词】高速铁路;制梁场;布置形式;探讨【作者】孙长江【作者单位】中铁第一勘察设计院集团有限公司,西安,710043【正文语种】中文【中图分类】U445.47+11 引言当前,我国铁路发展正处在黄金机遇期,到2012年,我国新建高速铁路将达到1.3万km。
为了节约用地、提高线路的平顺性,满足质量、安全、投资、工期等多方面要求,高速铁路大量采用以桥代路的结构形式,预制梁被广泛应用,其中以32 m、24 m整孔箱梁最为常见。
由于制梁场的规划和设计直接关系到总体施工进度,并影响工程投资,因此它的设计显得尤为重要。
本文就哈大客运专线27号、28号制梁场的布置形式进行深入探讨,对梁场的选择布置具有较大的参考价值。
2 工程概况哈大铁路客运专线是国家“十一五”规划的重点建设工程项目之一,设计时速350 km。
该项目的桥梁大量采用24 m、32 m双线单箱整孔后张预应力混凝土简支箱梁,该箱梁具有体积大、重量大、宽跨比大、结构复杂等特点,预制难度大,为确保制梁质量和工期,选择合理的梁场布置形式尤为重要。
在梁场设计中,提出了“建设投资最小化、供水供电集中化、总体布局工厂化、生产流水作业化”的选场思路,在梁场选址时充分考虑梁场地形、地貌、地质、运输条件,结合地材的供应情况,合理安排梁场的布置形式。
3 纵列式梁场的布置形式3.1 纵列式制梁场的布置28号梁场位于双城市同心乡同德村,中心里程DK872+600,占地15.3 hm2。
负责 DK856+117.31 ~DK878+321.47段576孔的简支箱梁的制架工作,其中32 m梁574孔(12 m宽),24 m梁2孔(12 m宽)。
