铁路基本建设项目流程图(最全)
- 格式:doc
- 大小:197.50 KB
- 文档页数:13
一、铁路基本建设项目流程图铁路基本建设项目流程图项目建议书阶段可行性研究阶段勘测设计阶段开工报告阶段设计院铁路基本建设项目流程图计划编制阶段铁路基本建设项目流程图开工建设阶段铁路基本建设项目流程图竣工验收阶段附件2:铁路基本建设项目建设管理各阶段职责分工附件3:利用外资项目建设管理流程——世行和亚行贷款项目前期阶段北京市汉卓律师事务所内部资料请勿传阅注:1、报告①、②、③、④可在项目报国务院的同时进行编制。
2、董事会批准贷款后,可以选期进入项目招标实施。
北京市汉卓律师事务所内部资料请勿传阅利用外资项目建设管理流程——土建招标阶段北京市汉卓律师事务所内部资料请勿传阅国外贷款机构注:中文评标报告由建设单位报部招标办核准后,英文评标报告由外资中心和招标公司报贷款机构审查。
利用外资项目建设管理流程——设备招标采购阶段北京市汉卓律师事务所内部资料请勿传阅案例:京沪高铁一、京沪高铁建设基本流程:北京市汉卓律师事务所内部资料请勿传阅北京市汉卓律师事务所内部资料请勿传阅北京市汉卓律师事务所 内部资料 请勿传阅二、案例:京沪铁路建设时间流程1990年12月,铁道部完成“京沪高速铁路线路方案构想报告”。
1994年,当时的国家科委、国家计委、国家经贸委、国家体改委和铁道部课题组完成了“京沪高速铁路重大技术经济问题前期研究报告”的深化研究。
1994年12月,国务院批准开展京沪高速铁路预可行性研究;同月,铁道部成立京沪高速铁路预可行性研究办公室。
1996年4月,完成“京沪高速铁路预可行性研究报告(送审稿)”。
北京市汉卓律师事务所内部资料请勿传阅1997年4月,完成“京沪高速铁路预可行性研究报告补充研究报告”,并据此上报了项目建议书。
1998年10月至2000年4月,当时的国家计委委托中咨公司对“京沪高速铁路预可行性研究报告”进行了评估。
铁道部按评估意见完成了“京沪高速铁路预可行性研究报告(评估补充稿)。
2000年1月,按国务院要求,铁道部配合中咨公司完成并上报国家计委《关于高速轮轨与高速磁悬浮比较的论证报告》。
附件1:
铁路基本建设项目流程图
项目建议书阶段
运输局、鉴定中心
勘测设计阶段
开工报告阶段
铁路基本建设项目流程图计划编制阶段
开工建设阶段
铁路基本建设项目流程图竣工验收阶段
附件2:
铁路基本建设项目建设管理各阶段职责分工
附件3:
利用外资项目建设管理流程——世行和亚行贷款项目前期阶段
利用外资项目建设管理流程——外国政府贷款项目前期阶段
注:不同国别的贷款立项流程会有一定差别。
利用外资项目建设管理流程——土建招标阶段
注:中文评标报告由建设单位报部招标办核准后,英文评标报告由外资中心和招标公司报贷款机构审查。
利用外资项目建设管理流程——设备招标采购阶段。
【造价合约】工程建设项目史上最完整的全流程图,必收藏备用!工程建设项目一直以来都是众人眼中的“老大难”,文中四大流程中的24张图带你全面了解工程建设项目的全流程!一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.2 施工准备阶段监理工作流程4.3 施工阶段工程投资控制流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6 施工阶段安全监理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.2 施工准备阶段监理工作流程4.3 施工阶段工程投资控制流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程4.14 保修阶段监理工作流程来源:建筑工程鲁班联盟。

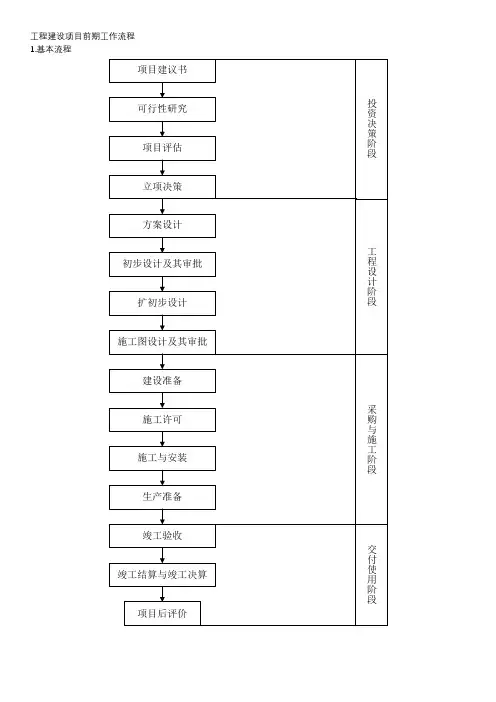

工程建设项目前期工作流程1.基本流程
2。
建设项目投资决策(建议书、可行性研究报告)流程
政府投资项目企业投资项目
工程建设项目管理流程5。
项目管理基本流程
7。
合同签订流程
项目风险管理与信息管理流程
9.项目风险管理流程
• 积极保留• 保险转移• 减小风险
10。
项目信息管理流程
11。
竣工验收流程
工程项目监理工作基本流程12.工程项目实施监理的总流程
修改
20。
组织协调控制流程
21.工程质量问题及工程质量事故处理流程
22.工程安全事故处理流程
处
理
23.工程洽商控制及签证工作流程
24。
工程竣工验收控制流程
25.保修阶段监理工作流程。
铁路建设项目的流程一、规划阶段。
这可是铁路建设的第一步哦。
就像是你要去旅行,得先想好去哪儿,铁路建设也是,得先确定线路规划。
这时候呀,工程师们就像探险家一样,要考虑好多好多的因素。
比如说,哪里的人多,哪里的经济发展需要铁路的带动。
像大城市之间肯定是优先考虑的,毕竟人来人往,交通需求大嘛。
而且呀,还要考虑地形地貌,那些大山大河可都是大挑战。
要是遇到高山,就得想办法是挖隧道呢,还是绕过去。
如果是河流,是架桥还是找别的路。
这个阶段就像是在画一幅大地图,把铁路的大致走向先确定下来。
二、可行性研究阶段。
规划好线路后,就得看看这个计划到底行不行得通啦。
这就像是你想做一件大事,得先看看自己有没有那个能力一样。
要做各种调查呢,像地质勘探就特别重要。
得知道地下是什么情况,是硬邦邦的岩石,还是软软的泥土,要是在修铁路的时候突然遇到个大溶洞,那可就麻烦啦。
还得研究对环境的影响,毕竟我们要爱护我们的地球家园嘛。
不能因为修铁路就破坏了很多小动物的栖息地,或者让一片美丽的森林消失不见。
还要算一算经济账,修这条铁路要花多少钱,以后能带来多少收益。
要是花了好多钱,但是收益不大,那这个方案可能就得再考虑考虑啦。
三、设计阶段。
一旦可行性研究通过了,就进入设计阶段啦。
这时候就像是给铁路建设这个大工程定制一套漂亮的衣服。
工程师们要把铁路的每一个细节都设计好。
从铁轨的间距,到车站的布局,都得精心安排。
比如说车站,要考虑到旅客进出站方便,候车的地方要宽敞舒适。
对于铁轨呢,要保证火车能安全快速地行驶。
还要设计好排水系统,要是一下雨,铁路就被水淹了,那火车可就没法跑了。
这个阶段就像是在搭建一个超级大的积木城堡,每个小零件都要恰到好处。
四、工程招标阶段。
设计好了,就得找施工队伍来干活啦。
这就像是找一群小伙伴来一起完成一个大项目。
各个施工公司就会来竞争这个项目。
他们会拿出自己的方案和报价,就像小朋友们展示自己的才艺一样。
建设方呢,就会挑选最合适的施工队伍。
铁路基本建设项目流程图画流程图、结构图,下载高清原图,欢迎访问“良工绘图”网站。
一、项目建议书阶段项目建议书是铁路建设的基本前提,是对拟建项目的设想和初步规划。
项目建议书应由建设单位或其委托的咨询机构编制,主要内容包括:项目建设的必要性、建设规模、建设标准、建设方案、投资估算、建设工期、效益评估等。
项目建议书编制完成后,需报送上级主管部门审查,经批准后方可进入可行性研究阶段。
二、可行性研究阶段可行性研究是对项目建议书的深入研究和论证,是铁路建设的重要环节。
可行性研究应由建设单位或其委托的咨询机构编制,主要内容包括:项目建设的必要性、市场需求预测、技术方案、建设方案、环境保护、投资估算、效益评估等。
可行性研究报告编制完成后,需组织专家评审,并根据评审意见进行修改完善,报送上级主管部门审查,经批准后方可进入初步初设步计阶段。
三、初步设计阶段是对可行性研究的细化和具体化,是铁路建设的重要依据。
初步设计应由建设单位或其委托的咨询机构编制,主要包括:线路平面图、纵断面图、桥涵布置图、隧道断面图、站场平面图、施工组织设计初等步。
设计文件编制完成后,需组织专家评审,并根据评审意见进行修改完善,报送上级主管部门审查,经批准后方可进入施工图设计阶段。
四、施工图设计阶段施工图设计是铁路建设的最终蓝图,是铁路建设的关键环节施。
工图设计应由建设单位或其委托的咨询机构编制,主要包括:施工图纸、施工组织方案、工程量清单等。
施工图设计文件编制完成后,需组织专家评审,并根据评审意见进行修改完善,报送上级主管部门审查,经批施准工后阶方段可进入施工阶段。
五、施工阶段是铁路建设的核心环节,主要包括:施工准备、基础工程施工、架桥工程施工、铺轨工程施工、电气化工程施工等。
在施工过程中,应严格遵守设计文件和相关规范要求,保证工同程时质,量应安加全强。
现场管理,做好环境保护和水土保持工作。
当施工进度受到严重影响时,应及时调整施工计划,采取有效措施加快施工进度。
工程建设项目前期工作流程1.基本流程
2.建设项目投资决策(建议书、可行性研究报告)流程
政府投资项目企业投资项目
工程建设项目管理流程5.项目管理基本流程
6.招投标基本流程
7.合同签订流程
8.施工准备流程
项目风险管理与信息管理流程
9.项目风险管理流程
∙ 积极保留∙ 保险转移∙ 减小风险
10.项目信息管理流程
11.竣工验收流程
工程项目监理工作基本流程12.工程项目实施监理的总流程
修改
20.组织协调控制流程
21.工程质量问题及工程质量事故处理流程
22.工程安全事故处理流程
处
理
23.工程洽商控制及签证工作流程
24.工程竣工验收控制流程
25.保修阶段监理工作流程。
铁路修建的流程和步骤铁路的修建是一项复杂而长期的工程,它涉及土地规划、工程建设、材料采购、人力资源等诸多方面。
下面就铁路修建的流程和步骤进行详细的介绍。
一、项目可行性研究铁路项目可行性研究是项目启动的第一步。
在这一阶段,需要进行市场调研、交通运输需求分析、工程地质勘探、环境影响评估等工作,以确定铁路场址,预测铁路的运输需求和盈利情况。
同时还需要评估项目对环境的影响和社会效益,并确定项目的投资规模和资金来源。
二、土地征用与规划确定项目可行后,需要进行土地征用与规划工作。
这包括通过政府部门进行土地征用协商,确定铁路的线路及站点规划,并获得相关土地使用权。
这一阶段也需要编制土地规划设计方案,以确保铁路建设与土地的合理利用。
三、设计规划设计规划是铁路项目建设的关键环节。
它需要包括铁路线路设计、站点设计、桥梁隧道设计、设备选型、施工工艺等内容。
设计规划需要遵循国家规范和标准,以确保施工后的铁路具有稳定的运营和安全性能。
四、建设准备在设计规划完成后,需要进行铁路建设前的准备工作。
包括采购施工材料、设备、招标工程承包商、招聘施工人员等。
此外还需要进行工程前期工作,如地质勘察、勘探、规划设计审查等。
五、施工过程铁路的施工包括土木工程、铺轨、电气化、通信信号等多个方面。
首先是土木工程,包括基础施工、桥梁隧道建设等。
然后是轨道工程,需要进行线路铺设、轨道调整等工作。
同时还需要进行电气化工程和通信信号工程的施工。
施工期间需要严格遵守建设安全规定,确保施工过程的安全和质量。
六、设备安装施工完成后,需要进行设备的安装工作。
这包括轨道、电气化设备、通信信号设备、站台设备等。
设备安装需要进行验收和调试,以确保设备的质量和安全性能。
七、联调联试设备安装完成后,需要进行联调联试工作。
这是确保铁路设备正常运行的重要环节。
联调联试需要进行列车试验、通信信号联调等工作,以保障铁路的正常运营。
八、运营管理铁路建设完成后,需要进行运营管理。
铁路修建的流程和步骤铁路修建的流程和步骤涉及多个关键阶段,从规划到最终完成都需要精心的组织和执行。
以下是铁路修建的主要流程和步骤:1. 立项决策阶段:可行性研究:进行初步的市场、技术、环境等方面的研究,以确定铁路建设的可行性和建设方案。
这包括预可行性研究和可行性研究两个阶段,前者主要确定铁路线的起止点和大致走向,后者则提出明确的建设方案,进行投资估算和环境评估。
立项审批:获得政府的批准和资金支持,确定项目的总体规划、设计方案和施工计划。
2. 勘察设计阶段:线路勘测:对铁路线路和相关设施进行勘察和测量,收集地形、地质、环境等数据。
设计:根据勘察结果和可行性报告,进行施工图的设计,包括初步设计和编制施工图阶段。
3. 施工准备阶段:土地征用:与相关部门和地方政府协商,达成土地征用协议,并支付补偿费用。
材料和设备采购:采购所需的建筑材料、施工设备和铁路设备。
施工队伍组建:招募和组建施工队伍,包括技术人员和工人。
4. 建设施工阶段:平整道基:清理地面,进行挖掘和填筑,打造平整的道基。
敷设轨道:在道基上铺设轨道,选择适当的钢轨和固定装置,确保轨道平整且牢固。
电气化装置安装:若需要电气化,则架设接触网和供电系统。
站台和配套设施建设:对于需要停靠的车站,修筑站台、候车室、售票亭等配套设施。
5. 试运营和竣工验收阶段:试运营:铁路建设完成后进行试运营,验证铁路线路的安全性、稳定性和运营效果。
竣工验收:试运营后进行全面的检查和测试,确保铁路质量符合标准,并办理相关手续,如施工许可证和运营许可证。
在整个流程中,质量控制和安全管理是持续进行的,以确保施工过程的顺利进行和铁路的长期稳定运行。
铁路修建是一个复杂且需要高度专业知识的工程,涉及多个部门和单位的协作,需要精心组织和严格管理。
铁路项目流程铁路项目是指建设、改建或扩建铁路线路的工程项目。
铁路项目流程包括项目立项、可行性研究、初步设计、施工图设计、招投标、施工实施、验收和运营等多个阶段。
下面将详细介绍铁路项目的流程及各阶段的主要内容。
一、项目立项阶段。
1. 确定项目需求,铁路项目的立项首先需要明确项目的需求,包括客流量、货运量、运输速度、运输距离等。
2. 进行可行性研究,对铁路项目进行可行性研究,包括市场需求分析、技术可行性分析、经济效益分析等,确定项目的可行性。
3. 编制项目建议书,在可行性研究的基础上,编制铁路项目建议书,提出项目的总体规划、建设内容、投资估算等。
4. 项目审批,将项目建议书提交相关部门进行审批,获得项目立项批复后方可进入下一阶段。
二、初步设计阶段。
1. 确定线路走向,根据项目需求和地质条件,确定铁路线路的走向,包括起止点、途经城市、经过地形等。
2. 进行线路勘察,对确定的线路进行勘察,包括地质勘察、地形测量、水文地质调查等,获取线路设计所需的基础数据。
3. 编制初步设计方案,根据勘察结果,编制铁路线路的初步设计方案,包括线路纵断面、横断面、桥梁隧道设计等。
4. 完善初步设计方案,根据初步设计方案的审查意见,完善设计方案,确保设计方案符合相关标准和规范。
三、施工图设计阶段。
1. 编制施工图,根据初步设计方案,编制铁路线路的施工图,包括线路轨道、桥梁、隧道、车站等的详细设计。
2. 完善施工图,对编制的施工图进行审查和完善,确保施工图的准确性和可行性。
3. 技术交底,对施工图进行技术交底,确保施工人员对设计图纸的理解和掌握。
四、招投标阶段。
1. 编制招标文件,根据施工图设计,编制铁路项目的招标文件,包括工程量清单、技术规范、合同条款等。
2. 公开招标,通过公开招标的方式,邀请符合条件的施工单位参与投标,确定施工单位。
3. 签订合同,确定施工单位后,签订施工合同,明确工程建设的责任、义务和工期等。
五、施工实施阶段。
铁路基本建设程序铁路基本建设程序铁路建设项目从决策、设计、施工、竣工验收直到建成投产的全过程中,各个阶段、各个步骤、各个环节所必须遵循的顺序和制度。
进行铁路基本建设必须遵循它。
铁路基本建设程序一般可划分为七个阶段,即:1.预可行性研究(项目建议书)阶段2.可行性研究(设计任务书)阶段3.设计阶段:初步设计、施工图设计两个阶段4.建设准备阶段5.建设实施阶段6.竣工验收阶段7.后评价阶段其中预可行性研究阶段、可行性研究阶段称为“前期工作阶段”或“投资项目决策阶段”,在这两个阶段,必须对建设项目做出经济评价。
铁路预可行性研究阶段是铁路建设项目立项的依据,应按铁路建设的长远规划,充分利用国家和行业资料,经调查踏勘后编制。
它从宏观上论证项目的必要性,为编制项目建议书提供必要的基础资料。
铁路建设项目建议书是业主单位向国家提出的要求建设某一铁路建设项目的建议文件,是对该铁路建议项目的轮廓设想,是从拟建项目的必要性及宏观方面的可能性加以考虑的。
在客观上,铁路建设项目要符合国民经济长远规划,符合铁路部门、其它行业和地区规划的要求。
铁路可行性研究阶段是项目决策提供依据,应根据批准的项目建议书,从技术、经济上进行全面深入的论证,采用初测资料编制。
设计任务书是在经批准的可行性研究报告基础上编制的,供设计单位使用,它与经批准后的可行性研究报告一起作为初步设计的依据,不得随意修改和变更。
如果在线路基本走向方案、接轨点方案、建设规模、铁路主要技术标准和主要技术设备等方面有变动以及突破投资控制数时,应经原批准机关同意。
铁路设计工作阶段铁路设计分为初步设计、施工图设计两个阶段;工程简单、设计原则明确的小型项目,经主管部门同意,可按一阶段设计,即施工设计。
原三阶段设计中,在初步设计和施工图阶段之间还有技术设计阶段。
初步设计根据批准的铁路可行性研究,彩用定测资料编制。
初步设计经审查批准后,作为控制铁路建设项目总规模和总投资的依据。
附件1:
铁路基本建设项目流程图
项目建议书阶段
运输局、鉴定中心
勘测设计阶段
开工报告阶段
铁路基本建设项目流程图计划编制阶段
开工建设阶段
铁路基本建设项目流程图竣工验收阶段
附件2:
铁路基本建设项目建设管理各阶段职责分工
附件3:
利用外资项目建设管理流程——世行和亚行贷款项目前期阶段
利用外资项目建设管理流程——外国政府贷款项目前期阶段
注:不同国别的贷款立项流程会有一定差别。
利用外资项目建设管理流程——土建招标阶段
注:中文评标报告由建设单位报部招标办核准后,英文评标报告由外资中心和招标公司报贷款机构审查。
利用外资项目建设管理流程——设备招标采购阶段
监察局
建设单位
设计院
外资中心
招标公司
铁道部基电办
商务部机电司
贷款机构
组织审查
标书
(中英文)
F
批复同意招标
招标网上抽
取专家、审
查招标文件
登报
招标
开标
评标
评标报告
上网公示
签订
合同
进口设备
报关
设备接运
到现场部内审查
批复同意招标
批准评标
报告
批复评标
报告
批准合同及
合同生效。
