苗木栽植夏季反季节施工方案
- 格式:doc
- 大小:31.00 KB
- 文档页数:5

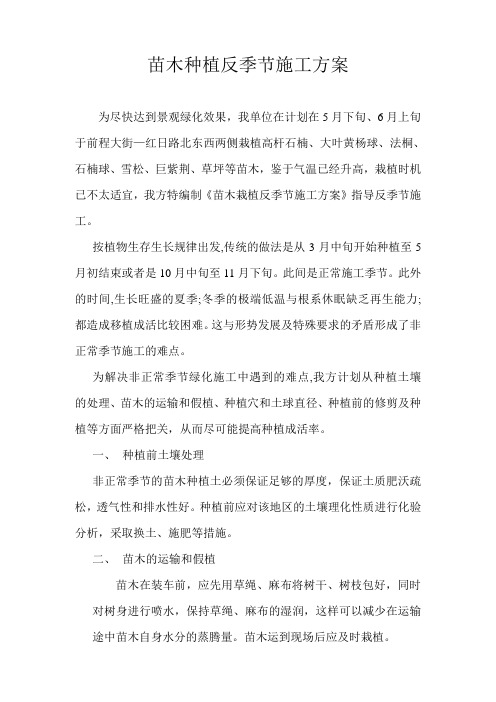

苗木种植反季节施工方案为尽快达到景观绿化效果,我单位在计划在5月下旬、6月上旬于前程大街—红日路北东西两侧栽植高杆石楠、大叶黄杨球、法桐、石楠球、雪松、巨紫荆、草坪等苗木,鉴于气温已经升高,栽植时机已不太适宜,我方特编制《苗木栽植反季节施工方案》指导反季节施工。
按植物生存生长规律出发,传统的做法是从3月中旬开始种植至5月初结束或者是10月中旬至11月下旬。
此间是正常施工季节。
此外的时间,生长旺盛的夏季;冬季的极端低温与根系休眠缺乏再生能力;都造成移植成活比较困难。
这与形势发展及特殊要求的矛盾形成了非正常季节施工的难点。
为解决非正常季节绿化施工中遇到的难点,我方计划从种植土壤的处理、苗木的运输和假植、种植穴和土球直径、种植前的修剪及种植等方面严格把关,从而尽可能提高种植成活率。
一、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。
种植前应对该地区的土壤理化性质进行化验分析,采取换土、施肥等措施。
二、苗木的运输和假植苗木在装车前,应先用草绳、麻布将树干、树枝包好,同时对树身进行喷水,保持草绳、麻布的湿润,这样可以减少在运输途中苗木自身水分的蒸腾量。
苗木运到现场后应及时栽植。
另外,裸根苗木必须当天种植。
裸树苗木自起苗开始暴露时间不宜超过12h。
当天不能种植的苗木应进行假植。
带土球小型花灌木运至施工现场后,应紧密排码整齐,当日不能种植时,应喷水保持土球湿润。
三、种植穴和土球直径在非正常季节种植苗木时,土球大小以及种植穴尺寸必须要达到并尽可能超过标准的要求。
对含有建筑垃圾,有害物质均必须放大树穴,清除废土换上种植土,并及时填好回填土。
在土层干燥地区应于种植前浸穴。
挖穴、槽后,应施入腐熟的有机肥作为基肥。
四、种植前修剪1.种植前应进行苗木根系修剪,宜将劈裂根、病虫根、过长根剪除,并对树冠进行修剪,保待地上地下平衡。
2.加大修剪量,去掉不必要的弱枝,多留强的萌生枝,修剪量可达l/3~3/5。
苗木反季节栽植的专项养护方案一、移植前的注意事项:1、移植前提前进补:针对夏季高温季节的苗木移栽,建议对规格大的树种提前做好移植前进补工作,提前补充水分及营养,促进移栽树的营养积累,以备后期之需。
2、提前修剪:在保证景观树观赏性的前提下,保持冠形而对冠内多余枝条、交叉枝、重叠枝、病弱枝进行疏剪,注意修剪的手法,保持剪口有一定的倾角,减少水分在伤口的积累,同时用国光伤口处理剂促处理伤口促愈合,防止在自然情况下的水分蒸发或皮层龟裂、病虫寄生危害等情况。
二、移栽过程中的应重视的关键点关键点一、使反季节移栽大树根系受损减小到最低程度是促进成活的关键。
反季节移栽,特别是大规格苗木的移栽,应优先选用假植苗。
如果所用的苗木是初次移栽来的实生苗,则应尽量带大土球,土球大小一般推荐为胸径的8-12倍且保持土球的完整性。
这样可以促进反季节情况下的苗木能快速恢复,养植物就是养根,植物根系好,受损少,即使在反季节情况下,恢复能力也更强些。
关键点二、吊装时,尽量减少树皮拉损或隐形损伤。
在传统吊装过程中,为了防树皮拉伤,大多在起吊部位钉护板,但这种做法会钉很多钉子,对树干的损伤很大且难以恢复,及时钉护板后,也不能保证起吊时树皮不受损。
随着园林技术的改进,可用专用的土球起吊网起吊,起吊时直接用起吊网兜住土球进行一字型起吊 ,或借助树干保护板,进行三角形起吊 ,克服常规一条绳起吊伤土球,树干钉护板后从树干起吊伤树皮的缺陷, 这种起吊器材,非常适用于大树\名贵树木的起吊,起吊时方便快捷、不散球、不伤树。
关键点三、运输前及运输过程中输液以及喷抗蒸剂,维持平衡。
反季节移栽,特别是高温季节的移栽,尤其要重视对抑制蒸腾剂的应用,保持细胞活性,减少树体水分消耗,以及补充输液补充水分有利于成活。
关键点四、定植时注意要点1、树冠疏枝、保持景观树形前提下进行疏剪,还可适当摘除顶端嫩叶。
2、大树生根的前提是细胞具有活性,因此用药要趁早,特别是细胞有活性的时候。
夏季反季节施工方案树木移植成活的内部条件主要是树势平衡,即外部条件(正常温度﹑湿度)确定的情况下,植株根部吸收供应水﹑肥能力和地上部分叶面光合作用﹑呼吸和蒸腾消耗平衡。
移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。
因此按植物生存生长规律出发,正常施工季节是从3月中旬开始至5月初结束或者是10月中旬至11月下旬。
苗木生长旺盛的夏季施工造成移植成活比较困难。
由于本工程部分苗木种植时间为反季节时期,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输和假植、种植穴和土球直径、种植前的修剪及种植等方面严格把关,从而尽可能提高种植成活率。
一、种植材料的选择由于夏季气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。
种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害;露地栽培花卉应符合下列规定:1、一、二年生花卉,株高应为10~40cm,冠径应为15~35cm。
分枝不应少于3~4个,叶簇健壮,色泽明亮。
2、宿根花卉,根系必须完整,无腐烂变质。
3、球根花卉,根茎应茁壮、无损伤,幼芽饱满。
4、观叶植物,叶色应鲜艳,叶簇丰满。
二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。
种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。
三、夏季施工中苗木的运输、假植苗木尽可能当天种植。
苗木当天不能种植的苗木应进行假植。
带土球小型花灌木运至施工现场后,应紧密排码整齐,当日不能种植时,应喷水保持土球湿润。
除了做好假植工作以外,苗木的运输也要合乎规范,在运输方面应该做到苗木运输量应根据种植量确定。
苗木在装车前,应先用草绳、麻布或草包将树干、树枝包好,同时对树生进行喷水,保持草绳、草包的湿润,这样可以减少在运输途中苗木自身水分的蒸腾量。
苗木种植反季节施工方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)苗木种植反季节施工方案由于本工程苗木种植时间07-08月,处于反季节时期(正常栽植时间3月中旬至5月上旬,10月下旬至11月下旬),苗木生长旺盛造成移植成活比较困难,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输、种植穴和土球直径、种植前的修剪及种植养护等方面严格把关,从而尽可能提高种植成活率和保证工程的绿化效果。
一、苗木的选择由于07-08月正处夏季,气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗木。
所选苗木应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施。
二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。
本工程种植土厚度米以上,土质为沙质壤土,并采用鸡粪100m3/公顷,牛粪200m3/公顷:草炭200m3/公顷进行改良土壤。
三、种植穴和土球直径1.在非正常季节种植苗木时,土球大小尺寸必须要达到并尽可能超过标准的要求(即胸径的8~10倍以上),土球包装必须紧密严实,无松散现象。
种植穴大于土球直径每侧15cm以上。
2.对含有建筑垃圾,有害物质均必须放大树穴,清除废土换上改良后种植土,并及时填好回填土。
在土层干燥地区应于种植前浸穴。
挖穴、槽后,应施入腐熟的有机肥作为基肥。
3.由于本工程种植土下用石料做排盐,所以在种植穴底部铺设地膜(侧面不铺),防止水分渗透过快,增加土壤的含水性。
四、施工中苗木的运输、假植及其他特殊措施1.苗木尽可能当天种植。
苗木当天不能种植的苗木应进行假植,但乔木应尽量避免假植。
带土球小型花灌木若当日未种植完,应紧密排码整齐,应用遮阳网等覆盖并喷水保持土球湿润。
2.除了做好假植工作以外,苗木的运输也要合乎规范,在运输方面应该做到苗木运输量应根据种植量确定。
反季节苗木栽植的施工要点园林绿化工程中一样绿化植物的栽种时刻,都在春天和秋季。
但有时为了一些特殊目的而需要冲破季节的限制进行绿化施工,即反季节绿化。
植物本身的生物特点,决定了反季节绿化比常规绿化投资大、成活率低、成景成效差等不足。
为了弥补上述不足,就必需采取一些比较特殊的技术方式来保证植物栽植成活,并达到应有的景观和生态成效。
龙津大道景观绿化工程绿化施工正处于7、8月份的夏日高温季节,最高温度曾达到40℃。
为了保证苗木的栽植成活率采取以下方法:1.苗木选择植物本身的特性在专门大程度上决定了植物的成活率和种植成效,选择用于绿化专门是用于反季节绿化的苗术显得尤其重要。
应从以下方面人手:1)选择移植过的树木:选择无疫病、长势健旺、无病虫害、无机械损伤、树形端正、根须发达的圃地苗木,要专门做好骨架树种(大规格树种)的选择。
2)苗木起掘起苗时刻和栽植时刻紧密配合,做到随起随栽,砍保苗术新鲜。
为确保广场内苗木快速恢复活长。
所有苗木均带土移栽。
各品种土球的规格按事下方式确信:棕榈类植物为干径的5~6倍,常绿树种为胸径的8倍;落叶乔木为胸径的6-7倍;灌术按株高的1/3带土起掘。
苗木起挖后依照大小、种类、土壤松紧、运距远近,确信土球包扎形式,要求包扎结实,不松动,土球不松散。
3)苗木运输检查树种、规格、质量,凡不符合要求的苗木在装车前及时改换,做到“随掘、随运、随栽”。
为避免苗术水分过量消耗,装车前苗木叶面喷水一次,装车后加盏车蓬布,并尽可能选择夜间行车。
4)苗木假植凡是苗术短时期内不能栽种,矮灌木可利用台风前雨期在工地周围进行假植,假植苗木上面设置遮光网,在苗圃选苗时尽可能采纳假植的苗木,假植几个月以后的树苗,其根蔸处开始长出新根,根的活动比较旺盛,在不适宜的季节中栽也比较容易成活的。
5)选择土球较大的苗木:从苗圃挖出的树苗,若是是用于反季节栽种,其土球应比正常情形下大一些,土球越大,根系越完整,栽植越易成功。
绿化工程反季节种植施工措施本绿化工程施工工期跨越夏季,为防止施工后期绿化种植吊车进场压坏园路路面,部分苗木有可能要实施反季节种植,为保证苗木成活率,绿化反季节种植过程中要特别注意以下几点。
1、落叶树种必须带土球移植。
2、常绿树种按迁移成活难易程度考虑适当扩大土球直径。
3、精确安排苗木计划,将苗木起掘安排在下午,连夜运到现场,尽量在次日上午10点前种植完。
4、用稀释500-600倍的抑制蒸发剂对移栽树木的叶面实施喷雾,可有效抑制移栽植物在运输途中和移栽初期叶面水分的过度蒸发,提高植物移栽成活率。
抑制蒸腾剂分两类:一类属物理性质的有机高分子膜,相当于盖一层不透气的布,保持叶片水分。
高分子膜容易破损,35天喷一次,下雨后补喷一次。
另一种是生物化学性质的,可促使气孔关闭,达到抑制水分蒸腾的目的。
5、视施工期间具体天气情况购置遮阳网并搭设遮阳荫棚,荫棚遮阳网应与树冠有50cm以上的距离空间,以利于棚内的空气流通。
一般的花灌木,则可以按一定间距打小木桩,在其上覆盖遮阳网。
6、采取喷雾方式,增加树冠局部湿度。
根据空气湿度情况掌握喷雾频率。
喷雾可采用高压水枪或手动或机动喷雾器,为避免造成根际积水烂根,要求喷头雾化程度要高,或在移植树冠下临时堆坡,并以薄膜覆盖阻水。
7、加强早晚树冠、树干喷水等养护工作苗木草绳卷杆后,可再包一层保水薄膜,以减弱树干的蒸腾作用,在夏天高温期,保水薄膜上适当刺孔透气,以防树皮长期浸水腐烂。
8、种植时加大修枝、摘叶的程度,并根据具体情况可考虑在定根水中掺适量生根剂,提高根系的萌发能力。
9、必要时,可采取滴注生长素处理,以促进移栽大茵的返青复壮。
10、加强后期养护管理。
在苗木成活后,必须加强后期养护管理,及时进行根外施肥、抹芽、支撑加固、病虫害防治及地表松土等一系列复壮养护措施,促进新根和新校的萌发。
后期养护应包括进入冬季的防寒措施,使得移栽苗木安全过冬。
采用方法有风幢、护干、树穴堆士、铺地膜、铺干草等。
夏季反季节施工方案树木移植成活的内部条件主要是树势平衡,即外部条件(正常温度﹑湿度)确定的情况下,植株根部吸收供应水﹑肥能力和地上部分叶面光合作用﹑呼吸和蒸腾消耗平衡。
移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。
在春季施工,由于植株未展叶,根系萌生﹑再生能力旺盛,树势不会出现严重失调,只需对未发芽的枝条进行适宜修剪,平衡树势即可。
因此按植物生存生长规律出发,正常施工季节是从3月中旬开始至5月初结束或者是10月中旬至11月下旬。
苗木生长旺盛的夏季施工造成移植成活比较困难。
由于本工程部分苗木种植时间已接近反季节时期,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输和假植、种植穴和土球直径、种植前的修剪及种植等方面严格把关,从而尽可能提高种植成活率。
一、种植材料的选择由于夏季气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。
种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害;草块土层厚度宜为3~5cm,草卷土层厚度宜为1~3cm;植生带,厚度不宜超过lmm,种子分布应均匀,种子饱满,发芽率应大于95%。
露地栽培花卉应符合下列规定:1、一、二年生花卉,株高应为10~40cm,冠径应为15~35cm。
分枝不应少于3~4个,叶簇健壮,色泽明亮。
2、宿根花卉,根系必须完整,无腐烂变质。
3、球根花卉,根茎应茁壮、无损伤,幼芽饱满。
4、观叶植物,叶色应鲜艳,叶簇丰满。
二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。
种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。
三、夏季施工中苗木的运输、假植及其他特殊措施苗木尽可能当天种植。
苗木当天不能种植的苗木应进行假植。
苗木种植反季节施工方案两篇篇一:苗木种植反季节施工方案由于本工程苗木种植时间07-08月,处于反季节时期(正常栽植时间3月中旬至5月上旬,10月下旬至11月下旬),苗木生长旺盛造成移植成活比较困难,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输、种植穴和土球直径、种植前的修剪及种植养护等方面严格把关,从而尽可能提高种植成活率和保证工程的绿化效果。
一、苗木的选择由于07-08月正处夏季,气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗木。
所选苗木应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施。
二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。
本工程种植土厚度1.2米以上,土质为沙质壤土,并采用鸡粪100m3/公顷,牛粪200m3/公顷:草炭200m3/公顷进行改良土壤。
三、种植穴和土球直径1.在非正常季节种植苗木时,土球大小尺寸必须要达到并尽可能超过标准的要求(即胸径的8~10倍以上),土球包装必须紧密严实,无松散现象。
种植穴大于土球直径每侧15cm以上。
2.对含有建筑垃圾,有害物质均必须放大树穴,清除废土换上改良后种植土,并及时填好回填土。
在土层干燥地区应于种植前浸穴。
挖穴、槽后,应施入腐熟的有机肥作为基肥。
3.由于本工程种植土下用石料做排盐,所以在种植穴底部铺设地膜(侧面不铺),防止水分渗透过快,增加土壤的含水性。
四、施工中苗木的运输、假植及其他特殊措施1.苗木尽可能当天种植。
苗木当天不能种植的苗木应进行假植,但乔木应尽量避免假植。
带土球小型花灌木若当日未种植完,应紧密排码整齐,应用遮阳网等覆盖并喷水保持土球湿润。
2.除了做好假植工作以外,苗木的运输也要合乎规范,在运输方面应该做到苗木运输量应根据种植量确定。
苗木在装车前,应先用草绳、麻布或草包将树干、树枝包好,同时对树身进行喷水,保持草绳、草包的湿润,苗木运输车辆要采取覆盖措施,这样可以减少在运输途中苗木自身水分的蒸腾量。
第1篇一、工程概述大树反季节移栽施工工程是指在非生长季节,对大树进行挖掘、运输、定植和养护等一系列施工活动。
该工程主要包括以下几个阶段:1. 工程准备:包括设计、审批、选树、挖掘、包装、运输、定植等。
2. 施工阶段:包括挖掘、运输、定植、修剪、支撑、浇水、施肥、病虫害防治等。
3. 养护阶段:包括浇水、施肥、修剪、病虫害防治、修剪、修剪等。
二、工程实施步骤1. 工程准备(1)设计:根据绿化需求,选择适宜的大树品种,确定移栽位置、数量和规格。
(2)审批:向相关部门提交施工方案,办理相关手续。
(3)选树:选择生长健壮、无病虫害的大树,并进行编号、测量。
(4)挖掘:采用专业工具,按设计要求挖掘土球,尽量保持根系完整。
2. 施工阶段(1)运输:将挖掘好的大树用专用车辆运输至定植地点,确保运输过程中树木不受损害。
(2)定植:按照设计要求,挖掘栽植坑,将大树放入坑内,回填土壤,踏实。
(3)修剪:对大树进行平衡修剪,剪除病弱枝、交叉枝、内向枝等,以降低蒸腾作用。
(4)支撑:为防止大树倾斜,需在树干上设置支撑架,确保树木稳固。
(5)浇水:浇透定根水,使土壤与根系充分接触。
(6)施肥:根据大树生长需求,适量施用肥料,促进生长。
(7)病虫害防治:定期检查大树,发现病虫害及时采取措施防治。
3. 养护阶段(1)浇水:根据天气和土壤墒情,适时浇水,保持土壤湿润。
(2)施肥:根据大树生长情况,适时施用肥料,补充营养。
(3)修剪:根据生长需求,适时修剪,保持树形美观。
(4)病虫害防治:定期检查大树,发现病虫害及时采取措施防治。
三、工程注意事项1. 选择适宜的移栽时间,尽量避开极端天气。
2. 严格把控挖掘、运输、定植等环节,确保大树不受损害。
3. 加强施工过程中的技术指导,提高施工质量。
4. 重视后期养护工作,确保大树健康成长。
通过以上措施,可以有效提高大树反季节移栽施工工程的成活率,为城市绿化事业做出贡献。
第2篇一、工程概述大树反季节移栽施工工程是指在非树木生长旺季进行的大树移植工程。
苗木栽植夏季反季节施工方案
******
施工单位:山东七星园林建设有限公司
苗木栽植夏季反季节施工方案
树木移植成活的内部条件主要是树势平衡,即外部条件(正常温度﹑湿度)确定的情况下,植株根部吸收供应水﹑肥能力和地上部分叶面光合作用﹑呼吸和蒸腾消耗平衡。
移植枯死的最大原因,是根部不能充分吸收水分,茎叶蒸腾量大,水分收支失衡所致。
在春季施工,由于植株未展叶,根系萌生﹑再生能力旺盛,树势不会出现严重失调,只需对未发芽的枝条进行适宜修剪,平衡树势即可。
因此按植物生存生长规律出发,正常施工季节是从3月中旬开始至5月初结束或者是10月中旬至11月下旬。
苗木生长旺盛的夏季施工造成移植成活比较困难,尤其反季节栽植苗木难度大,运输防晒等环节成本高,技术措施要求严格,养护管理也要求更精细。
由于本工程大部分苗木种植时间属于反季节时期,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输防晒、假植、种植穴和土球直径、种植前的修剪及种植、病虫害的防治等方面严格把关,种植,从而尽可能提高种植成活率。
一、种植材料的选择
由于夏季气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。
种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害。
二、种植前土壤处理
非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。
种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。
三、夏季施工中苗木的运输、假植及其他特殊措施
苗木尽可能当天种植。
苗木当天不能种植的苗木应进行假植。
带土球小型花
灌木运至施工现场后,应紧密排码整齐,当日不能种植时,应喷水保持土球湿润。
由于是反季节,为保证树木的成活率,随之运输防晒成本加大,在运输方面应该做到苗木运输量应根据种植量确定。
所有苗木要求土球直径是平时的 1.2倍以上。
苗木在装车前,应先用草绳、将树干、树枝包好,同时对树木进行喷水或喷洒抑制蒸腾剂,这样可以减少在运输途中苗木自身水分的蒸腾量。
苗木运到现场后应及时栽植。
苗木在装卸车时应轻吊轻放,不得损伤苗木和造成散球。
起吊带土球小型苗木时应用绳网兜土球吊起,不得用绳索缚捆根颈起吊。
重量超过1t的大型土球应在土球外部套钢丝缆起吊。
土球苗木装车时,应按车辆行驶方向,将土球向前,树冠向后码放整齐。
装车时应顺序码放整齐;装车后应将树干捆牢,并应加垫层防止磨损树干。
针对大规格常绿乔木,如雪松,采取大土坨,早晚种植及一系列特殊措施。
措施一:夏季高温,容易失水。
在苗木进场时间以早﹑晚为主,雨天加大施工量,在晴天的条件下,每天给新植树木喷水两次,时间适宜在上午9时前﹑下午4时后,保证植株的蒸腾所需的水分。
措施二:所有移植苗都经过了断根的损伤,即使在种植前进行修剪,原有树势已经削弱。
为了恢复原来树势,扩大树上树冠,应对伤根恢复以及促根生长采取措施。
施生根粉,浓度按照说明。
施工后,在土坨周围用硬器打洞,洞深为土坨1/3,施后灌水。
措施三:夏季气温高,光照强,移栽后须应喷防蒸腾剂防止蒸发,用毛竹或钢管搭成井字架,在井字架上盖上遮阳网,必须注意网和栽植的树木保持一定的距离,以便空气流通。
四、种植穴和土球直径
在非正常季节种植苗木时,土球大小以及种植穴尺寸必须要达到并尽可能超过标准的要求。
对含有建筑垃圾,有害物质均必须放大树穴,清除废土换上种植土,并及时填好回填土。
在土层干燥地区应于种植前浸穴。
挖穴、槽后,应施入腐熟的有机肥作为基肥。
五、种植前修剪
非正常季节的苗木种植前修剪应加大修剪量,减少叶面呼吸和蒸腾作用。
修剪方法及修剪量如下:
1、种植前应进行苗木根系修剪,宜将劈裂根、病虫根、过长根剪除,并对树冠进行修剪,保待地上地下平衡。
2、落叶树可多留生长枝和萌生的强枝后进行抽稀,常绿阔叶树,适当疏稀树冠内部不必要的弱枝,多留强的萌生枝,针叶树以疏枝为主。
3、对易挥发芳香油和树脂的针叶树、香樟等应在移植前一周进行修剪,凡10cm以上的大伤口应光滑平整,经消毒,并涂保护剂。
4、珍贵树种的树冠宜作少量疏剪。
另外,对于苗木修剪的质量也应做到剪口应平滑,不得劈裂。
枝条短截时应留外芽,剪口应距留芽位置以上1cm;修剪直径2cm以上大枝及粗根时,截口必须削平并涂防腐剂。
六、病虫害防治措施
设专人负责病虫害防治工作,加强病虫情况预测预报,建立植保档案。
根据不同树种的主要病虫发生规律,公司制订了长期和年度防治计划,采取生物、化学和物理等方法进行综合防治。
认真进行培养土和种苗的消毒工作。
避免具有相同病虫害的苗木在一起地上连接种植或连年栽植;不在育苗地种植易感染病虫的蔬菜和其他作物。
严格执行国家植物检疫条例的规定,未经检疫的种苗不得引进或输出。
对病虫害采取防治措施时,注意保护天敌。
应重点防治下列、下列病虫害:
立枯病、根腐病、蛴螬、蝼蛄、金针虫、地老虎、线虫等。
锈病、白粉病、褐斑病、黄化病、丛枝病;蚜虫、红蜘蛛、卷叶虫、避债蛾、巢蛾、天社蛾、刺蛾等。
枝干病虫害:腐烂病;透翅蛾、天牛、吉丁虫、介壳虫病等。
使用药剂应严格执行国家植物保护条例的有关规定,尤其注意:正确选择药
剂,防止植物产生药害。
在有效范围内,宜使用低浓度。
应注意换用不同药剂,防止病虫产生抗药性。
不得使用高污染、高残毒和彼此干扰的药物,提高防治效果。
必须执行植保操作规范,确保人畜安全。
七、养护措施
由于反季节栽植,生存坏境也发生了变化,其根部受到损伤,为保证成树的成活率,养护技术措施要求严格,必须遵循三分种,七分养的基本原则,对新植树木栽植后要适时安排除草松土,清除杂草和石块。
八、夏季施工管理措施
在工程施工中尽量避开夏季高温季节,如根据工程进度不可避免需在夏季高温季节进行绿化施工时,则执行国家及业主所颁发的有关夏季施工技术措施要求。
调整作息时间,避开一日最热时间。
注意操作环境,搭设安全通道、休息凉棚,做好防暑降温措施,并集中设置茶水桶,宿舍安装电扇降温。
夏季施工作业时,作业班组宜轮班作业或尽量避开烈日当空酷暑的条件下进行施工,宜安排早晚或晚间气候条件较适宜的情况下施工。
建设单位:
监理单位:
施工单位:。
