屋面防水、保温、找坡技术交底
- 格式:docx
- 大小:27.48 KB
- 文档页数:3

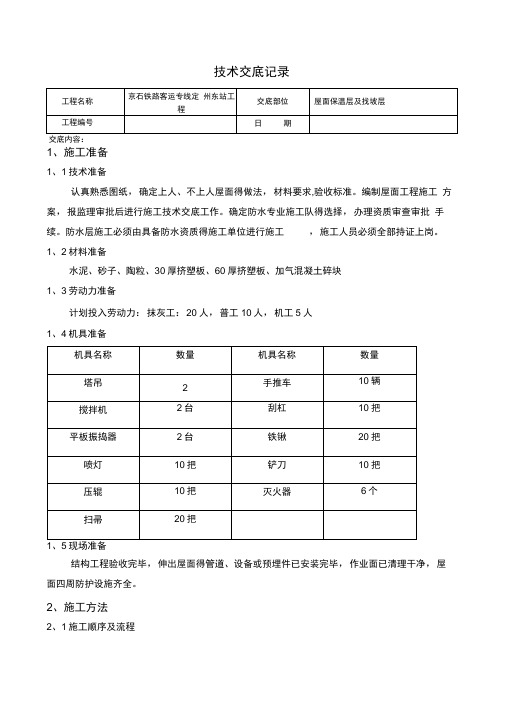

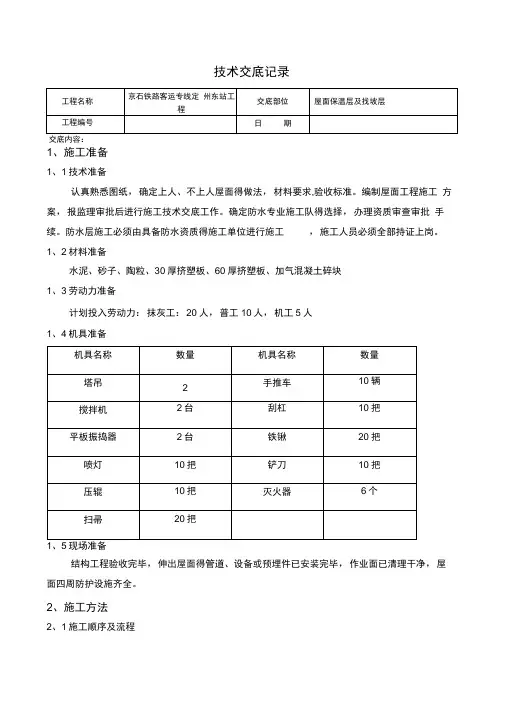

技术交底记录交底内容:1、施工准备1、1技术准备认真熟悉图纸,确定上人、不上人屋面得做法,材料要求,验收标准。
编制屋面工程施工方案,报监理审批后进行施工技术交底工作。
确定防水专业施工队得选择,办理资质审查审批手续。
防水层施工必须由具备防水资质得施工单位进行施工,施工人员必须全部持证上岗。
1、2材料准备水泥、砂子、陶粒、30厚挤塑板、60厚挤塑板、加气混凝土碎块1、3劳动力准备计划投入劳动力:抹灰工:20人,普工10人,机工5人1、4机具准备1、5现场准备结构工程验收完毕,伸出屋面得管道、设备或预埋件已安装完毕,作业面已清理干净,屋面四周防护设施齐全。
2、施工方法2、1施工顺序及流程基层清理f管根固定f保温层铺设2、基层与突出屋面结构(女儿墙、机房结构、排风道、风机基础、正压送风道等)得交接处与基层得转角处,水泥砂浆找平层应做成圆弧形,圆弧半径50mm内部排水得水落口周围,找平层应做成略低得凹坑。
3、细部构造3、1透气孔透气孔底部排气道按6m*6m设置,采用设置排气槽,排气槽宽50mm不大于36n2设置一个排气孔,排气槽应与加强层、找平层、找坡层得分格缝相对应,排气槽宜纵横设置,并与大气连通得排气管(①32钢管)相通。
3、2水落口3、2、1金属雨水口、先用钢丝刷刷掉锈斑,均匀刷防锈漆一道。
雨水口安装前,找好标高,弹出雨水斗得中心线,用水泥砂浆卧稳,用细石混凝土嵌固,填塞密实。
横式雨水口内下口与防水层附加层用密封材料嵌严,防水面层伸入落水口200mm占实,与墙面防水层交圈,直式落水周围直径500mn范围内坡度不小于5%3、2、2.雨水管采用UPVC塑料管与水落斗配套,安装时先在雨水口处吊线,弹出雨水管沿墙得位置线,根据雨水管得长度,量出固定卡子得位置,间距1、2米,卧卡子用水泥砂浆固定于墙面孔中,管上下口各有一个卡子,中间挡间距分均。
雨水管最下一节做成45°坡口形状, 距离屋面面层150—200mm|将预制混凝土水簸箕用水泥砂浆卧在直对雨水管得下口屋面上。
屋面防水工程安全技术交底引言概述:屋面防水工程是建造工程中非常重要的一项工作,它能够有效地防止屋面渗漏,保护建造物的结构和设备设施。
然而,由于屋面防水工程存在一定的风险,必须进行安全技术交底,确保工程的安全进行。
本文将从四个方面详细阐述屋面防水工程的安全技术交底。
一、屋面防水工程的施工安全技术交底1.1 施工人员的安全培训:在进行屋面防水工程之前,施工人员应接受相关的安全培训,了解工作中的安全注意事项和防护措施,确保他们能够正确使用工具和设备,避免发生意外事故。
1.2 工作环境的安全评估:在屋面防水工程开始前,应对工作环境进行全面的安全评估,包括检查屋面结构的稳定性、周围环境的安全性等。
根据评估结果,采取相应的安全措施,如搭建安全护栏、设置警示标志等,确保施工过程中的安全。
1.3 施工工艺的安全要求:屋面防水工程的施工工艺应符合相关的安全要求,包括使用安全可靠的材料、正确选择施工方法、合理安排施工顺序等。
同时,施工人员应严格按照工艺要求进行操作,避免浮现安全隐患。
二、屋面防水工程的材料安全技术交底2.1 材料的质量检验:在进行屋面防水工程之前,施工方应对所采购的材料进行质量检验,确保其符合相关标准和要求。
检验内容包括材料的强度、耐候性、防水性能等,惟独合格的材料才干使用于工程中。
2.2 材料的存储和保护:施工方应对屋面防水工程所使用的材料进行妥善的存储和保护,避免受潮、受热等情况导致材料质量下降。
同时,应定期检查材料的储存情况,及时发现并处理问题。
2.3 材料的使用方法和注意事项:施工人员应详细了解所使用材料的使用方法和注意事项,并将其交底给相关人员。
例如,对于液态防水材料,施工人员应掌握正确的施工温度、施工厚度等要求,避免施工不当导致防水效果不佳。
三、屋面防水工程的设备安全技术交底3.1 设备的安全操作规程:施工人员应了解所使用设备的安全操作规程,并将其交底给相关人员。
例如,对于高空作业设备,施工人员应掌握正确的操作方法、安全绳索的使用等,确保在施工过程中的人身安全。

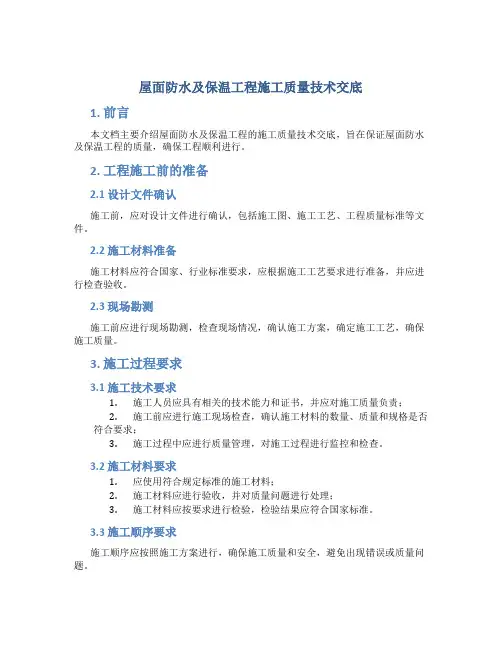

屋面防水及保温工程施工质量技术交底1. 前言本文档主要介绍屋面防水及保温工程的施工质量技术交底,旨在保证屋面防水及保温工程的质量,确保工程顺利进行。
2. 工程施工前的准备2.1 设计文件确认施工前,应对设计文件进行确认,包括施工图、施工工艺、工程质量标准等文件。
2.2 施工材料准备施工材料应符合国家、行业标准要求,应根据施工工艺要求进行准备,并应进行检查验收。
2.3 现场勘测施工前应进行现场勘测,检查现场情况,确认施工方案,确定施工工艺,确保施工质量。
3. 施工过程要求3.1 施工技术要求1.施工人员应具有相关的技术能力和证书,并应对施工质量负责;2.施工前应进行施工现场检查,确认施工材料的数量、质量和规格是否符合要求;3.施工过程中应进行质量管理,对施工过程进行监控和检查。
3.2 施工材料要求1.应使用符合规定标准的施工材料;2.施工材料应进行验收,并对质量问题进行处理;3.施工材料应按要求进行检验,检验结果应符合国家标准。
3.3 施工顺序要求施工顺序应按照施工方案进行,确保施工质量和安全,避免出现错误或质量问题。
4. 施工结束后的验收4.1 施工质量验收在施工结束后应进行施工质量验收,确认施工质量是否符合设计要求和规范要求,验收合格后才能进行下一步工作。
4.2 施工安全验收在施工结束后应进行施工安全验收,确保施工过程中的安全问题已得到妥善解决。
4.3 防水工程验收防水工程验收应按照规范要求进行,符合验收标准后才能进行下一步工作。
4.4 保温工程验收保温工程验收应按照规范要求进行,符合验收标准后才能进行下一步工作。
5. 结束语通过对屋面防水及保温工程施工质量技术交底的讲解,可以有效避免施工所带来的质量问题和安全隐患,保证工程顺利进行,达到设计要求和规范要求。
屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
3、本表由施工单位填写,交底单位与接受交底单位各存一份。
4、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
5、本表由施工单位填写,交底单位与接受交底单位各存一份。
6、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
7、本表由施工单位填写,交底单位与接受交底单位各存一份。
8、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
3、本表由施工单位填写,交底单位与接受交底单位各存一份。
4、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
一、交底目的为确保屋面找坡施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:屋面找坡施工三、施工安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品,并确保其完好。
2. 施工现场应设置明显的警示标志,提醒人员注意安全。
3. 施工前,应对施工现场进行全面检查,确保施工环境安全。
4. 施工过程中,应严格遵守以下规定:(1)高空作业人员必须系好安全带,并采取防滑措施。
(2)禁止酒后、疲劳作业。
(3)禁止在施工现场嬉戏打闹,以免发生意外。
(4)禁止在施工现场吸烟、使用明火。
5. 施工过程中,应确保以下安全距离:(1)施工人员与电源、水源等危险源的距离应不小于1米。
(2)施工人员与正在作业的机械设备、施工材料等物体的距离应不小于2米。
6. 施工过程中,应做好以下安全防护措施:(1)设置安全防护栏杆,防止人员坠落。
(2)设置安全网,防止施工材料坠落。
(3)设置防滑条,防止施工人员滑倒。
(4)设置警示标志,提醒人员注意安全。
四、施工技术要求1. 施工前,应熟悉图纸、技术规范,掌握施工工艺和质量标准。
2. 施工过程中,应严格按照施工图纸和施工方案进行施工。
3. 施工材料应符合国家相关标准和规定,确保施工质量。
4. 施工过程中,应做好以下技术要求:(1)找坡层应平整、均匀,坡度应符合设计要求。
(2)找坡层与基层应粘结牢固,无空鼓、裂缝等现象。
(3)找坡层表面应平整,无明显凹凸不平。
(4)找坡层与防水层、保温层等层间粘结应牢固。
五、应急处理1. 发生安全事故时,施工人员应立即停止作业,报告现场负责人。
2. 现场负责人应立即启动应急预案,组织人员疏散,并及时报警。
3. 应急处理过程中,应确保人员安全,避免扩大事故范围。

屋面防水保温技术交底一、工程概况本工程为_____,屋面面积约为_____平方米,屋面防水等级为_____级,保温层采用_____材料。
二、施工准备(一)技术准备1、施工前,认真熟悉图纸,掌握屋面防水保温的设计要求和施工工艺。
2、编制施工方案,并向施工人员进行技术交底。
(二)材料准备1、防水材料:选用符合国家标准的_____防水材料,其性能指标应满足设计要求。
2、保温材料:_____保温材料,具有良好的保温性能和防火性能。
3、辅助材料:如密封胶、胶粘剂、防水涂料等,应符合相关标准。
(三)施工机具准备1、清理基层的工具:扫帚、铲刀、钢丝刷等。
2、铺贴防水材料的工具:喷枪、压辊、滚刷等。
3、裁剪保温材料的工具:刀具、锯子等。
(四)作业条件准备1、屋面结构层施工完毕,并经验收合格。
2、穿出屋面的管道、设备基础等已安装完毕,并预留出防水和保温的收口部位。
3、基层表面应平整、干燥、无杂物、无裂缝。
三、施工工艺流程(一)基层清理将屋面基层表面的杂物、灰尘、油污等清理干净,对凹凸不平的部位进行修补。
(二)保温层施工1、铺设保温板时,应铺平垫稳,板间缝隙应采用同类材料嵌填密实。
2、保温层的厚度应符合设计要求,偏差不得超过±5%。
(三)找坡层施工按照设计要求的坡度进行找坡,最薄处厚度不应小于_____mm。
(四)防水层施工1、涂刷基层处理剂,待其干燥后进行防水层施工。
2、卷材防水层施工时,应先做好节点、附加层和屋面排水比较集中部位的处理,然后由屋面最低标高处向上铺贴。
3、卷材搭接宽度应符合规范要求,相邻两幅卷材的搭接缝应错开。
4、卷材防水层施工完毕后,应进行蓄水试验,蓄水时间不少于_____小时,无渗漏为合格。
(五)保护层施工防水层验收合格后,应及时施工保护层,可采用_____保护层。
四、质量标准(一)保温层1、保温材料的品种、规格、性能应符合设计要求和相关标准的规定。
2、保温层的厚度应均匀,偏差不得超过设计厚度的_____%。
编号:01子项屋面保温防水技术交底审核:交底人:施工员:质检员:安全员:班组长:交底时间:年月日交底地点:固焚施工现场交底内容一、施工准备:1)挤塑聚苯板:外观应平整,无缺陷。
允许偏差:长度1200±1,宽度600±1,厚度50±0.5,直角偏差≤0.2%,平整度1,并检查产品出厂检验合格报告,材质要求达到B2级。
2)砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
3)水泥:出厂合格证、复试合格报告单。
4)SBS改性沥青防水卷材:出厂合格证、性能检测报告、复试合格报告单。
5)焦渣:焦渣内不得含有有机杂质和未燃尽的煤块,粒径在5mm以下的不得超过总体积的40%,使用前必须用水闷透,且不得少于3d。
主要工具:搅拌机、滚筒、铁锹、刮杠、筛子、手推车、铁抹子、水、水平尺、温度计、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、、划(放)线用品、大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
结构工程已验收完毕,四周墙上有水平标高控制线。
穿屋面的预留、预埋管线已敷设完毕,并固定牢靠。
二、操作工艺:1.找平层操作工艺:(1)工艺流程:基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层(水泥砂浆找平层)→养护→验收(2)基层清理:将结构层表面的松散杂物清扫干净,凸出基层表面的硬块等粘结杂物要铲平,不得影响找平层的有效厚度。
(3)管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
(4)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,以达到找平层、保温层能牢固结合为度。
对不易与找平材料结合的基层应作界面处理。
(5)贴标高点、冲筋:根据坡度要求,拉线找坡,一般按l~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l.5m冲筋,并设置找平层分格缝,宽度一般为25mm,并且将缝与水泥粉煤灰页岩陶粒找坡层连通,分格缝最大间距为6m。
精心整理
页脚内容
屋面找坡层技术交底
一、施工准备
1、材料及主要机具
(1)材料准备
页岩陶粒:粒径5mm~30mm 。
砂:采用中砂,含泥量不大于5%。
水泥:采用32.5级普通硅酸盐水泥。
(22(1
(2(315%,2 3430mm ,按2%56、铺设拌和料:铺设前按施工布置的运输路线,即先远后近、先里后外的施工顺序。
铺设时按各灰饼的高度用铁锹铺灰,初略找坡、找平,压实后的厚度不应大于虚铺厚度的3/4。
7、振捣或滚压:找坡层铺设好后用平板振捣器或用铁滚筒滚压,随即用大杠细找坡、找平,在振捣和滚压过程中,局部调整坡度和平整度,经振捣和反复滚压平整出浆,达到要求的厚度和坡度。
此项工作要一次完成。
8、拍边修整:对墙根、边角、管根周围不易滚压处,应采用木拍或木抹子拍打平实,并根据需要做出圆弧。
水落口周边处坡度变化较大,应用木抹子修整成型,做到坡面衔接通顺、平滑、美观。
三、质量控制
精心整理
1、陶粒内不能含有机杂质、未燃尽的煤和含有遇水能膨胀分解的物质。
2、搅拌过程的计量必须准确,陶粒和砂用人工用磅秤称重,要保证配合比准确。
3、搅拌时间必须,保证拌和料出机时搅拌均匀,和易性好。
4、拌和料的振捣和滚压必须密实、平整,特别是墙根,边角、管根周围。
四、质量标准
1、主控项目
(1)使用的水泥、砂子等必须符合设计要求及施工验收规范规定。
.
(2)施工配合比,铺压均匀、厚度、密实性和强度等应符合设计和规范要求。
(3)找坡层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。
页脚内容。
屋面防水工程技术交底引言概述:屋面防水工程技术交底是指在建造施工过程中,施工方向相关参预人员详细介绍屋面防水工程的技术要求、施工方法和注意事项,以确保屋面防水工程的质量和效果。
本文将从四个方面进行阐述,包括材料选择、施工准备、施工工艺和质量验收。
一、材料选择:1.1 防水材料种类:根据不同屋面类型和使用环境,选择适合的防水材料,如聚合物改性沥青防水卷材、合成高份子防水卷材等。
1.2 材料性能要求:根据屋面防水工程的要求,选择具有良好耐候性、抗老化性、耐腐蚀性和抗渗透性的防水材料。
1.3 施工材料配套:根据防水材料的特点,选择适合的底涂剂、胶粘剂和填缝材料,确保施工过程中的材料配套性能。
二、施工准备:2.1 工程测量:在施工前进行屋面尺寸测量,确保防水材料的准确使用量和施工范围。
2.2 表面处理:清除屋面表面的杂物和污垢,进行必要的修补和加固,保证防水材料的粘结坚固。
2.3 周边处理:对于屋面与墙体、排水系统等接触部位,进行密封处理,防止水从接缝处渗入。
三、施工工艺:3.1 底涂施工:根据防水材料的要求,进行底涂施工,确保屋面表面的平整和粘结性能。
3.2 卷材铺设:按照屋面的形状和尺寸,将防水卷材铺设在屋面上,注意卷材的接缝处理和固定方式。
3.3 填缝处理:对于卷材的接缝和其他细小缝隙,采用填缝材料进行密封,确保屋面的整体防水效果。
四、质量验收:4.1 施工质量检查:在施工过程中,进行质量检查,确保施工符合防水工程的要求,如卷材铺设的平整度、接缝的坚固性等。
4.2 水密性测试:完成施工后,进行水密性测试,摹拟降雨情况,检查屋面是否存在渗水问题。
4.3 防水工程验收:根据相关标准和规范,进行防水工程的验收,确保屋面防水工程符合要求,达到预期效果。
结论:屋面防水工程技术交底是确保屋面防水工程质量的重要环节,通过材料选择、施工准备、施工工艺和质量验收等方面的详细阐述,可以有效指导施工人员进行屋面防水工程,确保施工质量和效果的达到预期。
一、编制依据1. 国家相关安全生产法律法规及标准。
2. 《建筑工程施工安全技术规范》。
3. 本工程屋面找坡层施工方案。
二、工程概况1. 工程名称:______工程项目2. 施工单位:______公司3. 施工地点:______地点4. 施工内容:屋面找坡层施工三、施工方法1. 施工工艺流程:基层处理→ 找坡层施工→ 防水层施工→ 保护层施工。
2. 施工材料:水泥、砂、防水材料、保温材料等。
四、安全技术措施1. 人员配备与培训- 施工人员必须经过专业培训,熟悉屋面找坡层施工工艺和安全操作规程。
- 患有心脏病、高血压、神经衰弱症等不适于高处作业者,严禁参与施工。
2. 安全防护设施- 施工现场应设置安全警示标志,明确危险区域。
- 脚手架、防护栏杆、安全网等安全防护设施必须符合国家标准,并定期检查维护。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工安全操作规程- 施工前应检查施工现场环境,确保无安全隐患。
- 施工过程中,严禁嬉戏打闹,操作人员应集中精力,确保施工安全。
- 运输材料时,应注意车辆稳定性,避免急刹车、猛拐弯。
- 施工过程中,严禁将工具、材料等抛掷,以免伤人。
4. 防滑措施- 施工现场地面应保持干燥,防止湿滑。
- 施工人员应穿着防滑鞋,确保行走安全。
- 在湿滑地面施工时,应设置防滑垫或采取其他防滑措施。
5. 施工机械安全- 施工机械必须符合国家标准,并定期进行维护保养。
- 操作人员必须经过专业培训,熟悉机械操作规程。
- 施工过程中,应确保机械运行正常,防止机械故障引发事故。
6. 环境保护- 施工过程中,应采取措施减少对环境的污染,如噪音、粉尘等。
- 施工结束后,应及时清理施工现场,确保环境整洁。
五、应急措施1. 施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
2. 施工人员应熟悉应急救援程序,一旦发生事故,能迅速采取有效措施进行处置。
六、交底要求1. 施工单位应将安全技术交底内容书面通知施工人员。

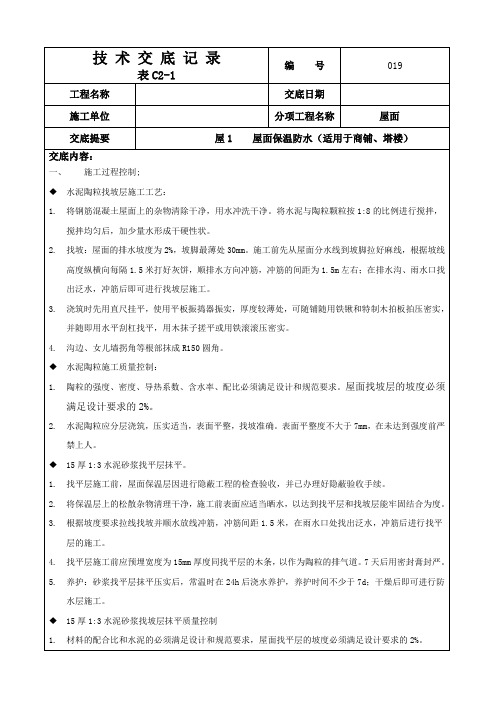

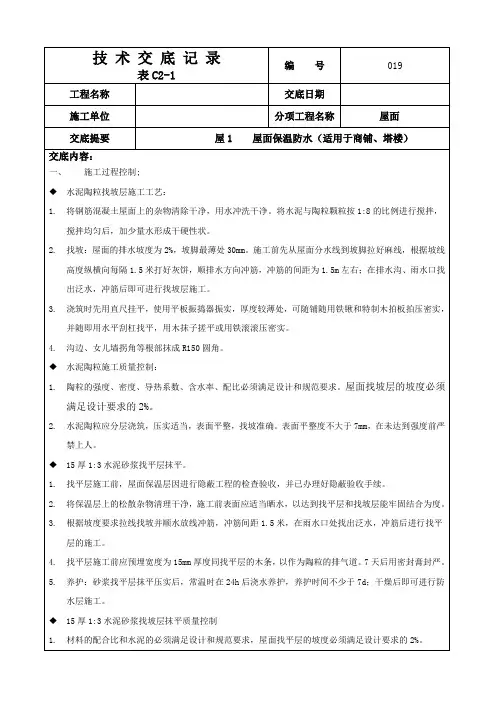

表C2-2技术(安全)交底记录施工单位:XXXX建筑有限公司20XX年08月22日编号:工程名称镇城底矿主井胶带输送机驱动装置改造工程交底部位屋面共3页第1页交底内容:一、作业条件:1、本工程屋面防水层采用1.2厚三元乙丙橡胶防水卷材,保温层采用100mm厚挤塑聚苯乙烯泡沫塑料板。
2、挤塑板保温材料的密度、导热系数、强度必须符合设计要求和现行的施工规范及验收要求,且应有产品合格证,材料进场应进行复试并有资料。
3、铺设保温材料的基层(结构层)施工完、阁楼层的外墙砌筑施工完成并在屋面女儿墙的内侧面及墙面上弹好水平线以后,经检查验收合格,方可铺设保温材料。
4、穿过结构的管根部位及雨水管口安装完成,应用细石混凝土堵塞密实,以使管子固定。
5、板状保温材料运输、存放应注意保护,防止损坏和受潮。
二、材料及要求:1、主要材料:防水层1.2厚三元乙丙橡胶防水卷材,保温层100mm厚挤塑聚苯乙烯泡沫塑料板。
2、配套材料:粘贴施工专用的粘贴剂。
三、主要机具:1、机动机具:搅拌机、平板振捣器。
2、工具:电热丝切割器或壁纸刀(裁挤塑板及网格布用)、平秋、木刮杠、水平尺、手推车、木拍子、木抹子等。
四、工艺流程:基层清理→弹线找坡→管根固定→20厚1:2.5水泥砂浆找平层施工→1.5厚聚氨酯防水涂料隔气层施工→30厚找坡2%找坡层施工(1:8水泥憎水性膨胀珍珠岩)→保温层铺设→30厚C20细石混凝土找平层→双层1.2厚三元乙丙橡胶防水卷材→隔离层(0.4厚聚乙烯膜一层)→20厚1:2.5水泥砂浆保护层施工1、清理基层:预制或现浇混凝土结构层表面,应将杂物、灰尘清理干净。
2、弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定保温层的厚度范围。
3、管根固定:穿结构的管根及落水管口在保温层施工前,应安装完成并用细石混凝土塞堵密实。
4、保温层铺设:(1)、粘结铺设板块状保温层:板块状保温材料用粘结材料平粘在屋面基层上,聚苯板材料应用沥青胶结料粘贴或其他正规厂家生产的合格粘结材料。
