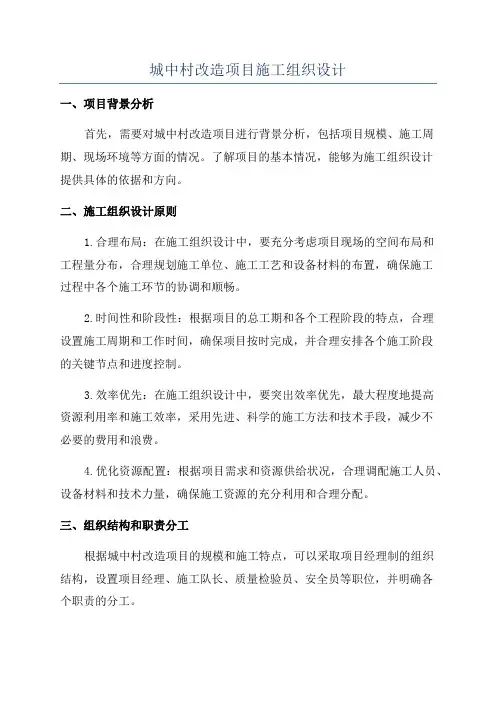

城中村改造项目施工组织设计一、项目背景分析首先,需要对城中村改造项目进行背景分析,包括项目规模、施工周期、现场环境等方面的情况。
了解项目的基本情况,能够为施工组织设计提供具体的依据和方向。
二、施工组织设计原则1.合理布局:在施工组织设计中,要充分考虑项目现场的空间布局和工程量分布,合理规划施工单位、施工工艺和设备材料的布置,确保施工过程中各个施工环节的协调和顺畅。
2.时间性和阶段性:根据项目的总工期和各个工程阶段的特点,合理设置施工周期和工作时间,确保项目按时完成,并合理安排各个施工阶段的关键节点和进度控制。
3.效率优先:在施工组织设计中,要突出效率优先,最大程度地提高资源利用率和施工效率,采用先进、科学的施工方法和技术手段,减少不必要的费用和浪费。
4.优化资源配置:根据项目需求和资源供给状况,合理调配施工人员、设备材料和技术力量,确保施工资源的充分利用和合理分配。
三、组织结构和职责分工根据城中村改造项目的规模和施工特点,可以采取项目经理制的组织结构,设置项目经理、施工队长、质量检验员、安全员等职位,并明确各个职责的分工。
1.项目经理:负责项目的整体管理和组织工作,制定施工计划和进度安排,协调各个施工单位的协作,解决工程中的技术难题和管理问题,确保项目进展顺利。
2.施工队长:负责具体的施工工作,包括工程量核定、施工方法的选择、材料进场和使用、施工安全和质量控制等方面的工作,保证施工进度和质量的符合要求。
3.质量检验员:负责项目的质量检验,包括验收合格材料、检测施工过程中的质量问题以及监督施工单位按照施工规范进行工作等工作,保证施工质量符合施工规范和设计要求。
4.安全员:负责项目的安全管理工作,制定安全措施和应急预案,监督施工单位进行安全操作和防护设施的设置,保障施工过程中的安全。
四、资源调配1.人力资源:根据项目的规模和施工周期,合理调配施工人员,确保后续施工能够按时进行。
同时,要根据施工单位的实际情况,合理安排施工班组和工人轮班制度,提高施工效率和人员流动性。

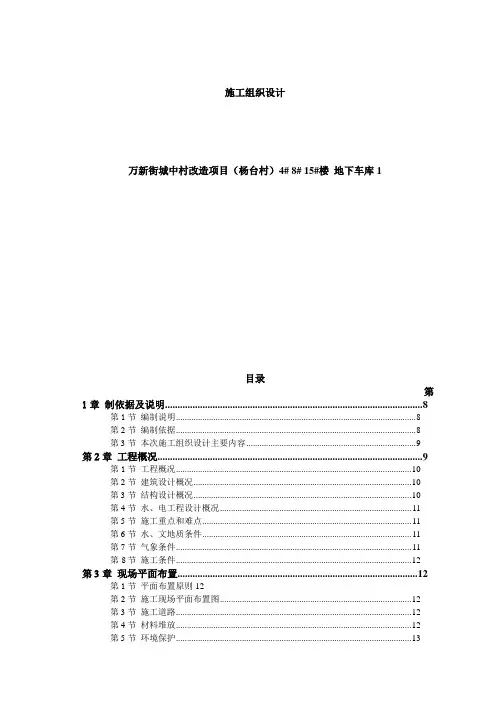

施工组织设计万新街城中村改造项目(杨台村)4# 8# 15#楼地下车库1目录第1章制依据及说明 (8)第1节编制说明 (8)第2节编制依据 (8)第3节本次施工组织设计主要内容 (9)第2章工程概况 (9)第1节工程概况 (10)第2节建筑设计概况 (10)第3节结构设计概况 (10)第4节水、电工程设计概况 (11)第5节施工重点和难点 (11)第6节水、文地质条件 (11)第7节气象条件 (11)第8节施工条件 (12)第3章现场平面布置 (12)第1节平面布置原则12第2节施工现场平面布置图 (12)第3节施工道路 (12)第4节材料堆放 (12)第6节施工用电 (13)第7节垂直运输机械的布置 (13)第4章总体施工部署 (13)第1节管理目标及承诺 (13)1、质量目标及承诺 (14)2、工期目标及承诺 (14)3、安全目标 (15)4、现场文明施工管理目标 (15)5、机械设备完好率和利用率 (15)6、科技进步目标 (15)第2节施工总体安排 (16)1、土建施工总体安排 (16)2、安装施工总体安排 (16)3、施工任务划分 (17)4、施工组织原则 (17)第3节分包工程情况 (17)第4节总体施工程序 (17)第5节施工管理机构及相关人员资历构成 (17)第6节机械设备配备情况 (19)1、大型机械投入计划 (19)2、机械设备的组织供应 (19)第7节主要材料投入计划 (20)1、周转材料投入计划 (20)2、工程用材料投入计划 (21)3、安全防护用品计划 (21)第8节劳动力投入计划 (22)第10节劳务分包情况 (22)第5章施工协调管理 (22)第1节与设计院的工作协调 (22)第2节与监理工程师工作的协调 (23)第3节土建、安装的施工配合措施 (23)第4节施工协调配合 (25)第6章施工进度计划 (26)第1节主要工序 (26)第2节进度计划监督管理 (26)第3节施工进度计划 (26)第7章施工准备 (27)第1节施工准备工作程序 (27)第2节技术准备 (27)1、标准准备 (27)2、合同交底 (27)3、编制施工阶段施工组织设计 (28)4、编制质量保证计划 (28)5、技术交底 (29)7、编制施工预算 (29)第3节资源准备 (29)1、施工队伍组织 (29)2、材料、机具按计划进场 (29)第4节现场准备 (30)1、场地交接 (30)2、施工用水 (30)3、施工用电 (30)4、施工道路 (30)5、现场防护 (30)6、临时设施 (31)第8章施工测量 (31)第1节施工测量的控制 (31)1、工程平面控制 (31)2、工程标高控制 (31)3、建筑竖向控制 (32)4、施测中应注意的问题 (32)第2节轴线、标高控制设备及精度 (33)第3节装修阶段标高测量 (33)第4节沉降观测周期的确定 (33)第9章主要施工方法 (34)第1节结构施工顺序 (34)1、地基与基础工程施工顺序 (34)2、上部结构施工顺序 (34)第2节地基基础 (34)1、地基基础 (34)1.土方机械的选用 (34)2.土方工程 (35)3.基坑降排水 (35)4.垫层施工 (35)第3节回填土工程 (35)第4节结构工程施工................................................................... 错误!未定义书签。

(此文档为word格式,下载后您可任意编辑修改!)目录第一章、工程概况 (2)第二章编制总说明......................... 错误!未定义书签。
第三章、施工布署........................... 错误!未定义书签。
第四章施工平面布置........................ 错误!未定义书签。
第五章项目班子组成及职责分工 .............. 错误!未定义书签。
第六章主要工程施工方案及技术措施 .......... 错误!未定义书签。
第七章建筑节能措施........................ 错误!未定义书签。

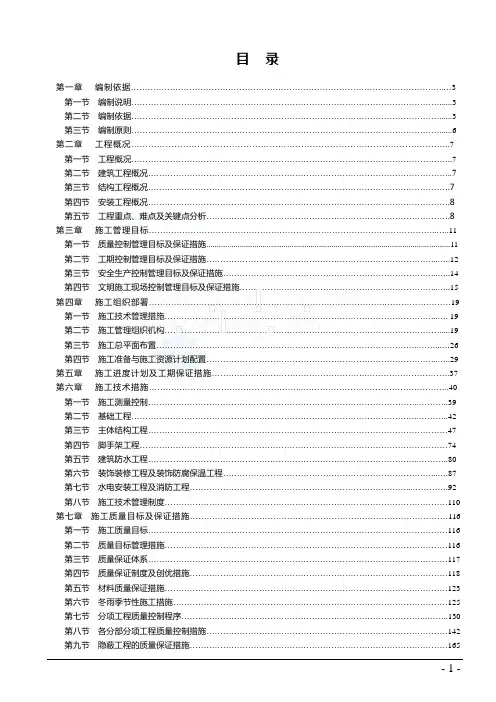

第八章施工进度计划及工期保证措施 . (62)第九章质量保证措施及质量通病预防措施 (67)第十章工程投入的主要物资及施工机械设备 (74)第十一章材料管理 (76)第十二章劳动力安排计划 (77)第十三章安全生产和文明施工措施 (78)第十四章降低工程成本的技术措施 (89)第十五章冬雨季施工技术措施 (92)第十六章扬尘治理及减少扰民、降低环境污染和噪音的措施 (95)第一章、工程概况一、总则东三教城中村改造工程二期3#位于石家庄市胜利大街以东,东三教大街以西,民心河以北。
建筑面积27961.6㎡,地下二层,地上33层,本工程由河北建筑设计研究院有限责任公司设计,建设单位为石家庄泰丰房地产开发有限公司和石家庄华达实业总公司。
二、建筑1、建筑功能:该工程为高层住宅楼。
2、外装修:50厚挤塑聚苯板保温材料,涂料面层。
3、室内装修:本工程内墙面主要为混合砂浆抹面,地下室及公用部分为内墙涂料。
4、门窗:外门窗主要为断桥铝合金中空玻窗,空气层厚度为12㎜,地下为木质门、防火门。
5、墙体:钢筯砼墙体;填充墙:地下部分为普通砼小型空心砌块,地上为加气砼砌块, M5混合砂浆砌筑(地下室为水泥砂浆),轻质隔墙为100厚防水石膏砌块墙。
6、防水工程:厨房、卫生间为1.5厚聚氨脂防水涂料,屋面为2×3厚高聚物改性沥青防水卷材SBS 。

城中村改造项目安全施工组织设计1. 引言城中村改造项目旨在提升城市基础设施和城市形象,改善居民的居住环境和生活质量。
然而,在进行城中村改造项目时,施工过程中的安全问题必须得到充分重视和合理的管理。
本文档将对城中村改造项目的安全施工组织进行设计和规划。
2. 目标和范围城中村改造项目的安全施工组织设计的目标是确保在施工过程中的人员和设备安全,并最大限度地减少事故的发生。
本文档的范围包括施工场地的安全规划、施工人员培训以及施工过程中的安全管理措施。
3. 施工场地安全规划施工场地的安全规划是确保施工过程中的人员和设备安全的重要步骤。
以下是一些建议的安全规划措施:•根据施工范围和施工时间制定详细的施工计划,包括施工过程中可能引发危险的活动和区域。
•对施工现场进行详细的勘察和评估,确定潜在的安全隐患,并采取相应的措施加以解决。
•设立施工现场的临时围栏和安全标识,确保非相关人员无法进入施工区域。
•确保施工现场的通风、照明和排水设施良好,以提供良好的施工环境。
•对可能引发危险的施工活动,如起重、爆破等,设立特定的安全区域,并采取相应的安全措施。
4. 施工人员培训施工人员的培训是保障施工过程中安全的关键。
以下是一些值得注意的培训方面:•对施工人员进行必要的安全培训,包括施工现场的安全规定、紧急救援等方面的知识。
•提供个人防护装备,并确保施工人员正确佩戴和使用。
•定期组织安全会议,增加施工人员对安全问题的认识和理解。
•鼓励施工人员报告施工现场的安全隐患,并及时采取措施解决问题。
5. 施工过程中的安全管理为确保施工过程中的安全,需要进行有效的安全管理。
以下是一些安全管理措施的建议:•设立专门的安全管理人员,负责监督施工现场的安全情况,并及时采取措施处理突发的安全问题。
•定期检查施工现场的安全设施,如围栏、安全标识等,并确保其正常运行。
•进行日常的施工现场巡查,确保施工过程中的安全隐患得到及时的发现和处理。
•对施工现场的安全事故进行记录和分析,总结经验教训,并及时调整安全管理措施。
目录第一章编制依据 (3)第一节编制说明 (3)第二节编制依据 (3)第三节编制原则 (6)第二章工程概况 (7)第一节工程概况 (7)第二节建筑工程概况 (7)第三节结构工程概况 (7)第四节安装工程概况 (8)第五节工程重点、难点及关键点分析 (8)第三章施工管理目标 (11)第一节质量控制管理目标及保证措施 (11)第二节工期控制管理目标及保证措施 (12)第三节安全生产控制管理目标及保证措施 (14)第四节文明施工现场控制管理目标及保证措施 (15)第四章施工组织部署 (19)第一节施工技术管理措施 (19)第二节施工管理组织机构 (19)第三节施工总平面布置 (26)第四节施工准备与施工资源计划配置 (29)第五章施工进度计划及工期保证措施 (37)第六章施工技术措施 (40)第一节施工测量控制 (39)第二节基础工程 (42)第三节主体结构工程 (47)第四节脚手架工程 (74)第五节建筑防水工程 (80)第六节装饰装修工程及装饰防腐保温工程 (87)第七节水电安装工程及消防工程 (92)第八节施工技术管理制度 (110)第七章施工质量目标及保证措施 (116)第一节施工质量目标 (116)第二节质量目标管理措施 (116)第三节质量保证体系 (117)第四节质量保证制度及创优措施 (118)第五节材料质量保证措施 (123)第六节冬雨季节性施工措施 (125)第七节分项工程质量控制程序 (130)第八节各分部分项工程质量控制措施 (142)第九节隐蔽工程的质量保证措施 (165)第十节预埋件、预留孔保证措施 (166)第十一节确保质量所采取的检测手段、措施 (166)第十二节施工机械控制措施 (167)第十三节成品保护措施 (169)第十四节工程回访及保修制度 (173)第八章文明施工及环境保护措施 (178)第一节文明施工措施 (178)第二节环境保护 (189)第九章安全生产措施 (192)第一节安全目标 (192)第二节安全保证体系 (192)第三节安全技术措施 (198)第四节项目安全管理制度 (204)第五节机械设备操作安全保证措施 (208)第六节防火、防雷安全保证措施 (212)第十章施工机械配置 (130)第一节主要机械设备的选择 (214)第二节施工机械的管理制度 (215)第三节机械设备的使用、维护和保养 (217)第十一章施工总承包管理 (219)第一节综述 (219)第二节施工总承包管理体系 (220)第三节施工总承包管理措施 (223)第四节总包与业主、监理、设计的协调管理 (224)第五节总包与分包单位的关系协调 (227)第六节总包与社会关系的协调 (230)第七节施工总承包对施工技术管理 (231)第八节施工总承包对施工质量管理 (233)第九节施工总承包对施工进度管理 (237)第十节施工总承包对施工安全管理 (241)第十一节施工总承包对文明施工、环境保护管理 (243)第十二节施工总承包对文件资料管理 (245)第十二章施工合理化建议及降低成本措施 (248)第一节施工合理化建议 (248)第二节降低成本措施 (249)第十三章质量通病防治措施 (252)第一节消除质量通病机构 (252)第二节一般防治措施 (253)第三节主要分部分项工程防治措施 (253)第十三章附图及附件 (259)第一章编制依据第一节编制说明本施工组织设计作为指导施工的指导性文件,在编制过程中我们对施工管理目标、施工组织部署、施工进度计划及工期保证措施、施工技术措施、施工质量目标和保证措施、文明施工和安全生产防护措施、施工机械配置、施工合理化建议和降低成本措施、工程质量通病防治措施等诸多方面进行了论述,以突出施工组织设计的科学性、可行性。

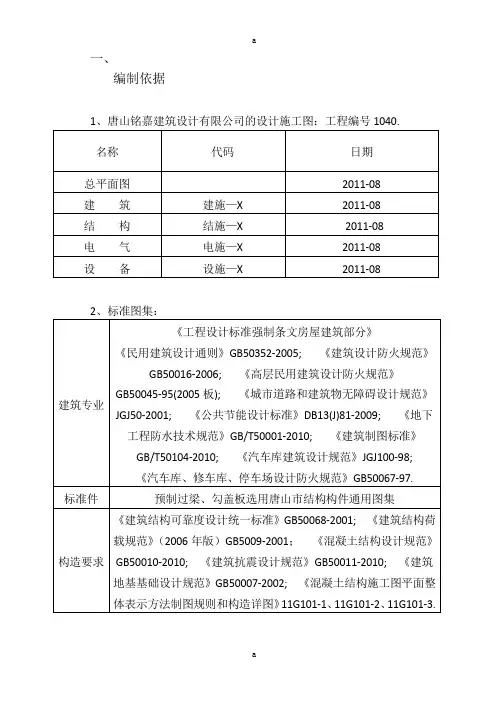

一、编制依据3、国家、地方有关建设工程的法律、法规、管理条例、管理规定、指令性文件等。
4、唐山中冶地岩土工程有限公司提供的《唐山市付家屯平改项目岩土工程勘察报告》详细勘察(ZYDKTS-GK-2011-11106)5、公司文件《程序文件》、《质量手册》及其它本企业施工管理的“三级文件”。
6、施工合同。
二、工程概况1、简介2、设计概况2.1、建筑2.1.1建筑概况东区段西区段2.1.2人防概况及技术指标人防总建筑面积6049.54㎡,均设于地下二层,平时为车库及住宅储藏室,防常规武器抗力级别5级,防核武器抗力级别5级,防化级别为丙级。
人防分区技术指标2.1.3防水2.1.4节能保温2.1.5门窗2.1.6消防本建筑分类为一类高层居住建筑,商业为多层民建,其耐火等级为地上一级地下一级。
二类高层居住建筑其耐火等级为地上二地下一级。
本工程每个防火分区的安全疏散宽度、疏散楼梯数量、安全疏散距离均满足规范要求。
2.2、结构2.2.1结构概况注:201#、207#、209#213#、219#、220#地二层抗震等级为二级其余主楼地下二层抗震等级均为三级。
2.2.2抗震设防、安全等级、使用年限、自然条件2.2.3主要结构材料2.2.3.1、钢筋1、直径φ6~φ10为HPB300:fy=270mpa2、8~28为HPB400:fy=360mpa抗震等级为一二三级框架及楼梯梯段,钢筋抗拉强度实测值与屈服强度实测值的比值不应小于1.25,且钢筋屈服强度实测值与屈服强度标准值不应大于1.3,且钢筋在最大拉力下的总伸长率实测值不应小于9﹪.2.2.3.2、混凝土砼外加剂应通过试验确定配比应符合《混凝土外加剂应用技术规范》GB50119-2003中的相关规定和要求。
1、水泥的强度等级不应小于32.5MPa。
2、采用硅酸盐水泥和粉煤灰硅酸盐水泥。
3、不得使用过期或受潮结块水泥,并不得将不同品种或强度等级的水泥混合使用。
4、石子的最大粒径不宜大于40mm,泵送时其最大粒径不应大于输送管径的1/4,吸水率不应大于1.5﹪不得使用碱活性骨料。
丁家村城中村改造5号地项目施工组织设计施工单位:陕西中辉建设工程有限公司日期:二零零九年三月目录第一章编制依据 (2)第一章工程概况 (4)第二章施工部署 (7)第一节施工顺序 (8)第二节时间安排 (9)第三节各项主要指标控制要求 (10)第四节结构阶段流水段的划分 (10)第三章施工进度计划 (10)第四章施工准备 (11)第五章施工总平面布置 (13)第六章主要施工方法 (13)第一节基础工程 (13)第二节结构工程 (13)第三节装修工程 (16)第四节防水工程 (16)第五节水电、暖卫工程 (17)第七章主要工具、机械、设备计划 (17)第八章劳动组织 (18)第九章各项管理措施 (20)第一节技术质量管理 (20)第二节现场施工管理 (21)第三节成品保护措施 (21)第四节安全、消防措施 (22)第十章季节性施工措施 (23)第一节雨施措施 (23)第二节冬施措施 (23)第十一章工期定额 (23)第十二章单方造价和人工、材料计划消耗 (24)第一章编制依据一、编制说明1、由西安建筑设计研究院设计的丁家村城中村改造5号地项目工程施工图2、国家现行施工及验收规范、现行建筑施工安全技术规范。
3、陕西省建设厅关于创建建筑施工文明工地的有关规定。
4、本单位管理机构及人员组成、机械设备状况等。
5、本单位有关施工管理的各项制度、措施。
6、本单位依据IS09002质量管理标准建立的质量管理运行体系的相关文件。
7、现行的国家建筑安装工程施工与验收规范、质量检验评定标准。
8、借鉴同类工程施工的相关技术资料和施工先进经验。
二、本工程主要标准、规范三、工程应用的主要法规第二章工程概况本工程位于西安市雁塔区永松路东侧,南边已建一栋高层住宅楼,南面是住宅区,西临永松路,场地较小,但交通较方便,运输畅通。
本工程分A、B两座为全现浇框支剪力墙结构,建筑面积31187m2,建筑总高度86.7m。
±0.000相对于绝对标高为400.05m,建筑高度最高为86.7m,建筑东西总长(1~14)为56.9 m,南北(A~M)为49.4 m,室内外高差为300-500 ㎜,地下一层主要为车库,地上一、二层为商业用房,三层以上为住宅楼。
最新城中村改造项目消防系统工程施工组织设计方案目录第一章 工程概况 (4)1、工程情况 (4)2、系统简介 (4)3、本工程特点 (5)4、工程实施目标 (6)第二章 施工组织部署 (7)1、施工组织管理 (7)2、施工管理总体规划 (14)3、劳动力组织 (16)4、施工部署安排 (17)5、主要目标 (18)第三章 劳动力、主要材料及施工机具等资源计划 (19)1、劳动力配备 (19)2、主要材料进场计划 (20)3、施工机具计划 (20)4、其它资源计划 (21)第四章 主要分部分项工程施工方案 (22)1、施工方法总则 (23)2、施工前准备 (24)3、单项系统施工方案-火灾自动报警及联动控制系统 (27)4、单项系统施工方案-自动喷水灭火系统 (35)5、单项系统施工方案-消火栓灭火系统 (42)6、单项系统施工方案-防排烟灭火系统 (42)7、单项系统施工方案-消防水泵、防排烟风机等设备 (46)8、单项系统施工方案-七氟丙烷气体灭火系统 (47)9、单项系统施工方案-防火卷帘系统 (50)第五章 系统调试方案 (51)1、自动报警系统调试 (52)2、自动喷水系统调试 (53)3、消火栓灭火系统调试 (55)4、防排烟灭火系统调试 (55)5、气体灭火系统调试 (58)6、防火卷帘系统调试 (59)7、联动调试 (59)第六章 施工质量保证措施 (60)1、质量目标 (61)2、质量保证体系 (67)第七章 工期保证措施 (68)1、工程进度保证措施 (68)第八章 安全生产、文明施工及保密措施 (71)1、组织机构 (71)2、文明施工保证措施 (71)3、施工安全保证措施 (74)4、保密措施 (76)第九章 施工进度计划 (77)1、施工进度计划 (78)第十章对总包施工单位的管理配合 (79)1、施工管理配合承诺 (79)2、施工管理配合措施 (79)第十一章 维修保养服务承诺 (80)1、 修保养能力 (81)2、 维修保养承诺 (82)3、 培训服务承诺 (83)4、 维修保养服务承诺 (84)第一章 工程概况1. 工程情况本建设项目位于**市**区**路**村,总建筑面积79647.2(M2),地上23~31层60112.4(M2),地下2层19534.8(M2)。
云南省城中村改造项目基坑支护、土方开挖及桩基础工程施工组织设计建设集团有限公司201 年月目录第一章综合说明第二章施工总体部署第三章主要工程项目的施方案第四章质量承诺及保证措施第五章主要施工工序第六章安全、文明施工保证措施第七章工期承诺及保证措施第八章施工进度计划第九章劳动力安排和材料投入计划及其保证措施第十章施工机械投入计划第十一章项目经理及项目管理人员配置第十二章施工总平面布设第十三章冬、雨季施工保证措施第十四章施工协调与配合第十五章抢险应急措施附表一、拟投入本标段的主要施工设备表附表二、拟配备本标段的试验和检测仪器设备表附表三、劳动力计划表附表四、计划开、竣工日期和施工进度横道图附表五、施工总平面布置图附表六、临时用地表第一章综合说明一、工程概述(一)项目名称:城中村改造项目(B、C区)基坑支护、土方开挖及桩基础工程(三次招标);(二)建设地点:云南省***市;(三)资金来源:企业自筹;(四)出资比例:100%;(五)资金落实情况:已落实;(六)招标范围:城中村改造项目B、C区范围内的地下室土方开挖、基坑支护及桩基础工程。
其净用地面积36.44亩,建筑占地面积约10325平米,B区地下3层,C区无地下室。
(七)计划工期:300日历天;开工日期以监理单位发出的开工令所明确时间为准;(八)质量要求:质量标准:执行《建筑工程施工质量统一验收标准》(GB50300--2013)和《云南省建筑工程施工质量验收统一规程》(DBJ53/T-23-2008),符合设计要求,一次性验收合格;二、编制依据(一)本工程招标文件、设计图纸、设计文件及合同技术条款等。
(二)执行主管部门颁发的各种新规范、新标准。
包括要求执行的《建筑工程施工质量统一验收标准》(GB50300--2013)和《云南省建筑工程施工质量验收统一规程》(DBJ53/T-23-2008)及相关验收标准等。
(三)参加建设单位组织的现场考查活动所了解的现场施工环境、条件等。
城中村改造项目(小区5#地块)施工组织总设计城中村改造项目(小区5#地块)施工组织总设计郑州经济技术开发区营岗城中村改造项目(瑞锦小区5#地块)施工组织设计编制人:审核人:审批人:编制单位:【泰宏建设】瑞锦小区5#地块项目部编制日期:二O一六年三月十八日施工组织设计(专项施工方案)审批表工程名称:施工组织设计(方案)名称:方案编制人、审核人(项目部):签名:日期:公司总工办审核意见:签名:日期:公司安全部审核意见:签名:日期:公司总工程师审批意见:签名:日期:盖章目录第一章、编制说明01 第一节、编制依据及技术标准01 第二节、编制范围及内容03 第三节、编制原则03 第二章、工程概况03 第一节、工程主要情况03 第二节、各专业设计简介04 第三节、工程施工条件11 第三章、施工部署12 第一节、项目宏观部署12 第二节、施工进度安排及空间组织13 第三节、工程管理的组织机构设置和部署13 第四章、施工进度计划19 第一节、工期目标19 第二节、工程总体节点控制计划19 第三节、施工专项控制计划20 第四节、施工进度计划影响因素的分析20 第五节、对施工进度计划不利影响因素的应对措施21 第六节、施工进度计划工期保障措施22 第七节、施工进度计划网络图、横道图31 第五章、施工准备与资源配置计划31 第一节、施工准备31 第二节、资源配置计划34 第六章、主要施工方案38 第一节、测量施工方案38 第二节、模板工程施工方案45 第三节、脚手架施工方案54 第四节、钢筋工程施工方案65 第五节、混凝土工程施工方案88 第六节、防水工程施工方案93 第七节、砌体工程施工方案107 第八节、装饰工程施工方案120 第九节、土方开挖、回填及截桩120 第十节、筏板基础施工方案124 第十一节、外墙涂料施工方案130 第十二节、干挂花岗岩外墙施工方案132 第十三节、车库顶板种植屋面施工方案135 第十四节、安装工程施工方案139 第十五节、给排水及消防工程施工方案158 第七章、施工现场平面布置167 第一节、施工现场平面布置及说明167 第二节、围墙、道路、地坪168 第三节、生产加工设施168 第四节、生活及办公设施的布置169 第五节、施工总平面布置图169 第八章、职业健康安全管理体系与措施169 第一节、职业健康安全管理方针及目标169 第二节、危险源辨识、风险评价和风险控制措施169 第三节、法规及其他要求178 第四节、职业健康安全管理组织机构及职责178 第五节、职业健康安全管理制度188 第六节、安全教育培训196 第七节、施工机械设备管理198 第八节、协调和沟通199 第九节、文件和资料控制199 第十节、运行控制199 第十一节、应急准备与响应203 第十二节、绩效测量和监视205 第十三节、事故、事件、不符合、纠正和预防措施205 第十四节、记录207 第十五节、职业健康安全生产考核208 第九章、质量管理体系与措施208 第一节、质量管理组织机构、管理工作流程及职责208 第二节、项目质量管理目的、责任及目标212 第三节、施工质量影响因素分析及控制212 第四节、工程项目文件管理、记录213 第五节、项目质量管理制度215 第六节、施工质量过程控制216 第七节、质量问题的处理、分析验证及处理措施232 第八节、工程质量事故报告233 第九节、沟通信息的收集与传递233 第十节、工程质量例会制度234 第十一节、数据分析及统计技术234 第十章、文明及环境保护管理体系与措施235 第一节、文明施工管理及目标235 第二节、制定文明施工措施237 第三节、制定配合交通与社会治安综合治理措施239 第四节、文明施工现场措施239 第五节、环境保护管理体系与措施241 第十一章、应急救援预案248 第一节、目的248 第二节、项目重大危险辨识248 第三节、应急组织机构与职责252 第四节、应急准备253 第五节、事故应急与救援254 第六节、事故报告、调查、处理、统计264 第十二章、冬、雨季施工措施265 第一节、冬季施工措施265 第二节、雨季施工措施266 第十三章、总承包管理方案271 第一节、总承包模式271 第二节、工程总承包管理原则272 第三节、总承包管理实施工作内容274 第四节、专业分包工程的配合、协调、管理服务措施280 第五节、与业主、监理、设计单位的配合措施……………………………………… 284 第六节、工程交验后服务措施289 第十四章、成品保护291 第一节、成品保护的组织机构291 第二节、成品保护的岗位职责292 第三节、成品保护的管理制度293 第四节、各参建单位成品保护责任划分295 第五节、成品和设备保护的制定和实施295 第六节、成品保护措施295 第七节、对专业分包工程的成品保护措施304 第八节、交工前的成品保护措施305 郑州市经济技术开发区营岗城中村改造项目(瑞锦小区5#地块)施工组织设计第一章、编制说明第1节、编制依据一、设计施工图纸和技术文件。
城中村改造工程某地块施工组织设计中原区小岗刘村城中村改造项目D地块工程施工组织设计第一章工程概况1.1 工程简介1.1.1 工程概况中原区小岗刘村城中村改造项目D地块工程,位于郑州市工人路与颍河路交叉口东南角。
本工程由郑州市元龙房地产开发有限公司投资兴建,中国机械工业第六设计研究院设计,由河南创达建设工程管理有限公司监理,福建六建建设集团有限公司承包施工。
1.1.2 设计概况1.1.2.1建筑设计概况:本工程由1#~6#楼及相邻裙楼、地下室组成,总建筑面积为209396.211平方米。
本工程地下室为1层地下车库及设备用房,主楼地上部分为9~34层不等。
1#楼A单元24层,B单元29层,1层为商场,2层以上为住宅;2#楼33层,1~33层均为住宅,裙楼1~2层为商场;3#楼A单元34层,B单元12层,C单元29层,1层及二层局部为商场,2层以上为住宅;4#楼33层,主楼及裙楼1~2层为商场及社区用房,3层以上为住宅;5#楼A单元13层,B单元9层,裙房1.2层为商业服务网点和社区服务用房,主楼1~2层为商铺和社区服务用房,3~13层为塔式住宅;6#楼1~3层为营业厅,局部一层为商铺,4层及以上A单元为公寓,B单元为住宅。
各单位工程层数及建筑面积详见下表:1.防水工程(1)地下室防水地下室防水等级为二级,防水层耐久年限为15年;钢筋混凝土设计抗渗等级为S6。
车库底板采用250 mm厚钢筋混凝土自防水,主楼底板采用700、1300、1500、1600、1800mm厚钢筋混凝土自防水,其中5#楼A区为750 mm厚钢筋混凝土自防水,B区为800、900mm不等的独立基础,地下室底板及内、外墙均采用20mm厚聚合物防水砂浆。
(2)屋面防水本工程屋面防水等级为二级,防水层耐久年限为15年;采用两道3mm厚SBS高聚物改性沥青卷材防水层。
(3)卫生间、厨房防水卫生间及厨房周边墙体用C20素混凝土现浇与墙同宽之反口,高度300mm。
陶家岭村“城中村”改造还建房(一标段A1地块)工程湖北天宇建设有限公司2011年6月目录第一章编制说明 51.1 编制范围及依据 51.1.1编制目的 51.1.2编制依据 51.1.3编制范围 51.2 工程管理目标 5第二章工程概况 52.1工程概况52.1.1 建筑设计概况 52.1.2 结构设计概况 52.1.3 安装工程52.2 工程特点与施工重点 5第三章施工组织及部置 53.1 施工组织 53.1.1项目管理层的组织形式53.1.2 施工作业层的组织形式53.1.3 项目各人员的主要职责53.2 项目主要管理方法53.2.1 项目的管理机制53.2.2 现代化管理手段的应用53.3 施工部署 53.3.1.施工顺序53.3.2.安装工程施工配合 5一、安装的施工配合 5(一)给排水工程 5(二)建筑电气工程 52、盒、箱与现浇钢筋砼工程配合施工措施5 第四章施工准备工作计划54.1 内业准备 54.1.1 技术准备54.1.1.2 做好与设计的结合工作 54.1.2 建立项目各项管理制度54.1.3 人员就职培训 54.2 生产准备 54.2.1 临时水电管线 54.2.2 临时设施准备 54.3 劳动力的计划54.3.1劳动力配备计划说明 54.3.2 劳动力计划 54.4 材料计划 54.4.1 主要材料及构件计划 54.4.2 周转材料计划 54.5 主要施工机械准备(附机械设备表) 5 第五章土建分部主要施工方法 55.1 主要项目施工方法的简要说明 55.2 施工顺序 55.3 施工流水段55.4 工程测量 55.4.1 制定测量方案的基本原则及仪器配置 5 5.4.2 施工测量平面控制网测设 55.4.3 基础施工测量 55.4.4 楼层施工测量放线方法55.4.5 装饰与外墙的测量控制55.4.6 建筑物高程控制55.4.7 沉降观测55.5 基础施工 55.5.1土方开挖 55.5.2、承台、基础梁施工: 55.5.3 土方回填55.6 钢筋工程 55.6.1 钢筋的进场与存放 55.6.2 加工场地55.6.3 钢筋翻样及加工55.6.4 钢筋绑扎55.6.5 钢筋的保护层 55.6.6 电渣压力焊施工55.6.7 钢筋固定及绑扎55.6.9 施工配合55.7 模板工程 55.7.1 柱模板 55.7.2 框架梁板模板 55.7.3 模板拆除55.7.4 模板施工注意事项 55.8 混凝土工程55.8.1 水泥、砂石材料的取样和检验 5 5.8.2 试验及配合比控制 55.8.3 混凝土浇筑施工55.8.4 混凝土养护 55.9 脚手架工程55.9.1 外脚手架的选型55.9.2 选材要求55.9.3 构造要求55.9.4 落地式外脚手架的搭设55.9.5 脚手架工程质量的技术保证措施5 5.9.6 脚手架的安全管理 55.10 砌体工程 55.10.1 施工准备 55.10.2 砌筑施工方法 55.10.3 构造措施与要求 55.10.4 砌体工程的检查验收 55.10.5 砌体工程安全技术措施 55.11 装饰工程 55.11.1 主要工序施工组织原则及措施 5 5.11.2 施工顺序 55.11.3 主要施工工艺 55.11.4 装饰工程质量的技术保证措施 5 5.12 防水工程 55.12.1 屋面防水 5第六章安装工程主要施工方法 56.1 工程概况 56.2.施工配合 56.2.1预留预埋配合 56.2.2卫生间施工配合 56.2.3成品保护的配合 56.3 分部、分项施工方案 56.3.1给排水分部 56.3.2消火栓系统: 56.3.3电力、照明系统安装 5第七章确保质量技术组织措施 57.1 质量管理目标 57.2 质量管理体系 57.3 质量管理制度 57.4 技术交底措施 57.5 建立“三检”制度57.6 隐蔽工程验收制度57.7 原材料质量控制措施 57.7.1 供应商的选择 57.7.2 原材料进场检测57.7.3 进场物资的验收57.7.4 仓库管理制度 57.7.5 物资保管制度 57.7.6 物资发放制度 57.7.7 清仓盘点57.8 质量保证措施 57.8.1 组织保证措施 57.8.2 技术保证措施 57.8.3 经济保证措施 57.8.4 合同保证措施 57.9 成品保护措施 57.10 分部分项工程质量保证措施 5 7.10.1测量工程质量保证措施 57.10.2砼工程质量保证措施 57.10.3钢筋工程质量保证措施 57.10.4模板工程质量保证措施 57.10.5砌筑工程质量保证措施 57.10.6装饰工程质量保证措施 57.10.7门窗工程质量保证措施 57.10.8屋面工程质量保证措施 57.10.9安装工程质量保证措施 57.11 质量通病的防治 57.11.1土方工程质量通病的防治57.11.2模板工程主要质量通病的防治 5 7.11.3钢筋工程主要质量通病的防治 57.11.4砼工程主要质量通病的防治 5 7.11.5外墙面渗水的防治措施 57.11.6外门窗洞口接缝处渗漏水的防治5 7.11.8屋面防渗、防漏措施 57.12 施工中的计量管理制度 5第八章安全生产技术组织措施 58.1 安全管理目标 58.2 安全管理体系 58.3 安全管理的实施 58.4 安全管理施工措施58.5 安全交底制度 58.6 主要设备安全操作规程 58.7 施工用电 58.8 安全防火管理规定58.9“三安”“四口”安全防护措施 5 8.10 冬、雨季施工58.11 应急措施 5第九章工期进度控制保证措施 59.1 施工进度计划 59.2 工期进度保证措施59.2.1 组织措施59.2.2 技术措施59.2.3 各种资源措施 59.2.4 拖延工期的违约责任 59.2.5抢工措施 59.2.6实行进度报表制度、滚动计划法施工5第十章文明施工技术组织措施 510.1 管理目标 510.2 文明施工管理体系 510.3 文明施工管理制度 510.3.1 场容场貌 510.3.2 道路与场地510.3.3 班组落手清510.3.4 仪容仪表 510.3.5 周转设备及材料 510.3.6 水泥库 510.3.7 构配件及特殊材料510.3.8 生活卫生 510.3.9 保健卫生 510.4 污水处理 510.5 施工用电支线架设 510.6 脚手架管理措施 510.6.1 脚手架搭设510.6.2 脚手架拆除510.7 门卫管理、三包管理510.7.1施工现场治安保卫组织系统 5第十一章施工现场总平面布置 511.1 总则 511.2 用电、用水平面布置511.2.1 临时用电设计 511.2.2 临时用电方案 511.2.3.现场临时用水方案511.2.4 现场用水的保证措施 5第十二章回访保修措施 5附图一:陶家岭村“城中村”改造还建房(一标段A1地块)工程施工现场平面布置图附图二:陶家岭村“城中村”改造还建房(一标段A1地块)工程施工网络计划图附表一:拟投入的主要机械设备表(土建)附表二:拟投入的主要机械设备表(安装)附表三:劳动力计划表附表四:主要周转材料配置表附表五:临时用地计划表第一章编制说明1.1 编制范围及依据1.1.1编制目的本施工组织设计是根据陶家岭村“城中村”改造还建房(一标段A1地块)工程设计图纸及有关变更文件,按国家颁布的现行施工质量验收规范、施工规程和有关工艺标准进行编制的。
城中村改造东安村建设工程项目施工组织设计城中村改造东安村建设工程项目施工组织设计第一章总论 1.1项目概况 1.1.1项目名称城中村改造东安村建设工程项目(G53-1号地块)1.1.2项目建设单位绍兴袍江工业区投资开发有限公司 1.1.3建设地址位于绍兴市袍江新区马山镇G53-1号地块,地块东至行浦直江、南至育贤路,西面、北面均为空地。
1.1.4建设规模及内容城中村改造东安村建设工程项目总投资11844万元,规划总用地面积40577平方米(约60.8652亩),规划总建设用地35686平方米,总建筑面积58840平方米,建筑占地面积11974平方米,其中住宅面积58000平方米(按平均每套房面积100平方米,共580套估算),配套设施面积840平方米。
1.2建设单位概况绍兴袍江工业区投资开发有限公司为袍江管委会下属国有独资企业,成立于2000年8月,位于斗门镇西湖头,主要负责袍江新区的房地产开发、物业管理、设备租赁;工业污水、生活污水的聚集、处理、输送。
公司自组建以来,致力于新区的建设和发展,目前已完成多个项目,信誉良好。
1.3 项目建设依据:1、《绍兴市城市总体规划》;2、《绍兴大城市发展战略纲要》;3、《绍兴中心城市总规调整与补充意见》;4、《绍兴中心城市居住发展“十一五”专项规划》;5、《绍兴市市区房屋折迁管理实施办法》;6、《中华人民共和国城市规划法》;7、《中华人民共和国环境保护法》;8、《中华人民共和国土地管理法》;9、《浙江省村镇规划建设管理条例》;10、业主提供的其他资料。
第二章项目建设的必要性2.1项目建设背景城中村从狭义上说,是指农村村落在城市化进程中,由于全部或大部分耕地被征用,农民转为居民后仍在原村落居住而演变成的居民区,亦称为“都市里的村庄”。
它是在传统二元体制的束缚下,快速推进城市化、工业化过程中出现的特殊产物,是城市建设急剧扩张、园区工业快速发展与城郊型新农村建设相对滞后造成的特殊现象。
(此文档为word格式,下载后您可任意编辑修改!)一、编制依据1、唐山铭嘉建筑设计有限公司的设计施工图:工程编号1040.2、标准图集:3、国家、地方有关建设工程的法律、法规、管理条例、管理规定、指令性文件等。
4、唐山中冶地岩土工程有限公司提供的《唐山市付家屯平改项目岩土工程勘察报告》详细勘察(ZYDKTS-GK)5、公司文件《程序文件》、《质量手册》及其它本企业施工管理的“三级文件”。
6、施工合同。
二、工程概况1、简介2、设计概况2.1、建筑2.1.1建筑概况东区段西区段2.1.2人防概况及技术指标人防总建筑面积6049.54㎡,均设于地下二层,平时为车库及住宅储藏室,防常规武器抗力级别5级,防核武器抗力级别5级,防化级别为丙级。
人防分区技术指标2.1.3防水2.1.4节能保温2.1.5门窗2.1.6消防本建筑分类为一类高层居住建筑,商业为多层民建,其耐火等级为地上一级地下一级。
二类高层居住建筑其耐火等级为地上二地下一级。
本工程每个防火分区的安全疏散宽度、疏散楼梯数量、安全疏散距离均满足规范要求。
2.2、结构2.2.1结构概况注:201#、207#、209#213#、219#、220#地二层抗震等级为二级其余主楼地下二层抗震等级均为三级。
2.2.2抗震设防、安全等级、使用年限、自然条件2.2.3主要结构材料2.2.3.1、钢筋1、直径φ6~φ10为HPB300:fy=270mpa2、直径 8~ 28为HPB400:fy=360mpa抗震等级为一二三级框架及楼梯梯段,钢筋抗拉强度实测值与屈服强度实测值的比值不应小于1.25,且钢筋屈服强度实测值与屈服强度标准值不应大于1.3,且钢筋在最大拉力下的总伸长率实测值不应小于9﹪.2.2.3.2、混凝土砼外加剂应通过试验确定配比应符合《混凝土外加剂应用技术规范》GB中的相关规定和要求。
1、水泥的强度等级不应小于32.5MPa。
2、采用硅酸盐水泥和粉煤灰硅酸盐水泥。
3、不得使用过期或受潮结块水泥,并不得将不同品种或强度等级的水泥混合使用。
4、石子的最大粒径不宜大于40mm,泵送时其最大粒径不应大于输送管径的14,吸水率不应大于1.5﹪不得使用碱活性骨料。
5、采用中沙。
6、外加剂品种和掺量应经试验确定,所有外加剂应符合国家规定或行业标准一等品及以上要求。
7、防水混凝土掺入粉煤灰级别不低于二级,掺量不宜大于20﹪.8、其他应符合《普通混凝土用碎石或卵石质量检验方法》(JGJ53-92)《混凝土拌合用水标准》(JGJ63-89)2.2.3.3、焊条E43系列用于HPB300钢筋及Q235B钢材的焊接,E50系列用于HRB400钢筋的焊接,E50焊后状态下的屈服强度不小于410MPa(42kgf∕m㎡)2.2.3.4、砌体注:加气混凝土砌块的容重≤6KN∕M32.3、暖卫、消防、通风2.3.1、采暖系统:热媒由设计在小区的换热站提供,可立管采用双立管系统,商业部分采暖采用集中供热,分户计量,户内采用串联单管跨越式系统.干管采用热凌内外镀锌钢管,管径小于DN100丝扣连接,大于或等于DV100法兰或沟槽式连接.户内采用PPR管,热熔连接,计量表设在竖井内.2.3.2、给水系统:给水采用分压给水,低压由市政给水管网直接供水,中高区为加压供水,加压供水由市政给水经小区泵房加压供水.局部层数八层以上设置支管减压阀.水泵房间内设置变频加压供水设置,市政直接供水部分供水管采用PPR管,(S4)热熔连接.加压供水管道,横干管及主立管,采用钢塑复合管.分户给水管全部采用PPR(S4)热熔连接。
水表设在管井内。
2.3.3、排水系统:采用分区排水方法,商业部分一个排水系统。
三层以上为一个排水系统,污水经小区化粪池排入市政管网,污水横干管采用机制柔性铸铁管。
污水立管采用PVC-U螺旋消音管,排水横支管采用光壁PVC-U 管。
2.3.4、消防系统:消防为甲方指定分包,详见其分包的施工组织设计。
2.3.5、雨水系统:收集屋顶雨水经雨水管排至室外散水,空调隔板处设置PVC雨水管。
阳台雨水经地漏收集排至散水。
2.3.6、凝结水系统:户内空调冷凝水管甩至空调隔板处,经隔板处地漏,直接排经阳台雨水管。
2.4、电气本工程设计包括220V380V配电系统,照明系统,防雷接地系统,火灾自动报警及消防联动控制系统,有线电视系统,综合布线系统(电视、网络),多功能访客对讲系统,安全技术防范系统(保安监视)2.4.1、供电供电负荷等级除大灾自动报警及控制设备,消防电梯、消防内机、消防潜污泵、大灾应急及疏散指示照明等消防负荷。
安防系统用电,客梯用电等为一级负荷外其余均为三级负荷。
供电线采用380V220V放射式与树干式相结合的供电方式。
对于单台容量较大的负荷成重要负荷采用放射式供电。
对于照明一般负荷采用树干式与放射式相结合的供电方式,低压配电系统采用YN-C-S系统。
住户采用一户一表计量,动力及公共照明负荷用电在总进线柜同集中计量,消防及人防等重要负荷采用双电源末端互投。
2.4.2、线路敷设及设备主干线采WD2-YJC(F)E,WD2N-YJ(F)E, 2RYJV, NHYJV, YJV由地下一层配电室穿钢管或桥架至各楼层配电箱,及用电设备,支线公共部分采用M-1-BV或WDZ-BYJ(F)导线穿SC型钢管或PC管敷设。
住户部分采用普通BV 型导线穿PC管敷设。
配电箱、配电柜根据类型、箱体尺寸、安装环境分为落地安装,挂墙安装,安装等几种方式。
电缆桥架为压孔托盘式或防大桥架,电缆桥架穿过防烟分区,防火分区及楼层时应在安装完毕后用防火材料填充封堵。
2.4.3、防雷与接地本工程防雷等级为三类,设置总等电位连接,接闪器采用φ10镀锌圆钢作避雷带,引下线利用建筑屋内二根大于φ16的主筋通常焊接,接地极利用基础底板二根大于φ10的钢筋通长焊接形成接地网,每三层结构圈梁的钢筋焊接成闭合回路,并连接防雷引下线,将60米以上的金属构件直接与预埋件与防雷装置相通。
防止侧击雷,所有突出屋面的金属构件均和避雷带可靠连接,竖向敷设金属管道和金属导轨上下两端与防雷装置可靠连接。
本工程接地共用统一接地极,电气竖井内垂直敷设一条40mm热镀锌扁钢,有设备层设置接地端子板与垂直接地扁钢可靠连接,采用总等电位连接,所有进出建筑物的金属管道必须做等电位连接。
卫生间淋浴间采用局部等电位连接。
2.4.4、弱电及建筑智能电气2.4.4.1火灾报警及消防联动控制系统。
本工程为一类建筑,按一级消防设计。
2.4.4.2有限电视系统有线电视信号由室外有线电视网的市政接口引来。
地下一层弱电室内设放大器箱,经放大后穿防火金属线槽敷设,至各单元分配器箱。
放大器箱及分支分配器箱安装在各层电开关2.4.4.3综合布线系统市政电话、电话和宽带线缆由室外至地下一层弱电间设备,穿防火金属线槽敷设至各单元。
2.4.4.4多功能访客对讲系统本工程采用总线制多功能访客对讲系统。
2.4.4.5安全技术防范系统(保安系统)本工程各出入口、电梯桥箱内均设闭路监视摄像机,电源由主机供给。
2.5、工程地质2.5.1、地形地貌:本项目位于唐山市路北区,大部分地面较平整,场地整体地形起伏不大,场地地面标高为26.40m~27.90m。
2.5.2、地层岩性:基坑开挖深度内,坑壁土层为第①工程地质层填土,第②工程地质层粉土和第③工程地质层粉砂。
第①工程地质层填土呈松散状态,第②工程地质层粉土呈密实状,第③工程地质层粉砂呈中密—密实状态,总的来看坑壁稳定性条件较好。
2.5.3、地下水情况:本场地潜水水位埋深11.8m-13.8m,水位标高13.90m。
该层水水位受气候及农田灌溉影响较大,年变化幅度约为2.0m,~ 14.60m地下水和土对混凝土结构及钢砼结构中的钢筋具有微腐蚀性,场地土对钢结构具有微腐蚀性。
2.5.4、场地类别:拟建场地的场地土类型为中硬场地土,本场地为建筑抗震一般地段,场地饱和砂土不液化。
2.5.5、地基力学性能:基底土层为第④工程地质层粉土(局部为②层粉土、③层粉砂),分布较均匀,密实状态,工程性能稳定,可作为建筑物的天然地基持力层。
本工程主楼采用CFG桩复合地基,承载力和沉降要求见下表。
注:所有楼倾斜值不超0.0015,做地基处理的最终最大沉降要求低于40mm。
三、施工组织与管理1、机构组织1.1、建立项目经理负责制的项目经理部,设置项目管理机构、项目质量保证体系、项目安全保证体系、项目技术管理体系以保证项目管理工作始终处于受控状态。
‘项目管理机构’、‘项目质量保证体系’、‘项目安全保证体系’、‘项目技术管理体系’详见附页。
2、职能分工及职责2.1、项目经理部经理:郝志远2.1.1、按授权范围负责项目合同的全面履约;2.1.2、参与建设单位的合同谈判,并认真履行与建设单位签定的合同;2.1.3、组织编写工程总结,参与公司组织召开的项目综合成本的测算会议;2.1.4、根据公司下达的成本指标,领导编制并保证项目成本计划的实施2.1.5、负责项目的成本管理工作;2.1.6、负责资金需用计划的编制及控制;2.1.7、领导项目各类经济合同的起草、确定、评审;1.1.8、负责项目商务报价、进度款结算及工程结算,负责编制对建设单位的清款单;2.1.9、为项目提供可靠的制造商,负责材料供应商的报价审核;2.1.10、负责组织编制和办理工程款结算,经济索赔等工作。
2.1.11、负责现场机械调配、验收、保养工作。
2.1.12、主持策划项目质量计划和施工组织设计;2.1.13、是项目安全生产和工程质量的第一责任人。
2.2、生产经理:张洪永2.2.1、是施工现场全面生产管理工作的组织与指挥者;2.2.2、主持编制工程总控制进度计划,对施工工期负直接领导责任,监督工程进度计划的执行和完成情况,并负责审定、考核各栋号月、周计划;2.2.3、参与工程创优策划,并领导实施;2.2.4、负责协调各栋号、各专业施工生产中工序交叉及配合协调工作;2.2.5、负责领导施工现场的安全生产及文明施工工作,对项目安全工作负直接责任;2.2.6、综合分析合同要求,编制项目部年度、月生产总控制进度计划,并组织实施;2.2.7、审核各栋号生产进度情况,检查实施过程,对生产中出现的问题及时协调,做好环保工作;2.2.8、对生产完成情况进行统计,考核和上报,提供生产实际数据资料;2.2.9、组织工程按期竣工,负责工程回访、保修、服务工作,负责搜集顾客对工程进度和服务的意见,并将信息反馈到项目部。
2.3、技术经理(项目工程师):李永发2.3.1、是施工现场工程技术、质量管理工作的组织与指挥者;2.3.2、主持编制《项目质量计划》,领导项目质量体系的运行工作;2.3.3、主持编制项目施工组织设计、工程创优策划及重要施工方案、技术措施;2.3.4、主持图纸内部会审施工设计交底及重点技术措施交底;2.3.5、领导项目新技术、新材料、新工艺的推广应用工作;2.3.6、领导贯彻国家质量验收规范及相关工艺标准,保证项目工程质量满足设计图纸要求及国家验收规范;2.3.7、领导工程质量鉴定,测量复核及工程资料的管理工作;2.3.8、认真协调与建设单位、设计单位及监理之间的关系,取得各方的认可,确保技术工作能满足连续施工的要求;2.3.9、领导项目检验、试验和测量设备管理工作。
