砂石回填技术交底记录
- 格式:doc
- 大小:45.00 KB
- 文档页数:4
砂砾石回填安全技术交底1. 背景介绍砂砾石回填是在建筑工程中常用的填料材料之一,用于填补土地表面或基础中的空隙,提高地基的稳定性和承载能力。
然而,砂砾石回填作业可能会存在一些安全隐患,因此有必要进行安全技术交底,确保施工过程安全可靠。
2. 安全要求砂砾石回填作业在进行之前,首先需要明确相关的安全要求。
以下是常见的安全要求:•工作人员必须按照施工图纸和相关规范进行作业,确保回填的砂砾石质量符合要求;•工作人员必须佩戴防护装备,包括安全帽、防尘口罩、防滑鞋等,以保护自己的安全;•设立施工区域警示标志,限制非相关人员进入施工区域,确保周围环境的安全;•在施工现场设立灭火器材,以防止火灾事故的发生;•严禁无证上岗和酒后作业,确保工作人员的工作状态良好;•工作人员必须严格遵守现场施工指挥人员的指令,确保作业的协调进行。
3. 施工准备在进行砂砾石回填作业之前,必须进行充分的施工准备工作。
具体包括:•仔细查看施工图纸,了解回填的位置、厚度和材料要求;•对施工现场进行必要的清理,确保回填区域干净、平整;•确保所使用的砂砾石材料符合相关质量标准,如粒径、含水率等;•检查施工设备和工具的完好性,如砂石输送机、挖掘机等;•协调好相关的施工人员和监理人员,确保施工过程的顺利进行;•确定施工期限和计划,做好施工进度的把控。
4. 施工操作4.1 清理工作在开始回填砂砾石之前,需要先进行一些清理工作,确保施工环境的整洁。
具体步骤有:•清除回填区域内的杂物和垃圾,确保施工区域干净;•清理周围的水源和排水系统,确保水流畅通;•清理施工设备和工具,确保其正常运行。
4.2 回填砂砾石回填砂砾石是整个作业的核心步骤,需要注意以下事项:•按照施工图纸的要求,进行砂砾石的分批回填;•使用相关机械设备进行砂砾石的输送和均匀分布;•确保砂砾石的厚度符合要求,并进行必要的夯实。
4.3 安全防护在施工过程中,必须始终关注安全防护工作,保证工作人员的安全。
级配砂石回填安全技术交底1. 引言级配砂石回填是一种常见的土木工程施工技术,用于填补空洞或强化地基。
在进行级配砂石回填施工前,需要进行安全技术交底,以确保施工人员的安全和工程质量的保证。
本文将对级配砂石回填安全技术进行详细介绍。
2. 确定施工环境在进行级配砂石回填施工前,首先需要对施工环境进行评估和确定。
施工环境包括地质条件、地下设施和现场周围环境等。
需要考虑的因素包括探明地下管线、电缆以及地质条件的稳定性等。
在确定施工环境后,施工队伍可以有针对性地制定安全措施和计划。
3. 施工前准备在进行级配砂石回填施工前,需要进行充分的施工前准备工作。
包括但不限于以下几个方面:•人员培训:施工队伍成员应接受相关安全培训,了解施工过程中的潜在风险和应急处理措施。
•施工设备检查:对施工所需的设备进行全面检查,确保其工作状态良好、操作安全可靠。
•施工材料采购:根据工程需要,提前采购好符合质量要求的级配砂石。
•施工计划制定:制定详细的施工计划,包括施工步骤、工期、队伍组织和交通路线等,并与相关部门进行协调。
4. 安全措施在级配砂石回填施工中,需要采取一系列安全措施,以确保施工人员的安全。
以下是一些常用的安全措施:•安全帽:施工人员必须佩戴符合安全标准的安全帽,以防止头部受伤。
•防护服:施工人员应穿戴适当的防护服,包括鞋子、手套和工作服等,以防止受到砂石等物料的伤害。
•通风设施:对于较深的回填区域,应设置通风设施,确保施工人员的安全。
•人员疏散:制定疏散计划,并设置明确的疏散通道,以应对突发事件。
•施工区域限制:将施工区域划定清晰,并设置明显的警示标志,以限制非施工人员进入施工区域。
•工作现场安全巡查:定期对工作现场进行安全巡查,确保施工过程中符合安全要求。
5. 施工步骤级配砂石回填施工包括以下几个主要步骤:•准备工作:包括施工环境评估、施工前准备和安全措施落实等。
•土壤准备:对土壤进行处理,包括清理杂物、挖掘坑槽等。
砂石回填技术交底
1. 背景信息
为了确保施工安全和地质稳定性,砂石回填技术在工程建设中
起到至关重要的作用。
本文档旨在对砂石回填技术进行交底,确保
施工人员了解并正确实施相关技术。
2. 砂石回填技术的目的
砂石回填技术的主要目的在于填充土地或其他工程空间,以提
供坚实的基础和支撑。
通过合理的砂石回填,可以增加土地稳定性,防止地质滑坡和土壤沉降等问题的发生。
3. 砂石回填的操作步骤
- 确定回填区域:首先需要确定需要进行砂石回填的区域,根
据项目要求和设计图纸进行选择。
- 土地准备:在进行回填之前,需要彻底清理回填区域,确保
土地表面没有残留物、杂草等。
- 砂石选择:根据项目要求和地质条件,选择合适的砂石进行
回填。
砂石应符合相应的标准和规范。
- 填充和压实:将选择好的砂石逐层填充到回填区域,并使用相应的工具和设备进行压实,确保填充物紧密并具有足够的承载能力。
- 检查和修正:在回填完成后,对回填区域进行仔细的检查,确保填充物的均匀性和稳定性。
如有需要,进行修正和调整。
4. 安全注意事项
在进行砂石回填过程中,必须注意以下安全事项:
- 施工人员必须戴好安全帽、安全鞋等个人防护装备。
- 在进行回填操作时,应保持工作区域清洁,防止杂物或工具堆积导致的安全隐患。
- 严禁在回填区域内吸烟或进行其他火源操作,以防引发火灾事故。
请施工人员在实施砂石回填技术时,严格按照以上操作步骤和安全注意事项进行,确保施工安全和工程质量。

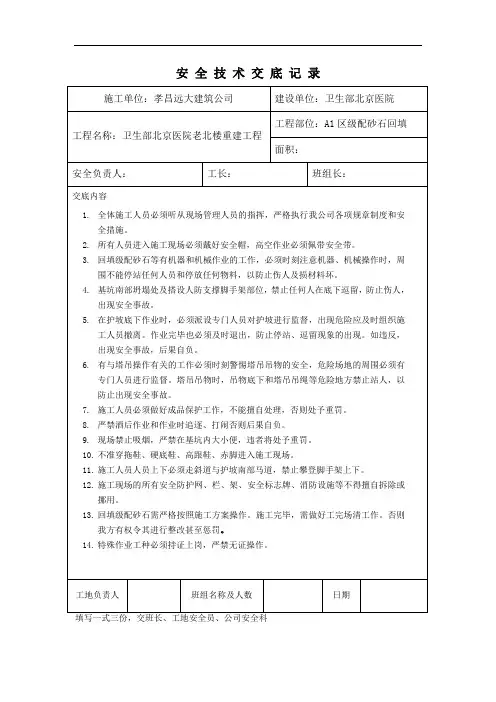

1 施工准备1.1 材料及主要机具:,颗粒级配应良好。
1.2 作业条件:1.2.1 房心杂物清理干净,无积水。
,制作水平标准木桩或标高桩。
,应组织有关单位共同验收基层清理情况,合格后方可回填施工。
,合理安排工序,避免高空交叉作业。
,进场后进行相应验收,并对级配砂石进行检验,级配和含泥量符合要求后方可使用。
,准备好试验检测仪器(抄锅),按照施工方案绘制取样平面布置点图。
1.3 级配砂石回填部位:房心采用级配砂石回填,压实系数0.90;-5.0m以下(护披桩冠梁下)采用级配砂石回填,压实系数0.95。
2 操作工艺2.1 工艺流程:级配砂石:基层清理→弹线、设标志→检验回填土、级配砂石质量→分层下料,铺摊均匀→分层铺筑(振实、夯实)→分层试验→找平验收2.2 基层清理首先将房心、肥槽内的杂物分拣出来,并及时清理干净分类堆放,经验收合格后方可开始回填工作。
2.3 弹线、设标志在基础反梁、基槽护坡桩上设标志桩,找好标高、挂线,作为控制铺填级配砂石厚度的标准。
2.4 下料将经进场检验合格的级配砂石运至场内并及时倒运至地下车库入口处,注意坡上边不得堆放过多的级配砂石且不得有大型车辆来回行走。
2.5 分层铺筑级配砂石房心内级配砂石压实系数为0.90,铺筑级配砂石的每层厚度不得超过250mm,分层厚度可用桩控制,铺设时,应由一端向另一端铺设,摊铺均匀,不得有粗细颗粒分离现象,采用机械碾压或人工夯实时均不应小于3遍,压(夯)至不松动为止。
每层灌砂试验合格后,方可进行下一层回填。
2.6铺筑的级配砂石应级配均匀。
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的级配砂石。
2.7 夯实或碾压每层级配砂石基本铺摊均匀后,做到交叉、错开、重叠,采用立式打夯机夯实,不少于3遍夯实,要一夯压半夯,行行相接,全面夯实,两遍之间纵横交错,应用人工先在管子周围填级配砂石夯实,在不损坏管道的情况下,方可采用机械夯实。
最后一层级配砂石回填夯实遍数不得少于4次,夯实时下沉不得大于10mm,且压实均匀,最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
土石方施工技术交底记录
一、施工背景和目的
为确保土石方施工质量,保证工程进展顺利,经过前期准备工作,本次进行土石方施工技术交底。
本次交底的目的是明确施工过程中应遵循的技术要求,确保施工人员了解和掌握相关的操作规范和安全注意事项。
二、参与人员
参与此次交底的人员包括项目经理、监理工程师、施工单位的相关负责人以及土石方施工的相关人员。
三、交底内容
1. 工程概况
介绍土石方工程的位置、规模、总体设计要求以及施工进度计划。
2. 施工图纸
详细讲解施工图纸的内容和要求,包括土方开挖、回填、夯实等工序的图纸,并对图纸上各种符号和标记进行解释。
3. 施工工艺
详细说明土石方施工的工艺流程,提醒施工人员注意施工顺序和施工过程中可能出现的问题,如土方开挖时存在地下管线的处理方法等。
4. 施工材料
介绍土石方工程所需的材料,包括土方开挖和回填的土质要求、填充材料的选择以及检测方法等,并强调对材料的质量进行检验和保证。
5. 施工设备和工具
介绍土石方施工所需的设备和工具,包括挖掘机、卡车、平地机等大型机械设备,以及锄头、铁锹、坑渠板等手工工具。
重点强调设备使用前的检查和保养以及操作安全事项。
6. 施工安全。
