管廊回填技术交底(仅供参考)
- 格式:doc
- 大小:58.00 KB
- 文档页数:5
交底内容:
D质量标准
③拆除
砼浇筑完成后并达到了一定的强度即可进行模板的拆除。
模板拆除的时间要根据砼的结构特征及
模板是否承重等情况予以确定,对于非重要的侧立可根据气温情况,一般在浇筑完成后3~5天就可拆除。
致于顶板的模板则应在砼强度达到100%后方可拆除。
7、施工缝的处理和橡胶止水带的安装
由于管廊底板和侧墙顶板分两次施工,所以在侧墙砼施工前,为防止在施工缝处渗水,对施工缝
安装钢边止水带。
综合管廊每25m左右设置一道沉降缝,沉降缝安装橡胶止水带。
8砼浇筑
①混凝土采用商品混凝土,分两次浇筑,第一次混凝土浇筑到综合管沟底板以上50cm,坍落度控制在16cm,混凝土浇筑完成后在终凝前对两侧侧墙混凝土表面凿毛处理。
第二次浇筑侧墙及顶板,坍
落度控制在18-20cm。
采用泵车浇筑混凝土,混凝土浇筑应连续进行,浇筑中得最长间隙时间不超过

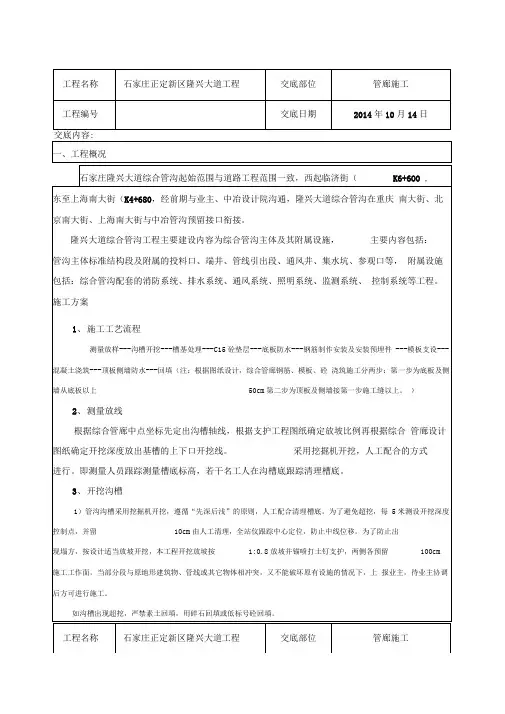

工程名称石家庄正定新区隆兴大道工程交底部位管廊施工
工程编号交底日期2014年10月14日。
综合管廊混凝土施工技术交底一、工程简述:工程名称:彭水县新城38号道路3标段道路工程,综合管廊全长约2300米,标准段埋深 6.2m。
综合管廊位于道路桩号前进方向右侧绿化隔离带下。
管廊为钢筋混凝土结构。
结构尺寸为3.9m×3.7m,3.9m×3.9m,3.9m×4.1m,3.9m×4.2m,4.1m×5.5m。
断面大样图如下:二、混凝土材料及运输方式管廊工程所用混凝土标号主要有:主体结构C40P8防水砼,C20基础砼垫层,C30廊内砼垫层。
管廊工程混凝土均采用预拌商品混凝土,由彭水宝霸商砼公司供应。
主体混凝土采用臂架泵(天泵)输送入模;基础垫层采用自流或溜槽自流;廊内垫层采用小推车运输或汽车泵(地泵输送)。
三、施工方法1、沉降缝20m~30m设置一道,沉降缝设置原则:尽可能30m设置一道,部分区域为保证出口位置(出口位置不可调整)可适当缩短;施工缝仅底板设置(顶板不设置),设置位置为底板顶上50cm,该位置可适当微调。
2、主体结构混凝土分两次浇筑,第一次浇筑结构底板及底板顶上50cm,并按设计要求留置施工缝;第二次浇筑侧墙及顶板。
3、结构底板浇筑每5m一个节段向前推进,每个节段先浇筑两侧底板折角部分(坍落度180左右),再浇筑墙身(坍落度180左右),最后浇筑底板剩余部分(坍落度200左右),每段浇筑完毕后进入下段施工。
4、结构侧墙及顶板浇筑顺序:先对称浇筑两侧侧墙(坍落度180左右),每次浇筑高度1m左右,侧墙浇筑完毕再浇筑顶板(坍落度200左右)。
5、砼浇筑过程中项目施工员在现场全程值守,砼坍落度、浇筑顺序及节段划分由施工员根据现场实际情况具体把握。
6、施工准备:浇筑前要求商品砼搅拌站作好所用混凝土试配工作;提前作好泵车浇筑次序安排、振动机械等的检查维修工作;浇筑混凝土层段的模板、钢筋、预埋件及管线等均全部安装完毕,并经检查验符合要求,办理完隐、预检手续;控制混凝土面的标高线已经放好,并经过校验;工长对操作工人已进行施工技术交底,混凝土浇灌申请书已被批准。
一、工程概况1. 工程名称:___________2. 工程地点:___________3. 施工单位:___________4. 施工负责人:___________5. 交底日期:___________二、施工内容1. 施工范围:___________2. 施工方法:___________3. 施工进度:___________三、安全技术措施1. 人员安全- 所有施工人员必须经过专业培训,并取得相应的操作资格证书。
- 作业人员必须佩戴安全帽、安全带等个人防护用品。
- 严格遵守操作规程,严禁违章作业。
2. 机械安全- 所有机械设备必须符合国家标准,并经过定期检查和保养。
- 操作人员必须熟悉机械性能和操作方法,严禁酒后操作。
- 定期对机械设备进行安全检查,确保其处于良好状态。
3. 施工环境安全- 施工现场应保持整洁,通道畅通,严禁乱堆乱放。
- 防止高空坠落,设置安全防护网和防护栏杆。
- 防止触电事故,施工现场应设置安全用电标志,并定期检查电线电缆。
- 防止火灾事故,施工现场应配备灭火器材,并定期进行消防安全检查。
4. 材料安全- 施工材料必须符合国家标准,严禁使用不合格产品。
- 存放材料应分类堆放,并采取防潮、防霉等措施。
- 使用材料时,应严格遵守操作规程,防止材料伤害。
四、应急预案1. 高处坠落事故- 发生高处坠落事故时,应立即停止作业,组织救援。
- 事故发生后,应及时上报相关部门,并做好事故调查和处理。
2. 触电事故- 发生触电事故时,应立即切断电源,进行现场急救。
- 事故发生后,应及时上报相关部门,并做好事故调查和处理。
3. 火灾事故- 发生火灾事故时,应立即报警,组织人员疏散。
- 事故发生后,应及时上报相关部门,并做好事故调查和处理。
五、安全注意事项1. 施工过程中,应密切关注施工现场安全状况,及时发现并消除安全隐患。
2. 严格遵守施工规范和操作规程,确保施工安全。
3. 加强安全教育培训,提高作业人员的安全意识和自我保护能力。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

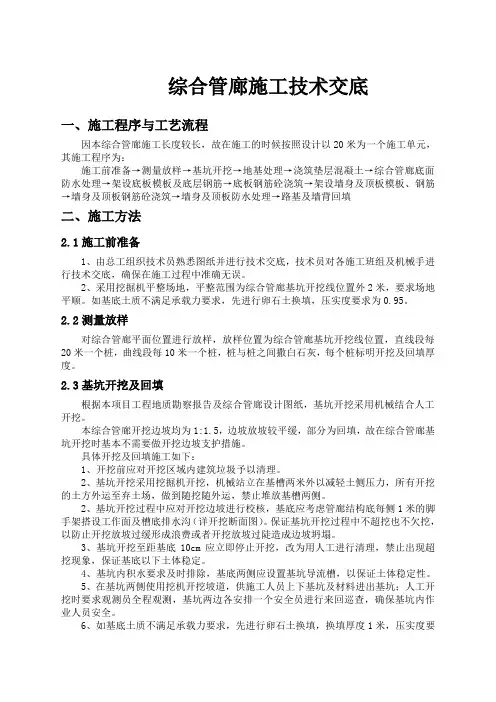

综合管廊施工技术交底一、施工程序与工艺流程因本综合管廊施工长度较长,故在施工的时候按照设计以 20 米为一个施工单元, 其施工程序为:施工前准备→测量放样→基坑开挖→地基处理→浇筑垫层混凝土→综合管廊底面 防水处理→架设底板模板及底层钢筋→底板钢筋砼浇筑→架设墙身及顶板模板、钢筋 →墙身及顶板钢筋砼浇筑→墙身及顶板防水处理→路基及墙背回填二、施工方法2.1 施工前准备1、由总工组织技术员熟悉图纸并进行技术交底,技术员对各施工班组及机械手进 行技术交底,确保在施工过程中准确无误。
2、采用挖掘机平整场地,平整范围为综合管廊基坑开挖线位置外 2 米,要求场地 平顺。
如基底土质不满足承载力要求,先进行卵石土换填,压实度要求为 0.95。
2.2 测量放样对综合管廊平面位置进行放样,放样位置为综合管廊基坑开挖线位置,直线段每 20 米一个桩,曲线段每 10 米一个桩,桩与桩之间撒白石灰,每个桩标明开挖及回填厚 度。
2.3 基坑开挖及回填根据本项目工程地质勘察报告及综合管廊设计图纸,基坑开挖采用机械结合人工 开挖。
本综合管廊开挖边坡均为 1:1.5,边坡放坡较平缓,部分为回填,故在综合管廊基 坑开挖时基本不需要做开挖边坡支护措施。
具体开挖及回填施工如下: 1、开挖前应对开挖区域内建筑垃圾予以清理。
2、基坑开挖采用挖掘机开挖,机械站立在基槽两米外以减轻土侧压力,所有开挖 的土方外运至弃土场,做到随挖随外运,禁止堆放基槽两侧。
2、基坑开挖过程中应对开挖边坡进行校核,基底应考虑管廊结构底每侧 1 米的脚 手架搭设工作面及槽底排水沟(详开挖断面图)。
保证基坑开挖过程中不超挖也不欠挖, 以防止开挖放坡过缓形成浪费或者开挖放坡过陡造成边坡坍塌。
3、基坑开挖至距基底 10cm 应立即停止开挖,改为用人工进行清理,禁止出现超 挖现象,保证基底以下土体稳定。
4、基坑内积水要求及时排除,基底两侧应设置基坑导流槽,以保证土体稳定性。

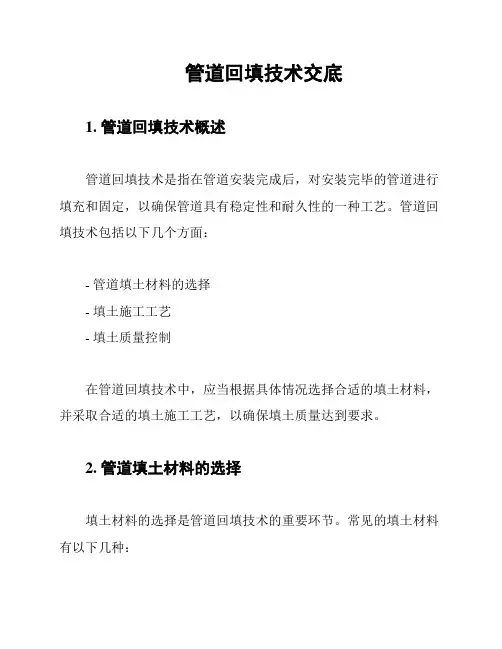

管道回填技术交底1. 管道回填技术概述管道回填技术是指在管道安装完成后,对安装完毕的管道进行填充和固定,以确保管道具有稳定性和耐久性的一种工艺。
管道回填技术包括以下几个方面:- 管道填土材料的选择- 填土施工工艺- 填土质量控制在管道回填技术中,应当根据具体情况选择合适的填土材料,并采取合适的填土施工工艺,以确保填土质量达到要求。
2. 管道填土材料的选择填土材料的选择是管道回填技术的重要环节。
常见的填土材料有以下几种:- 砂石:砂石是一种经过筛选和清洗的天然砂石颗粒。
它具有良好的排水性能和较高的稳定性,适用于一般土壤条件下的填充。
- 粉煤灰:粉煤灰是燃煤过程中产生的矿渣。
它具有轻质、保水性好的特点,适用于填充各类土壤条件。
- 膨胀土:膨胀土是一种通过添加水分使其膨胀的土壤。
它具有较好的抗渗透性和较高的变形能力,适用于填充较为复杂的土壤条件。
在选择填土材料时,应根据管道所处的环境条件、土壤特性、承载能力要求等因素进行综合考虑,并进行必要的试验和检测。
3. 填土施工工艺填土施工工艺是管道回填技术的关键环节。
填土施工工艺包括以下几个步骤:- 填充前的准备:清理管道周围的杂物,确保施工场地的清洁和整齐,以便于填充作业的进行。
- 填充过程:按照设计要求,逐层逐段进行填土,避免过度填充或不足填充的情况发生。
填土过程中应注意填土的均匀性和密实度。
- 灌浆充填:根据需要,可以通过灌浆充填工艺对填土进行加固,提高填土的稳定性和密实度。
在填土施工工艺中,应严格按照设计要求和规范进行操作,确保填土的质量和稳定性。
4. 填土质量控制填土质量控制是管道回填技术的重要保障。
在填土施工过程中,应进行以下几方面的质量控制:- 填土材料的检测:对填土材料进行抽样测试,检测其物理性质和化学性质是否符合要求。
- 管道回填质量的监控:通过测量管道回填前后的变形情况,检测管道在回填过程中的受力情况,确保回填后的管道具有稳定性和耐久性。
- 施工质量的检验:对填土作业的每个环节进行检查和验收,确保施工过程的规范和质量。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底书
表格编号
项目名称xx工程PPP项目第 1 页共 2 页
交底编号

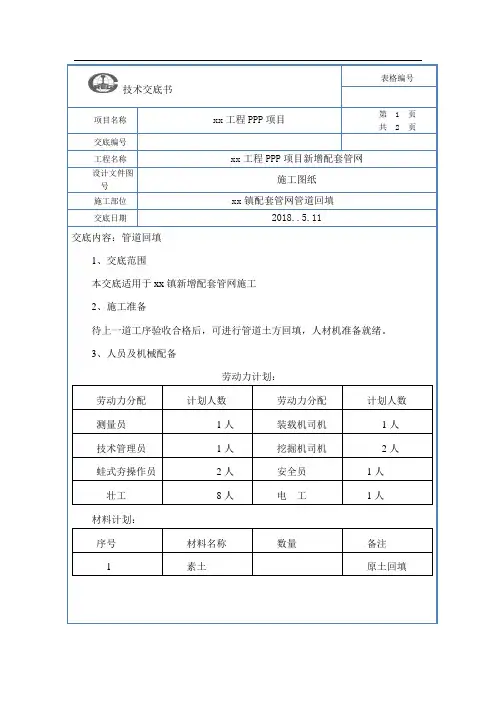

工程名称xx工程PPP项目新增配套管网
设计文件图
号
施工图纸
施工部位xx镇配套管网管道回填
交底日期2018..5.11
交底内容:管道回填
1、交底范围
本交底适用于xx镇新增配套管网施工
2、施工准备
待上一道工序验收合格后,可进行管道土方回填,人材机准备就绪。
3、人员及机械配备
劳动力计划:
劳动力分配计划人数劳动力分配计划人数测量员1人装载机司机1人技术管理员1人挖掘机司机2人蛙式夯操作员2人安全员1人
壮工8人电工1人材料计划:
序号材料名称数量备注
1 素土原土回填。

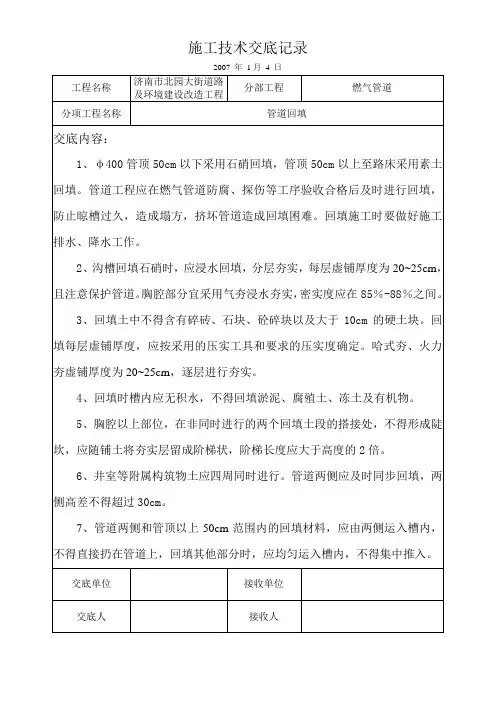

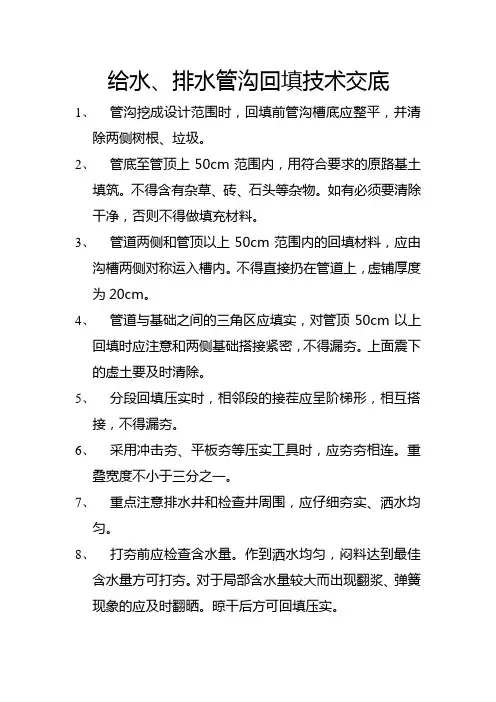

给水、排水管沟回填技术交底1、管沟挖成设计范围时,回填前管沟槽底应整平,并清除两侧树根、垃圾。
2、管底至管顶上50cm范围内,用符合要求的原路基土填筑。
不得含有杂草、砖、石头等杂物。
如有必须要清除干净,否则不得做填充材料。
3、管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两侧对称运入槽内。
不得直接扔在管道上,虚铺厚度为20cm。
4、管道与基础之间的三角区应填实,对管顶50cm以上回填时应注意和两侧基础搭接紧密,不得漏夯。
上面震下的虚土要及时清除。
5、分段回填压实时,相邻段的接茬应呈阶梯形,相互搭接,不得漏夯。
6、采用冲击夯、平板夯等压实工具时,应夯夯相连。
重叠宽度不小于三分之一。
7、重点注意排水井和检查井周围,应仔细夯实、洒水均匀。
8、打夯前应检查含水量。
作到洒水均匀,闷料达到最佳含水量方可打夯。
对于局部含水量较大而出现翻浆、弹簧现象的应及时翻晒。
晾干后方可回填压实。
9、检查井、排水井周围回填时,回填材料应与井壁紧贴。
井室周围回填压实应沿井室中心对称进行,且不得漏夯。
10、在人工摊铺回填材料时,要保持整体平整。
利于洒水均匀,方便打夯。
且打夯遍数不得少于7遍。
11、施工人员必须要佩带安全帽。
在管沟内打夯时要注意两边危石的松动情况,及时排除险情。
注意人员的安全防护工作。
12、在向沟底填料时,严禁挖动天然地基及两侧的台阶边坡。
13、对于塌方严重的地段,要支撑撑板。
特别注意人员的安全防护。
撑板安装应牢固、可靠。
14、管沟回填作业面不小于300m方可报验。
严格按照施工规范进行施工。
报验合格后方可进行下一层填筑。
交底人:交底日期:接收人:接受日期。
