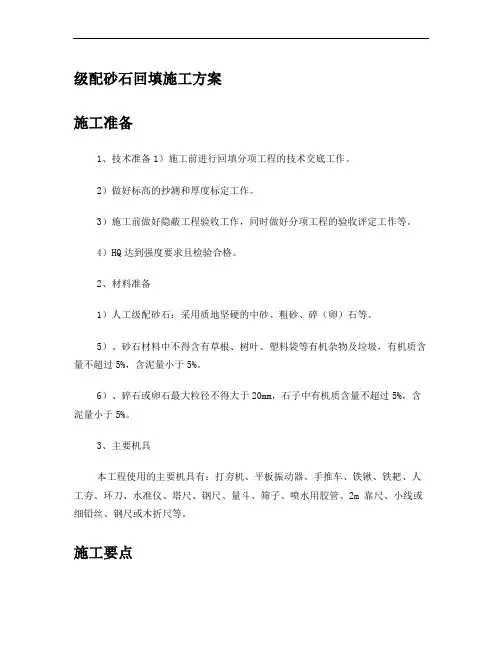

级配砂石回填施工方案[1]

  • 格式:doc
  • 大小:40.00 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

级配砂石回填施工方案

施工准备

1、技术准备

1)施工前进行回填分项工程的技术交底工作。

2)做好标高的抄测和厚度标定工作。

3)施工前做好隐蔽工程验收工作,同时做好分项工程的验收评定工作等。

4)HQ达到强度要求且检验合格。

2、材料准备

1)人工级配砂石:采用质地坚硬的中砂、粗砂、碎(卵)石等。

5)、砂石材料中不得含有草根、树叶、塑料袋等有机杂物及垃圾,有机质含量不超过5%,含泥量小于5%。

6)、碎石或卵石最大粒径不得大于20mm,石子中有机质含量不超过5%,含泥量小于5%。

3、主要机具

本工程使用的主要机具有:打夯机、平板振动器、手推车、铁锹、铁耙、人工夯、环刀、水准仪、塔尺、钢尺、量斗、筛子、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。

施工要点

1、作业条件

1)、设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在环墙弹上水平标高线或钉上水平标高木橛。

2)、检查环墙周围基坑的边坡是否稳定,并清除基底上的浮土和积水。

2、施工工艺流程

施工工艺流程为:检验砂石质量→铺筑砂石→洒水→夯实→找平验收。

1)、本工程砂石垫层采用机械拌和、机械铲运、机械压实、人工配合的施工方法施工。

2)、砂石级配搅拌和运输回填:

(1)根据设计相关规范的要求,选定材料进场后,在施工场地内平整、宽阔位置,将砂子和石子进行分类堆放。

(2)根据设计的砂石级配要求(砂:石子体积比为4:6),提前进行拌合堆放。砂石搅拌时,用搅拌机将现场的砂、石按比例掺在一起,将拌合均匀的砂石料,单独堆放至另外场地,不得与未级配搅拌的砂、石放在一起,以方便回填使用。

(3)对搅拌好的级配砂石进行技术鉴定,其质量和配比均应达到设计要求或规范的规定。

(4)砂石回填时,采用装载机将已拌合均匀的砂石料运输到基坑内,根据已经超测好的标高点控制铺筑厚度,采用平行推进法进行铺筑。从而保护天然地基不受破坏,同时也对以填好的砂石垫层起到碾压密实的作用。

3、铺筑砂石

1)、根据设计要求,完成后砂石垫层的厚度为200mm,实际厚度与虚铺厚度的比值不得大于0.9,由此计算砂石的虚铺厚度不小于230mm。为保证铺设厚度的精确性,铺设前应先进行试铺且按要求进行夯实,由此确定铺设厚度的可行性。

2)、砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。

3)、分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。

4)、铺筑的砂石应级配均匀。回填时如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。

5)、机械回填时,及时检查其铺筑厚度是否满足要求,是否铺设到位,并采用人工进行平整和修复。

4、洒水

铺筑级配砂石在夯(压)实前,应根据其干湿程度和气候条件,适当地洒水,以保持砂石的最佳含水量,一般含水量为8%~l2%。

5、夯实

首先用平板振动器振铺平整然后用打夯机夯实时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍保证压实系数不低于0.97。

6、找平和验收:

1)、在砂石回填完毕后,进行夯(压)密实,并设置纯砂检查点,采用200cm3的环刀取样;测定干砂的质量密度。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。

2)、在砂石压实完成后,表面应拉线找平,并且要符合设计规定的标高。

7、施工方法要点

1)、垫层铺设时,严禁扰动垫层下卧层及侧壁的软弱土层,防止被践踏或受浸泡,降低其强度。

2)、砂石料的级配搅拌不得在基坑内进行。采用机械铺筑时,应严格控制其铺摊厚度,不得在基坑内往返推动、搅拌等,以免破坏天然地基。

3)、基坑内预先安好标高控制桩,铺设过程中随时检查铺设厚度。振夯压实时要做到交叉重叠1/3,

防止漏振。

4)、铺设完毕,即进行下道工序施工,严禁小车及人在砂层上面行走,必要时应在垫层上铺板行走。

雨期施工

1、基坑砂石的回填应连续进行,尽快完成。

2、施工中注意雨情,雨前应及时夯完已填土层,并做成一定的坡势,以利排除雨水。

3、雨季施工时,应提前在基坑顶四周用120厚实心砖砌筑挡水墙(约200高),从而防止地面水流入基坑内,以免边坡塌方或基土遭到破坏。

质量标准、质量控制与检验标准

1、质量标准

保证项目:

1)、基底土质必须符合设计要求。

2)、纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。

基本项目:

1)、级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。

2)、分层留接槎位置正确,方法合理,接槎夯压密实,平整。

3)、允许偏差项目,见下表。

砂石地基的允许偏差

2、质量控制及检验标准

1)、施工前检查砂、石等原材料质量及砂石拌和均匀程度。

2)、施工过程中必须检查分层厚度,分段施工时搭接部分的压实情况、加水量、压实遍数、压实系数。

3)、施工后应检查砂石地基的承载力。

4)、砂石垫层质量标准见下表:

成品保护

1、施工时,应注意对定位定高的标准高程桩、现场轴线引桩、标准水准点。并应定期复测和检查这些标准桩点是否正确。

2、夜间施工时,应合理安排施工顺序,配备足够的照明措施,防止级配砂石不准或铺填超厚,严禁汽车直接倒土入槽。

3、环墙的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。

4、已铺好的垫层不得随意挖掘,不得在其上行驶车辆或堆放重物。

5、施工中必须保证边坡稳定,防止边坡坍塌。

6、级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。

应注意的质量问题

1、大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。要严格执行操作工艺的要求。

2、局部下沉:边缘和转角处夯(压)不实,留接槎没按规定搭接和压实。对边角处的夯(压)不得遗漏。

3、级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。

4、密实度不符合要求:坚持分层检查砂石地基的质量。每层的纯砂检查点的干砂质量密度。必须符合规定,否则不能进行上一层的砂石施工。

安全文明施工要求

1、在回填土施工前应完成三级教育工作。

2、现场作业人员必须佩戴安全帽,戴绝缘手套,穿绝缘鞋。

3、禁止从基坑上向坑内抛掷物品,填土时坑内打夯人员必须远离机械,防止碰伤。

4、挖掘机和装载机下禁止站人,司机应时刻警惕周围施工人员,以防伤人。
