模考题2013公路造价案例分析模拟题二[案例1] 在某桥梁工程中,造价工程师采用价值工程的方法,对该工程的设计方案和编制的施工方案进行了全面的技术经济评价,取得了良好的经济效益和社会效益。
经有关专家对五个设计方案进行技术经济分析和论证,得出相关资料见下表。
功能重要性评分表方案功能F1F2F3F4F5 F1×4232F20×342F321×22F4102×1F52223×方案功能得分及单方造价方案功能方案功能得分A B C D EF1910987 F21091098 F3987810 F479876 F5878109单方造价(元/m2)2200.002100.002000.001900.001800.00问题:(1)计算功能重要性系数(保留三位小数)。
(2)计算功能系数、成本系数、价值系数,选择最优设计方案。
参考答案:(1)计算功能重要性系数F1得分=4+2+3+2=11 功能重要性系数=11÷40=0.275F2得分=3+4+2=9 功能重要性系数=9÷40=0.225F3得分=2+1+2+2=7 功能重要性系数=7÷40=0.175F4得分=1+2+1=4 功能重要性系数=4÷40=0.10F5得分=2+2+2+3=9 功能重要性系数=9÷40=0.225总得分=11+9+7+4+9=40(2)计算功能系数、成本系数、价值系数,选择最优设计方案①计算功能系数:方案功能得分:F A得分=9×0.275+10×O.225+9×O.175+7×O.10+8×O.225=8.8F B得分=10×0.275+9×0.225+8×0.175+9×0.10+7×0.225=8.65F C得分=9×0.275+10×0.225+7×0.175+8×0.10+8×0.225=8.55F D得分=8×0.275+9×0.225+8×0.175+7×0.10+10×0.225=8.575F E得分=7×0.275+8×0.225+10×0.175+6×0.10+9×0.225=8.1总得分=8.8+8.65+8.55+8.575+8.1=42.675功能系数计算:ΦA=8.8÷42.675=0.206φB=8.65÷42.675=0.203φC=8.55÷42.675=0.20φD=8.575÷42.675=0.201φE=8.1÷42.675=0.190②确定成本系数和价值系数:成本系数和价值系数的计算见下表,在五个方案中,D方案价值系数最大,所以D方案为最优方案。
方案名称单方造价(元/m2)成本系数功能系数价值系数最优方案A2200.000.2200.2061.068最优B2100.000.2100.203 1.034C2000.000.2000.201D1900.000.1900.2010.945E1800.000.1800.1900.947合计10000.001.0001.000[案例2]某工作用统计分析法编制定额,定额编制人员收集了前三年的施工统计资料,将施工统计资料进行了初步筛选,完成1m3隧道洞内工程消耗的人工和机械的作业时间见下表:组数123456789101112人工(h)242523262730363335243526机械(min)210223226258250261246268272221236246问题:(1)根据上述资料编制施工定额的劳动消耗定额和机械消耗定额。
(2)结合下列附表中所提供的概率与标准离差系数表,评价定额水平。
(附表如下)入P(入)入P(入)入P(入)入P(入) 0.00.501.30.100.00.501.30.90-0.10.46-1.40.080.10.541.40.92-0.20.42-1.50.070.20.581.5O.93-0.30.38-1.60.050.30.621.60.95 -0.40.34-1.70.(N0.40.661.70.96 -0,50.31-1.80.040.50.691.80.96 -0.60.27-1.90.030.60,731.90.97 -0.70.24-2.00.020.70.762.00.98 -O.80.21-2.10.020.8O.792,10.98 -0.90.18-2.20.010.90.822.20.99 -1.O0.16-2.30.011.00.842.30.99 -1.10.14-2.40.011.10.862.40.99 -1.20.12-2.50.011.20.882.50.99点击查看原图[案例3]某三级公路路线长35km,路基宽8.5m,其路基土石方设计资料见下表:项目名称单位数量附注本桩利用土方m324000普通土远运利用土方m356000普通土,运距1 500m借土方m3680000普通土,运距3000m填土方m3760000本桩利用石方m38 000软石远运利用石方m368 000软石运距400m填石方m390476问题:(1)根据上述资料,计算路基设计断面方、计价方数量。
(2)列出编制本项目土石方工程施工图预算所需的全部工程细目名称、单位、定额代号及数量等内容,并填入表格中,需要时应列式计算。
参考答案:(1)设计断面方数量设计断面方数量=挖方数量+填方数量挖土方数量:(24000+56 000)×1.05=84000(m3)挖石方数量:8 000+68 000=76 000(m3)填方数量:760 000+90476=850 476(m3)断面方数量:84 000+76 000+850476=1 010476(m3)(2)计价方数量计价方数量:挖方(天然密实方)+借方(压实方)=断面方-利用方84000+76000+680 000=840000(m3)或1 010476—24000—56 000—(8 000+68 000)÷0.84=840000(m3)工程细目定额代号单位数量定额调整或系数135kW推土机推土(第一个20m)1-1-12-141 000m324 1.052m3挖掘机装土方(利用方)1—1-9-8 1 000m356 1.0512t自卸汽车运土(第—个lkm)1-1-11-171 000m356 1.0812t自卸汽车运土(增运0.5km)1-1-11-181 000m3561.082m3挖掘机装土(借土方)1—I-9-8 1 000m36801.0512t自卸汽车运土(第一个lkm)1-1-11-171 000m36801.0812t自卸汽车运土(增运0.5km)1-l-11-181 000m36801.08x4土方碾压1-1-18-121 000m3760135kW推土机推石(第一个20m)1-1-15-241 000m38135LW推土机推石(第一个20m)1-1-15-241 000m3682m3装载机装石1-1-10-5 1 000m36812t自卸汽车运石(第一个1km)1-I-Il-451 000m368石方碾压l-1-18-21l 000m390.476整修路拱1-1-20—11 000m2297.5整修边坡I-1-20-41km35点击查看原图注:运距400m的石方采用机动翻斗车运,基价为6453+389x6=8 787元/1 000m3.而自卸车12t第lkm基价为6 741元/1000m3。
由此可知,选用自卸汽车运输较经济。
[案例4] 某一级公路,路面结构形式及数量列表见下表(混凝土采用商品混凝土)。
路面结构形式单位数量4%水泥稳定碎石底基m212 977层20cm厚5%水泥稳定碎石基m212 977层22cm厚C25水泥混凝土面层25cm厚m212 977问题:分别列出路面工程造价所涉及的相关定额的名称、单位、定额代号及数量等内容,并填人表格中。
(运距暂定为2km)参考答案:本项目在计价时,应注意商品混凝土取费的规定,即商品混凝土本身不参与其他工程费及间接费的计算,只计取利润和税金;而商品混凝土的铺筑则应按构造物Ⅲ的费率计费,而不是按高级路面的费率计费。
注:(定额为2-1-9-9后面的人工及压实机械调整是错误的,不应调整。

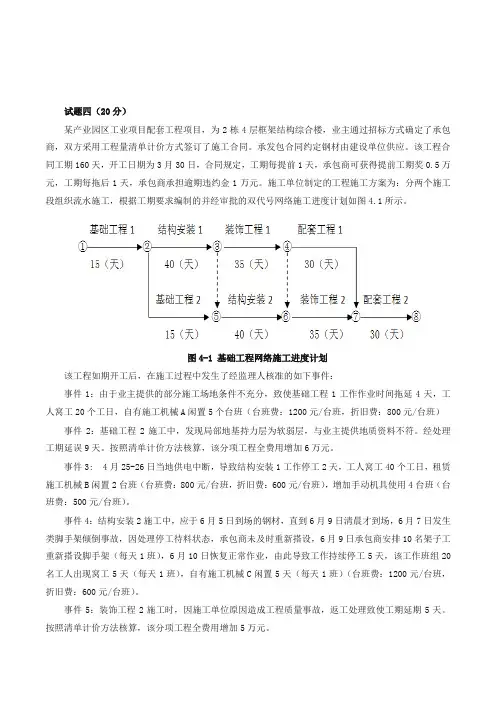

数量一栏中,2.595应改为2.621;2.855改为2.883)[案例5] 某桥梁下部构造设计为薄壁空心墩(横断面形式见下图),墩身设计高度为80m,拟采用翻模法施工,每次浇注高度为4m,每节施工周期为7天。
根据施工现场布置,混凝土输送泵设置在距桥墩150m的地方,混凝土要求采用集中拌和施工,混凝土拌和站距输送泵的距离为2km。
根据本工程所处的地理位置的要求,混凝土的外观质量比一般结构要高,据调查,工程所在地区的组合钢模内衬板的价格为90元/m2,一般可以连续使用5次。
问题:根据上述基础资料,请列出编制该空心墩施工图预算所涉及的相关定额的名称、单位、定额代号、数量、定额调整等内容,并填人表格中,需要时应列式计算或文字说明。
参考答案:(1)空心墩工程数量计算空心墩长度:0.5+3.25+0.5+3.25+0.5=8(m)空心墩宽度:0.5+1.00+0.5=2(m)空心墩混凝土数量的计算:(8×2-3.25×1×2)×80=760(m3)空心墩施工工期的计算:80÷4×7=140(天)÷30=4.7(月)(2)空心墩模板内衬板费用计算80÷4÷5=4(套)(8+2)×2×4×4×90=28 800(元)模板提升架数量计算:(8×2)÷(8.6×2.6)×11=7.87(t)模板提升架设备摊销费调整计算:使用期按安装拆除1.5个月,施工5个月,共6.5个月计算。
设备摊销费增加:90×7.87×(6.5-4)=1771(元)(3)空心墩施工辅助设施考虑到墩身高度达80m,为了保证施工安全,应配备施工电梯和塔式起重机各一台。
使用期按施工4.7个月计算,考虑到施工中会有部分时间处于停使状态,因此,按150天计算。
工程细目定额代号单位数量定额调整或系数现浇空心墩混凝土4-6-2-33l0m376混凝土内衬板费用28800混凝土集中拌和4-11—1l—11lOm376 1.04混凝土运输(第一个lkm)4-11-11-20l0m376 1.04混凝土运输(每增运0.5km)4-11—11-2110m3761.04X2送混凝土增加lOOm人工工日2.82×7.62输送泵台班0.36×7.62模板提升架安拆4-7-31-910t0.787设备摊销费增加元 1 771施工电梯安拆4—11-15-11部1施工电梯使用费4-11-15-61台·天150塔式起重机安拆4—11-16-11部1塔式起重机使用费4—11-16-51台·天150混凝土拌和站安拆4—1l—11-71座1注:混凝土运输采用3m3和6m3搅拌运输车均为正确;模板提升架安装拆除时间在1-2个月范围内均为正确。
