公路工程造价案例分析—路面工程
- 格式:pdf
- 大小:372.09 KB
- 文档页数:4
公路工程造价案例分析在现代交通基础设施建设中,公路工程是非常重要的一环。
公路工程的造价分析和控制对于项目的成功实施和运营至关重要。
本文将以地市公路工程为例,对其造价进行详细分析和探讨。
该公路工程位于地市,总长30公里,包括两个方向的多车道高速公路以及连接线路。
工程的设计等级为一级公路,设计速度为每小时120公里。
以下是该公路工程按造价项目进行的分析和控制。
1.地质勘探与基础工程:公路工程的地质勘探是关键的一环,旨在了解工程区域的地质情况以及针对性地制定基础工程方案。
在该项目中,地质勘探费用为100万元。
基础工程包括地基处理、桩基工程等,共计花费1500万元。
2.路基工程:路基工程是公路工程的基础,负责承载车辆并分散荷载。
该项目的路基工程总造价为2500万元,包括路基挖方、填方、边坡工程等。
3.路面工程:路面工程是公路工程的重要组成部分,其质量直接影响到行车安全和舒适度。
该项目的路面工程总造价为1800万元,包括铺设沥青混凝土层、摊铺沥青砼层等。
4.桥梁工程:该公路工程涉及多个桥梁,总造价为1200万元。
桥梁工程包括桥梁设计、建设以及附属设施等。
5.排水工程:公路工程需要进行排水设计和建设,以保证路面的干燥和排除降雨水。
该项目的排水工程总造价为1000万元,包括雨水排水、地下水排水等。
6.交通标线和标志:公路工程需要进行交通标线和标志的设置,以指导和保护驾驶员和行人。
该项目的交通标线和标志总造价为150万元。
7.设备和材料:公路工程还需要购置相应的设备和材料,如挖掘机、装载机、沥青、水泥等。
该项目的设备和材料总造价为600万元。
通过对以上项目的详细分析,可以看出公路工程的造价包括多个方面,在项目实施的过程中,需要综合考虑各个因素,并制定相应的控制措施。
比如,在地质勘探和基础工程方面,可以通过提前制定地质调查计划和风险管理措施来降低不良地质条件对项目造价的影响。
在工程材料的采购方面,可以通过进行供应商竞价或招标等方式来降低材料成本。
造价工程师案例分析真题与答案及解析一、背景某公司承建一项城市道路工程,道路全长10.5km,其中包括一段长1.2km的U形弯道。
工程采用沥青混凝土路面,设计年限为15年。
沥青混凝土的设计指标如下:1、压实度:95%;2、透水性:小于等于0.03mL/min;3、摩擦系数:大于等于0.4;4、抗疲劳性:大于等于80次/mm。
二、问题1、请简述沥青混凝土路面的优点和缺点。
2、在沥青混凝土路面施工过程中,应采取哪些质量控制措施以保证路面的使用寿命达到设计年限?3、在U形弯道施工过程中,应采取哪些特殊的质量控制措施?4、请简述本工程的质量控制重点。
5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,试分析可能的原因,并提出解决方案。
三、答案及解析1、沥青混凝土路面的优点主要包括:表面平整、无接缝、行车舒适;施工期短、养护方便;维修简便、开放交通快等。
其缺点主要包括:对沥青质量要求高、对温度敏感、表面易损坏、对水和温度敏感、冬季易产生龟裂等。
2、在沥青混凝土路面施工过程中,为保证路面的使用寿命达到设计年限,应采取以下质量控制措施:严格控制原材料质量,特别是沥青的质量;严格控制混合料的配合比和搅拌质量;保证路面基层的质量;严格控制施工温度;加强压实和养护工作。
3、在U形弯道施工过程中,应采取以下特殊的质量控制措施:加强模板的支撑和固定;严格控制混凝土的配合比和搅拌质量;加强养护工作,防止出现收缩裂缝。
4、本工程的质量控制重点包括:原材料质量、混合料的配合比和搅拌质量、路面基层质量、施工温度控制、压实和养护工作等。
5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,可能的原因包括:车辆超载、沥青混合料质量不好、路面压实度不足等。
解决方案包括:加强交通管制,限制车辆超载;加强沥青混合料的质量控制;对出现问题的路段进行返工处理,保证压实度达到设计要求。
随着中国建筑行业的快速发展,造价工程师的需求也在不断增加。
案例名称:XX公路工程造价案例分析案例描述:该案例是关于XX公路工程建设项目的造价案例分析。
XX公路是一条省级干线公路,全长80公里。
该公路建设项目于2024年启动,主要包括道路路基工程、桥梁工程、隧道工程以及路面工程等。
本案例主要分析了该公路建设项目的施工造价、项目建设进度以及质量控制等方面的情况。
1.项目概况该项目位于中国省,建设目的是改善现有交通条件,提高道路通行能力。
项目全长80公里,设计车速为80公里/小时。
项目主要涉及道路、桥梁、隧道等建设内容。
在设计和施工中,需要遵循相关法律法规、技术标准和质量要求,确保项目得到顺利实施。
2.施工造价分析该项目的施工造价是整个项目的重要组成部分。
根据具体工程量,通过工程量清单、工程划分和定额维护,可以计算出该项目的施工造价。
其中,道路路基工程、桥梁工程、隧道工程和路面工程的造价是项目造价的主要组成部分。
通过对以上各项工程的工程量、工程难度以及工程材料等进行综合考量,可以得出项目的总造价,为进一步项目决策提供依据。
3.项目进度分析项目进度是项目建设过程中的重要考虑因素。
根据项目计划和工期要求,结合具体施工情况,可以对项目的进度进行分析。
必要时,可以进行进度调整和优化,以确保项目能够按时完成。
通过分析项目进度,可以发现和解决可能存在的问题,保证项目的顺利进行。
4.质量控制分析项目质量控制是项目成功的关键因素之一、在项目的每个阶段,都需要对施工过程进行质量控制,并及时发现和解决可能存在的质量问题。
通过施工现场巡查、质量抽查和验收等方式,可以对项目质量进行有效监控和控制。
在此基础上,及时修正和改进施工方法,确保项目质量达到预期目标。
总结:通过对XX公路工程造价案例的分析,可以得出项目的施工造价、进度规划和质量控制等方面的信息。
这些信息对于确保项目的顺利进行以及项目的顺利实施具有重要意义。
项目建设者在实施中需要充分考虑相关因素,并制定相应的解决方案,以确保项目能够按时高质量地完成。

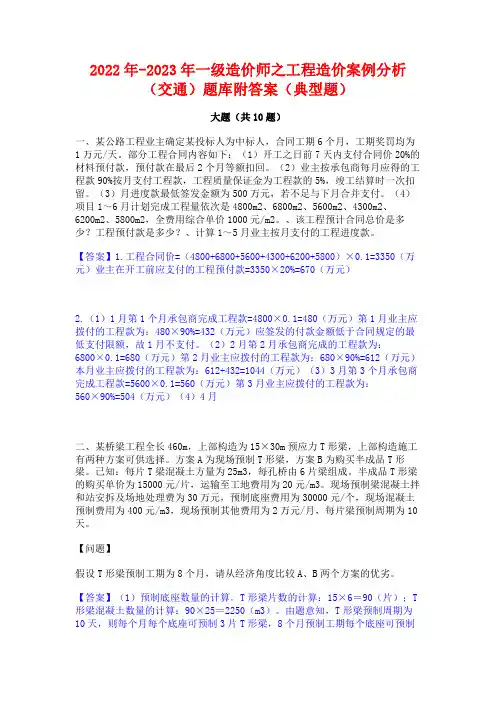

2023年一级造价师之工程造价案例分析(交通)自我提分评估(附答案)大题(共10题)一、某地拟建一条高速公路,根据交通量需要和全寿命周期成本控制的要求,设计单位提出了A(沥青混凝土路面)、B(水泥混凝土路面)两个方案。
该高速公路面层数量为710850m2、基层数量为771780m2、垫层数量为832710m2。
为对两个方案进行深入比选,设计单位进行了认真的调查研究和分析,有关情况如下:1.公路通车年建设成本:沥青混凝土面层120元/m2、水泥混凝土面层85元/m2、路面基层45元/m2、路面垫层283元/m2,公路使用寿命为100年,预计沥青混凝土路面每15年大修一次。
水泥混凝土路面每10年大修一次,大修费用按重新铺筑面层计算。
2.旧路面挖除费用:方案A为4.5元/m2,方案B为8.0元/m2。
3.假定社会成本:方案A为500000元/年,方案B 为1000000元/年。
4.每次大修时,将增加有关社会和经济成本:预计将减少收费收入100万元,增加燃油损耗、时间损失等社会成本200万元。
【问题】假设两个方案营运养护管理成本相等,社会折现率取5%,请从全寿命周期成本的角度,选择经济合理的方案。
【答案】由题意可知,项目全寿命周期成本为建设成本、大修成本和社会成本之和。
(1)建设成本的计算。
①方案A:120×710850+45×771780+28×832710=143347980(元);②方案B:85×710850+45×771780+28×832710=118468230(元)。
(2)大修成本的计算。
①方案A:(120×710850+4.5×710850+1000000+2000000)×(1+5%)-10×[1-(1+5%)-90]÷[1-(1+5%)-15]=91500825×0.9154=83759855(元);②方案B:(85×710850+8×710850+1000000+2000000)×(1+5%)-10×[1-(1+5%)-90]÷[1-(1+5%)-10]=69109050×1.5704=108528852(元)。
题型二题型二、、路基路基、、路面工程量计算7、某二级公路,一路段本桩挖方1000m 3(其中松土200m 3,普通土600m 3,硬土200m 3),其他区段挖方200m 3(普通土200 m 3天然方),填方数量1200m 3,本断面挖方可利用方量为900m 3(其中松土100 m 3,普通土600 m 3,硬土200 m 3),远运利用方量普通土200 m 3天然方,试求借方和弃方数量?(本题6分)附:天然方与压实方换算系数 表1 土方 土类松土普通土 硬土 石方 二级及二级以上等级公路 1.23 1.16 1.09 0.92 三、四级公路1.111.051.000.847、解:(本题6分)本桩利用900 m 3,换算为压实方的数量为:100÷1.23+600÷1.16+200÷1.09=782 m 3 (2分) 远运利用方200m 3换算为压实方的数量为:200÷1.16=172m 3 (1分) 故需借方(压实方)为1200-782-172=246 m 3 (1分)弃方(天然方)数量为 1000+200-(900+200)=100 m 3 (2分)8、某标段高速公路路基宽26m ,路线长度8.0km 。
填方段平均填土高度4m ,边坡坡度1:1.5,工程数量见下表。
为保证路基边缘压实度须加宽填筑,宽填宽度为50cm ;基底压实回填增加土方量为7600m3;路基沉陷厚度为15cm 。
土的压实干密度为1.4t/m3,自然土的含水量低于最佳含水量的3%。
本项目只考虑借普通土,借土方平均运距5.2km 。
路基土石方工程数量表路基土石方工程数量表序号 项目名称 单位 数量 附注 1 挖土方 m ³ 41200 硬土 2 挖石方 m ³ 6850 软土 3 本桩利用土方 m ³ 138004 远运利用土方 m ³ 6200 运距300m5 从其他标段调用土方 m ³ 89100 运距4000m6按断面计算填土方m ³6048007 按断面计算填石方 m ³ 5850 全部为本桩利用问题: (20分) 2010乙级、2006年1)考虑路基沉陷和宽填等增加土方,请列式计算路基填土方数量。
2022年一级造价工程师《建设工程造价案例分析(交通运输工程)》真题及答案[问答题]1.某公路工程项目,合同约定如下:(1)对施工期间材料变化幅度不超过±5%的不予调差。
(2)比重:钢材为25%,地材为10(江南博哥)%,水泥6%,固定不变59%。
每月的计量金额如下:(单位:万元)各月指数如下:(单位:%)注:1月基期100%。
问题:在下表中填写出各种材料每月的调差额。
正确答案:详见解析参考解析:1)钢材:1-10月不调差。
11月:ΔP =P0 × B11 × [(Ft11 /F011)-1]=2000 ×0.25×(0.944-1)=-28(万元)12月:ΔP =P0 × B12 × [(Ft12 /F012)-1] =1000 ×0.25×(0.944-1)=-14(万元)(2)地材:1-5月不调差。
6月:ΔP =P0 × B6 × [(Ft6 /F06)-1]=1500 ×0.10×(1.208-1)=31.2(万元)7月:ΔP =P0 × B7× [(Ft7 /F07)-1]=3500 ×0.10×(1.542-1)=189.7(万元)8月:ΔP =P0 × B8× [(Ft8 /F08)-1]=6000 ×0.10×(1.542-1)=325.2(万元)9月:ΔP =P0 × B9× [(Ft9 /F09)-1]=8000 ×0.10×(1.875-1)=700(万元)10月:ΔP =P0 × B10× [(Ft10 /F010)-1] =5000 ×0.10×(1.875-1)=437.5(万元)11月:ΔP =P0 × B11× [(Ft11 /F011)-1] =2000 ×0.10×(2.042-1)=208.4(万元)12月:ΔP =P0 × B12× [(Ft12 /F012)-1] =1000 ×0.10×(2.042-1)=104.2(万元)(3)水泥各月价格变化幅度均未超过±5%,无需调差。
案例24用测时法进行人工挖基坑土方定额的测定,现场测定情况如下表。
假定基坑体积为75 m3,清理整修坑底、坑壁面积为36 m2,运土体积为回填后多余的土体,体积为32 m3,不考虑运土便道。
据经验,估计非工作耗时(指准备工作时间、合理中断和休息及结束整理时间)占定额时间的15%。
问题:请用上述资料计算人工挖基坑土方的劳动定额,定额单位取10 m3。
工作内容为:人工挖、装基坑土方并运出坑外,20m内弃土,清理坑底、坑壁。
参考答案:加权平均法是工人人数乘以耗时再相加得到总的耗时,然后再除以总共完成的工程量得到基本时间耗时;而算术平均法是用工人人数乘以耗时,然后除以相应完成的工程量算出每立方米耗时,最后再进行平均。
(1)按加权平均的方法计算。
①计算挖土出坑的定额时间。
挖土出坑基本时间耗时:()()37446+11258+6262+836827+24.1+13.525.2=116.659min/m ⨯⨯⨯⨯÷+挖土出坑定额时间耗时:3116.659(115%)137.246min/m ÷-= (非工作耗时占定额时间的15%)②计算清理整修坑底坑壁的定额时间。
清理整修坑底、坑壁基本时间耗时:2(725526628420)(35253015)=5.267min/m ⨯+⨯+⨯+⨯÷+++ 清理整修坑底、坑壁定额时间耗时:25.267(115%) 6.196min/m ÷-= ③计算的手推车运土的定额时间。
手推车运土基本时间耗时:3++++++=⨯⨯⨯⨯÷(7110812061214128)(19.825.918.713.4)38.149min/m手推车运土定额时间耗时:()338.1491-15%=44.881min/m ÷ ④计算挖基坑土方的劳动定额。
基坑体积为75 m 3,清理整修坑底、坑壁面积为36 m 2,运土体积为为32 m 3 挖基坑定额时间:137.24675+6.19636+44.8813211952.698min ⨯⨯⨯=挖基坑的劳动定额:311952.6986087510 3.320/10m ÷÷÷⨯=工日 (要计量的为基坑的体积,工程量为75 m 3,清理、运土等为挖基坑的附属工作,劳动定额定额单位为10 m 3)(2)按算术平均的方法计算。
2022年-2023年一级造价师之工程造价案例分析(交通)题库附答案(典型题)大题(共10题)一、某公路工程业主确定某投标人为中标人,合同工期6个月,工期奖罚均为1万元/天。
部分工程合同内容如下:(1)开工之日前7天内支付合同价20%的材料预付款,预付款在最后2个月等额扣回。
(2)业主按承包商每月应得的工程款90%按月支付工程款,工程质量保证金为工程款的5%,竣工结算时一次扣留。
(3)月进度款最低签发金额为500万元,若不足与下月合并支付。
(4)项目1~6月计划完成工程量依次是4800m2、6800m2、5600m2、4300m2、6200m2、5800m2,全费用综合单价1000元/m2。
、该工程预计合同总价是多少?工程预付款是多少?、计算1~5月业主按月支付的工程进度款。
【答案】1.工程合同价=(4800+6800+5600+4300+6200+5800)×0.1=3350(万元)业主在开工前应支付的工程预付款=3350×20%=670(万元)2.(1)1月第1个月承包商完成工程款=4800×0.1=480(万元)第1月业主应拨付的工程款为:480×90%=432(万元)应签发的付款金额低于合同规定的最低支付限额,故1月不支付。
(2)2月第2月承包商完成的工程款为:6800×0.1=680(万元)第2月业主应拨付的工程款为:680×90%=612(万元)本月业主应拨付的工程款为:612+432=1044(万元)(3)3月第3个月承包商完成工程款=5600×0.1=560(万元)第3月业主应拨付的工程款为:560×90%=504(万元)(4)4月二、某桥梁工程全长460m,上部构造为15×30m预应力T形梁,上部构造施工有两种方案可供选择。
方案A为现场预制T形梁,方案B为购买半成品T形梁。
已知:每片T梁混凝土方量为25m3,每孔桥由6片梁组成。
贵州省贞丰至安龙公路改扩建工程第二合同段路面工程成本分析计算:复核:审核:贵州省公路桥梁工程总公司贞丰至安龙公路改扩建工程第二合同段项目经理部二OO九年二月一、路面工程成本结果分析1. 路面工程施工总成本根据成本分析为28018220元;2. 路面工程总工程造价由路面工程0号台账得知为30242097元;3.经济指标分析:(30242097元-28018220元)/30242097元=7.35%4.单价对比:单价对比表二、路面工程成本分析编制说明贵州省贞丰至安龙公路第二合同段项目经理部按照施工合同文件规定,土建工程合同控制工期计划为21个月,为达到事前控制、事中监督的费用控制原则,合理的估算施工成本,现就编制预算过程作进一步说明:1.成本分析依据1.1.机械、人工的使用量以及材料消耗以公设字[1997]134号《公路工程施工定额》为主要计算依据,若《公路工程施工定额》没有的则以《公路工程预算定额》为计算依据;1.2.人工单价以市场综合单价计算;1.3.机械单价若有市场单价的以市场单价或以总公司设备管理公司规定的费用计算,若没有市场单价的机械设备以交公路发[1996]691号《公路工程机械台班费用定额》为计算依据计算台班单价;1.4.材料单价根据现行市场单价计算;1.5.依据总公司的项目管理办法计算项目部管理费用。
2.编制原则严格按照工程项目实际产生的费用进行计算,各种施工资源目前的价格水平进行编制。
3.路面工程工程量清单第二合同段路面工程0#台账三、路面工程成本分析1. 设备使用及租赁费用设备使用根据工程实际需要进行配置,使用的及信息设备费用包括设备进场费用,计算的费用不含燃料的费用,具体费用见下表:设备使用及租赁费用计算表2. 路面材料费用2.1. 碎石、砂用量计算:设计底基层、基层、面层总量为138487.69 m3,但需乘以松铺系数,由于路面还未开始施工先按照经验松铺系数1.3计算, 碎石、砂等用量:138487.69 m3×1.3=180034m3。

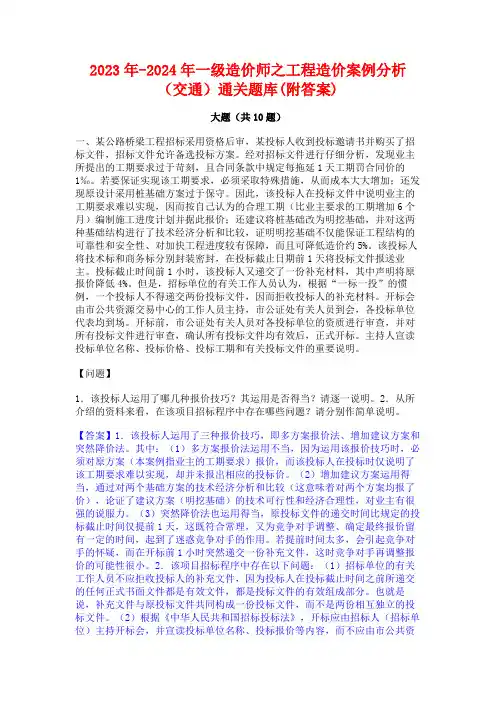

2023年-2024年一级造价师之工程造价案例分析(交通)通关题库(附答案)大题(共10题)一、某公路桥梁工程招标采用资格后审,某投标人收到投标邀请书并购买了招标文件,招标文件允许备选投标方案。
经对招标文件进行仔细分析,发现业主所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期罚合同价的1‰。
若要保证实现该工期要求,必须采取特殊措施,从而成本大大增加;还发现原设计采用桩基础方案过于保守。
因此,该投标人在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划并据此报价;还建议将桩基础改为明挖基础,并对这两种基础结构进行了技术经济分析和比较,证明明挖基础不仅能保证工程结构的可靠性和安全性、对加快工程进度较有保障,而且可降低造价约5%。
该投标人将技术标和商务标分别封装密封,在投标截止日期前1天将投标文件报送业主。
投标截止时间前1小时,该投标人又递交了一份补充材料,其中声明将原报价降低4%。
但是,招标单位的有关工作人员认为,根据“一标一投”的惯例,一个投标人不得递交两份投标文件,因而拒收投标人的补充材料。
开标会由市公共资源交易中心的工作人员主持,市公证处有关人员到会,各投标单位代表均到场。
开标前,市公证处有关人员对各投标单位的资质进行审查,并对所有投标文件进行审查,确认所有投标文件均有效后,正式开标。
主持人宣读投标单位名称、投标价格、投标工期和有关投标文件的重要说明。
【问题】1.该投标人运用了哪几种报价技巧?其运用是否得当?请逐一说明。
2.从所介绍的资料来看,在该项目招标程序中存在哪些问题?请分别作简单说明。
【答案】1.该投标人运用了三种报价技巧,即多方案报价法、增加建议方案和突然降价法。
其中:(1)多方案报价法运用不当,因为运用该报价技巧时,必须对原方案(本案例指业主的工期要求)报价,而该投标人在投标时仅说明了该工期要求难以实现,却并未报出相应的投标价。
2010年《公路工程造价案例分析》(甲级)一、某高速公路路面工程长30km,行车道宽22m。
底基层为18cm厚的二灰土,配合比为10:30:60;基层为20cm厚的水泥稳定碎石,配合比为5.5:94.5;面层为4+6+8cm中粒式沥青混凝土。
基层、底基层及面层面积按660000m2记。
稳定土和沥青混合料拌合站各设1座,均位于路线1/2处,总面积20000m2,上路距离150m。
该造价文件中方存在哪些问题?根据你的理解请改正这些问题并填写在下表中,需要时应列式计算或说明。
二、某大桥桩基,其中某根桩设计桩径Φ220cm,设计桩长62m,桩身为C30水下混凝土。
实际钻孔时钢护筒直径260cm,扩孔系数为1.16,桩底超钻深度为0.06m,桩顶超灌高度为0.80m,采用一台80m3/h以内输送泵浇筑桩身混凝土。
1.浇筑桩身混凝土(含安、拆导管及漏斗)定额现场测定为:现场有1名电工,1名输送泵操作手,13名混凝土班组工人,施工条件正常,完成整根桩浇筑基本工作时间520min,辅助时间占基本工作时间5%,准备与结束时间126min,工人上班迟到15min,不可避免中断时间15.8min,休息时间占定额时间4%,工人下班早退10min。
请计算该桩混凝土施工定额(计量单位取1m3,计算时均取三位小数)。
2.已知人工幅度差为1.08,输送泵幅度差为1.19,输送泵的施工定额为0.0051台班/m3,凿除混凝土桩头的施工定额为5工日/m3.根据前面计算出的混凝土劳动定额,以定额单位为10m3,工程量计量规则以设计桩径与设计桩长之积计算完善下表中的补充定额。
需要时应列式计算或说明。
∮220cm灌注桩混凝土补充定额工程内容:(1)安、拆导管及漏斗;(2)泵送浇筑水下桩身混凝土;(3)凿除桩头。
单位:10m³实体三、某独塔斜拉桥,主塔基础在水中,水深8m,水面标高+3.5m。
河床面以下地质分层依次为:砂土层厚15cm,砂砾层厚12cm,软石厚20cm、次坚石厚20cm。
2023年一级造价师之工程造价案例分析(交通)精选试题及答案二大题(共30题)一、某公路项目业主与承包人签订了工程承包台同,合同规定:钢材、木材、水泥由业主供货到工地现场仓库,其他材料由承包人自行采购。
承包人编制的施工方案和进度计划表已获监理人批准。
在边坡施工过程中,因业主提供的水泥未到,使该项作业从8月3日至8月16日停工(该项作业的总时差为0天),该项作业人工30人,混凝土搅拌机1台。
8月7日至8月9日因下雨,涵洞基础开挖工程停工(该项作业的总时差为零),该项作业人工10人。
8月17日至8月21日因1台砂浆搅拌机发生故障使涵洞砌筑延迟开工(该项作业的总时差为4天),该项作业人112人。
为此,承包人于8月5日后陆续送交了工期、费用索赔计算书和索赔依据的详细材料,并于8月24日向监理人提交了一份索赔书,其计算书的主要内容如下:1.工期索赔:(1)边坡8月3日至8月16停工,计14天。
(2)涵洞基础8月7日至8月9日停工,计3天。
(3)砌筑8月17日至8月21日延迟开工,计4天。
总计请求顺延工期:21天。
2.费用索赔:(1)窝工机械设备费:一台混凝土搅拌机14×165=2310(元)。
【答案】1.承包人提出的工期索赔不正确。
(1)边坡停工14天,应予工期补偿14天。
这是由于业主原因造成的,且该项作业位于关键路线上。
(2)基础开挖停工,不予工期补偿。
因为正常下雨属于季节性因素,是有经验的承包人能预计的,在施工组织中应作考虑,不予索赔。
(3)砌筑停工,不予工期补偿,因为该项停工属于承包人自身原因造成的。
同意工期补偿:14+0+0=14(天)。
2.费用索赔审定:(1)窝工机械费边坡机械窝工:14×165×65%=1501.5(元)。
砌筑机械窝工:因砂浆搅拌机故障为非业主原因,所以造成砂浆搅拌机的窝工机械费不予补偿。
小计:1501.5元。
(2)窝工人工费边坡窝工:30×35×14=14700(元)(业主原因造成,但窝工工人已做其他工作,所以只补偿工效差。
公路造价案例公路建设是国家基础设施建设的重要组成部分,而公路造价作为公路建设的重要环节,直接关系到公路建设项目的投资效益和质量。
下面我们通过一个具体的公路造价案例来进行分析和讨论。
某地区计划建设一条连接城市和乡村的公路,全长10公里,包括路基工程、路面工程、桥梁工程、涵洞工程等。
首先,我们需要进行勘察设计,确定工程的基本参数和技术要求。
在勘察设计阶段,需要考虑地质条件、交通流量、环境保护等因素,以确定公路的路线、断面和标准。
勘察设计的质量直接关系到后期的施工质量和造价控制,因此需要严格按照规范和标准进行设计,并加强与施工单位的沟通和协调。
接下来是施工阶段,包括路基土石方开挖、路面铺设、桥梁涵洞施工等。
在施工过程中,需要严格按照设计图纸和技术规范进行施工,确保工程质量。
同时,施工单位需要合理组织施工进度,控制施工成本,保证工程质量和安全。
在施工过程中,需要加强现场管理,确保施工人员的安全和施工设备的正常运行。
此外,还需要加强与监理单位的沟通和协调,及时解决施工中的问题和纠正施工中的不足。
最后是工程竣工阶段,包括工程验收、结算和交付使用。
在工程验收中,需要对公路工程的质量和技术指标进行检测和评估,确保工程符合设计要求和相关标准。
在结算阶段,需要对工程造价进行核算和结算,确保施工单位的合法权益。
在交付使用阶段,需要对公路工程进行保养和维护,延长公路的使用寿命,保障公路的安全和畅通。
通过以上案例分析,我们可以看到公路造价工作是一个复杂的系统工程,需要各个环节的紧密配合和协调。
只有加强各个环节的管理和控制,才能保证公路工程的质量和造价的合理性。
同时,公路造价工作也需要不断引入新技术和新理念,提高工程质量和效益,推动公路建设的可持续发展。
综上所述,公路造价工作是公路建设的重要环节,需要各方共同努力,加强管理和控制,确保公路工程的质量和造价的合理性,为社会和经济发展提供可靠的交通保障。
希望通过本文的案例分析,能够对公路造价工作有所启发,促进公路建设的健康发展。
第6 章施工管理6.1 标后预算[案例79]某公路工程采用沥青混凝土路面,施工图设计的路面面层为中粒式沥青混凝土,厚为18cm(4~m+6cm+8cm)。
其中某标段路线长度25km,面层数量为610 350 ㎡。
承包人在中标后,组织相关人员对现场进行了详细踏勘,发现在距路线两端1/3 处各有一块比较平坦的场地,可以作为拌和站的场地,且与路线紧邻。
合同约定的施工工期为5 个月。
问题:假定承包人的企业预算定额比部颁《公路工程预算定额》的工效提供 5%,拌和站场地处理费用不考虑。
请根据上述资料列出本标段路面工程标后预算直接费所涉及的相关定额的名称、单位、定额代号、数量等内容,并填人表格,需要时应列式计算或文字说明。
分析要点:本案例主要考核沥青面层施工的工序,以及面层混合料拌和设备随具体施工情况配备。
先根据沥青拌和设备的工作能力确定拌和设备的台数,再确定面层混合料的平均运距。
参考答案:(1)混合料拌和设备数量计算。
结合承包人现有机械设备情况,沥青混合料拌和设备按 240t/h 考虑,拌和设备利用系数按0。
85考虑,沥青混凝土的压实干密度按2.36t/m3 计算,拌和设备每天的工作时间按 10 小时计算,根据合同约定的工期,考虑拌和站的安拆等内容,路面实际施工时间按4 个月考虑。
混合料拌和设备的需要量:610 350×0。
18×2.36÷240÷30÷4÷10÷0。
85=1。
06(台)。
(2) 混合料综合平均运距计算。
如设置一处沥青混合料拌和站,其混合料综合平均运距:25÷3÷2÷3+25÷3×2÷2×2÷3=6.94(km),按7km 考虑。
如设置两处沥青混合料拌和站,其混合料综合平均运距:25÷3÷2×2÷3+25÷3÷2÷2÷3=3.47(km),按3.5km 考虑。
公路工程造价文件的编制与审查(路面、桥涵工程)一、大纲要求1、工程量的计算和审查2、临时工程和辅助工程的计算二、内容讲解4. 2 路面[案例37] 某公路工程采用沥青混凝土路面。
施工图设计的路面基层为20cm厚的(5%)水泥稳定碎石,底基层为20em厚的(5:15:80)石灰粉煤灰砂砾。
其中某标段路线长30km,基层为771 780m2 ,底基层数量均为789 780m2 ,要求采用集中拌和施工,根据施工组织设计资料,在距路线两端1/3处各有一块比较平坦的场地,且与路线紧邻。
路面施工期为6个月。
拌和站场地处理不考虑。
问题:请按不同的结构分别列出本标段路面工程造价所涉及的相关定额的名称、单位、定额代号、数量等内容,并填入表格中。
需要时应列式计算。
分析要点:本案例主要考核根据工程量套用定额,要求对沥青混凝土路面施工的相关工序较熟悉,确保不漏项。
参考答案: (1)基层(底基层)混合料拌和设备设置数量的计算混合料数量:771780×0.2×2.277+789 780×0.2×1. 982=660 970(t)771780×0.2+789 780×0. 2=310 512(m3 )根据施工工期安排,要求在 6个月内完成路面基层和底基层的施工,假定设置的拌和设备型号为 300t/ h,每天施工 10h,设备利用率为 0.85,拌和设备安拆需1个月,则需要的拌和设备数量为:660970÷[300×10×0.85×30×(6-1)]=1.73(台)应设置 2台拌和设备。
(2)基层(底基层)混合料综合平均运距沿线应设基层(底基层)稳定土拌和场两处,每处安装300t/ h稳定土拌和设备1台。
其混合料综合平均运距为:(5×10/30+2.5×5/30)×2=4.17,按 4.5km考虑。
